جسر كازونغولا

جسر كازونغولا هو جسر بري وسككي يمتد فوق نهر زامبيزي بين زامبيا وبوتسوانا عند بلدة كازونغولا . يبلغ طول الجسر 923 مترًا (3028 قدمًا) وعرضه 18.5 مترًا (61 قدمًا) ، ويبلغ طول أطول امتداد له 129 مترًا (423 قدمًا) ، ويربط بلدة كازونغولا في زامبيا ببوتسوانا. يوجد بين مساري المرور وممرات المشاة خط سكة حديد واحد (غير متصل حاليًا)، والذي سيصبح في نهاية المطاف جزءًا من مشروع سكة ​​حديد موسيتسي-كازونغولا-ليفينغستون المقترح . [ 2 ] أشرفت شركة دايو للهندسة والإنشاءات الكورية الجنوبية على بناء الجسر، الذي استغرق سبع سنوات .

قبل افتتاح الجسر أمام حركة المرور في مايو 2021، كانت حركة المرور المباشرة بين البلدين ممكنة فقط عن طريق العبّارة . يستفيد الجسر من الحدود القصيرة التي يبلغ طولها 135 مترًا (440 قدمًا) والتي تتشاركها الدولتان على النهر، [ 3 ] وهو مصمم بشكل منحني لتجنب حدود زيمبابوي وناميبيا المجاورة . [ 4 ] [ 5 ]

تاريخ

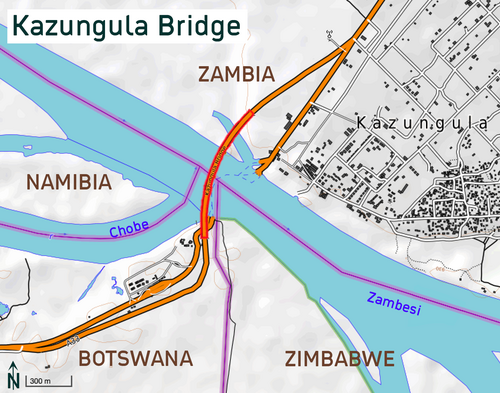

خريطة جسر كازونجولا بالنسبة إلى كازونجولا، بوتسوانا (جنوب غرب) وكازونجولا ، زامبيا (شمال شرق)

قبل بناء الجسر، كان النهر يُعبر بواسطة عبّارتين تُعرفان باسم عبّارة كازونغولا . في عام 2003، انقلبت شاحنة زامبية محملة فوق طاقتها من إحدى العبّارتين، مما أدى إلى غرق 18 شخصًا. [ 6 ]

في أغسطس 2007، أعلنت حكومتا زامبيا وبوتسوانا عن اتفاقية لبناء جسر ليحل محل العبارة الحالية. [ 7 ]

بدأ العمل رسمياً في مشروع بقيمة 259.3 مليون دولار أمريكي  ، والذي يشمل مرافق حدودية دولية في زامبيا وبوتسوانا، في 12 أكتوبر 2014، واكتمل في 10 مايو 2021 [ 8 ] من قبل شركة دايو للهندسة والإنشاءات الكورية الجنوبية . وتأخر الافتتاح بسبب مشاكل النقل الناجمة عن جائحة كوفيد-19 . [ 9 ]

2013

في عام 2013، دعت حكومتا بوتسوانا وزامبيا معًا إلى تقديم عروض لبناء جسر كازونغولا بتكلفة تقديرية تبلغ 260 مليون دولار أمريكي، بالإضافة إلى إنشاء مرافق حدودية متكاملة على جانبي الجسر. وأُعلن أن المشروع سيُموّل جزئيًا من خلال قرض بقيمة 80 مليون دولار أمريكي وُقّع في فبراير 2013 بين زامبيا وبنك التنمية الأفريقي ، وكذلك بين بوتسوانا والوكالة اليابانية للتعاون الدولي (جايكا). وفي هذا الاجتماع، أُعلن أن المشروع سيُنجز في غضون ست سنوات، وأن على مقدم العرض تقديم خدمات استشارية، ومراجعات للتصميم، وإعداد وثائق المناقصة، والإشراف على الأعمال، وخدمات ما بعد الإنشاء. [ 10 ]

2014

بحلول العام التالي، كانت 40 منزلاً بديلاً جاهزة للتوزيع لسكان قرية لومبو، حيث بدأت أعمال البناء الأولية بالفعل. ووفقًا لمفوضة مقاطعة كازونغولا ، باسكالينا موسوكوتواني، فقد تم تسليم المنازل الأربعين ومدرسة إلى سكان القرية في أغسطس 2014. [ 10 ]

في مارس 2014، تم اختيار ثلاث شركات من بين ستة وعشرين شركة مشاركة في المناقصة النهائية. وكانت الشركات المتأهلة للتصفيات النهائية هي شركة هندسة الجسور الصينية الكبرى، وشركة دايو للهندسة والإنشاءات ، ومشروع مشترك بين شيميزو وستيفانوتي. [ 10 ]

في أغسطس/آب 2014، صرّح برنارد تشيوالا، الرئيس التنفيذي لوكالة تطوير الطرق في زامبيا، بأنّ عملية الإنشاء بأكملها ستُعهد إلى بوتسوانا، وسيتم تمويلها بشكل مشترك بتكلفة إجمالية قدرها 124.22 مليون دولار أمريكي، ومن المتوقع إنجازها في غضون أربع سنوات، أي قبل ثماني سنوات من الموعد المُعلن سابقًا. وبموجب الاتفاقية، ستُقدّم الوكالة اليابانية للتعاون الدولي (جايكا) 41.77 مليون دولار أمريكي، وبنك التنمية الآسيوي 78.41 مليون دولار أمريكي، بينما ستُساهم حكومة زامبيا بمبلغ 1.57 مليون دولار أمريكي. [ 10 ]

بدأ بناء جسر كازونغولا بعد حفل وضع حجر الأساس في 12 سبتمبر 2014. وفي الحفل الذي أقيم على الجانب البوتسواني من حدود كازونغولا، رحب نائب الرئيس الزامبي غاي سكوت ونظيره البوتسواني بوناتشيغو كيديكيلوي بالصحافة، كما صرحا بأن التكلفة ستبلغ 259.3 مليون دولار أمريكي، وأن المشروع سيكتمل بحلول عام 2018، وأن المقاول المختار هو شركة دايو للهندسة والإنشاءات . [ 10 ]

2018

في عام 2018، تفقد رؤساء زيمبابوي الثلاثة ، إيمرسون منانغاغوا ، وبوتسوانا سيريتسي خاما ، وزامبيا إدغار لونغو ، سير العمل في جسر كازونغولا. وخلال هذا الاجتماع، تم الاتفاق على أن تكون زيمبابوي جزءاً من المرحلة الثانية من المشروع. [ 10 ]

تم الكشف عن تورط زيمبابوي خلال مؤتمر صحفي عقده وزير النقل والاتصالات في بوتسوانا، كيتسو موكايلا ، ووزير النقل وتطوير البنية التحتية في زيمبابوي، جورام غومبو ، ووزير الإسكان وتطوير البنية التحتية في زامبيا، رونالد تشيتوتيلا. [ 10 ]

2019

في مارس/آذار 2019، توقف العمل في المشروع بعد تخلف الحكومة الزامبية عن سداد مستحقات شركة دايو للهندسة والإنشاءات. وأوضحت دايو أن هذه المشكلة أدت إلى إضراب عمالي، وصرح مدير الإدارة هونغ سيوك بارك بأن هذه القيود المالية زادت من صعوبة تغطية نفقات التشغيل للشركة. وكانت بوتسوانا قد سددت مستحقات المشروع، بينما لم تسددها زامبيا، ما يعني أن إجمالي المبلغ المستحق بلغ 14.84 مليون دولار أمريكي. [ 10 ]

في مايو 2019، صرح الرئيس الزامبي إدغار لونغو بأن المشروع قد اكتمل بنسبة 78%، وأعرب عن تفاؤله بإنجاز المشروع في الموعد المحدد. [ 10 ]

بحلول نوفمبر 2019، صرّح الاستشاري السيد كوباميلو كغوبوكو بأن المشروع قد اكتمل بنسبة 91.92%، حيث بلغت نسبة الإنجاز في الجانب البوتسواني 98.7%، وفي الجانب الزامبي 80.5%. كما ذُكر أن 6 من أصل 8 أبراج قد اكتملت. مع ذلك، أُعلن عن تأجيل المشروع إلى يونيو 2020، ما يعني افتتاحه متأخرًا عشرة أشهر عن الموعد المحدد. [ 10 ]

2020

في أكتوبر 2020، أعلنت وزارة النقل والاتصالات في بوتسوانا عن اكتمال الجسور والمنحدرات المؤدية إليها، حيث بلغت نسبة إنجاز معبر الحدود البوتسواني 98.44% بتكلفة 38.4 مليون دولار أمريكي، بينما بلغت نسبة إنجاز معبر الحدود الزامبي 99.40% بتكلفة 13.1 مليون دولار أمريكي. [ 10 ]

في ديسمبر/كانون الأول، صرّح وزير الإسكان وتطوير البنية التحتية الزامبي، فينسنت موالي، بأن زامبيا قد سددت مبلغًا إجماليًا قدره 82.3 مليون دولار أمريكي، مع صرف مبلغ إضافي قدره 73.7 مليون دولار أمريكي في ديسمبر/كانون الأول، ومن المقرر سداد 8.7 مليون دولار أمريكي بحلول نهاية العام. جاءت هذه التصريحات ردًا على اتهامات بأن الحكومة الزامبية لم تسدد مستحقاتها ولن تفي بالمبلغ المتبقي المستحق للمقاول. وأضاف فينسنت موالي قائلًا: "أودّ أن أؤكد أن الادعاءات المتداولة حاليًا عبر وسائل التواصل الاجتماعي، والتي تزعم أن الحكومة الزامبية لم تسدد مستحقاتها ولن تفي بالمبلغ المتبقي المستحق للمقاول، غير صحيحة". [ 10 ]

2021

في 10 مايو 2021، تم افتتاح الجسر رسمياً. [ 10 ] [ 8 ]

خلال حفل الافتتاح، هنأ مسؤولون من بوتسوانا وزامبيا، إلى جانب رئيس بوتسوانا موكغويتسي ماسيسي ورئيس زامبيا إدغار لونغو، على إنجاز المشروع. كما حضر الحفل رئيس جمهورية الكونغو الديمقراطية فيليكس تشيسكيدي ، ورئيس موزمبيق فيليب نيوسي ، ورئيس زيمبابوي إيمرسون منانغاغوا . [ 10 ]

2024

يُعدّ جزء خط السكة الحديدية المار عبر جسر كازونغولا معزولاً حالياً عن شبكتي السكك الحديدية الزامبية والبوتسوانية ، ولكن من المخطط دمجه في خط سكة حديد موسيتسي-كازونغولا-ليفينغستون المقترح . [ 11 ] [ 12 ] [ 13 ]

بانوراما لجسر كازونغولا من عبّارة

انظر أيضاً

مراجع

  1. «بوتسوانا وزامبيا تفتتحان جسر كازونغولا بتكلفة 260 مليون دولار» . بزنس داي. 10 مايو 2021. مؤرشف من الأصل في 4 نوفمبر 2021. تم الاطلاع عليه في 11 مايو 2021 .
  2. موالي، تشيمويموي (6 سبتمبر 2007). "ازدهار تجاري ينتظر جسر كازونغولا" . صحيفة زامبيا ديلي ميل . مؤرشف من الأصل في 1 ديسمبر 2017. تم الاطلاع عليه في 30 يناير 2018 .
  3. "الحدود البرية بين بوتسوانا وزامبيا" . حدود السيادة . مؤرشف من الأصل في 24 مارس 2023. تم الاطلاع عليه في 7 ديسمبر 2022 .
  4. "2. وصف المشروع ومبرراته"، ملخص تقييم الأثر البيئي والاجتماعي لمشروع جسر كازونغولا بين زامبيا وبوتسوانا، يوليو 2011 (ملف PDF) ، مجموعة بنك التنمية الأفريقي، يوليو 2011، صفحة 2، مؤرشف من الأصل (ملف PDF) في 6 نوفمبر 2015 ، تم الاطلاع عليه في 30 يناير 2018. صُمم الجسر كجسر طريق-سكك حديدية ذي دعامات إضافية، بأقسام سطحية وسطى بطول 129 مترًا، وأربعة دعامات في النهر، بطول إجمالي 923 مترًا. ويتبع مسارًا منحنيًا لتجنب المنطقة الحدودية في مياه نهر زامبيزي بين بوتسوانا وزيمبابوي، حيث لم يتم التصديق على مواقع الحدود بدقة.
  5. غانيتسانغ، غودفري (4 سبتمبر 2014). "شركة دايو للهندسة والإنشاءات تفوز بمناقصة بقيمة 161 مليون دولار لجسر كازونغولا" . صنداي ستاندرد . مؤرشف من الأصل في 24 يوليو 2017. تم الاطلاع عليه في 30 يناير 2018 .
  6. صحيفة "تايمز أوف زامبيا" . www.times.co.zm . مؤرشفة من الأصل بتاريخ 27 سبتمبر 2007. تم الاطلاع عليها بتاريخ 11 مايو 2026 .
  7. "زامبيا وبوتسوانا تتوصلان إلى اتفاق بشأن جسر كازونغولا" . مدونة Palapye.com الإخبارية . وكالة فرانس برس. 4 أغسطس/آب 2007. مؤرشف من الأصل في 3 أكتوبر/تشرين الأول 2017. تم الاطلاع عليه في 30 يناير/كانون الثاني 2018 .
  8. 1 2 "سيتم الانتهاء من جسر كازونغولا" . ZNBC . 28 أكتوبر 2018. مؤرشف من الأصل في 18 نوفمبر 2018. تم الاطلاع عليه في 17 نوفمبر 2018 .
  9. "تأخيرات غير مبررة في مشروع جسر كازونغولا الذي تبلغ تكلفته مليارات الراند" . نيوز 24. 22 ديسمبر 2020. مؤرشف من الأصل في 17 أبريل 2021. تم الاطلاع عليه في 5 يناير 2021 .
  10. 1 2 3 4 5 6 7 8 9 10 11 12 13 14 أيمبا ، دينيس ( 2 أغسطس 2021). "جسر كازونجولا في بوتسوانا/زامبيا" . مراجعة البناء . تم الاسترجاع 20 نوفمبر 2024 .
  11. «بوتسوانا تقول إن الصين وافقت على تمديد القرض وإلغاء الديون» . رويترز . 9 سبتمبر/أيلول 2018. مؤرشف من الأصل في 29 أبريل/نيسان 2021. تم الاطلاع عليه في 10 سبتمبر/أيلول 2018. من المتوقع أن يُموّل الجزء الأكبر من القرض مشروع خط سكة حديد موسيتسي-كازونغولا، الذي سيربط وسط بوتسوانا بالمركز السياحي في الشمال الغربي. كما سيعزز خط السكة الحديد التجارة الإقليمية، إذ سيربط بوتسوانا بزامبيا عبر جسر كازونغولا، الذي لا يزال قيد الإنشاء.
  12. «زامبيا وبوتسوانا تعتزمان إنشاء خط سكة حديد عبر نهر زامبيزي» . 29 يوليو 2019. مؤرشف من الأصل في 20 أكتوبر 2020. تم الاطلاع عليه في 18 يوليو 2020 .
  13. أُرشف بتاريخ 26 يونيو 2021 في أرشيف الإنترنت (Wayback Machine).
