محطة تحلية المياه الفيكتورية

محطة تحلية المياه الفيكتورية [ 2 ] (المعروفة أيضًا باسم مشروع تحلية المياه الفيكتوري أو محطة تحلية المياه في وونثاجي ) هي محطة لتحلية المياه تقع في داليستون ، على ساحل باس في جنوب ولاية فيكتوريا ، أستراليا. أعلن رئيس الوزراء ستيف براكس عن المشروع في يونيو 2007 [ 3 ] ، في ذروة جفاف الألفية عندما انخفضت مستويات تخزين المياه في ملبورن إلى 28.4%، أي بانخفاض يزيد عن 20% عن العام السابق. أدت زيادة أمطار الشتاء والربيع بعد منتصف عام 2007 إلى رفع مستويات تخزين المياه إلى ما فوق 40% [ 4 ] ، ولكن لم تعد مستويات التخزين إلى مستويات ما قبل عام 2006 إلا في عام 2011.

اكتمل بناء المحطة في ديسمبر 2012، وكانت أكبر إضافة إلى شبكة المياه في ملبورن منذ اكتمال سد نهر طومسون عام 1983. ومع ذلك، في ذلك الوقت، كانت خزانات ملبورن ممتلئة بنسبة 81%، وتم وضع المحطة فورًا في وضع الاستعداد. [ 5 ] وتم إطلاق أول كمية من المياه للاستخدام العام في مارس 2017 عبر خزان كاردينيا .

باعتبارها مصدرًا للمياه لا يعتمد على هطول الأمطار، تُكمّل محطة تحلية المياه أحواض الصرف الحالية في ولاية فيكتوريا ، وتُشكّل موردًا قيّمًا في أوقات الجفاف . وتُعدّ هذه المحطة جزءًا مثيرًا للجدل من نظام المياه في فيكتوريا، حيث تبلغ تكاليفها الجارية 608  ملايين دولار سنويًا، [ 6 ] أي ما يعادل 0.16% من الناتج المحلي الإجمالي لمدينة ملبورن في السنة المالية 2019، [ 7 ] حتى في حال عدم طلب أي مياه. بدأ إنشاء المحطة في منتصف عام 2009. [ 8 ] وبينما سيُزوّد ​​المشروع مدينة ملبورن بالمياه، تتولى إدارته وزارة الاستدامة والبيئة (DSE) كشراكة بين القطاعين العام والخاص . وقد منحت الوزارة مناقصة التصميم والبناء والتشغيل لشركة أخرى ستُزوّد ​​بدورها شركة مياه ملبورن بالمياه ، والتي بدورها تدفع مستحقات مالكي ومشغلي المحطة، شركة أكواشور ( فينتيا / سويز ). تدفع شركة مياه ملبورن لمالك المحطة 608  ملايين دولار سنويًا، حتى في حال عدم طلب أي مياه. [ 6 ] أي ما يعادل 1.8  مليون دولار يوميًا، لمدة 27 عامًا. [ 5 ] من المتوقع أن يتراوح إجمالي المبلغ المدفوع بين 18 و19  مليار دولار. [ 5 ] في الأول من أبريل من كل عام، يُصدر وزير المياه طلبًا للسنة المالية التالية، يصل إلى 150 جيجالتر سنويًا، بتكلفة إضافية على شركة مياه ملبورن والمستهلكين. [ 5 ]

عرض

نهر باوليت ومنصة حفر مؤقتة بالقرب من محطة تحلية المياه

تم الترويج لإمكانية إنشاء محطة لتحلية المياه خلال أواخر العقد الأول من القرن الحادي والعشرين استجابةً للجفاف المتزايد الذي شهد انخفاض مخزونات المياه في ملبورن من 57.1% من السعة في يناير 2005 إلى 28.7% في يونيو 2007.

كان المشروع جزءًا من خطة حكومة ولاية فيكتوريا المائية "مياهنا، مستقبلنا" ، والتي تضمنت مشاريع مرتبطة بها مثل خط أنابيب الشمال-الجنوب ، وخط أنابيب كاردينيا، وخط ربط مقترح إلى جيلونج . [ 9 ] بلغ متوسط ​​التدفق الإجمالي إلى سدود ملبورن من عام 1913 إلى عام 1996 نحو 615 جيجالتر (2.17 × 10¹⁰ قدم مكعب ) سنويًا ، بينما بلغ متوسط ​​التدفق خلال الفترة من 1997 إلى 2009، وهي الفترة التي شهدت أشد موجة جفاف مسجلة في فيكتوريا، نحو 376 جيجالتر (1.33 × 10¹⁰ قدم مكعب ) سنويًا . [ 10 ]

أدى اجتماع الجفاف والنمو السكاني السريع إلى الضغط على سعة التخزين الاحتياطية التي انخفضت من 97.8% عام 1983 إلى ما يزيد قليلاً عن ربع السعة القصوى عام 2007. [ 11 ] [ 12 ] ونتيجة لذلك، فُرضت قيود على استخدام المياه لعدة سنوات. [ 13 ]

يشمل مصنع تحلية المياه والبنية التحتية المرتبطة به أنفاقًا تربط المصنع بهياكل سحب وتصريف المياه البحرية حتى مسافة 1.2 كم ( نصف ميل ) في البحر، وخط أنابيب بطول 85 كم (55 ميل) لربط المصنع بنظام إمدادات المياه في ملبورن، وبنية تحتية لإمدادات الطاقة للمصنع.

يمكن للمحطة توفير ما يصل إلى 150 جيجالتر (5.3 × 10⁹ قدم مكعب ) من المياه الإضافية سنويًا، مع إمكانية توسيع الإنتاج إلى 200 جيجالتر (7.1 × 10⁹ قدم مكعب ) سنويًا . [ 14 ]

كان من المقرر إنشاء هيكل بحري ذي رأسين يمتد لمسافة تصل إلى كيلومترين (ميل واحد ) قبالة الشاطئ بشكل مؤقت. يستقبل هذا الهيكل 480 مليار لتر (1.1 × 10¹¹ جالون إمبراطوري ؛ 1.3 × 10¹¹ جالون أمريكي ) من مياه البحر، ويضخ 280 مليار لتر (6.2 × 10¹⁰ جالون إمبراطوري ؛ 7.4 × 10¹⁰ جالون أمريكي ) من المحلول الملحي المركز سنويًا. [ 15 ]

تم بناء مزرعة رياح بستة توربينات في عام 2005 وتقع في جلينثومبسون لتعويض استهلاك الكهرباء للمنشأة. [ 16 ]

يُقدّر إنتاج المياه المحلاة بـ 150 جيجالتر (5.3 × 10⁹ قدم مكعب ) سنويًا ، ما يُحتمل أن يُغطي نحو ثلث استهلاك ملبورن السنوي من المياه (استنادًا إلى مستويات الاستهلاك لعام 2007). ومن المُزمع تزويد ملبورن وجيلونج وويسترن بورت وجنوب جيبسلاند بالمياه المُنتجة.

تقع أنابيب سحب المياه لمحطة تحلية المياه على بعد أكثر من كيلومتر واحد ( نصف ميل ) في البحر. [ 17 ]

دراسات التأثيرات البيئية

في أغسطس/آب 2008، أُعدّ تقرير دراسة الأثر البيئي، الذي بلغ 1600 صفحة، وخلص إلى أن "...العديد من الأنواع المحمية قد تتأثر بإنشاء وتشغيل المحطة - بما في ذلك ببغاء ذو ​​بطن برتقالي، وضفدع العشب الهادر، ودودة الأرض العملاقة في جيبسلاند - ولكن لن يتضرر أي منها بشكل ملحوظ". مُنح المجتمع المحلي 30 يوم عمل للرد على التقرير. [ 15 ] وادّعت منظمة "واترشيد فيكتوريا" أن هذه المدة غير كافية للمجموعات المجتمعية لتحليل التقرير وإعداد ردودها.

عقد بناء وتشغيل

كان هناك ثمانية متنافسين على عقد بناء وتشغيل المحطة، [ 18 ] وتم اختيار تحالفين في القائمة المختصرة – أكواشور (فينتيا للمقاولات/سويز) وباس ووتر ( مجموعة جون هولاند / فيوليا البيئية ). [ 19 ]

في 30 يونيو 2009، فاز تحالف أكواشور، المكون من ديغريمونت وماكواري كابيتال وفينتيا كونتراكتورز، بالمناقصة. [ 16 ] وفي الوقت نفسه، أُعلن عن بدء أعمال البناء في أواخر عام 2009، مع اقتراح توريد المياه بحلول أواخر عام 2011. [ 20 ]

يُدفع مبلغ 1.8 مليون دولار أسترالي يوميًا إلى اتحاد المقاولين. هذا الحد الأدنى للرسوم يُدفع لمدة 27 عامًا بعد اكتمال المشروع. حتى في حال عدم الحاجة إلى المياه، يتراوح إجمالي المبلغ المدفوع بين 18 و19 مليار دولار. [ 5 ]

موقع

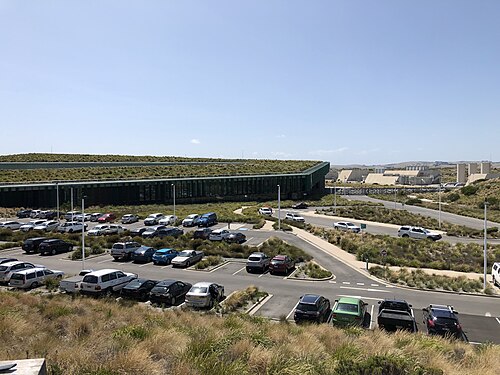

يطل على موقف السيارات ومبنى التحكم والمدخل

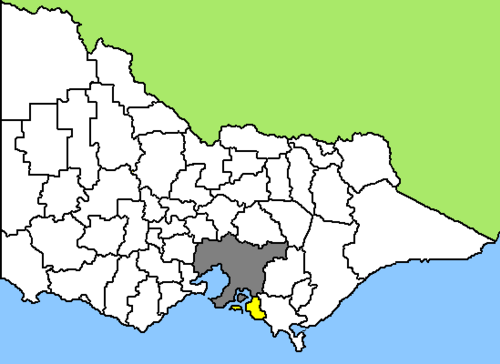

منطقة باس كوست في ولاية فيكتوريا، المشار إليها باللون الأصفر

تضمنت دراسة الجدوى تسعة مواقع في "القائمة الأولية"، ثم اختُصرت لاحقًا إلى أربعة مواقع (ساحل سيرف، شرق خليج بورت فيليب، غرب ويسترن بورت، وساحل باس). واختير ساحل باس كموقع متميز. [ 14 ] وصدرت إشعارات الاستملاك الإجباري للسكان المتضررين في 25 يناير 2008. [ 21 ]

يقع الموقع على مساحة 20 هكتارًا (49 فدانًا) في داليستون بجوار شاطئ ويليامسونز على ساحل باس في جنوب شرق فيكتوريا . ويقع بين وونثاجي وكيلكوندا وبالقرب من نهر باوليت .

يقع الموقع على أراضي ومياه أمة بونورونغ ، وتحديدًا عشيرة بواكولاوال من السكان الأصليين الأستراليين ، في المنطقة الواقعة جنوب نهر باس قبل الاستعمار الأوروبي. توجد أكوام من النفايات تحتوي على فحم ومحار، تُشير إلى مواقع مستوطناتهم على طول الساحل. [ 22 ] وقد تم اكتشاف العديد من القطع الأثرية الهامة سابقًا حول موقع البناء، [ 23 ] بما في ذلك أول عظمة ديناصور في أستراليا، وهي مخلب كيب باترسون، التي اكتُشفت في مكان قريب عام 1903 بالقرب مما يُعرف الآن بمنتزه بونورونغ البحري الوطني في إنفرلوخ . [ 24 ]

يجري العمل على خطط لبناء مزرعة رياح أكبر بكثير في جلينثومبسون لتعويض الكهرباء التي تستهلكها محطة تحلية المياه. [ 16 ]

يقع الموقع في حقول فحم نهر باوليت حيث أنتج منجم الفحم الحكومي معظم وقود قاطرات البخار التي خدمت شبكة السكك الحديدية الفيكتورية ، من عام 1911 حتى عام 1978. [ 25 ]

يكلف

قُدّرت التكلفة الرأسمالية للمشروع مبدئيًا بـ 2.9  مليار دولار في دراسة الجدوى الأولية؛ ثم رُفعت لاحقًا إلى 3.1  مليار دولار [ 26 ] ، ثم إلى 3.5  مليار دولار. وبعد إعلان الفائز بالمناقصة، رُفعت التكلفة إلى 4  مليارات دولار.

ستتحمل شركة خاصة تكاليف التشغيل على مدى فترة تتراوح بين 25 و30 عامًا، والتي تُقدر بنحو 1.5  مليار دولار. تشمل هذه التكلفة العمالة، واستبدال الأغشية، وتكاليف المواد الكيميائية، والطاقة، وقد قُدّرت مبدئيًا بـ 132  مليون دولار سنويًا. [ 27 ] على عكس مشاريع البنية التحتية للمياه السابقة في ملبورن، سيتم بناء المحطة وتشغيلها كشراكة بين القطاعين العام والخاص .

أشار تقرير صادر عام 2008 عن جمعية خدمات المياه الأسترالية، والذي تضمن نماذج لعدة سيناريوهات وطنية لإمدادات المياه لعام 2030، إلى أن تحلية مياه البحر هي المصدر الأكثر استهلاكاً للطاقة. وتوقع التقرير أنه في حال اعتماد التحلية كمصدر رئيسي لتوفير حوالي 300 لتر (66 جالون إمبراطوري ؛ 79 جالون أمريكي ) للفرد يومياً، سيرتفع استهلاك الطاقة بنسبة 400% عن المستويات الحالية. [ 28 ]

في 12 ديسمبر 2009، نشرت صحيفة "ذا إيج" تفاصيل عن مساحات شاسعة من الأراضي التي تم توفيرها بأسعار زهيدة لمطوري المحطة دون إدراج قيمة تلك الأراضي ضمن التكاليف الرسمية للمشروع. [ 29 ]

وتشير التقديرات إلى أن متوسط ​​فاتورة المياه للمقيمين في ملبورن سيرتفع بأكثر من 60 في المائة خلال السنوات الخمس التالية، بينما قدرت لجنة الخدمات الأساسية أنها قد ترتفع بنسبة تصل إلى 96 في المائة.

صرح وزير المياه آنذاك تيم هولدينغ قائلاً: "يحتاج سكان ملبورن إلى المساعدة في تمويل مشاريع البنية التحتية الرئيسية للمياه، مثل محطة تحلية المياه وخط أنابيب شوغارلوف (الشمال والجنوب)". [ 30 ]

بالمقارنة، تم الانتهاء من محطة كويانا لتحلية المياه في بيرث، غرب أستراليا، عام 2006، حيث بلغت طاقتها الإنتاجية ما يقارب 30-50% من طاقة محطة وونثاجي. وقد بلغت تكلفة  بنائها 387 مليون دولار، ولم تشمل خط أنابيب بطول 85 كيلومترًا (55 ميلًا) أو مزرعة رياح.

استهلاك الطاقة

تشير التقديرات إلى أن المحطة ستحتاج إلى 90 ميغاواط من الكهرباء لتشغيل المحطة وخط أنابيب النقل عند تشغيلها بسعة 150 جالون.

يؤكد المالكون أن الطاقة المتجددة تعوض التكلفة بنسبة 100%، إلا أنهم يذكرون أيضاً أنه من "غير العملي" تزويد المحطة مباشرةً بمصادر الطاقة المتجددة مثل طاقة الرياح والطاقة الشمسية، وبدلاً من ذلك، يشترون "ائتمانات الطاقة المتجددة" (المعروفة أيضاً باسم ائتمانات الكربون) لتعويض الطاقة التي تولدها المحطة من الفحم والتي تستخدمها فعلياً. [ 31 ]

المعارضة

واجه المشروع معارضة من جماعات المجتمع المحلي والسكان المحليين، كما تم التشكيك في حزب الخضر الأسترالي وأسس العمل خلال دراسات الجدوى وتقييمات احتياجات ملبورن من إمدادات المياه. [ 32 ]

أُقيمت تجمعات عامة منتظمة في الموقع وفي ملبورن.

كانت جماعة " مياهك، رأيك" المجتمعية من أوائل جماعات المعارضة المنظمة. أُعلنت إفلاسها بعد خسارتها دعوى قضائية رفعتها ضد حكومة ولاية فيكتوريا بسبب نقص التقارير والتشاور. تمحورت القضية حول أرقام الاحتياجات المائية الأولية، ودراسات الجدوى، وتقارير الآثار البيئية، من بين قضايا أخرى. وفي الآونة الأخيرة، واصلت جماعة معارضة جديدة، هي " مستجمعات المياه في فيكتوريا" ، حملة المعارضة. طالبت الحكومة بتعويضات عن التكاليف القانونية، مما أدى إلى إفلاس الجماعة. [ 33 ]

وقد أقيمت تجمعات واحتجاجات عامة في الموقع بالقرب من وونثاجي وفي ملبورن في شارع سبرينغ خارج مباني برلمان الولاية خلال الأعوام 2007 و2008 و2009. [ 34 ]

خلال احتجاجات يوليو 2008، تم إخراج العديد من الأشخاص من أراضي الدولة، لكن لم يتم اعتقال أي منهم. [ 35 ]

في يونيو 2009، تم تقديم عريضة تضم 3000 موقع يعارضون إنشاء المصنع إلى برلمان ولاية فيكتوريا. [ 36 ]

مِياؤك، رأيك ضد وزير البيئة والتراث والفنون

عارضت منظمة "مياهك، رأيك " (YWYS) المقترح، ورفعت دعوى قضائية ضد حكومة ولاية فيكتوريا بسبب عدم الإفصاح عن المعلومات المالية وعدم إجراء الدراسات والتقارير البيئية. [ 37 ] وفي يوليو/تموز 2008، خسرت المنظمة الدعوى، وألزمت المحكمة الفيدرالية حكومة الولاية بدفع تكاليف تُقدّر بنحو 200 ألف دولار، مما أدى فعلياً إلى إفلاس المنظمة. [ 33 ] وتم حلّ منظمة "مياهك، رأيك" لاحقاً.

في ردها على بيان الآثار البيئية، ذكرت شركة YWYS: "تدرك الحكومتان الفيدرالية وحكومات الولايات أنه من غير المرجح أن تكون شركة YWYS قادرة على دفع تكاليفها القانونية الباهظة، وبالتالي فإن عجزهما الواضح عن اتخاذ قرار في هذا الشأن لا يمكن تفسيره إلا على أنه محاولة لتجنب التدقيق المجتمعي في هذا المشروع." [ 38 ]

تبادل المعلومات الخاصة مع التكتلات الخاصة

في ديسمبر/كانون الأول 2009، كُشف النقاب عن أن معلومات خاصة حصلت عليها شرطة فيكتوريا خلال عمليات مراقبة لأفراد متورطين أو على اتصال مع منظمة YWYS ومنظمة Watershed Victoria وغيرها من المجموعات المجتمعية، قد أُتيحت للتحالف الخاص الذي يبني محطة تحلية المياه، Aquasure، عبر مذكرة تفاهم بين حكومة الولاية وشرطة فيكتوريا وشركة Aquasure. [ 39 ] وردّت شرطة فيكتوريا موضحةً أن هذه المعلومات ستُستخدم لتحسين إدارة الأنشطة المستقبلية والتهديدات الأمنية المحتملة. [ 39 ]

إمكانية الوصول العام

تُقام جولات سياحية محجوزة مسبقًا، ويجري العمل على خطط لافتتاح محطة أكواشور للجمهور. تفتح البوابات يوميًا أمام الجمهور لدخول المنتزه الذي تبلغ مساحته 225 هكتارًا (560 فدانًا) ومسارات المشي وركوب الخيل والدراجات الهوائية التي يبلغ طولها 8 كيلومترات (5 أميال) . تقع المحطة بجوار شاطئ ويليامسونز ومزرعة وونثاجي لطاقة الرياح في وونثاجي . [ 40 ]

الجدول الزمني

2007

  • في 19 يونيو، أعلنت حكومة ولاية فيكتوريا عن نيتها إنشاء محطة لتحلية مياه البحر بتقنية التناضح العكسي على الساحل بالقرب من وونثاجي. ويُشرح أن المحطة جزء من خطة مائية تُسوّق تحت شعار " مياهنا مستقبلنا" . [ 41 ]
  • 28 ديسمبر - قرر وزير التخطيط لحكومة ولاية فيكتوريا أن المشروع سيتطلب تقييمًا بموجب قانون الآثار البيئية لعام 1978 وبدأت الاستعدادات لبيان الآثار البيئية (EES).

2008

  • 25 يناير - تم إصدار إشعارات الاستملاك الإجباري لسكان الموقع المقترح.
  • 4 فبراير - قررت الحكومة الفيدرالية أن المشروع سيتطلب موافقة بموجب قانون حماية البيئة والحفاظ على التنوع البيولوجي لعام 1999 (قانون EPBC) .
  • 21 فبراير - 13 مارس - تم عرض مسودة متطلبات تحديد نطاق نظام تقييم الأثر البيئي على الجمهور.
  • 4 مايو - تم إصدار متطلبات النطاق النهائية لتقييم الأثر البيئي.
  • 13 يونيو - القاضي هيري يحكم بتكاليف على الحكومة الفيدرالية وحكومات الولايات نتيجة للدعوى - Your Water Your Say ضد وزير البيئة والتراث والفنون وآخر؛ إجراءات المحكمة الفيدرالية VID188/2008.
  • 5 يوليو - تم التطرق إلى موضوع المصنع خلال مسيرة الطوارئ المناخية في مواقع مختلفة في ملبورن.
  • تم تنسيق 100 متر (330 قدم) من الساحل لتغيير تدفق نهر باوليت.
  • 20 أغسطس - 30 سبتمبر - أصدرت حكومة الولاية بيان الآثار البيئية (EES) للتعليق العام، وأُعطي المجتمع 5 أسابيع لتقديم ردود على التقرير المكون من 1600 صفحة.

2009

  • 11 يناير - وافق وزير التخطيط جاستن مادن على تعديل مخطط التخطيط للسماح بتشغيل محطة تجريبية لتحلية المياه اعتبارًا من 17 يناير. [ 42 ]
  • 30 يوليو - تم الإعلان عن الفائز بعطاء البناء.
  • 6 أكتوبر - بدء أعمال البناء.

2010

  • 4 فبراير - وضع الأجزاء الأولى من خط الأنابيب الجديد

2012

  • بدأ الإنتاج والعمليات ذات الصلة في نهاية العام
  • "أمر صفر مياه" للسنة المالية 2012-2013 ووضع المحطة على الفور في وضع الاستعداد [ 5 ]

2017

2018–2019

  • بسبب ظروف الجفاف، تم تقديم طلبين متتاليين لـ 100 و125 غالون من المياه، ومن المتوقع أن يلبي ذلك ربع احتياجات ملبورن من المياه، مما سيؤدي إلى ضغط تصاعدي على أسعار المياه. [ 43 ]

2035–2045

  • من المتوقع انتهاء عقد تشغيل المصنع.
