سد تربيلا

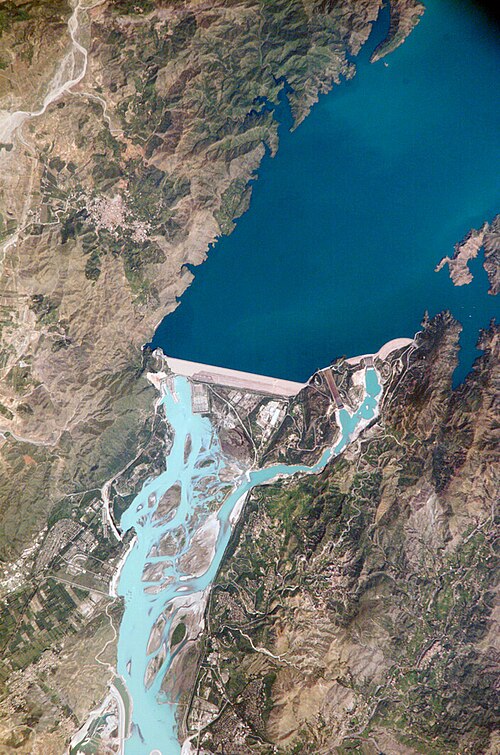

سد تربيلا ( بالبشتوية : د توربېلې بند ، بالهندية : تربیلا بند ) هو سد ترابي يقع على نهر السند في إقليم خيبر بختونخوا الباكستاني . يقع معظمه في منطقة سوابي . [ 1 ] يقع السد بالقرب من بلدة توبي ، على بُعد 105 كيلومترات (65 ميلاً) شمال غرب إسلام آباد و 125 كيلومتراً (80 ميلاً) شرق بيشاور . وهو أكبر سد ترابي في العالم . [ 2 ] [ 3 ] [ 4 ] يبلغ ارتفاع السد 143 متراً (470 قدماً) فوق قاع النهر، وتبلغ مساحة خزانه، بحيرة تربيلا ، حوالي 250 كيلومتراً مربعاً (97 ميلاً مربعاً ) . [ 5 ]
يقع سد تربيلا عند منبع نهر السند من سفوح جبال الهيمالايا ودخوله هضبة بوتوهار . يحتوي السد على خزان لتخزين المياه لأغراض الري ، والتحكم في الفيضانات ، وتوليد الطاقة الكهرومائية ، [ 6 ] حيث يستقبل مياه الأمطار الموسمية ويطلقها خلال فصل الشتاء الذي يشهد انخفاضًا في منسوب المياه. يبلغ متوسط التدفق السنوي المتاح 101 مليار متر مكعب (3221 متر مكعب /ثانية). [ 7 ] وتبلغ سعته التخزينية 11.9 مليار متر مكعب. اكتمل بناء السد عام 1976. سترتفع القدرة المركبة لمحطات تربيلا الكهرومائية، البالغة 4888 ميغاواط، إلى 6418 ميغاواط بعد اكتمال التوسعة الخامسة المخطط لها والممولة من قبل البنك الآسيوي للاستثمار في البنية التحتية والبنك الدولي . وبذلك، سيصبح السد ثاني عشر أكبر سد كهرومائي في العالم من حيث قدرة إنتاج الكهرباء. [ 8 ]
وصف المشروع
يقع السد في بقعة ضيقة في وادي نهر السند، الذي سمي على اسم بلدة تربيلا في مقاطعة هاريبور التابعة لقسم هزارة داخل مقاطعة خيبر بختونخوا في باكستان .

يمتد جدار السد الرئيسي، المبني من التراب والصخور، لمسافة 2743 مترًا (8999 قدمًا) من الجزيرة إلى الضفة اليمنى للنهر، ويبلغ ارتفاعه 148 مترًا (486 قدمًا) . ويمتد سدان خرسانيان مساعدان فوق النهر من الجزيرة إلى الضفة اليسرى. وتقع مفيضات السد بالقرب من السدين المساعدين وليس من السد الرئيسي. وتبلغ سعة تصريف المفيض الرئيسي 18406 مترًا مكعبًا في الثانية (650000 قدم مكعب /ثانية) ، بينما تبلغ سعة تصريف المفيض المساعد 24070 مترًا مكعبًا في الثانية (850000 قدم مكعب /ثانية) . سنويًا، يمر أكثر من 70% من المياه المتدفقة في تربيلا عبر المفيضات دون استخدامها لتوليد الطاقة الكهرومائية . [ 9 ]
تم إنشاء خمسة أنفاق كبيرة كجزء من أعمال مخرج المياه . تُولّد الطاقة الكهرومائية حاليًا من توربينات في الأنفاق من 1 إلى 4، بينما يُستخدم النفق 5 لأغراض الري. ومن المقرر تحويل هذا النفق إلى محطة لتوليد الطاقة الكهرومائية لزيادة قدرة محطة تربيلا على توليد الكهرباء. وكانت الأنفاق الأربعة الأولى تُستخدم في الأصل لتحويل مجرى النهر أثناء بناء السد.
تقع محطة توليد الطاقة في منطقة توبي التابعة لمقاطعة سوابي.
تضم محطة الطاقة الكهرومائية MA الواقعة على الجانب الأيمن من السد الرئيسي 17 مولدًا يتم تغذيتها بالمياه من أنفاق المخرج 1 و2 و3. يوجد أربعة مولدات بقدرة 175 ميجاوات على النفق 1، وستة مولدات بقدرة 175 ميجاوات على النفق 2، وأربعة مولدات بقدرة 432 ميجاوات على النفق 3، وثلاثة مولدات بقدرة 470 ميجاوات على النفق 4، بإجمالي قدرة توليد تبلغ 4888 ميجاوات.
يبلغ طول خزان تربيلا 80.5 كيلومترًا (50.0 ميلًا) ، ومساحته 250 كيلومترًا مربعًا (97 ميلًا مربعًا ) . كان الخزان يخزن في البداية 11,600,000 فدان-قدم (14.3 كيلومترًا مكعبًا ) من المياه، بسعة تخزين حية تبلغ 9,700,000 فدان-قدم (12.0 كيلومترًا مكعبًا ) ، إلا أن هذه السعة انخفضت خلال السنوات الخمس والثلاثين اللاحقة من التشغيل إلى 6,800,000 فدان-قدم (8.4 كيلومترًا مكعبًا ) بسبب الترسيب. يبلغ أقصى ارتفاع للخزان 1,550 قدمًا (470 مترًا) فوق مستوى سطح البحر ، بينما يبلغ أدنى ارتفاع تشغيلي 1,392 قدمًا (424 مترًا) فوق مستوى سطح البحر. تمتد منطقة تجميع المياه أعلى سد تربيلا على مساحة 168,000 كيلومتر مربع (65,000 ميل مربع ) ، وتُغذى بشكل رئيسي بالثلوج وذوبان الأنهار الجليدية من المنحدرات الجنوبية لجبال الهيمالايا . يوجد رافدان رئيسيان لنهر السند أعلى سد تربيلا، وهما نهر شيوك الذي يصب بالقرب من سكاردو ، ونهر سيران بالقرب من تربيلا.
خلفية
شُيّد سد تربيلا كجزء من مشروع حوض نهر السند بعد توقيع معاهدة مياه السند عام 1960 بين الهند وباكستان . وكان الهدف منه تعويض فقدان إمدادات المياه من الأنهار الشرقية ( رافي ، وسوتليج، وبياس ) التي خُصصت للاستخدام الحصري للهند بموجب بنود المعاهدة. [ 10 ] وبحلول منتصف سبعينيات القرن الماضي، أُضيفت قدرة توليد الطاقة في ثلاثة توسعات لاحقة لمشروع الطاقة الكهرومائية ، والتي اكتملت في عام 1992، ليصل إجمالي قدرة التوليد إلى 3478 ميغاواط.
بناء

تم بناء سد تربيلا على ثلاث مراحل لتلبية متطلبات تحويل مياه النهر. وقد تولت شركة ساليني إمبريجيلو الإيطالية أعمال البناء . [ 11 ]
المرحلة 1
في المرحلة الأولى، سُمح لنهر السند بالتدفق في مجراه الطبيعي، بينما بدأت أعمال البناء على الضفة اليمنى حيث جرى حفر قناة تحويل بطول 460 مترًا وعرض 211.8 مترًا، بالإضافة إلى بناء سد داعم بارتفاع 32 مترًا . استغرقت أعمال المرحلة الأولى حوالي عامين ونصف.
المرحلة الثانية
شُيّد السد الترابي الرئيسي والغطاء العلوي عبر الوادي الرئيسي لنهر السند كجزء من المرحلة الثانية من الإنشاء. وخلال هذه الفترة، استمر تحويل مياه نهر السند عبر قناة التحويل. وبحلول نهاية أعمال الإنشاء في المرحلة الثانية، تم بناء أنفاق لأغراض التحويل. استغرقت أعمال الإنشاء في المرحلة الثانية ثلاث سنوات لإنجازها. [ 12 ]
المرحلة 3
في المرحلة الثالثة من الإنشاء، تم تنفيذ أعمال إغلاق قناة التحويل وبناء السد في ذلك الجزء، بينما تم توجيه النهر للتدفق عبر أنفاق التحويل. كما تم إنجاز الجزء المتبقي من الغطاء العلوي والسد الرئيسي عند مستويات أعلى كجزء من أعمال المرحلة الثالثة، والتي اختُتمت في عام 1976. [ 12 ]
حادث أثناء البناء
شهد سد تربيلا حادثًا كبيرًا متعلقًا بالبناء في الفترة 1974-1975، حيث أدى تلف أنفاقه أثناء ملء الخزان الأولي إلى منع عملية حجز المياه المخطط لها. نتج عن ذلك انخفاض في إمدادات الري وتأخير في تشغيل محطة توليد الطاقة، مما أدى إلى انخفاض الإنتاج الزراعي، وزيادة الاعتماد على واردات القمح، وتأجيل توليد الطاقة الكهرومائية. وقد فرض هذا الحادث تكاليف اقتصادية باهظة، بما في ذلك نفقات الإصلاح وآثار أوسع على النمو الاقتصادي لباكستان خلال منتصف سبعينيات القرن الماضي، مما يسلط الضوء على الدور الحاسم للسد في قطاعي الزراعة والطاقة في البلاد. [ 13 ]
إعادة توطين الأشخاص المتضررين من سد تربيلا
تم الاستحواذ على مساحة تبلغ حوالي 260 كيلومترًا مربعًا وحوالي 82,000 فدان (33,000 هكتار) من الأراضي لأغراض البناء. غمر الخزان الكبير للسد 135 قرية، مما أدى إلى نزوح حوالي 96,000 نسمة، [ 14 ] نُقل العديد منهم إلى بلدات محيطة بخزان تربيلا أو إلى وديان مرتفعة مجاورة. [ 15 ]
بالنسبة للأراضي والمباني التي تم الاستيلاء عليها بموجب قانون الاستملاك لعام 1894، دُفع تعويض نقدي قدره 469.65 مليون روبية للمتضررين. ونظرًا لغياب سياسة وطنية، تمت معالجة مخاوف إعادة توطين الأشخاص الذين نزحوا بسبب سد تربيلا على أساس مؤقت. وفي عام 2011، لم يكن العديد من هؤلاء الأشخاص قد أعيد توطينهم أو مُنحوا أراضي كتعويض عن خسائرهم من قبل حكومة باكستان، وفقًا لالتزاماتها التعاقدية مع البنك الدولي. [ 16 ]
عمر
نظرًا لأن منبع نهر السند هو مياه ذوبان الأنهار الجليدية في جبال الهيمالايا، فإن النهر يحمل كميات هائلة من الرواسب ، حيث يبلغ حمولته السنوية من الرواسب العالقة 200 مليون طن. [ 17 ] انخفضت سعة التخزين الحية لخزان تربيلا بأكثر من 33.5% لتصل إلى 6.434 مليون فدان قدم (MAF) مقابل سعتها الأصلية البالغة 9.679 مليون فدان قدم (MAF) بسبب الترسيب على مدى السنوات الـ 38 الماضية. [ 18 ] قُدِّر العمر الافتراضي للسد والخزان بحوالي 50 عامًا. ومع ذلك، كان الترسيب أقل بكثير من المتوقع، ويُقدَّر الآن أن العمر الافتراضي للسد سيبلغ 85 عامًا، أي حتى عام 2060 تقريبًا. [ 19 ]
تعتزم باكستان بناء عدة سدود كبيرة أعلى نهر تربيلا، بما في ذلك سد ديامر-باشا . عند اكتمال سد ديامر-باشا، ستنخفض كمية الرواسب المتدفقة إلى نهر تربيلا بنسبة 69%. [ 20 ]
فوائد المشروع
إضافةً إلى تحقيق الغرض الأساسي من السد، وهو توفير المياه للري، ولّدت محطة تربيلا لتوليد الطاقة 341.139 مليار كيلوواط/ساعة من الطاقة الكهرومائية منذ بدء تشغيلها. وسُجّل رقم قياسي سنوي في الإنتاج بلغ 16.463 مليار كيلوواط/ساعة خلال الفترة 1998-1999. وبلغ الإنتاج السنوي خلال الفترة 2007-2008 نحو 14.959 مليار كيلوواط/ساعة، بينما تقاسمت المحطة ذروة الحمل البالغة 3702 ميغاواط خلال العام، والتي مثّلت 23.057% من إجمالي ذروة نظام هيئة تطوير المياه والطاقة (WAPDA). [ 21 ]
مشروع توسعة تربيلا-4
تم التخطيط لتوسعة سد تربيلا - المرحلة الرابعة في يونيو 2012، ووُضعت دراسة الجدوى الأولية للمشروع. وقدّم السفير الأمريكي ريتشارد أولسون مساعداتٍ لبناء هذا المشروع خلال زيارته لباكستان في مارس 2013. [ 22 ] وفي سبتمبر 2013، وقّعت هيئة تنمية المياه والطاقة الباكستانية عقدًا بقيمة 26.053 مليار روبية مع شركة سينوهيدرو الصينية وشركة فويت هيدرو الألمانية لتنفيذ الأعمال المدنية في مشروع توسعة سد تربيلا - المرحلة الرابعة بقدرة 1410 ميغاواط. [ 23 ] وبدأ البناء في فبراير 2014، [ 24 ] واكتمل في فبراير 2018. [ 25 ]
أُنشئ هذا المشروع على النفق رقم 4 من سد تربيلا، ويتألف من ثلاث وحدات توربينية مولدة، تبلغ قدرة كل منها 470 ميغاواط. وكان من المتوقع أن يوفر المشروع ما معدله 3.84 مليار كيلوواط/ساعة سنويًا للشبكة الوطنية للكهرباء، وذلك بهدف دعم إمدادات الكهرباء خلال أشهر الصيف التي تشهد ذروة الطلب.
قُدّرت الفوائد السنوية للمشروع بـ 30.7 مليار روبية. [ 26 ] وعلى أساس سنوي، يتم تصريف أكثر من 70% من المياه المارة عبر تربيلا عبر المفيضات، بينما يُستخدم جزء فقط من النسبة المتبقية البالغة 30% لتوليد الطاقة الكهرومائية. [ 9 ]
أعلنت هيئة تنمية المياه والطاقة في باكستان عن ربط الوحدة الثالثة والأخيرة من مشروع تربيلا الرابع للطاقة الكهرومائية، بقدرة 1410 ميغاواط، بالشبكة الوطنية. وبهذا الربط، ارتفعت القدرة المركبة لمحطة تربيلا الكهرومائية إلى 4888 ميغاواط. [ 27 ]
التمويل
قُدّرت تكلفة المشروع مبدئياً بـ 928 مليون دولار أمريكي، [ 26 ] ولكن تم تعديل التكلفة بالخفض إلى 651 مليون دولار أمريكي. [ 28 ] وكان البنك الدولي قد وافق على تقديم قرض بقيمة 840 مليون دولار أمريكي للمشروع في يونيو 2013. [ 29 ]
يتألف القرض من جزأين: الأول قرض من المؤسسة الدولية للتنمية بقيمة 400 مليون دولار أمريكي ، [ 30 ] سيُمنح كقرض ميسر بأسعار فائدة منخفضة. [ 31 ] أما الجزء الثاني فيتألف من 440 مليون دولار أمريكي من البنك الدولي للإنشاء والتعمير التابع للبنك الدولي . [ 30 ] وكان من المقرر أن تُقدم هيئة تنمية المياه والطاقة الباكستانية المبلغ المتبقي وقدره 74 مليون دولار أمريكي اللازم للإنشاء، [ 32 ] قبل أن يتم تخفيض تكلفة المشروع بمقدار 277 مليون دولار أمريكي. وتُقدر تكاليف الفائدة على القروض بـ 83.5 مليون دولار أمريكي. [ 33 ]
بسبب انخفاض التكاليف المعدلة من 928 مليون دولار إلى 651 مليون دولار، سمح البنك الدولي للمسؤولين الباكستانيين بتسريع إنجاز المشروع ثمانية أشهر بتكلفة إضافية قدرها 51 مليون دولار. [ 34 ] كما سُمح للمسؤولين الباكستانيين بتحويل 126 مليون دولار إلى مشروع توسعة طريق تربيلا-5 . [ 34 ]
مشروع توسعة طريق تربيلا الخامس
بُني سد تربيلا بخمسة أنفاق أصلية، خُصصت الأنفاق الثلاثة الأولى منها لتوليد الطاقة الكهرومائية، بينما خُصص النفقان المتبقيان للري. يستخدم مشروع التوسعة في المرحلة الرابعة النفق الأول من نفقَي الري، في حين سيستخدم مشروع التوسعة في المرحلة الخامسة النفق الثاني. [ 35 ] وقد طلبت هيئة تنمية المياه والطاقة في باكستان إبداء الاهتمام بمشروع توسعة تربيلا-5 في أغسطس 2014، [ 36 ] وحصلت على الموافقة النهائية للبناء في سبتمبر 2015. [ 35 ]
يتألف مشروع الطاقة الكهرومائية لنفق 5 من عنصرين رئيسيين: مرافق توليد الطاقة ومرافق نقلها. وتشمل الأعمال الرئيسية في المشروع تعديلات على نفق 5، وبناء محطة توليد طاقة جديدة وملحقاتها لتوليد حوالي 1800 جيجاواط/ساعة من الطاقة سنويًا، وخط نقل طاقة جديد مزدوج الدائرة بطول 50 كيلومترًا وبجهد 500 كيلوفولت من تربيلا إلى محطة شبكة إسلام آباد الغربية لنقل الطاقة، بالإضافة إلى محطة شبكة إسلام آباد الغربية الجديدة بجهد 500 كيلوفولت.
بدأ العمل في المشروع في أغسطس 2021، ومن المتوقع أن يستغرق إنجازه حوالي 3.5 سنوات. وقد تم تحديد ديسمبر 2026 موعدًا جديدًا للانتهاء. يتضمن المشروع تركيب ثلاث توربينات، تبلغ قدرة كل منها 510 ميغاواط، في النفق الخامس لسد تربيلا، والذي كان مخصصًا سابقًا للاستخدام الزراعي. وبعد اكتمال المشروع، سترتفع القدرة الإجمالية لتوليد الطاقة في سد تربيلا إلى 6418 ميغاواط. [ 37 ] [ 38 ]
التمويل
في نوفمبر/تشرين الثاني 2015، أكد البنك الدولي تمويله ما لا يقل عن 326 مليون دولار من التكلفة التقديرية للمشروع البالغة 796 مليون دولار [ 35 ] ، بما في ذلك 126 مليون دولار تم تحويلها من مشروع التوسعة للمرحلة الرابعة البالغ 840 مليون دولار بعد تخفيض تكاليفه. [ 35 ] وفي سبتمبر/أيلول 2016، وافق البنك الدولي على تمويل إضافي بقيمة 390 مليون دولار لمشروع التوسعة الخامسة لسد تربيلا الكهرومائي، والذي سيدعم زيادة قدرة توليد الطاقة بإضافة 1530 ميغاواط إلى النفق الخامس القائم.
سيُموّل المشروع من قِبل البنك الدولي للإنشاء والتعمير، بفائدة متغيرة وفترة استحقاق مدتها 20 عامًا، تتضمن فترة سماح مدتها ست سنوات. وسيكون هذا أول مشروع مدعوم من البنك الدولي في جنوب آسيا يُموّل بالاشتراك مع البنك الآسيوي للاستثمار في البنية التحتية، الذي سيُساهم بمبلغ 300 مليون دولار أمريكي، وحكومة باكستان بمبلغ 133.5 مليون دولار أمريكي. وتبلغ التكلفة الإجمالية للمشروع 823.5 مليون دولار أمريكي.
انظر أيضاً
روابط خارجية
ملحوظات
- ↑ سد تربيلا . هيئة تطوير المياه والطاقة (وابدا) .
- ↑ شركة أسيانيكس أغرو-ديف إنترناشونال (المحدودة) (2000). سد تربيلا والجوانب ذات الصلة بحوض نهر السند، باكستان (ملف PDF) (تقرير). كيب تاون: اللجنة العالمية للسدود. مؤرشف من الأصل (ملف PDF) بتاريخ 13 يونيو 2010. تم الاطلاع عليه بتاريخ 28 أكتوبر 2010 .
- ↑ فريق علوم الأرض على الإنترنت. "سد تربيلا، باكستان" . مرصد الأرض . الإدارة الوطنية للملاحة الجوية والفضاء (ناسا). مؤرشف من الأصل بتاريخ 15 يوليو 2010. تم الاطلاع عليه بتاريخ 28 أكتوبر 2010 .
- ↑ "سد تربيلا" . باكستان بيديا. 7 أغسطس 2006. تم الاطلاع عليه بتاريخ 26 يناير 2012 .
- ↑ سد تربيلا . هيئة تطوير المياه والطاقة (وابدا) .
- ↑ رودني وايت (1 يناير 2001). إخلاء الرواسب من الخزانات . دار توماس تيلفورد للنشر. الصفحات 163-169 . ISBN 978-0727729538تم الاطلاع عليه بتاريخ 4 أغسطس 2013 .
- ↑ "الكشف عن اتجاهات الرواسب باستخدام تحويلات الموجات في أعالي نهر السند" . تم الاطلاع عليه بتاريخ 13 مايو 2024 .
- ↑ "مشروع التوسعة الخامس لمحطة تربيلا لتوليد الكهرباء بحلول عام 2025" . 20 مايو 2023. تم الاطلاع عليه بتاريخ 31 مايو 2023 .
- 1 2 "وثيقة تقييم مشروع قرض مقترح بقيمة 400 مليون دولار أمريكي، والتقرير رقم 60963-PK، قرض مقترح بقيمة 283.7 مليون وحدة حقوق سحب خاصة (ما يعادل 440 مليون دولار أمريكي) لجمهورية باكستان الإسلامية لمشروع محطة تربيلا الرابعة للطاقة الكهرومائية (T4HP)" (ملف PDF) . البنك الدولي . تاريخ الاطلاع: 15 مايو 2024.
الصفحتان 88 و89
- ↑ "التاريخ" . تم الاطلاع عليه بتاريخ 30 أغسطس 2016 .
- ↑ "مشروع سد تربيلا، مقاطعة هاريبور، باكستان" . تكنولوجيا المياه . تم الاطلاع عليه بتاريخ 24 مارس 2016 .
- 1 2 "سد تربيلا" . هيئة تطوير المياه والطاقة (WAPDA) . تم الاطلاع عليه بتاريخ 23 مارس 2016 .
- ↑ أحمد، إرشاد. الآثار الاقتصادية لحادثة تربيلا . شركة الخدمات الهندسية الوطنية (باكستان) المحدودة، لاهور، ورقة بحثية رقم 120. متاح على الرابط التالي: https://pecongress.org.pk/wp-content/uploads/2024/06/P120.pdf
- ↑ تيرمينسكي، بوغوميل (2013). "النزوح وإعادة التوطين الناجمان عن التنمية: الأطر النظرية والتحديات الراهنة" ، جامعة إنديانا
- ↑ "باكستان: سد تربيلا" . مؤرشف من الأصل في 12 نوفمبر 2012. تم الاطلاع عليه في 30 أغسطس 2016 .
- ↑ "تسوية مطالبات المتضررين من سد تربيلا" . مجلة الاقتصاد الباكستاني والخليجي. مؤرشف من الأصل في 30 يوليو 2020. تم الاطلاع عليه في 12 أبريل 2011 .
- ↑ روكا، م. "سد تربيلا في باكستان: دراسة حالة لترسبات الخزان" (ملف PDF) . تدفق النهر 2012 : 1. مؤرشف من الأصل (ملف PDF) في 23 نوفمبر 2015. تم الاطلاع عليه في 24 مارس 2016 .
- ↑ "51 مليون دولار إضافية لتسريع إنجاز مشروع تربيلا" . 7 مارس 2015. تم الاطلاع عليه بتاريخ 30 أغسطس 2016 .
- ↑ لوراي، سي وباش، ن. "سد تربيلا - دراسة حالة" المعهد الفدرالي السويسري للتكنولوجيا زيورخ: أبريل 2007
- ↑ روكا، م. "سد تربيلا في باكستان: دراسة حالة لترسبات الخزان" (ملف PDF) . تدفق النهر 2012 : 7. مؤرشف من الأصل (ملف PDF) في 23 نوفمبر 2015. تم الاطلاع عليه في 24 مارس 2016 .
- ↑ "هيئة تطوير المياه والطاقة - توليد الطاقة" . مؤرشف من الأصل بتاريخ 7 مارس 2012. تم الاطلاع عليه بتاريخ 29 مارس 2014 .
- ↑ "الولايات المتحدة ستوفر 25 مليون دولار لتوسيع سد تربيلا" . صحيفة ذا دون . 2013-03-06.
- ↑ "خطة توسعة سد تربيلا بتكلفة 26 مليار روبية" . صحيفة داون . 10 سبتمبر 2013. تاريخ الاطلاع: 10 سبتمبر 2013 .
- ↑ "معالجة أزمة الطاقة: نواز يدشن مشروع تربيلا-4" . صحيفة إكسبريس تريبيون. 26 فبراير 2014. تاريخ الاطلاع: 23 مارس 2016 .
- ↑ "مشروع التوسعة الرابعة لمحطة تربيلا يبدأ إنتاج الطاقة - صحيفة إكسبريس تريبيون" . صحيفة إكسبريس تريبيون . 27 فبراير 2018. تاريخ الاطلاع: 27 فبراير 2018 .
- ١ ٢ "هيئة تطوير المياه والطاقة (وابدا) توقع مذكرة تفاهم لمشروع التوسعة الرابعة لمحطة تربيلا بقدرة ١٤١٠ ميغاواط" . صحيفة ذا نيشن (باكستان) . ١٠ سبتمبر ٢٠١٣. تاريخ الاطلاع: ١٠ سبتمبر ٢٠١٣ .
- ↑ «هيئة تطوير المياه والطاقة (WAPDA) تعلن عن اكتمال مشروع محطة تربيلا الرابعة لتوليد الطاقة الكهرومائية بقدرة 1410 ميغاواط» . مؤرشف من الأصل بتاريخ 30 يناير 2019. تم الاطلاع عليه بتاريخ 19 أكتوبر 2018 .
- ↑ "51 مليون دولار إضافية لتسريع إنجاز مشروع تربيلا" . صحيفة داون. 7 مارس 2015. تاريخ الاطلاع: 23 مارس 2016.
قُدّرت التكلفة الأصلية لمشروع T4 بـ 928 مليون دولار، لكن الجهات المسؤولة عن المشروع تمكنت من إبرام عقد المشروع بقيمة 651 مليون دولار.
- ↑ «البنك الدولي سيقدم 840 مليون دولار لتوسعة طريق تربيلا» . باكستان اليوم . 13 يونيو 2013. تاريخ الاطلاع: 10 سبتمبر 2013 .
- 1 2 البنك الدولي (20 مارس 2012). "باكستان: ملخص مناقشة قرض الاستثمار المحدد لمشروع محطة تربيلا الرابعة للطاقة الكهرومائية" ( ملف PDF) . تم الاطلاع عليه في 23 مارس 2016.
وافق المديرون التنفيذيون على قرض وائتمان لمشروع محطة تربيلا الرابعة للطاقة الكهرومائية لجمهورية باكستان الإسلامية بقيمة 440 مليون دولار أمريكي (ائتمان المؤسسة الدولية للتنمية) و400 مليون دولار أمريكي (قرض البنك الدولي للإنشاء والتعمير) على التوالي، وذلك وفقًا لشروط وأحكام الدفع المنصوص عليها في مذكرة الرئيس (R2012-0036 [IDA/R2012-0044]).
- ↑ "ما هي المؤسسة الدولية للتنمية؟" . البنك الدولي . تاريخ الاطلاع: 23 مارس 2016.
تُقرض المؤسسة الدولية للتنمية الأموال بشروط ميسرة. وهذا يعني أن قروضها لا تُفرض عليها فوائد أو تُفرض عليها فوائد منخفضة للغاية، وأن فترة السداد تمتد من 25 إلى 38 عامًا، بما في ذلك فترة سماح تتراوح من 5 إلى 10 سنوات. كما تُقدم المؤسسة منحًا للدول المعرضة لخطر أزمة الديون.
- ↑ «وثيقة تقييم مشروع قرض مقترح بقيمة 400 مليون دولار أمريكي، والتقرير رقم 60963-PK: قرض مقترح بقيمة 283.7 مليون وحدة حقوق سحب خاصة (ما يعادل 440 مليون دولار أمريكي) لجمهورية باكستان الإسلامية لمشروع محطة تربيلا الرابعة للطاقة الكهرومائية (T4HP)» (ملف PDF) . البنك الدولي . تاريخ الاطلاع: 23 مارس 2016.
سيتم تمويل المشروع بقرض من البنك الدولي للإنشاء والتعمير بقيمة 400 مليون دولار أمريكي، وقرض من المؤسسة الدولية للتنمية بقيمة 440 مليون دولار أمريكي، وتمويل من هيئة تطوير المياه والطاقة (WAPDA) بقيمة 74 مليون دولار أمريكي.
- ↑ «وثيقة تقييم مشروع قرض مقترح بقيمة 400 مليون دولار أمريكي، والتقرير رقم 60963-PK، قرض مقترح بقيمة 283.7 مليون وحدة حقوق سحب خاصة (ما يعادل 440 مليون دولار أمريكي) لجمهورية باكستان الإسلامية لمشروع محطة تربيلا الرابعة للطاقة الكهرومائية (T4HP)» (ملف PDF) . البنك الدولي . تاريخ الاطلاع: 23 مارس 2016. ...
وفوائد أثناء الإنشاء بقيمة 83.5 مليون دولار أمريكي، بافتراض شروط البنك الدولي للإنشاء والتعمير والمؤسسة الدولية للتنمية للقرض.
- ١ ٢ "٥١ مليون دولار إضافية لتسريع إنجاز مشروع تربيلا" . صحيفة داون. ٧ مارس ٢٠١٥. تم الاطلاع عليه في ٢٣ مارس ٢٠١٦.
نظرًا لأن تكلفة المشروع كانت أقل بكثير من التقديرات النهائية التي تم التوصل إليها بالتشاور مع البنك الدولي (٨٤٠ مليون دولار)، لم يوافق البنك على برنامج تسريع بقيمة ٥١ مليون دولار فحسب، بل وافق أيضًا على تحويل حوالي ١٥٠ مليون دولار، مما يوفر ١٤٠٠ ميغاواط إضافية لمشروع التوسعة الخامسة لتربيلا، والذي من المتوقع إنجازه بحلول يونيو ٢٠١٨.
- 1 2 3 4 هاريس، مايكل (2 أكتوبر 2015). "مشروع محطة تربيلا الخامسة لتوليد الطاقة الكهرومائية في باكستان بقدرة 1300 ميغاواط يحصل على الموافقة قبل الأخيرة" . هايدروورلد. مؤرشف من الأصل في 8 أكتوبر 2015. تم الاطلاع عليه في 23 مارس 2016 .
- ↑ "باكستان تمدد دعوة الاستشاريين لتوسعة سد تربيلا الخامس بقدرة 1300 ميغاواط" . هايدروورلد. 19 أغسطس 2014. مؤرشف من الأصل في 7 أغسطس 2017. تم الاطلاع عليه في 23 مارس 2016 .
- ↑ «رئيس الوزراء يضع حجر الأساس لمشروع تمديد محطة تربيلا الخامسة للطاقة الكهرومائية بتكلفة 807 ملايين دولار أمريكي » . 12 أغسطس 2021. تم الاطلاع عليه بتاريخ 30 مايو 2023 .
- ↑ "مشروع التوسعة الخامس لمحطة تربيلا لتوليد الكهرباء بحلول عام 2025" . 20 مايو 2023. تم الاطلاع عليه بتاريخ 30 مايو 2023 .
- منطقة سوابي
- مقاطعة هاريبور
- محطات توليد الطاقة الكهرومائية في باكستان
- جغرافية خيبر بختونخوا
- تم الانتهاء من بناء السدود عام 1974
- السدود على نهر السند
- السدود الترابية
- السدود في خيبر بختونخوا
