نفق ألبولا

يُعدّ نفق ألبولا محور سكة حديد ألبولا ، التي تُشكّل جزءًا من شبكة سكك حديد ريتيان ، في كانتون غراوبوندن ، سويسرا . ويبلغ أقصى ارتفاع له 1820 مترًا ( 5970 قدمًا) فوق مستوى سطح البحر، ما يجعله من بين أعلى الأنفاق في جبال الألب ، [ 2 ] ويمتد فوقها جبل يصل ارتفاعه إلى 950 مترًا (3120 قدمًا) . يبلغ طول النفق الأصلي 5865 مترًا (3644 ميلًا) ، [ 3 ] وقد افتُتح لحركة المرور عام 1903. [ 4 ]

تقع البوابة الشمالية للنفق في بريدا ، بمنطقة بيرغون فيليسور ، بينما تقع البوابة الجنوبية في سبيناس ، بوادي بيفر . يبلغ طول النفق 5865 مترًا (3644 ميلًا) ، ويربط وادي ألبولا بوادي إنجادين ، ويمر خلال ذلك أسفل خط تقسيم المياه بين نهري الراين والدانوب على بعد كيلومترات قليلة غرب ممر ألبولا . يخدم النفق حركة نقل الركاب والبضائع على حد سواء، ويمر عبره قطار غلاسير إكسبريس يوميًا. خلال فصل الشتاء، كانت قطارات نقل السيارات التي تعمل بين ثوسيس وساميدان تستخدم النفق أيضًا حتى عام 2011.

نظراً لخطر انهيارات الصخور والتدهور العام بمرور الوقت، كان من المخطط تجديد النفق الأصلي خلال العقد الثالث من القرن الحادي والعشرين. ولكن في عام 2010، أعلنت شركة سكك حديد ريتيان أنها فضّلت بناء نفق ثانٍ بجانب النفق الأول، وكان من بين الأسباب العديدة لهذا الاختيار فرق التكلفة البسيط نسبياً. [ 5 ] بدأ بناء النفق الثاني، الذي بلغت تكلفته حوالي 244 مليون فرنك سويسري، خلال عام 2014. وبالمقارنة مع نفق ألبولا الأصلي، فإن النفق الجديد أكبر بكثير نظراً لمعايير التشغيل والسلامة الأحدث. افتُتح النفق الثاني أمام حركة المرور في 12 يونيو 2024، [ 6 ] على أن يكتمل المشروع، بما في ذلك تجديد النفق الأصلي، بحلول عام 2025. وبمجرد اكتماله، من المتوقع أن يستخدم النفق حوالي 15000 قطار سنوياً؛ وقد بُني ليسمح بسرعة قصوى تبلغ 120 كم/ساعة (75 ميلاً/ساعة) .

تاريخ

بناء

يُعدّ نفق ألبولا معلمًا رئيسيًا في سكة حديد ريتيان (RhB)، وهي شبكة واسعة من السكك الحديدية ذات المقياس المتري في جنوب شرق سويسرا ، والتي تم تدشينها عام 1889. [ 4 ] وقد أولت إدارة السكة الحديدية اهتمامًا بالغًا لجعل الخط جذابًا لسوق السياحة المتنامي، ولذلك يمر الخط عبر الوديان الشمالية بطريقة خلابة. تقع أعلى نقطة في الخط، على ارتفاع 1800 متر تقريبًا (5900 قدم) فوق مستوى سطح البحر، حيث تم بناء نفق ألبولا. [ 4 ]

تأثرت أعمال البناء بعدة مشاكل غير اعتيادية. فقد حوّلت تدفقات المياه الباردة، التي بلغت حرارتها 6 درجات مئوية (42.8 درجة فهرنهايت) ، الصخور المتصدعة أصلاً إلى كتلة لزجة، مما أدى إلى انسداد متكرر في جدار مدخل النفق الشمالي. وفي الوقت نفسه، جفّ مصدر مياه قوي فوق مدخل النفق الشمالي. واضطرت الشركة إلى تحويل مسار المياه المتدفقة بمعدل 300 لتر/ثانية (66 جالون إمبراطوري/ثانية ؛ 79 جالون أمريكي/ثانية ) عبر أنابيب. ونتيجة لذلك، توقف البناء فعلياً: ففي الأسابيع العشرة التي بدأت في مايو 1900، لم يُحفر سوى مترين (6.6 قدم) من النفق. ولم تتمكن شركة المقاولات الرئيسية، رونشي وكارلوتي، من التغلب على هذه الصعوبات، ما أدى إلى إفلاسها .

ابتداءً من 1 أبريل 1901، تولت شركة سكة حديد ريتيان أعمال البناء بنفسها. وبفضل نظام المكافآت ، تمكنت من تعويض جزء من الوقت الضائع. وفي تمام الساعة 3:00 صباحًا من يوم 29 مايو 1902، تم إنجاز اختراق مساري النفقين، على بُعد 3030.5 مترًا (9943 قدمًا) من المدخل الشمالي، و 2835 مترًا (9301 قدمًا) من المدخل الجنوبي.

بلغ طول النفق بعد اكتماله 5864 مترًا، وكان يحتوي على مسار واحد. [ 4 ] بلغت تكلفة بنائه 7,828,000 فرنك سويسري . وشارك في بنائه 1316 عاملًا. ووقعت 16 حادثة مميتة بين عمال البناء؛ [ 1 ] وقد أُقيم نصب تذكاري حجري في محطة بريدا تخليدًا لذكراهم.

في الأول من يوليو عام ١٩٠٣، افتُتح النفق أمام حركة المرور. [ ١ ] في البداية ، كانت قاطرات البخار هي التي تُسيّر القطارات في النفق ، إلا أنه تم تزويده، هو والمسار بأكمله، بالكهرباء لاحقًا باستخدام نظام ١١ كيلوفولت، ١٦ ± ٢/٣ هرتز الموحد . تستخدم العديد من خدمات نقل الركاب النفق بشكل منتظم، مثل قطار غلاسير إكسبريس الفاخر. [ ٧ ] ووفقًا لمجلة "مهندس السكك الحديدية" المتخصصة في هذا المجال، أصبح خطر انهيار الصخور قائمًا باستمرار خلال النصف الثاني من القرن العشرين. [ ٤ ]

بحلول عام 2006، أظهرت عمليات التفتيش على النفق تدهور حالته إلى درجة استدعت إجراء ترميمات كبيرة. في ذلك الوقت، كان يستخدم النفق حوالي 7.4 مليون مسافر، من بينهم 2.3 مليون راكب يومي، بالإضافة إلى حجم كبير من حركة الشحن، مما جعل أي إغلاق له يُسبب اضطرابًا كبيرًا. [ 4 ] في يونيو 2009، أعلنت شركة سكك حديد ريتيان أنها تُجري تحقيقات بشأن تحديث النفق بشكل جذري أو إعادة بنائه. [ 8 ]

بينما تم إنشاء نفق ثانٍ خلال العقد الثاني من الألفية الثانية، تم الإبقاء على نفق ألبولا الأصلي. [ 4 ] سيتم حفر 12 ممرًا عرضيًا بين النفقين، مما سيمكن العاملين من التنقل بينهما، وهو أمر مفيد في حالات الطوارئ وأعمال الصيانة الدورية على حد سواء. [ 9 ] بعد الانتهاء من النفق الثاني، من المقرر إغلاق النفق القديم مؤقتًا أمام حركة القطارات لإجراء أعمال إصلاح شاملة؛ وستركز هذه الأعمال بشكل أساسي على تثبيت جدرانه وسقفه. [ 4 ] [ 10 ]

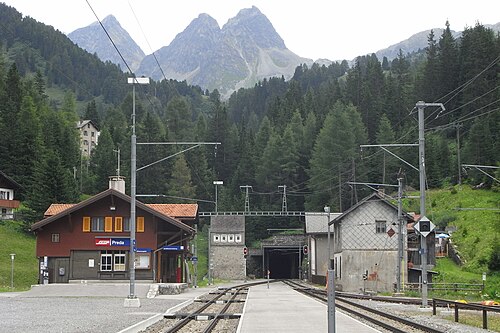

محطة بريدا وبوابة النفق الشمالية ( 1789 مترًا [5869 قدمًا] فوق مستوى سطح البحر).

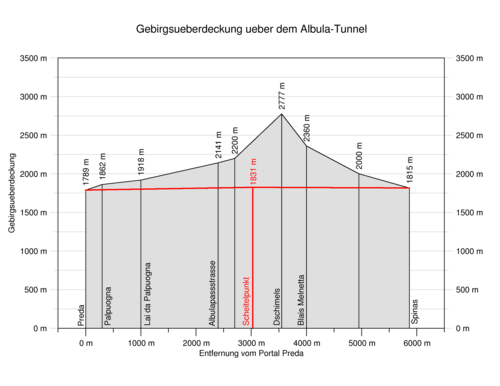

صورة جبلية فوق نفق ألبولا.
المدخل الجنوبي للنفق من محطة سبيناس ( 1815 مترًا [5955 قدمًا] فوق مستوى سطح البحر).

النفق الثاني

نظراً لتدهور حالة النفق الأصلي، جرى تقييم إمكانية إنشاء نفق جديد بجانب النفق القديم إلى جانب خيارات أخرى؛ وقد خلصت الدراسات إلى أن التكلفة الإجمالية لهذا النفق ستبلغ حوالي 244 مليون فرنك سويسري. [ 4 ] خلال عام 2010، أعلنت شركة السكك الحديدية السويسرية (RHB) أن بناء نفق جديد هو الحل الأمثل؛ وبدأت أعمال التخطيط التفصيلية في العام نفسه. [ 4 ] وقد انطوى هذا الخيار على عدة مزايا. أبرزها، إمكانية استمرار استخدام النفق القديم طوال فترة إنشاء النفق الجديد، مما يجنب إغلاق الخط لفترة طويلة لأعمال التجديد. كما أن وجود النفق الحالي يتيح استخدامه كنفق احتياطي للنفق الجديد عند الحاجة. في ديسمبر 2012، سلمت شركة السكك الحديدية السويسرية (RHB) الخطط إلى المكتب الاتحادي للنقل للموافقة عليها. ويُعد التعاون الوثيق بين شركة السكك الحديدية السويسرية (RHB) والسلطات ضرورياً، لا سيما وأن الموقع مُدرج ضمن مواقع التراث العالمي لليونسكو . [ 11 ]

خلال عام 2014، بدأ العمل رسميًا في إنشاء النفق الثاني. [ 4 ] بالمقارنة مع نفق ألبولا الأصلي، يتميز النفق الجديد باتساعه الكبير من حيث العرض والارتفاع، ويعود ذلك أساسًا إلى ضرورة تطبيق معايير تشغيلية أحدث، فضلًا عن إيلاء اهتمام أكبر لسلامته. [ 4 ] تُمكّن الأبعاد الأكبر للنفق من استيعاب ممرات للمشاة على امتداده، بالإضافة إلى توفير مساحات مثالية لتركيبات خطوط الكهرباء العلوية . أثناء عملية الإنشاء، كان النفق واسعًا ومستويًا بما يكفي لوصول المركبات البرية مباشرةً إلى واجهة الصخور، مما سمح بإدخال الآلات التقليدية. [ 4 ] على الرغم من زيادة عرضه، فإن النفق الجديد أقصر قليلًا من النفق الأصلي، إذ يبلغ طوله حوالي 5860 مترًا (19230 قدمًا) . [ 4 ]

كانت طريقة حفر الأنفاق متوافقة مع الممارسات التقليدية في ذلك الوقت. [ 4 ] أُنشئت مواقع بناء عند كل مدخل من مداخل النفق المستقبلية، والتي استوعبت أنظمة نقل لنقل نواتج الحفر من تجويف النفق إلى خطوط السكك الحديدية الجانبية لإزالتها. تضمن الحفر نمطًا من الحفر والتفجير وإزالة نواتج الحفر وعمليات فحص السلامة الإضافية. [ 4 ] تم ضخ الهواء النقي إلى واجهة الصخور، مما أدى إلى زيادة طفيفة في الضغط داخل النفق للمساعدة في طرد كل من الغبار وأبخرة الديزل المنبعثة من أنشطة الحفر. كما تم حفر قنوات للتعامل مع تسرب المياه، بينما تم تثبيت كل من سقف وجدران التجويف باستخدام الخرسانة الرطبة . [ 4 ]

بينما تتكون جيولوجيا المنطقة المحيطة بالنفق بشكل أساسي من الجرانيت ، يتألف جزء بطول 110 أمتار (360 قدمًا) بالقرب من نهاية بريدا من ثلاثة أنواع مختلفة من الصخور، تُعرف باسم الدولوميت الخلوي ، في حين يهيمن على جزء بطول 20 مترًا (66 قدمًا) نوع ناعم ومسامي من الدولوميت يشبه الرمل الناعم. [ 4 ] ونظرًا لغياب المواد الصلبة، ارتفع خطر انهيار النفق بشكل ملحوظ أثناء بناء هذا الجزء. وقد تم تثبيته بتجميد التربة المحيطة به إلى عمق لا يقل عن 2.5 متر (8.2 قدمًا) خارج منطقة الحفر قبل بدء أعمال الحفر، والتي أعقبها في غضون أسبوع وضع بطانة من الخرسانة المسلحة بسمك 120 سم (3.9 قدمًا) ؛ إلا أن هذه الإجراءات أدت إلى بطء التقدم. [ 4 ]

نتيجةً لتساقط الثلوج الكثيف المعتاد في جبال الألب السويسرية خلال فصل الشتاء، والذي تسبب في انقطاعات حتمية في الوصول إلى موقع النفق، تم تعليق جميع أعمال البناء بين منتصف ديسمبر ونهاية فبراير. وباستثناء فترة التوقف الموسمية هذه، استمر العمل في الموقع على مدار الساعة بنظام المناوبات . [ 4 ] ووفقًا لمجلة "مهندس السكك الحديدية"، كان من المفترض حفر مسافة متوسطة تبلغ 6.5 متر (21 قدمًا) خلال يوم واحد. إلا أنه نظرًا لوجود تعقيدات جيولوجية في جزء من النفق، انخفض معدل التقدم إلى حوالي 0.7 متر (2.3 قدم) فقط في اليوم. [ 4 ] وسيشمل الحفر إزالة ما يقارب 244,000 متر مكعب (8,600,000 قدم مكعب ) من الصخور. [ 4 ]

كان من المتوقع أن تستغرق مرحلة الإنشاء 8.5 سنوات؛ وبحلول أغسطس 2018، كان من المتوقع اكتمال النفق في عام 2022. [ 4 ] في 2 أكتوبر 2018، تم اختراق النفق الجديد من طرفيه، وهو إنجاز هام في برنامج الإنشاء. [ 12 ] بالإضافة إلى النفق الجديد نفسه، سيتم تعديل محطتي سبيناس وبريدا على جانبي النفق. [ 12 ] بمجرد اكتماله، من المتوقع أن يعبر النفق حوالي 15000 قطار سنويًا؛ وقد تم بناؤه ليسمح بسرعة قصوى تبلغ 120 كم/ساعة (75 ميل/ساعة) . [ 4 ]

في 12 يونيو 2024، تم افتتاح النفق الجديد أمام حركة المرور. وأقيم حفل الافتتاح في 8 يونيو، بحضور 300 ضيف.
