ممر ساراواك للطاقة المتجددة

ممر ساراواك للطاقة المتجددة ( SCORE ؛ باللغة الملايوية : Koridor Tenaga Diperbaharui Sarawak ) هو منطقة اقتصادية وممر تنموي يغطي وسط ولاية ساراواك الماليزية الواقعة في جزيرة بورنيو . أُطلق مشروع SCORE عام 2008، وهو أحد الممرات التنموية الإقليمية الخمسة التي أُطلقت في جميع أنحاء ماليزيا خلال فترة حكم عبد الله بدوي . [ 1 ] تُدير SCORE هيئة تنمية الممرات الإقليمية ("RECODA")، وهي وكالة حكومية تابعة للولاية أُنشئت بموجب مرسوم صادر عن المجلس التشريعي للولاية. [ 2 ] [ 3 ]
تاريخ
أُطلق مشروع SCORE في 11 فبراير 2008 من قبل رئيس الوزراء الماليزي الخامس ، داتوك سري عبد الله أحمد بدوي . [ 4 ] وُضع مشروع SCORE فورًا تحت إشراف هيئة تطوير الممرات الإقليمية (RECODA)، التي أُنشئت بموجب مرسوم صادر عن مجلس الولاية عام 2006. يتألف مجلس إدارة RECODA من رئيس ونائبين للرئيس، وما بين خمسة وعشرة أعضاء آخرين. تتولى هذه الهيئة مهمة الترويج لمشاريع التنمية داخل الممر وإدارتها والإشراف على تنفيذها. [ 3 ] غطى مشروع SCORE مساحة 70,000 كيلومتر مربع في المنطقة الوسطى من ولاية ساراواك، بشريط ساحلي يبلغ طوله 320 كيلومترًا؛ ويشمل مراكز حضرية مثل سيبو ، وبينتولو ، وموكاه ، وساريكي ، وميري ، ولاواس ، وليمبانغ ، وكابيت . [ 2 ]
كانت الخطة الأولية لمشروع SCORE بناء 12 سدًا كهرومائيًا بقدرة مركبة تبلغ 7800 ميغاواط، متصلة بمنشآت صناعية تقع على ساحل ساراواك، بهدف الوصول إلى 50 سدًا بقدرة مركبة نهائية تبلغ 20000 ميغاواط. [ 5 ] تم افتتاح سد باتانغ آي في 21 أغسطس 1985، تلاه سد باكون في عام 2014، [ 6 ] وسد موروم في عام 2015. [ 7 ] في نوفمبر 2015، أوقف رئيس الوزراء عدنان ساتم مشروع سد بارام إلى أجل غير مسمى بسبب الاحتجاجات المستمرة من المجتمعات المحلية. [ 8 ] في عام 2017، استحوذت ساراواك على سد باكون من الحكومة الفيدرالية الماليزية بتكلفة 2.5 مليار رينغيت ماليزي. [ 9 ] بدأ بناء سد باليه في عام 2020 بعد الانتهاء من أعمال تحويل مجرى النهر. [ 10 ] من المتوقع أن يبدأ تشغيل السد في عام 2026. [ 11 ]
ستتمتع الشركات الحاصلة على صفة الريادة، والتي تعمل في الصناعات عالية التقنية ، أو تستثمر مبالغ ضخمة، أو تُجري أنشطة بحث وتطوير مكثفة، بإعفاء كامل من ضريبة الدخل لمدة خمس سنوات. [ 12 ] وتشمل الحوافز الأخرى بدل ضريبة الاستثمار (ITA) وبدل إعادة الاستثمار (RA) في قطاع الصناعات التحويلية. [ 13 ]
في عام 2021، أصبح برنامج SCORE جزءًا من "استراتيجية التنمية لما بعد كوفيد-19" حيث تم تقديم الأخير في يوليو 2021. [ 14 ]
الأهداف
كان الهدف الأولي من إنشاء مبادرة SCORE هو تطوير المنطقة الوسطى من ولاية ساراواك، وتحسين النمو الاقتصادي للولاية، وبالتالي تحقيق الهدف الوطني لرؤية 2020 المتمثل في أن تصبح ولاية متقدمة. [ 2 ] كما يستهدف ممر التنمية توفير 1.5 مليون فرصة عمل بحلول عام 2030. [ 15 ] وبحلول عام 2013، حددت حكومة الولاية مبادرة SCORE كإحدى الوسائل لتحقيق دخل مرتفع واقتصاد متقدم بحلول عام 2030. [ 16 ] [ 17 ] كما خطط الممر الاقتصادي لتحقيق استثمارات إجمالية بقيمة 334 مليار رينغيت ماليزي (110 مليارات دولار أمريكي)، حيث تمول الحكومة 67 مليار رينغيت ماليزي (20%) [ 17 ] (مزيج من الاستثمارات من الشركات المرتبطة بالحكومة، وصناديق الولاية، والصناديق الفيدرالية) [ 5 ] ، بينما يتم تمويل المبلغ المتبقي وقدره 267 مليار رينغيت ماليزي (80%) من قبل القطاع الخاص. [ 17 ] تشمل الأهداف الأخرى: زيادة حجم الاقتصاد بمقدار خمسة أضعاف ليصل إلى 118 مليار رينغيت ماليزي، وزيادة دخل الفرد إلى 97400 رينغيت ماليزي، [ 18 ] وزيادة عدد الوظائف بمقدار 2.5 ضعف، ومضاعفة عدد السكان إلى 4.6 مليون نسمة بحلول عام 2030. [ 5 ]
يركز التقرير على عشرة قطاعات صناعية ذات أولوية في مجالات الزراعة والتعدين والتصنيع، مثل تربية الأحياء المائية، وتربية الماشية، وصناعة الأخشاب، وزيت النخيل، والبترول، والألومنيوم، والصلب والزجاج. [ 2 ] ومن المتوقع أن يصل إجمالي الاستثمارات في هذه القطاعات إلى 200 مليار رينغيت ماليزي، حيث تبلغ استثمارات الصناعات النفطية 60 مليار رينغيت ماليزي، وصناعة الألومنيوم 23 مليار رينغيت ماليزي، وصناعة زيت النخيل 17 مليار رينغيت ماليزي، وصناعة الأخشاب 11 مليار رينغيت ماليزي. [ 5 ]

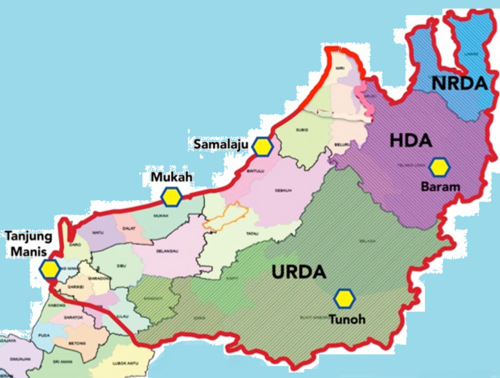

الوكالات الخاضعة لقانون RECODA

بهدف توسيع نطاق مبادرة SCORE لتشمل المناطق الريفية في ساراواك، تم إنشاء ثلاث وكالات تابعة لهيئة RECODA. وقد أدت هذه المبادرة إلى توسيع منطقة تطوير SCORE من 70,000 كيلومتر مربع مبدئيًا إلى 100,000 كيلومتر مربع ، أي ما يعادل ثلثي مساحة ساراواك تقريبًا. [ 19 ]
وكالة تنمية راجانغ العليا (URDA)
تأسست هيئة تنمية المناطق الحضرية (URDA) في 12 يوليو 2017. [ 19 ] وكان أول رئيس لها نائب رئيس الوزراء جيمس جيموت ماسينغ . [ 20 ] وتغطي هذه الهيئة مناطق تشمل كابيت ، وكانويت ، وسونغ ، وبيلاغا ، وبوكيت مابونغ ، بمساحة إجمالية قدرها 41,186 كيلومترًا مربعًا . [ 21 ] وتشمل مشاريع التنمية الرئيسية لهيئة تنمية المناطق الحضرية بناء وإدارة سدود باكون ، وموروم ، وباليه، بالإضافة إلى إنشاء طرق وصول إلى السدود وبين المناطق السكنية. [ 22 ]
حتى ديسمبر 2020، كان هناك أربعة مشاريع قيد التخطيط و28 مشروعًا قيد التنفيذ. أحد هذه المشاريع هو إنشاء شبكة طرق بطول 73 كيلومترًا من كابيت إلى سد باليه. وهذا يُمكّن القرى النائية المحيطة بمنطقة باليه من الوصول برًا إلى مدينة كابيت. [ 23 ]
وكالة تنمية المرتفعات (HDA)
تأسست وكالة تنمية المرتفعات (HDA) في 12 يوليو 2017. [ 19 ] تغطي هذه الوكالة مساحة 18,462 كيلومترًا مربعًا، وتضم 75,000 نسمة موزعين على 244 قرية ومنزلًا تقليديًا في باريو ومولو ولونغ لاما . [ 21 ] [ 24 ] شغل نائب رئيس الوزراء دوغلاس أوغاه إمباس منصب الرئيس الافتتاحي لوكالة تنمية المرتفعات. [ 19 ] [ 20 ] [ 25 ] اعتبارًا من ديسمبر 2020، كان هناك 10 مشاريع قيد التخطيط و19 مشروعًا قيد التنفيذ تحت مظلة وكالة تنمية المرتفعات. [ 23 ] من بين المشاريع المنفذة مركز لونغ لاما للتنمية الريفية ومحطة الزراعة الجبلية المتكاملة (IHAS). [ 26 ] تهدف محطة الزراعة الجبلية المتكاملة إلى أن تصبح مرفقًا لجمع وتبريد وتعبئة المنتجات الزراعية لمنطقة بارام . [ 23 ] تغطي منطقة IHAS مساحة 634 هكتارًا، تشمل مناطق لونغ بيروانغ، ولونغ بانغا ، ولونغ بيلوان . وتضم مرافقها مكاتب، ومركزًا للإنترنت، وقاعة متعددة الأغراض، ومركزًا للإنتاج، ومدارس، وسكنًا طلابيًا، ومركزًا للتدريب، وشبكة طرق تربطها بالأراضي الزراعية المحيطة. [ 22 ] في سبتمبر 2022، نُقلت إدارة IHAS إلى وزارة جديدة تُسمى وزارة تحديث الزراعة والتنمية الإقليمية في ساراواك (MANRED). [ 27 ]
وكالة تنمية المنطقة الشمالية (NRDA)
تأسست هيئة تنمية منطقة شمال ريو غراندي (NRDA) في 15 مارس 2018. [19] وكان نائب رئيس الوزراء، أوانغ تينغا علي حسن، أول رئيس لها. [20] وتشمل الهيئة منطقتي ليمبانغ ولاواس ، وتغطي مساحة 7790 كيلومترًا مربعًا . [ 21 ] وتشارك الهيئة في إنشاء الطرق ، وتوفير إمدادات المياه، وإنشاء مطار جديد في لاواس. [ 28 ] وحتى ديسمبر 2020، كان هناك 12 مشروعًا قيد التخطيط و64 مشروعًا قيد التنفيذ. ومن بين هذه المشاريع، الطريق الساحلي الشمالي الذي يهدف إلى ربط ميري وليمبانغ ولاواس بولاية صباح المجاورة عبر نقاط تفتيش جمركية مختلفة في بروناي وليمبانغ ولاواس، وذلك من خلال إنشاء طريق مزدوج. [ 23 ]
عقد النمو
سامالاجو
بدأ إنشاء مجمع سامالاجو الصناعي عام ٢٠٠٩. [ ٢٩ ] [ ٣٠ ] وفي يناير ٢٠١١، افتُتح مصنع توكوياما للسيليكون متعدد البلورات في المجمع الصناعي. [ ٢٩ ] وبحلول عام ٢٠١٢، استثمر المستثمرون ٢٩ مليار رينغيت ماليزي في مجمع سامالاجو الصناعي، مما أدى إلى خلق ١٧٣٣٣ وظيفة جديدة. [ ١٨ ] وبحلول عام ٢٠١٤، كان ١٥ مشروعًا من أصل ١٩ مشروعًا في برنامج SCORE يقع في سامالاجو، بإجمالي استثمارات أجنبية مباشرة تراكمية بلغت ٢٧ مليار رينغيت ماليزي. [ 31 ] تعمل شركات مثل بريس ميتال بهد، وأو إم ماتيريالز (ساراواك)، وبيرتاما فيروألويز، وساكورا فيروألويز، وأو سي آي ماليزيا ( توكوياما ماليزيا سابقًا )، وإيواتاني-سي آي جي للغازات الصناعية سندريان بهد، وإلكيم كاربون ماليزيا في سامالاجو منذ عام 2014. [ 31 ] [ 32 ] ومن المشاريع التنموية الأخرى القريبة من المنطقة الصناعية مدينة سامالاجو إيكو بارك وميناء سامالاجو. تقع العقارات السكنية والمتاجر ومركز النقل والمنشآت الصناعية الخفيفة داخل مدينة إيكو بارك. وقد تعامل ميناء سامالاجو مع 4 ملايين طن من البضائع سنويًا في عام 2015. [ 33 ]
حتى عام 2018، لم تتوفر بيانات عن الأثر الاجتماعي والاقتصادي على المجتمع المحلي، مثل فرص العمل والأجور، ومشاركة الشركات المحلية في المنطقة الصناعية. [ 34 ] واستجابةً لذلك، تضمن التقرير السنوي لهيئة تنمية المناطق الصناعية في ريكودا لعام 2019 تفاصيل الاستثمارات الخاصة التي قامت بها كل شركة وعدد الوظائف التي تم استحداثها. [ 35 ]
موكاه
تهدف موكاه إلى أن تصبح مدينة ذكية تركز على التعليم وتكنولوجيا المعلومات. [ 36 ] ومن بين المشاريع التي خُطط لها في عام 2013: مطار موكاه الجديد ، وحرم جامعة مارا للتكنولوجيا (UiTM)، وحديقة موكاه للعلوم. بدأ تشغيل محطة موكاه لتوليد الطاقة بالفحم في أبريل 2009. تبع ذلك افتتاح شركة بريس ميتال ساراواك أول مصنع لصهر الألومنيوم في أغسطس 2009. [ 29 ] في أبريل 2011، تم بناء المركز الإداري الجديد لموكاه الذي يضم المقر الرئيسي لشركة RECODA [ 29 ] ومجلس مقاطعة دالات وموكاه. [ 37 ] منذ عام 2014، تم التخطيط لإنشاء مجمع ماتادينغ الصناعي، الذي يقع على بُعد 30 كم من مدينة موكاه. [ 38 ] [ 39 ] بدأ إنشاء مطار موكاه الجديد في عام 2017 وبدأ تشغيله في يونيو 2021. [ 40 ] بدأ إنشاء حرم جامعة UiTM موكاه الجديد في عام 2012 واكتمل في عام 2015، وهو قادر على استيعاب 2000 طالب. [ 41 ] يضم هذا الحرم الجامعي الجديد ثلاث كليات، وهي: كلية إدارة الأعمال، وكلية الزراعة والتكنولوجيا الزراعية، وكلية العلوم التطبيقية. [ 42 ] كما بدأ إنشاء محطة موكاه رينوود لتوليد الطاقة من الكتلة الحيوية بقدرة 10 ميغاواط في عام 2015. وتستخدم المحطة مخلفات نخيل الزيت، مثل أغصان الثمار الفارغة وقشور نواة النخيل وألياف اللب، لتوليد الكهرباء. [ 33 ]
بدأ بناء محطة توليد الطاقة بالفحم في بالينجيان في عام 2015. [ 33 ] وبدأت المحطة العمل في مايو 2019. [ 43 ] [ 44 ]
تانجونج مانس
تهدف تانجونج مانس إلى أن تصبح مركزًا متكاملًا لزيت النخيل ومركزًا للأغذية الحلال . [ 36 ] تم إطلاق مركز تانجونج مانس للأغذية الحلال في فبراير 2009. [ 29 ] تشمل المشاريع الأخرى المخطط لها بناء ميناء متكامل وميناء لصيد الأسماك في أعماق البحار. في عام 2013، استثمرت شركة سي بارتي إنترناشونال المحدودة من تايوان في هذه المنطقة، حيث شاركت في مشاريع تربية أسماك البلطي والأسماك البحرية والروبيان. [ 29 ]
بارام
تضم منطقة بارام ميري، ومارودي، وتيلانغ أوسان، وبيلورو. وتهدف إلى تطوير الزراعة الجبلية، وتربية الماشية، والسياحة البيئية. [ 45 ] بدأ إنشاء مشروع IHAS في عام 2015. [ 46 ] كما تم التخطيط لإنشاء طرق وصول إلى سد بارام وسد موروم . [ 29 ]
تونوه
على غرار بارام، تسعى تونوه أيضاً إلى أن تصبح مركزاً للزراعة والسياحة البيئية. وقد تم التخطيط لإنشاء طريق الوصول إلى سد باليه في عام 2013. [ 29 ] كما تم التخطيط لإنشاء طريق الوصول إلى تونوه ومدينة جديدة في بوكيت مابونغ في عام 2016. [ 47 ]
نتائج
حتى عام 2014، تمت الموافقة على 19 مشروعًا بقيمة إجمالية تزيد عن 32 مليار رينغيت ماليزي من الاستثمار الأجنبي المباشر. من بين هذه المشاريع، كان 15 مشروعًا في سامالاجو، والمشاريع الأربعة المتبقية في تانجونغ مانس، وموكاه، وكيدورونغ. [ 31 ] في عام 2014 وحده، استحوذت مبادرة SCORE على 90% من إجمالي الاستثمار الأجنبي المباشر في ساراواك ، والذي بلغ 9.6 مليار رينغيت ماليزي، حيث كانت 87.2% من الاستثمارات أجنبية. [ 48 ] حتى عام 2016، تمت الموافقة على 16 مشروعًا في صناعة المنتجات المعدنية الأساسية، ومشروعين في الصناعات الكيميائية، ومشروعين في صناعة الأغذية، ومشروع واحد في صناعة البتروكيماويات. [ 17 ] حتى عام 2018، كان هناك تسعة مشاريع عاملة في الممر الاقتصادي، سبعة منها في سامالاجو، وواحد في كل من موكاه وتانجونغ مانس. سجلت شركة SCORE استثمارات إجمالية بقيمة 79.97 مليار رينغيت ماليزي، منها 33.64 مليار رينغيت ماليزي (42%) من الاستثمارات الخاصة. [ 49 ] وبحلول عام 2020، وفرت SCORE ما بين 6,654 [ 50 ] و18,000 فرصة عمل. [ 51 ] وشغل المواطنون 68% من هذه الوظائف. [ 50 ] وبلغت قيمة الصادرات 9.4 مليار رينغيت ماليزي في العام نفسه. [ 50 ] وفي أكتوبر 2021، بلغ إجمالي الاستثمارات الخاصة والعامة في SCORE 71.1 مليار رينغيت ماليزي، حيث ساهم القطاع العام بنسبة 58.2%، بينما بلغت الاستثمارات الأجنبية 36.7%. [ 52 ] في عام 2022، بلغ إجمالي الاستثمارات التراكمية في شركة SCORE 102.36 مليار رينغيت ماليزي، حيث ساهم القطاع الخاص بمبلغ 93.09 مليار رينغيت ماليزي، وساهم القطاع العام بمبلغ 9.17 مليار رينغيت ماليزي، [ 53 ] حيث تم الاستشهاد بالأرقام الواردة في التقرير السنوي لعام 2021. [ 14 ]
لم تتمكن ولاية ساراواك من تحقيق مكانة متقدمة وصناعية ضمن ماليزيا بحلول عام 2020. [ 54 ] توقفت هيئة تنمية المناطق الريفية في ساراواك (RECODA) عن نشر تقاريرها السنوية بعد اندماجها مع "استراتيجية التنمية ما بعد كوفيد-19" في عام 2021. [ 55 ] وبحلول عام 2023، تم إنجاز 84 مشروعًا من أصل 251 مشروعًا نفذتها هيئة تنمية المناطق الريفية في ساراواك. [ 56 ]
| سنة | عام | الاستثمارات (بالمليارات الرينغيتية) | خاص | الاستثمارات (بالمليارات الرينغيتية) | وظائف | لا |
|---|---|---|---|---|---|---|
| 2012 [ 18 ] | موكاه (تراكمي) | 4.0 | سامالاجو (تراكمي) | 29.0 | سامالاجو (تراكمي) | 17333 |
| سد موروم | 3.0 | حفلة بحرية (تانجونج مانس) | 1.9 | |||
| إمدادات المياه في سامالاجو | 0.1 | موكاه بريس ميتال | 1.0 | |||
| ميناء سامالاجو | 1.8 | |||||
| 2013 [ 29 ] | الخطة الماليزية التاسعة (2008-2010) | 6.58 | حفلة بحرية (تانجونج مانس) | 2.0 | تيراجو | 3459 |
| الخطة الماليزية العاشرة (2011-2013) | 4.0 | |||||
| 2014 [ 57 ] | الخطة الماليزية التاسعة (2008-2010) | 6.6 | ||||
| الخطة الماليزية العاشرة (2011-2014) | 3.8 | |||||
| 2015 [ 33 ] | الخطة الماليزية التاسعة (2008-2010) | 6.6 | المجموع | >30 | سامالاجو | 6500 |
| الخطة الماليزية العاشرة (2011-2015) | 3.8 | بناء | 10000 | |||
| 2016 [ 47 ] | سامالاجو | 1.4 | مركز نمو سامالاجو | 35.2 | سامالاجو | 31160 |
| موكاه | 1.0 | موكاه | 1.8 | موكاه | 3408 | |
| تانجونج مانس | 2.2 | تانجونج مانس | 2.2 | تانجونج مانس | 1212 | |
| تونوه | 0.43 | تونوه | 0.002 | تونوه | 4229 | |
| بارام | 0.24 | بارام | 3.0 | بارام | 412 | |
| توليد ونقل الطاقة باستثناء سد باكون | 0.0 | توليد ونقل الطاقة باستثناء سد باكون | 17.1 | توليد ونقل الطاقة باستثناء سد باكون | 12200 | |
| طريق بان بورنيو السريع (داخل منطقة SCORE) | 6.03 | طريق بان بورنيو السريع (داخل منطقة SCORE) | 0.0 | طريق بان بورنيو السريع (داخل منطقة SCORE) | 3575 | |
| 2017 [ 22 ] | موكاه (2009-2017) | 0.45 | مشروع سامالاجو للصلب | 12.7 | سامالاجو | 6300 |
| سامالاجو (2009-2017) | 1.34 | مشروع سامالاجو للميثانول | 8.5 | |||
| تانجونج مانس (2009-2017) | 0.5 | |||||
| تونوه (2009-2017) | 1.54 | |||||
| بارام (2009-2017) | 0.26 | |||||
| الطريق المؤدي إلى محطة موروم الكهرومائية (2009-2017) | 0.69 | |||||
| سانجان - طريق سان جرمان أناب (2009-2017) | 0.23 | |||||
| 2018 [ 28 ] | الخطة الماليزية الحادية عشرة (2016-2020) | 3.9 | المجموع | 39.94 | المجموع | 17828 |
| مشاريع الدولة | 4.5 | |||||
| 2019 [ 58 ] | أوردا | 1.5 | سامالاجو | 29.0 | سامالاجو | 14,414 |
| HDA | 1.5 | موكاه | 1.0 | موكاه | 900 | |
| NRDA | 1.5 | تانجونج مانس | 2.3 | تانجونج مانس | 1852 | |
| تانجونج كيدورونج | 8.2 | تانجونج كيدورونج | 725 | |||
| 2020 [ 59 ] | أوردا | 1.5 | سامالاجو | 42.0 | سامالاجو | 23,424 |
| HDA | 1.5 | موكاه | 1.0 | موكاه | 900 | |
| NRDA | 1.5 | تانجونج مانس | 2.3 | تانجونج مانس | 2480 | |
| تانجونج كيدورونج | 2.3 | تانجونج كيدورونج | 1888 | |||
| 2021 [ 14 ] | الخطة الماليزية التاسعة (2008-2010) | 0.98 | سامالاجو (تراكمي) | 31.24 | سامالاجو | 12770 |
| الخطة الماليزية العاشرة (2011-2015) | 1.6 | |||||
| الخطة الماليزية الحادية عشرة (2016-2020) | 1.8 | |||||
| الخطة الماليزية الثانية عشرة (2021-2025) | 0.12 | |||||
| NRDA | 1.5 | |||||
| HDA | 1.5 | |||||
| أوردا | 1.5 | |||||
| تنمية المواهب والمجتمع | 0.024 |
| سنة | الجمهور (بالمليارات الرينغيتية) | القطاع الخاص (بالمليارات الرينغيتية) | الإجمالي (بالمليارات من الرينغيت المالي) | عدد الوظائف |
|---|---|---|---|---|
| 2012 | 9.2 | 31.9 | 41.1 | 17333 |
| 2013 | 10.58 | 2.0 | 12.58 | 3459 |
| 2014 | 10.38 | — | — | — |
| 2015 | 10.38 | 30.0 | 40.38 | 16500 |
| 2016 | 11.3 | 59.4 | 70.76 | 56196 |
| 2017 | 5.02 | 21.2 | 26.22 | 6300 |
| 2018 | 46.4 | 33.6 | 80 | 17,093 |
| 2019 | 4.5 | 40.5 | 45 | 17891 |
| 2020 | 4.5 | 60.45 | 64.95 | 27851 |
| 2021 | 9.17 | 93.09 | 102.3 | 12770 |
تحليل
بحسب تقرير نُشر عام ٢٠١١، ورغم أن مشروع SCORE يُسهم في تنويع مصادر الطاقة في ساراواك بعيدًا عن الوقود الأحفوري، إلا أنه واجه العديد من التحديات التقنية، منها: نقص الطرق السريعة المناسبة لنقل المواد الخام إلى المناطق الريفية، ونقص شبكات الكهرباء الكافية لتوصيل الطاقة إلى المستهلكين، وصعوبات في تحويل مجرى النهر، وحفر الأنفاق، وإنشاء القنوات، ونقل الآلات والتوربينات إلى مواقع بناء السدود، فضلًا عن نقص المهندسين والعمال المؤهلين لبناء المفيضات ومحطات توليد الطاقة والمحولات والتوربينات وواجهة السد. وتعاني مياه النهر من عكارة شديدة بسبب تراكم الطمي والرواسب وجذوع الأشجار والصخور نتيجة لقطع الأشجار والتعرية والممارسات الزراعية غير المستدامة. ويمكن أن تُعقّد هذه المياه المتدنية الجودة مشاريع السدود وتُقلّص عمرها الافتراضي إلى ما بين ٣٠ و٤٠ عامًا. وقد تجعل هذه المشاكل الكهرباء المولدة من مشروع SCORE باهظة التكلفة نظرًا لتجاوز التكاليف وتأخير تمويل المشاريع. من الأمثلة على ذلك تجاوز تكاليف سد باكون ستة أضعاف التكلفة الأصلية البالغة 2.5 مليار رينغيت ماليزي، وذلك بسبب التأخيرات وارتفاع أسعار الفائدة والإضرابات ومشاكل الحفر. في البداية، اضطرت شركات الإنشاء إلى التقليل من شأن المخاطر للحصول على ميزة في عملية تقديم العطاءات. وعندما ظهرت مشاكل أثناء الإنشاء، كان لا بد من دفع مبالغ إضافية للحفاظ على استمرارية المشروع، مما جعل إنتاج الكهرباء من السدود في ساراواك أعلى بمرتين إلى ثلاث مرات من المتوقع. [ 5 ] يُمكن اعتبار بناء السدود وسط الغابات مشروعًا عالي المخاطر نظرًا لما ينطوي عليه من مشاكل عديدة، مثل المشاكل اللوجستية، ومشاكل تتعلق بالمجتمعات الأصلية وأراضيها، والمقاولين، والفساد. وقد دفع ذلك المستثمرين إلى تجنب المخاطرة، مما أدى إلى تأخير التمويل. وتُستخدم الطاقة الكهربائية المولدة من السدود بشكل رئيسي في الصناعة، وليس لتوزيعها على السكان المحليين. وتوقع أحد المشاركين في المقابلة أن "عدد الوظائف التي ستُوفر للسكان المحليين يكاد يكون معدومًا". إضافةً إلى ذلك، تُعدّ سياسة شركة SCORE لجذب مصاهر المعادن "غير الكفؤة في استهلاك الطاقة" هدراً للكهرباء. كما يُسبّب بناء السدود أضراراً بيئية نتيجةً لقطع الأشجار، وتغييرات في التركيب الكيميائي الحيوي للمياه، وانبعاث غاز الميثان من النباتات المتحللة، وغمر الغابات الاستوائية المطيرة. [ 5 ]
أظهرت دراسة أجريت في جامعة كاليفورنيا في مارس 2015 أن محطات الطاقة الموزعة، مثل الطاقة الشمسية وطاقة الكتلة الحيوية، قادرة على تلبية الطلب المستقبلي على الطاقة في الولاية مقارنةً ببناء السدود. [ 60 ] وخلصت دراسة أخرى أجرتها جامعة ماليزيا صباح إلى وجود إمكانات كبيرة للتنمية الزراعية في منطقة سكور، وذلك بفضل التزام حكومة ساراواك وبنك تنمية ساراواك بتطوير هذا القطاع. ومع ذلك، فإن تشجيع الشباب على الانخراط في هذا القطاع سيُمثل تحديًا كبيرًا. [ 61 ]
انظر أيضاً
مراجع
- ↑ «خمسة ممرات وطنية رئيسية لترجمة أجندة التنمية في البلاد: زاهد [ NSTTV ] » . صحيفة نيو ستريتس تايمز. 22 أبريل 2018. مؤرشف من الأصل في 22 أبريل 2018. تم الاطلاع عليه في 4 ديسمبر 2021 .
- 1 2 3 4 "ممر ساراواك للطاقة المتجددة (SCORE)" . جمعية مصنعي ساراواك. مؤرشف من الأصل بتاريخ 25 نوفمبر 2021. تم الاطلاع عليه بتاريخ 4 ديسمبر 2021 .
- ١ ٢ "قوانين ساراواك، الفصل ٦٤ - مرسوم هيئة تطوير الممرات الإقليمية لعام ٢٠٠٦" (ملف PDF) . حكومة ولاية ساراواك. مؤرشف من الأصل (ملف PDF) بتاريخ ١ أغسطس ٢٠١٩. تم الاطلاع عليه بتاريخ ٥ ديسمبر ٢٠٢١ .
- ^ "مجلس بيلانكاران كوريدور ساراواك - ممر ساراواك للطاقة المتجددة (SCORE)" . كولكسي أركيب أوكابان كيتوا إكسيكوتيف . 11 فبراير 2008 . تم الاسترجاع في 31 يوليو 2019 .
- 1 2 3 4 5 6 ك. سوفاكول، بنيامين؛ بولان، إل سي (2011). "تلبية احتياجات الأشخاص المفقودين: الآثار المترتبة على أمن الطاقة لممر ساراواك للطاقة المتجددة (SCORE)" . جنوب شرق آسيا المعاصر . 33 (1): 56. doi : 10.1355/cs33-1c . ISSN 0129-797X .
- ↑ جاك، وونغ (22 يوليو 2014). "محطة باكون تعمل بنصف طاقتها الإنتاجية وتنتج 900 ميغاواط" . صحيفة ذا ستار (ماليزيا) . تاريخ الاطلاع: 23 نوفمبر 2015 .
- ↑ كريستوفر، ليندوم (11 يوليو 2015). "جعل محطات الطاقة الكهرومائية في ساراواك آمنة" . صحيفة نيو ساراواك تريبيون. مؤرشف من الأصل في 23 نوفمبر 2015. تم الاطلاع عليه في 23 نوفمبر 2015. ...
بدأت محطة موروم للطاقة الكهرومائية عملياتها التجارية رسميًا في 8 يونيو 2015،
...
- ↑ أوجيلفي روكيث، جيريل (19 نوفمبر 2015). "توقف مشروع سد بارام إلى أجل غير مسمى" . صحيفة بورنيو بوست. مؤرشف من الأصل في 12 يونيو 2021. تم الاطلاع عليه في 7 مايو 2022 .
- ↑ بوفيرا، أديب (16 أغسطس 2017). "شركة ساراواك للطاقة تُكمل عملية الاستحواذ على سد باكون" . صحيفة نيو ستريتس تايمز. مؤرشف من الأصل في 31 أغسطس 2020. تم الاطلاع عليه في 7 مايو 2022 .
- ↑ وونغ، جاك (30 نوفمبر 2020). "سيتم بناء السد الرئيسي في باليه قريبًا" . صحيفة ذا ستار (ماليزيا) . مؤرشف من الأصل في 18 أبريل 2021. تم الاطلاع عليه في 7 مايو 2022 .
- ↑ سيو يان، ثام. "2022/45 "تطوير الطاقة الكهرومائية في ساراواك: الحساسيات المتعلقة بالاستدامة ومشاركة الصين"معهد يوسف إسحاق التابع لمعهد دراسات جنوب شرق آسيا، سنغافورة. مؤرشف من الأصل بتاريخ 28 أبريل 2022. تم الاطلاع عليه بتاريخ 7 مايو 2022 .
- ↑ "أخبار ولاية ساراواك - اتحاد المصنّعين الماليزيين". مؤرشف من الأصل بتاريخ 4 مارس 2021. تم الاطلاع عليه بتاريخ 13 يناير 2022 .
- ↑ كاه ين، أو (2015). محددات الاستثمار الأجنبي المباشر في قطاع التصنيع في ساراواك (رسالة بكالوريوس في الاقتصاد). جامعة ماليزيا ساراواك.
- ١ ٢ ٣ "التقرير السنوي لـ RECODA لعام ٢٠٢١" (ملف PDF) . RECODA. مؤرشف من الأصل (ملف PDF) بتاريخ ١٩ يوليو ٢٠٢٣. تم الاطلاع عليه بتاريخ ١٩ يوليو ٢٠٢٣ .
- ↑ "1.5 مليون وظيفة بحلول عام 2030" . صحيفة ذا ستار (ماليزيا) . 7 أغسطس 2008. مؤرشف من الأصل في 6 يناير 2022. تم الاطلاع عليه في 6 يناير 2022 .
- ^ ""رؤية ساراواك "ساراواك جميلانج 2030"" . استرو عواني. 16 سبتمبر 2013 مؤرشفة من الأصلي في 6 يناير 2022 . تم الاسترجاع في 6 يناير 2022 .
- 1 2 3 4 "ممر ساراواك للطاقة المتجددة - تزويد المستقبل بالطاقة" (ملف PDF) . وحدة التخطيط الحكومية - مكتب رئيس الوزراء. مؤرشف من الأصل (ملف PDF) بتاريخ 18 يوليو 2017. تم الاطلاع عليه بتاريخ 6 يناير 2022 .
- ١ ٢ ٣ "التقرير السنوي ٢٠١٢ - هيئة تطوير الممرات الإقليمية" (ملف PDF) . هيئة تطوير الممرات الإقليمية (RECODA). مؤرشف من الأصل (ملف PDF) بتاريخ ٧ أغسطس ٢٠٢٣. تم الاطلاع عليه بتاريخ ٧ أغسطس ٢٠٢٣ .
- 1 2 3 4 5 فينو، جيريمي. "إنشاء ثلاث وكالات تابعة لشركة ريكودا، ومن المتوقع أن تحقق سكور إيرادات بقيمة 334 مليار رينغيت ماليزي" . صحيفة بورنيو بوست. مؤرشف من الأصل في 30 مايو 2021. تم الاطلاع عليه في 12 ديسمبر 2021 .
- ١ ٢ ٣ "خمس لجان فرعية لإعداد قائمة بمشاريع هيئة تنمية الموارد الطبيعية" . صحيفة بورنيو بوست. ٢٩ يوليو ٢٠١٨. مؤرشف من الأصل في ٦ يونيو ٢٠٢١. تم الاطلاع عليه في ١٢ ديسمبر ٢٠٢١ .
- 1 2 3 "وكالات التنمية الإقليمية" . RECODA . تم الاطلاع عليه بتاريخ 12 ديسمبر 2021 .
{{cite web}}: CS1 maint: deprecated archiveal service ( link ) - ١ ٢ ٣ "التقرير السنوي لـ RECODA لعام ٢٠١٧" (ملف PDF) . RECODA. مؤرشف من الأصل (ملف PDF) بتاريخ ١٢ فبراير ٢٠٢٢. تم الاطلاع عليه بتاريخ ١٢ فبراير ٢٠٢٢ .
- ١ ٢ ٣ ٤ "نشرة ريد كودا الإخبارية ٢٠٢٠" (ملف PDF) . ريد كودا. مؤرشفة من الأصل (ملف PDF) بتاريخ ٢٣ ديسمبر ٢٠٢١. تم الاطلاع عليها بتاريخ ٢٣ ديسمبر ٢٠٢١ .
- ↑ جوهاري، زاهيرة (2 نوفمبر 2018). "التنمية في مناطق هيئة التنمية الحضرية ستفيد حوالي 75000 نسمة" . صحيفة بورنيو بوست. مؤرشف من الأصل في 2 يونيو 2021. تم الاطلاع عليه في 17 ديسمبر 2021 .
- ↑ «وكالة SCORE الجديدة، HDA، تبدأ بدايةً موفقة» . صحيفة نيو ساراواك تريبيون. 20 يوليو 2017. مؤرشف من الأصل في 31 يوليو 2019. تم الاطلاع عليه في 19 ديسمبر 2021 .
- ↑ «وكالة SCORE الجديدة لتسريع التنمية في المناطق الجبلية» . صحيفة بورنيو بوست. ١٩ يوليو ٢٠١٧. مؤرشف من الأصل في ١٠ يونيو ٢٠٢١. تم الاطلاع عليه في ٢٣ ديسمبر ٢٠٢١ .
- ↑ تشوا، سام (5 سبتمبر 2022). "محطة زراعية متكاملة في مرتفعات لونغ بانغا تحت إدارة مانريد الآن" . صحيفة بورنيو بوست. مؤرشف من الأصل في 5 سبتمبر 2022. تم الاطلاع عليه في 19 يوليو 2023 .
- ١ ٢ "التقرير السنوي لعام ٢٠١٨ بمناسبة الذكرى العاشرة لتأسيس RECODA" (ملف PDF) . RECODA. مؤرشف من الأصل (ملف PDF) بتاريخ ١٨ فبراير ٢٠٢٢. تم الاطلاع عليه بتاريخ ١٨ فبراير ٢٠٢٢ .
- ١ ٢ ٣ ٤ ٥ ٦ ٧ ٨ ٩ التقرير السنوي لهيئة تطوير الممرات الإقليمية لعام ٢٠١٣ (ملف PDF) . RECODA. ٢٠١٣. ص ٥٠. مؤرشف من النسخة الأصلية (ملف PDF) بتاريخ ١٠ مايو ٢٠٢١.
- ↑ "مجمع سامالاجو الصناعي (SIP): المحرك الرئيسي لمشروع SCORE" . RECODA. مؤرشف من الأصل في 30 مايو 2017. تم الاطلاع عليه في 30 نوفمبر 2021 .
- 1 2 3 "ساراواك تحرز تقدماً كبيراً في مجال الاستثمارات الأجنبية" . صحيفة بورنيو بوست . مؤرشف من الأصل بتاريخ 12 يونيو 2021. تم الاطلاع عليه بتاريخ 12 نوفمبر 2015 .
- ↑ وونغ، جاك (13 أغسطس 2018). "ممر ساراواك يجذب استثمارات بقيمة 79.3 مليار رينغيت ماليزي" . صحيفة ذا ستار (ماليزيا) . مؤرشف من الأصل في 29 سبتمبر 2020.
- ١ ٢ ٣ ٤ "التقرير السنوي لعام ٢٠١٥ - هيئة تطوير الممرات الإقليمية" (ملف PDF) . RECODA. مؤرشف من الأصل (ملف PDF) بتاريخ ١٠ فبراير ٢٠٢٢. تم الاطلاع عليه بتاريخ ١٠ فبراير ٢٠٢٢ .
- ↑ "DCM: هناك حاجة إلى إحصاءات لمراجعة أثر الاستثمار على مجمع سامالاجو الصناعي" . صحيفة بورنيو بوست. مؤرشف من الأصل في 3 يونيو 2021. تم الاطلاع عليه في 4 ديسمبر 2021 .
- ↑ «التقرير السنوي 2019 - هيئة تطوير الممرات الإقليمية» (ملف PDF) . هيئة تطوير الممرات الإقليمية (RECODA). مؤرشف من النسخة الأصلية (ملف PDF) بتاريخ 23 ديسمبر 2023. تم الاطلاع عليه بتاريخ 21 ديسمبر 2023 .
- ١ ٢ سيبون، بيتر (٩ يوليو ٢٠١٤). "تحديد بارام وتونوه/باليه كعقدتين للنمو ضمن مشروع SCORE في إطار مشروع ١١MP" . صحيفة بورنيو بوست . مؤرشف من الأصل في ٣١ مايو ٢٠٢١. تم الاطلاع عليه في ٣١ ديسمبر ٢٠٢١ .
- ↑ "ملفات تعريف مقدمي الخدمات" . خدمة ساراواك. مؤرشف من الأصل بتاريخ 27 يناير 2022. تم الاطلاع عليه بتاريخ 27 يناير 2022 .
- ↑ سيبون، بيتر (25 مارس 2014). "وضع خطة لمنطقة صناعية متكاملة في ماتادينغ" . صحيفة بورنيو بوست. مؤرشف من الأصل في 5 يونيو 2021. تم الاطلاع عليه في 14 يناير 2022 .
- ↑ "كتيب الاستثمار" (ملف PDF) . RECODA. مؤرشف من الأصل (ملف PDF) بتاريخ 14 يناير 2022. تم الاطلاع عليه بتاريخ 14 يناير 2022 .
- ↑ «سيبدأ تشغيل مطار موكاه الجديد يوم الخميس (17 يونيو)، بحسب الدكتور وي» . صحيفة ذا ستار (ماليزيا) . مؤرشف من الأصل في 24 يونيو 2021. تم الاطلاع عليه في 14 يناير 2022 .
- ↑ "UiTM Mukah" . شركة هوك سينغ لي للإنشاءات. مؤرشف من الأصل بتاريخ 14 مايو 2021. تم الاطلاع عليه بتاريخ 14 يناير 2022 .
- ^ "حرم UiTM Cawangan Sarawak Mukah الجامعي" . UiTM ساراواك. مؤرشفة من الأصلي في 17 أبريل 2021 . تم الاسترجاع في 14 يناير 2022 .
- ↑王، 桀 (14 مايو 2019). "马来西亚巴林基安循环流化床燃煤机组项目1号机组投运 (وحدة المولدات 1 التي تعمل بالفحم ذات الطبقة المميعة المتداولة الماليزية بدأت التشغيل)" . 北极星电力网 (شبكة طاقة باي جي شين). مؤرشفة من الأصلي في 1 سبتمبر 2019 . تم الاسترجاع في 24 يناير 2020 .
- ↑蒋، 武林 (5 يوليو 2019). "中国能建湖南火电承建马来西亚巴林基安项目2号机组商运 (تتولى مجموعة هندسة الطاقة الصينية Hunan Power Conctruction Co Ltd وحدة المولدات Balingian الماليزية 2 للتشغيل التجاري)" . 北极星电力网 (شبكة طاقة باي جي شين). مؤرشفة من الأصلي في 1 سبتمبر 2019 . تم الاسترجاع في 24 يناير 2020 .
- ↑ "منطقة نمو بارام" . RECODA. مؤرشف من الأصل في 2 يناير 2022. تم الاسترجاع في 2 يناير 2022 .
- ↑ "محيي الدين يتبنى قريتين في بارام" . ماليزياكيني. ١٤ مايو ٢٠١٥. مؤرشف من الأصل في ٩ يونيو ٢٠٢١. تم الاطلاع عليه في ٢ يناير ٢٠٢٢ .
- ١ ٢ هيئة تطوير الممر الإقليمي، التقرير السنوي لعام ٢٠١٦ (ملف PDF) . ساراواك: هيئة تطوير الممر الإقليمي. ٢٠١٦. الصفحات ١-١٠٤ . مؤرشف من النسخة الأصلية (ملف PDF) بتاريخ ٢٧ مايو ٢٠١٩. تم الاطلاع عليه بتاريخ ٤ يناير ٢٠٢٢ .
- ↑ ألياس، نور زاهدي. "بحث اقتصادي - ولاية ساراواك" . مؤسسة التصنيف الماليزية المحدودة. مؤرشف من الأصل في 18 نوفمبر 2015. تم الاطلاع عليه في 5 ديسمبر 2021 .
- ↑ تيو، روني (13 يناير 2019). "تحقيق نجاح أكبر" . صحيفة بورنيو بوست. مؤرشف من الأصل في 14 يونيو 2021. تم الاطلاع عليه في 4 ديسمبر 2021 .
- ١ ٢ ٣ "ساراواك تستقطب استثمارات بقيمة ١٥.٧ مليار رينغيت ماليزي وسط الجائحة" . صحيفة بورنيو بوست. مؤرشف من الأصل في ٧ نوفمبر ٢٠٢١. تم الاطلاع عليه في ١٣ يناير ٢٠٢٢ .
- ↑ «حققت مبادرة SCORE استثمارات بقيمة 39.94 مليار رينغيت ماليزي ووفرت 18,000 فرصة عمل» . RECODA . تم الاطلاع عليه بتاريخ 7 يناير 2022 .
{{cite web}}: CS1 maint: deprecated archiveal service ( link ) - ↑ تواه، إيفون (15 يناير 2022). "نظرة على سجل ساراواك" . صحيفة بورنيو بوست. مؤرشف من الأصل في 15 يناير 2022. تم الاطلاع عليه في 20 مايو 2022 .
- ↑ «ساراواك تستقطب استثمارات قياسية بقيمة 102.36 مليار رينغيت ماليزي في عام 2022، بحسب حنيفة» . صحيفة ذا إيدج (ماليزيا). 23 فبراير 2023. مؤرشف من الأصل في 20 مارس 2023. تم الاطلاع عليه في 9 أبريل 2023 .
- ↑ جيانينغ، شو (2020). آهن، ي.؛ وو، ف. (محرران). "الأثر الاقتصادي لمؤسسات ماليزيا على فشل رؤية 2020" . وقائع مؤتمر E3S . 214 : 02005. doi : 10.1051/e3sconf/202021402005 . ISSN 2267-1242 .
- ↑ "التقرير السنوي" . مؤرشف من الأصل في 3 يناير 2024. تم الاطلاع عليه في 3 يناير 2024 .
- ↑ «الرئيس التنفيذي لشركة ريكودا: تم إنجاز 84 مشروعًا من أصل 251 مشروعًا نُفذت في عام 2023» . صحيفة بورنيو بوست. 1 يناير 2024. مؤرشف من الأصل في 15 يناير 2024. تم الاطلاع عليه في 26 مارس 2024 .
- ↑ «التقرير السنوي 2014 - هيئة تطوير الممرات الإقليمية» (ملف PDF) . هيئة تطوير الممرات الإقليمية (RECODA). مؤرشف من الأصل (ملف PDF) بتاريخ 3 يناير 2024. تم الاطلاع عليه بتاريخ 7 أغسطس 2023 .
- ↑ «التقرير السنوي 2019 - هيئة تطوير الممرات الإقليمية» (ملف PDF) . هيئة تطوير الممرات الإقليمية (RECODA). مؤرشف من الأصل (ملف PDF) بتاريخ 3 يناير 2024. تم الاطلاع عليه بتاريخ 3 يناير 2024 .
- ↑ «التقرير السنوي 2020 - هيئة تطوير الممرات الإقليمية» (ملف PDF) . هيئة تطوير الممرات الإقليمية (RECODA). مؤرشف من الأصل (ملف PDF) بتاريخ 3 يناير 2024. تم الاطلاع عليه بتاريخ 3 يناير 2024 .
- ↑ شيرلي، ريبيكا؛ كامين، دانيال (يوليو 2015). "تخطيط وتطوير الطاقة في بورنيو الماليزية: تقييم فوائد التقنيات الموزعة مقابل مشاريع الطاقة الضخمة" . مراجعات استراتيجية الطاقة . 8 : 15-29 . doi : 10.1016/j.esr.2015.07.001 .
- ↑ صالح، نورهدى؛ منصور، قاسم (25-05-2020). بيمبانجونان سمبر دي لوار بندر (تنمية الموارد في المناطق الريفية) . جامعة ماليزيا صباح. ص 34 – 35. ردمك 9789672962199تم الاطلاع عليه بتاريخ 2 أبريل 2023 .
روابط خارجية
- ممرات التنمية في ماليزيا
- الطاقة المتجددة في ماليزيا
- مكتب رئيس الوزراء (ماليزيا)
