مشروع جنوب شرق الأناضول

مشروع جنوب شرق الأناضول ( بالتركية : Güneydoğu A nadolu P rojesi ، GAP ) هو مشروع تنمية إقليمية متكامل متعدد القطاعات قائم على مفهوم التنمية المستدامة لـ 9.5 مليون نسمة (2025) يعيشون في منطقة جنوب شرق الأناضول في تركيا . بحسب إدارة التنمية الإقليمية لمشروع جنوب شرق الأناضول، يهدف المشروع إلى القضاء على التفاوتات التنموية الإقليمية من خلال رفع مستويات الدخل والمعيشة، والمساهمة في تحقيق أهداف التنمية الوطنية المتمثلة في الاستقرار الاجتماعي والنمو الاقتصادي عبر تعزيز القدرة الإنتاجية وتوفير فرص العمل في القطاع الريفي. تمتد منطقة جنوب شرق الأناضول على سهول واسعة في حوض نهري دجلة والفرات، وتضم محافظات ( أديامان ، باتمان ، ديار بكر ، غازي عنتاب ، كيليس ، سيرت ، شانلي أورفا ، شرناق ، وماردين ) الواقعة في حوضي نهري دجلة والفرات وفي بلاد ما بين النهرين العليا . تبلغ مساحة المنطقة، المتاخمة لسوريا جنوباً والعراق جنوب شرقاً، 75,193 كيلومتراً مربعاً، أي ما يعادل 9.7% من إجمالي مساحة تركيا. [ 1 ] تمتلك تركيا إجمالاً 8.5 مليون هكتار من الأراضي الصالحة للري، وتبلغ حصة شركة GAP من هذا الإجمالي 20%. وتتجاوز التكلفة الإجمالية للمشروع 190 مليار ليرة تركية (بسعر عام 2020 المعدل). [ 2 ]

تشمل الأنشطة الحالية في إطار برنامج GAP قطاعات مثل الزراعة والري، وإنتاج الطاقة الكهرومائية، والبنية التحتية الحضرية والريفية، والغابات، والتعليم، والصحة. وقد تضمنت تنمية الموارد المائية بناء 22 سداً و19 محطة توليد طاقة. [ 3 ]

تاريخ

شعار GAP

تعود الفكرة والقرار الأوليان لاستغلال مياه نهري الفرات ودجلة إلى أتاتورك ، مؤسس الجمهورية. خلال فترة حكم الحزب الواحد ، كانت الحاجة إلى الطاقة الكهربائية أولوية قصوى. تأسست إدارة دراسات الكهرباء عام ١٩٣٦ لدراسة كيفية استغلال أنهار البلاد لإنتاج الطاقة. بدأت الإدارة دراساتها التفصيلية بمشروع سد كيبان ، وأنشأت محطات رصد لتقييم تدفق نهر الفرات وخصائصه الأخرى. وُضعت خطة العمل الكبرى (GAP) بشكلها الحالي في سبعينيات القرن الماضي، وتضمنت مشاريع للري وإنتاج الطاقة الكهرومائية على نهري الفرات ودجلة، لكنها تحولت إلى برنامج تنمية اجتماعية واقتصادية متعدد القطاعات للمنطقة في أوائل الثمانينيات. شمل برنامج التنمية قطاعات الري، والطاقة الكهرومائية، والزراعة ، والبنية التحتية الريفية والحضرية ، والغابات ، والتعليم ، والصحة . مع تطوير الهيكل الإداري الجديد لبرنامج التنمية الريفية في الفترة 1988-1989، شملت أهدافه الأساسية تحسين مستويات المعيشة ومستويات دخل السكان بهدف القضاء على التفاوتات التنموية الإقليمية ( عدم المساواة الاقتصادية )، والمساهمة في تحقيق الأهداف الوطنية مثل الاستقرار الاجتماعي والنمو الاقتصادي من خلال تعزيز الإنتاجية وفرص العمل في القطاع الريفي. [ 4 ]

موقع GAP

تصاعدت التوترات بين تركيا وسوريا والعراق من حين لآخر بسبب مشروع سد الفجوة الكبرى (GAP). طالبت سوريا والعراق بزيادة كمية المياه المُطلقة، بينما رفضت تركيا ذلك، مما أدى إلى إنشاء خزانات السدود . ولهذا السبب ، يُعد سد الفجوة الكبرى من أكثر مشاريع السدود تحصينًا في العالم، لا سيما ضد الهجمات الجوية. كما كاد مشروع سد الفجوة الكبرى أن يتوقف تمامًا في أوائل التسعينيات بسبب النشاط المكثف لحزب العمال الكردستاني ( PKK ) في المنطقة. لا يُلام حزب العمال الكردستاني فقط على خفض التمويل، حيث تم تحويل الأموال لدعم جهود مكافحة الإرهاب ، بل يُلام أيضًا على إلحاق أضرار بالغة بالعديد من السدود والقنوات، فضلًا عن قتل مهندسين كانوا يعملون في السدود. كما لعبت الأزمات الاقتصادية دورًا هامًا في تأخير إنجاز مشروع سد الفجوة الكبرى.

كان للحظر الذي فرضته الأمم المتحدة على العراق (والذي رُفع بعد حرب الخليج الثانية ) آثار سلبية على جهود التنمية والتجارة في المنطقة مع دول الشرق الأوسط ، التي تُعد شركاءها الاقتصاديين الطبيعيين. علاوة على ذلك، أدى اختلال التوازن في التمويل العام إلى تأخير تلبية احتياجات تمويل المشروع. وأخيرًا، ثمة عدد من المسائل القضائية التي تتطلب توضيحًا بشأن غمر العديد من المواقع التاريخية والمساكن المحلية بالمياه، والتي تم وصفها في قسم " الأثر الاجتماعي ".

هدف استراتيجي

تاريخياً، كانت منطقة جنوب شرق الأناضول تقع على طريق التجارة بين الشرق والغرب، وكانت مصدراً هاماً للتنوع الثقافي. إلا أن التغيرات في طرق التجارة والأساليب الزراعية أدت إلى تراجع أهمية المنطقة في الماضي.

كان الهدف من الخطة الرئيسية لعام ١٩٨٩ هو إطلاق عملية إنعاش الحياة الاقتصادية والاجتماعية والثقافية في المنطقة من خلال "مشروع تنمية إقليمية متكاملة". وقد تم توجيه الزيادة في دخل المنطقة مباشرةً إلى ترميم وتنشيط الأنشطة الثقافية فيها، بدلاً من إدراجها في الميزانية الوطنية. لم تحقق هذه الخطة أهدافها بسبب المشكلات المذكورة في المقدمة. ومع ذلك، فقد أضاف المشروع، بفضل مشاركة المجتمع الدولي، أبعادًا ومفاهيم جديدة إلى تعريفاته.

أُضيفت، بدعم من برنامج الأمم المتحدة الإنمائي، اعتبارات ومفاهيم البيئة والاستدامة والمشاركة ، التي كانت إما مُتجاهلة أو غائبة تمامًا في الخطة الأصلية . ويجري حاليًا تطبيق "خطة التنمية الإقليمية لمنطقة الخليج" المُعدّلة برؤية جديدة. ويستند الإطار الكلي لخطة التنمية الإقليمية لمنطقة الخليج (GAP-RDP) إلى خطة التنمية الخمسية الثامنة، بالتنسيق مع الجهود المبذولة في إطار " برنامج الانتقال إلى اقتصاد مُعزز "، الذي أُعدّ كجزء من عملية انضمام تركيا إلى الاتحاد الأوروبي .

التأثير الاجتماعي

يرتكز المشروع على فلسفة التنمية البشرية المستدامة، التي تهدف إلى تهيئة بيئة تُمكّن الأجيال القادمة من الاستفادة والنمو. وتشمل استراتيجيات المشروع الأساسية العدالة في التنمية، والمشاركة، وحماية البيئة، وخلق فرص العمل، والتخطيط المكاني، وتطوير البنية التحتية. ولتحقيق هذه الأهداف، يتمثل الهدف الرئيسي لمشروع "غاب" في توحيد مستويات التنمية والدخل والمعيشة بين منطقة جنوب شرق تركيا وباقي مناطقها. يُحدث "غاب" تحولاً جذرياً في المنطقة من خلال خلق فرص اقتصادية واجتماعية، ودعم الأعمال التجارية. ويجري حالياً إنشاء بنية تحتية حيوية، كالمطارات والطرق السريعة، لدعم تنمية المنطقة. وسيوفر "غاب" فرص عمل مباشرة لما يُقدّر بنحو 3.5 مليون شخص.

التنمية الاقتصادية

الري

من المتوقع أن يُضاعف مشروع الزراعة المستدامة في تركيا مساحة الأراضي الزراعية القابلة للري. ويظهر بوضوح ازدياد النشاط الزراعي في هذا المشروع، في مراحله غير المكتملة، على الرسم البياني لوزارة الزراعة الأمريكية أدناه. فقد ارتفع إنتاج القطن من 150 ألف طن متري إلى 400 ألف طن متري، مما جعل المنطقة أكبر منتج للقطن. ولكن في الوقت نفسه، انخفض الإنتاج في مناطق أخرى، مما يعني أن إجمالي إنتاج تركيا ظل مستقرًا نسبيًا.

من المفترض أن يقوم مشروع GAP بإنشاء 17000 كيلومتر مربع (4.2 مليون فدان) من الأراضي الزراعية في سهل حران وحده، كما هو موضح في خريطتين لوزارة الزراعة الأمريكية أعلاه.

تشير التقارير إلى أن محاصيل القطن والقمح والشعير والعدس والحبوب الأخرى في سهل حران قد تضاعفت ثلاث مرات بفضل الري من سد أتاتورك . كما تشجع العديد من المبادرات المدعومة من وزارة الزراعة المزارعين على تجربة أصناف جديدة من الفاكهة والخضراوات والمكسرات التي لم تكن موجودة في المنطقة من قبل.

الواردات والصادرات

يشهد حجم التجارة الخارجية للمنطقة نموًا متواصلًا منذ عام 2002. ففي ذلك العام، بلغ إجمالي صادرات المنطقة 689 مليون دولار أمريكي، بينما بلغ إجمالي وارداتها 773 مليون دولار أمريكي. ووفقًا لبيانات هيئة الإحصاء التركية (TÜİK)، بلغ إجمالي صادرات منطقة جاب 13.657 مليار دولار أمريكي في عام 2023، في حين بلغت وارداتها 9.330 مليار دولار أمريكي. ومنذ عام 2004، أصبحت منطقة جاب مصدرًا صافيًا. [ 5 ]

صيد الأسماك

يجري إنشاء مشروع GAP في منطقة كانت تعاني من ندرة المياه. ومع تكوّن عدد كبير من البحيرات، يجري العمل على خطط لاستخدامها كمساحات لتربية الأسماك التجارية . وفي حالة سد أتاتورك، فإن صناعة صيد الأسماك في المنطقة تشهد نموًا ملحوظًا.

قوة

يتألف مشروع الطاقة الكهرومائية أيضاً من 19 محطة لتوليد الطاقة الكهرومائية . ستوفر هذه المحطات طاقة تعادل 22% من إجمالي استهلاك الطاقة المتوقع على مستوى البلاد في عام 2010. وبقدرة إنتاجية تبلغ 8900 جيجاوات ساعة (32 بيتاجول)، يُعد هذا المشروع واحداً من أكبر سلاسل محطات توليد الطاقة الكهرومائية في العالم.

التنفيذ المادي لمشاريع الطاقة اعتبارًا من مارس 2026 [ 6 ]
اسمالقدرة التأسيسية (ميغاواط)إنتاج الطاقة (جيجاواط ساعة/سنة)حالة
سد كاراكايا ومحطة الطاقة الكهرومائية18007354بدأ العمل منذ عام 1987
سد أتاتورك ومحطة الطاقة الكهرومائية24008900بدأ التشغيل منذ عام 1993
سد كاركاميش ومحطة الطاقة الكهرومائية189652بدأ التشغيل منذ عام 1999
سد بيريجيك ومحطة الطاقة الكهرومائية6722516بدأ التشغيل منذ عام 2000
شانلي أورفا هيب51124بدأ التشغيل منذ عام 2006
إركينيك هيب1352بدأ التشغيل منذ عام 2010
سد سيرمتاش ومحطة الطاقة الكهرومائية2780بدأ التشغيل منذ عام 2013
سد كوتشالي ومحطة الطاقة الكهرومائية39136قيد الإنشاء
سد بيوكشاي ومحطة الطاقة الكهرومائية3084الخطة الرئيسية
سد كاهتا ومحطة الطاقة الكهرومائية7571الخطة الرئيسية
فاتوباشا هيب2232الخطة الرئيسية
Çağçağ HEPP1442يعمل منذ عام 1968
بولام هيب733بدأ التشغيل منذ عام 2010
حوض الفرات533920,076
سد ديكل ومحطة الطاقة الكهرومائية110298بدأ التشغيل منذ عام 1999
سد كرالكيزي ومحطة الطاقة الكهرومائية94146بدأ التشغيل منذ عام 1998
باتمان دام وهيب198483بدأ التشغيل منذ عام 2003
سد غارزان ومحطة الطاقة الكهرومائية52158بدأ التشغيل منذ عام 2013
سد إليسو ومحطة الطاقة الكهرومائية12003833بدأ التشغيل منذ عام 2020
سد سيلفان ومحطة الطاقة الكهرومائية160623قيد الإنشاء
سد جزيرة وهيب2401208قيد الإنشاء
سد كايزر وهيب90341المشروع النهائي
حوض نهر دجلة21447090
المجموع748327166

بنية تحتية

السدود

محور المشروع: سد أتاتورك

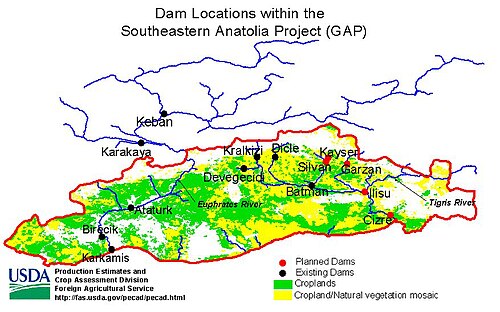

يتألف مشروع جنوب شرق الأناضول من 22 سداً (سنة الإنجاز):

حوض الفرات
  1. سد أتاتورك (1992)
  2. سد بيريجيك (2000)
  3. سد بيوكشاي
  4. سد تشامغازي (1998)
  5. سد جيتينتيبي (2023)
  6. سد غوموكان (2025)
  7. سد هانكاجيز (1988)
  8. سد كاهتا
  9. سد كاراكايا (1987)
  10. سد كاركاميش (1999)
  11. سد كاياجيك (2005)
  12. سد كملين
  13. سد كوتشالي
  14. سد سيريمتاش (2013)
حوض نهر دجلة
  1. سد باتمان (1998)
  2. سد جزيرة
  3. سد ديكل (1997)
  4. سد غارزان (2012)
  5. سد كايزر
  6. سد كرالكيزي (1997)
  7. سد إليسو (2020)
  8. سد سيلفان

صيانة

يعود السبب وراء العدد الكبير من السدود في المشروع، والذي يفوق ما قد يبدو للوهلة الأولى، إلى الصيانة. فالسدود تحتاج إلى تنظيف من الرواسب التي تحملها المياه. وبعد فترة، يصبح السد غير فعال مع انخفاض تدفق المياه إلى مستويات غير كافية. تُغلق السدود كل 5 إلى 10 سنوات للصيانة الخريفية (وتُسمى أيضًا التنظيف الخريفي). وعادةً ما تكون مستويات المياه في أدنى مستوياتها في الخريف. ويتم تشغيل السدود الإضافية خلال فترة الصيانة هذه.

في حالات الكوارث الطبيعية كالفيضانات، يمكن إجراء الصيانة في وقت مبكر. وتتمثل الخطة في وجود سد أو سدين احتياطيين تحسباً لأي إغلاق طارئ لأي سد. ورغم أن إغلاق السد يؤدي إلى توقف قنوات الري المتصلة به، إلا أنه قادر على الاستمرار في توفير الطاقة.

الهندسة وراء المشروع

سد أتاتورك

يُعدّ توفير الكهرباء والري تحدياً في منطقة واسعة كهذه التي يستهدفها مشروع GAP. ويُعدّ التدفق المستمر للمياه أمراً بالغ الأهمية.

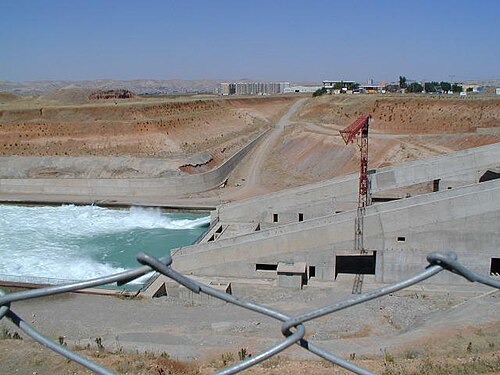

مبدد الطاقة

بعد تجميع كمية كبيرة من المياه خلف السد، يصبح تدفق المياه مستمرًا. يسمح ارتفاع السد بتدفق المياه بسرعة عالية عبر التوربينات، مما يُولّد الكهرباء. بعد خروج المياه المتدفقة بسرعة من السد، يتم إبطاء سرعتها بواسطة مُبدد طاقة خرساني (كما هو موضح في الصورة). يُعد توليد الكهرباء جزءًا فقط من استخدام أطنان المياه المُجمّعة في السد.

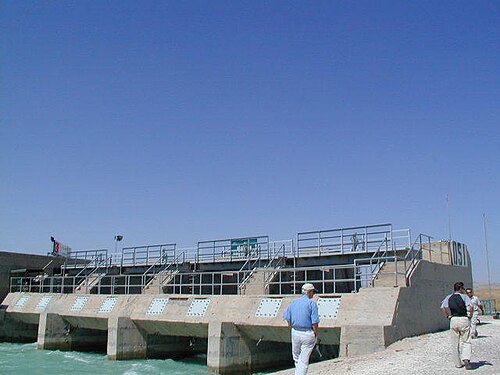

بوابات الفيضان الشعاعية

عند التعامل مع كميات هائلة من المياه، يجب توزيعها بالتساوي وببطء. قد تحتاج القنوات الرئيسية أحيانًا إلى صيانة، أو قد تتعرض للتلف لأسباب خارجية. ولتقييم المشكلة، يلزم سحب كميات هائلة من المياه من القناة الرئيسية. وأفضل طريقة لذلك هي إبطاء التدفق الكلي من السد الرئيسي وإعادة توجيه جميع المياه المتدفقة عبر القناة المتضررة إلى قنوات احتياطية. وتؤدي البوابات الشعاعية هذا الغرض، فهي تنظم تدفق المياه. من الضروري استمرار تدفق المياه، لأن انقطاع التدفق لن يؤثر فقط على جميع أنظمة الري المرتبطة بتلك القناة، بل سيؤدي أيضًا إلى انقطاع التيار الكهربائي عن جميع المدن المرتبطة بها.

القناة الرئيسية لقناة حران

بعد خروج الماء من مُبدد الطاقة، يتدفق إلى مجموعة من القنوات الرئيسية التي تتجه في اتجاهات مختلفة لتزويد مساحة أكبر بالماء. تُعد هذه القنوات الجزء الأكثر أهمية في مشروع السد، إلى جانب السد نفسه، وهي لا تقل أهمية عن خطوط نقل الطاقة عالية الجهد في شبكات الكهرباء.

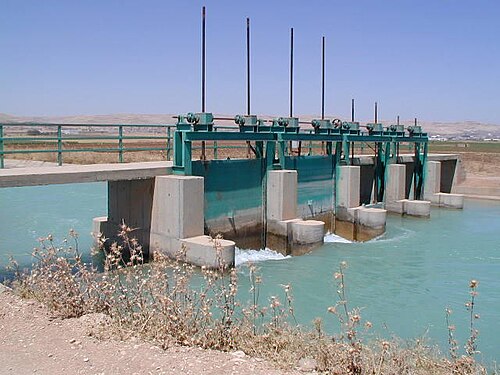

بوابات السدود

تُنظّم بوابات التحكم تدفق المياه. فإذا تدفقت المياه بسرعة كبيرة، فإنها ستفيض وقد تُلحق الضرر بقناة أو أكثر، أو تُغرق حقول الري. وتُستخدم بوابات متعددة للتحكم في سرعة التدفق في أجزاء مختلفة من القناة. كما يُمكن استخدامها كبوابات شعاعية لقطع المياه في القنوات.

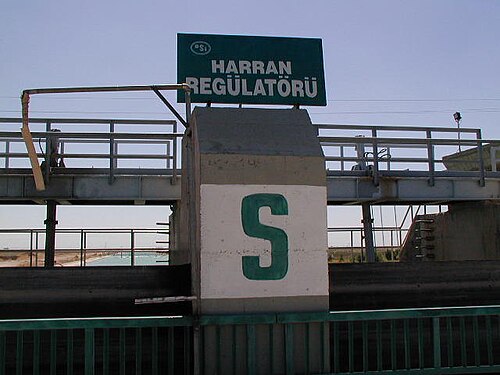

بعد خروج المياه من البوابات الشعاعية على القناة الرئيسية، تتدفق إلى قنوات أصغر ذات قدرة استيعابية أقل. تعمل منظمات التدفق على تحويل المياه في هذه القنوات إلى قنوات التوزيع. وكما هو الحال مع البوابات الشعاعية وبوابات التحكم، يمكن لمولدات التدفق إيقاف تدفق المياه عند الضرورة. تُعد قنوات التوزيع المرحلة الأخيرة من وجهة نظر المهندسين، حيث تُوصل المياه إلى مختلف أقسام الحقول الشاسعة، لتشكل بذلك نهراً اصطناعياً.

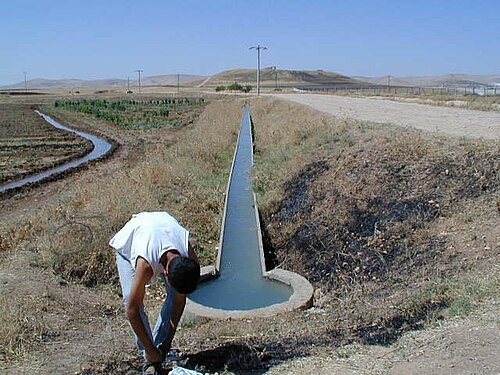

يقع على عاتق المزارعين مسؤولية نقل المياه من قنوات التوزيع إلى محاصيلهم للري . وتوجد طرق مختلفة للقيام بذلك؛ إذ يمكن استخدام أي منها أو مزيج منها، كقنوات التوزيع الأرضية، والأخاديد، وأنابيب التنقيط .

المشاريع الفرعية

يقسم التصميم الأحدث للمشروع برنامج GAP إلى مشاريع أصغر. ويصدر كل مشروع تقاريره السنوية وجداول أنشطته الخاصة.

  • إدارة وتشغيل وصيانة أنظمة الري GAP (GAP-MOM)،
  • تنظيم المياه في قنوات الري وأساليب وتقنيات ترشيد استهلاك المياه،
  • معالجة مياه الصرف الصحي الحضرية،
  • إعادة استخدام مياه الري المصرفة،
  • حماية التنوع البيولوجي،
  • العمل البيئي في منطقة GAP،
  • العمل البيئي في منطقة GAP  - حوض نهر دجلة،
  • تقييم الظروف المناخية في المنطقة في الوقت الحاضر والمستقبل،
  • مشروع مكافحة تآكل منطقة أديامان-كويولو،
  • مشروع إعادة تأهيل مستجمعات المياه الصغيرة في أديامان-ديران،
  • مشروع تشجير منطقة جاب،
  • المشاركة في التخطيط الحضري وتقسيم المناطق،
  • إعادة توطين وتوظيف الأشخاص المتضررين من بحيرات السدود،
  • خطة التنمية الإقليمية الفرعية لبحيرة سد أتاتورك،
  • تخطيط وتطوير المدن والقرى البيئية في المواقع التجريبية.
  • إنشاء مراكز مجتمعية متعددة الأغراض (ÇATOM) للنساء،
  • تحسين مستوى دخل السكان في المناطق غير المروية،
  • مراكز دعم وتوجيه رواد الأعمال التابعة لشركة GAP (GAP-GIDEM)،
  • مشروع تربية الحيوانات بموجب عقد (نموذج حلقات GAP)،
  • مشروع الاستخدام المشترك للآلات (GAP OMAK)،
  • خطة التنمية الإقليمية الفرعية التي تشمل العودة إلى القرى وإعادة التأهيل،
  • مشروع لإعادة تأهيل الأطفال العاملين في الشوارع.
  • بناء القدرات المؤسسية،
  • خدمات التدريب والإرشاد للمزارعين،
  • توحيد الأراضي،
  • التقدم الاجتماعي للشباب،
  • مشروع الصحة العامة لمنطقة GAP.

حالة الفجوة

يتضمن عنصر تطوير الموارد المائية في البرنامج إنشاء 22 سدًا و19 محطة لتوليد الطاقة الكهرومائية، بالإضافة إلى ري 17,000 كيلومتر مربع من الأراضي. تُقدّر التكلفة الإجمالية للمشروع بـ 32 مليار دولار أمريكي . وتبلغ القدرة الإجمالية المركبة لمحطات توليد الطاقة 7483 ميغاواط، بينما يصل الإنتاج السنوي المتوقع من الطاقة إلى 27 مليار كيلوواط/ساعة. [ 7 ]

حالة المشروع
مكتملمستمربلانيتالمجموع
القدرة الكهربائية اعتبارًا من ديسمبر 2024 ميغاواط68274002567483
إنتاج الطاقة اعتبارًا من ديسمبر 2024 جيجاواط ساعة/سنة24,671183166427166
مساحة الري اعتبارًا من ديسمبر 2024 كم²675,25093,168342,9371,111,355
عدد السدود182222
عدد محطات الطاقة الكهرومائية142319

تساهم شركة GAP في إنتاج الطاقة الكهرومائية في البلاد. وبحلول عام 2023، تم إنجاز 91.2% من الاستثمارات في قطاع الطاقة. وبلغ حجم الاستثمار الحكومي في عام 2023 حوالي 84 مليار ليرة تركية، وهو ما يعادل 18.6% من إجمالي استثمارات تركيا في العام نفسه . [ 8 ]

انتقادات المشروع

سد إليسو

سيؤدي اكتمال بناء سد إليسو إلى غمر مدينة حسنكيف القديمة ، التي يعود تاريخها إلى أكثر من 10000 عام. وسيؤثر الفيضان على ما بين 50 و68 قرية وبلدة، مما سيؤثر على حوالي 25000 من السكان المحليين. كما ستغمر المياه أجزاءً من أراضي 57 قرية أخرى.

بدأ البناء في 5 أغسطس 2006، بعد حفل ترأسه رئيس الوزراء رجب طيب أردوغان . [ 9 ] ودخل السد حيز التشغيل في عام 2018.

الخسائر الأثرية

يقول منتقدو المشروع إن السد قد يدمر بشكل فعال آثار الاستيطان الكردي والأرمني والآشوري القديم في المنطقة. [ 10 ]

مخاوف العدالة البيئية

ينبغي أن يحدد منظور العدالة البيئية في الجغرافيا البشرية البيئية توزيعًا عادلًا للمنافع والأعباء البيئية، لا سيما فيما يتعلق بالمجتمعات الأكثر ضعفًا. وفي سياق سد إليسو، تركز العدالة البيئية على المعاملة العادلة لمختلف الفئات الاجتماعية والأثر غير المتناسب المحتمل لهذه المشاريع على مجتمعات محددة. [ 11 ]

فعلى سبيل المثال، تُبرز العدالة البيئية كيف يمكن أن يؤثر بناء السدود بشكل غير متناسب على بعض المجتمعات، مما قد يؤدي إلى تهجير السكان الأصليين أو الفئات المهمشة اقتصاديًا، كما حدث مؤخرًا في حسنكيف. وهذا يدفعنا إلى التساؤل عما إذا كانت فوائد الطاقة الكهرومائية والتنمية الاقتصادية موزعة بشكل عادل على جميع المجتمعات، أم أن بعض الفئات هي الأكثر تضررًا من الآثار السلبية، مثل فقدان الأراضي أو التراث الثقافي أو سبل العيش. [ 12 ]

فجوة TRT

تأسست قناة TRT GAP، التابعة لهيئة الإذاعة والتلفزيون التركية ، عام 1989 بهدف الترويج لمشروع جنوب شرق الأناضول في المنطقة. وفي عام 1991، أصبحت TRT GAP تابعةً لمرافق هيئة الإذاعة والتلفزيون التركية في أنقرة. [ 13 ] كانت TRT GAP تبث برامجها على قناة TRT 2 من عام 1989 إلى عام 2001 ، قبل أن يتم تحويلها إلى قناة إخبارية وثقافية تبث على مدار الساعة. ومنذ عام 2001، يتم بث برامج TRT GAP عبر نفس قناة TRT 3 (التي تبث لقطات مباشرة من قناة TBMM TV ) بنظام المشاركة الزمنية.

انظر أيضاً

مراجع

  1. " إدارة التنمية الإقليمية لـ GAP" . gap.gov.tr.
  2. " إدارة التنمية الإقليمية لـ GAP" . gap.gov.tr.
  3. دورمان، مارك؛ حاتم، روبرت (2014). "أثر السياسة المائية على علاقات تركيا والعراق وسوريا". مجلة الشرق الأوسط . 68 (4): 567-583 . doi : 10.3751/68.4.14 . S2CID 144889973 .
  4. «إدارة التنمية الإقليمية لمشروع جنوب شرق الأناضول» . 22 أبريل 2008. مؤرشف من الأصل في 22 أبريل 2008. تم الاطلاع عليه في 20 أكتوبر 2017 .{{cite web}}: CS1 maint: bot: حالة عنوان URL الأصلي غير معروفة ( رابط )
  5. "الإحصاء التركي كورومو (TÜIK)" . www.tuik.gov.tr ​​.
  6. "GAP Bölge Kalkınma Édaresi Başkanlığı" .
  7. ^ "GAP'ta Son Durum 2024" (PDF) .
  8. ^ “فاينانسمان تابلوسو” (PDF) .
  9. "تركيا تبدأ بناء سد مثير للجدل" . 5 أغسطس 2006 - عبر news.bbc.co.uk.
  10. هاريس، ليلى (2002). "جغرافيا المياه والصراع في مشروع جنوب شرق الأناضول" . academia.edu . تم الاطلاع عليه بتاريخ 28 يونيو 2014 .
  11. ^ https://www.tandfonline.com/doi/full/10.1080/00221341.2014.953978 (بيلاند، 2015)
  12. ^ https://www.tandfonline.com/doi/full/10.1080/00221341.2014.953978 (بيلاند، 2015)
  13. كويوكو، ميخاليس (2015). التطور التاريخي والاقتصادي والسياسي للبث التلفزيوني في تركيا: تحليل صناعي .
