مشروع تطوير الطرق السريعة الوطنية

كان مشروع تطوير الطرق السريعة الوطنية ( NHDP) مشروعًا لتوسيع الطرق السريعة الوطنية القائمة إلى أربعة مسارات، وتوسيع طرق سريعة وطنية رئيسية مختارة إلى ستة مسارات في الهند. بدأ المشروع عام 1998 بقيادة رئيس الوزراء آنذاك ، أتال بيهاري فاجبايي . لا تمثل الطرق السريعة الوطنية سوى 2% تقريبًا من إجمالي طول الطرق، إلا أنها تنقل حوالي 40% من إجمالي حركة المرور في جميع أنحاء البلاد. تُدير هذا المشروع الهيئة الوطنية للطرق السريعة في الهند (NHAI) التابعة لوزارة الطرق والنقل والطرق السريعة . يشمل مشروع تطوير الطرق السريعة الوطنية أعمال إنشاء وتطوير طرق بطول 49,260  كيلومترًا بهدف تعزيز التنمية الاقتصادية للبلاد. وقد خططت الحكومة لإنهاء برنامج تطوير الطرق السريعة الوطنية في أوائل عام 2018، ودمج المشاريع الجارية ضمن مشروع بهاراتمالا الأوسع نطاقًا .

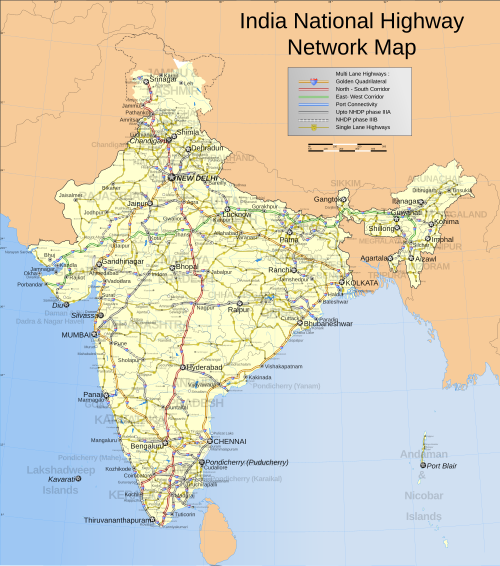

شبكة الطرق السريعة الوطنية في الهند

مراحل المشروع

يتألف المشروع من المراحل التالية:

  • المرحلة الأولى: الطريق السريع الذهبي (GQ؛ 5846  كم) الذي يربط المدن الأربع الرئيسية: دلهي ، ومومباي ، وتشيناي ، وكلكتا . يمتد هذا المشروع، الذي يربط أربع مدن رئيسية، على مسافة 5846 كم (3633 ميلاً) . بلغت التكلفة الإجمالية للمشروع 300 مليار روبية (6.8 مليار دولار أمريكي)، ومُوّلت بشكل رئيسي من عائدات الضرائب الخاصة على المنتجات البترولية الحكومية، بالإضافة إلى الاقتراض الحكومي. في يناير 2012، أعلنت الهند اكتمال شبكة الطرق السريعة ذات الأربعة مسارات في الطريق السريع الذهبي. [ 1 ] [ 2 ]
  • المرحلة الثانية: ممرات شمال-جنوب وشرق-غرب، تتألف من طرق سريعة وطنية تربط أربع نقاط متباعدة في البلاد. يربط ممر الشمال-الجنوب والشرق-الغرب (7142 كم) سريناغار شمالاً بكانياكوماري جنوباً، بما في ذلك فرع من سالم إلى كانياكوماري (عبر كويمباتور وكوتشي ) ومن سيلشار شرقاً إلى بوربندر غرباً. يبلغ الطول الإجمالي للشبكة 7142 كم (4438 ميلاً) . حتى 31 أكتوبر 2016، تم إنجاز 90.99% من المشروع، و 5.47% من أعمال المشروع قيد التنفيذ، و3.52% من الطول الإجمالي متبقية. [ 3 ] [ 4 ] كما يشمل المشروع ربط الموانئ ومشاريع أخرى بطول 435 كم (270 ميلاً) . تاريخ الإنجاز النهائي هو 28 فبراير 2009 بتكلفة 350 مليار روبية (8 مليارات دولار أمريكي)، بتمويل مماثل للمرحلة الأولى.
  • المرحلة الثالثة: وافقت الحكومة في 12 أبريل 2007 على خطة تطوير الطرق الوطنية الثالثة (NHDP-III) لترقية 12109 كم (7524 ميل) من الطرق السريعة الوطنية على أساس البناء والتشغيل والتحويل (BOT)، والتي تأخذ في الاعتبار حركة المرور عالية الكثافة، وربط عواصم الولايات عبر المرحلتين الأولى والثانية من خطة تطوير الطرق الوطنية، والربط بالمراكز ذات الأهمية الاقتصادية.
  • المرحلة الرابعة: وافقت الحكومة في 18 يونيو 2008 على توسيع 20000 كيلومتر (12000 ميل) من الطرق السريعة التي لم تكن جزءًا من المرحلة الأولى أو الثانية أو الثالثة. ستعمل المرحلة الرابعة على تحويل الطرق السريعة الحالية ذات المسار الواحد إلى مسارين مع أكتاف معبدة.
  • المرحلة الخامسة: مع ازدياد حركة المرور على الطرق بمرور الوقت، سيتطلب الأمر ترقية/توسيع عدد من الطرق السريعة ذات الأربعة مسارات إلى ستة مسارات. في 5 أكتوبر 2006، وافقت الحكومة على ترقية حوالي 5000 كيلومتر (3100 ميل) من الطرق ذات الأربعة مسارات.
  • المرحلة السادسة: تعمل الحكومة على إنشاء طرق سريعة بطول 1000 كيلومتر (620 ميلاً) تربط المدن التجارية والصناعية الرئيسية. وقد حددت بالفعل 400 كيلومتر (250 ميلاً) من الطريق السريع بين فادودارا (بارودا سابقاً) ومومباي، والذي سيربط بالطريق الحالي بين فادودارا (بارودا سابقاً) وأحمد آباد. ويجري البنك الدولي دراسة هذا المشروع. وسيتم تمويل المشروع بنظام البناء والتشغيل والتحويل (BOT). كما تم تحديد الطريق السريع بين تشيناي وبنغالور بطول 334 كيلومتراً (208 أميال)، والطريق السريع بين كولكاتا ودانباد بطول 277 كيلومتراً (172 ميلاً)، وقد منحت الهيئة الوطنية للطرق السريعة في الهند (NHAI) عقد دراسة الجدوى وإعداد التقرير التفصيلي للمشروع .
  • المرحلة السابعة: تتضمن هذه المرحلة تحسين شبكات الطرق في المدينة من خلال إضافة طرق دائرية لتسهيل الربط مع الطرق السريعة الوطنية المؤدية إلى المدن الرئيسية. إضافةً إلى ذلك، سيتم تحسين أجزاء من الطرق السريعة الوطنية التي تتطلب جسورًا علوية وطرقًا جانبية إضافية نظرًا للنمو السكاني والإسكاني على طول الطرق السريعة وازدياد حركة المرور. وقد خصصت الحكومة مبلغ 16,680 كرور روبية لهذه المرحلة. ويجري تنفيذ مشروع الطريق السريع المرتفع بين ميناء تشيناي ومادورافويال ، الذي يبلغ طوله 19 كيلومترًا (12 ميلًا)، ضمن هذه المرحلة.
لمحة سريعة عن مشروع تطوير الطرق السريعة الوطنية
المرحلة الأولى من برنامج تطوير البنية التحتية الوطنيةالتفاصيلطولالتكلفة التقريبية بالروبية (بالكرور روبية)
NHDP-I & IIموازنة أعمال ممرات GQ و EW-NS13000 كم (8100 ميل)  42000
NHDP-IIIأربعة مسارات10000 كم (6200 ميل)  55000
NHDP-IVمساران20,000 كم (12,000 ميل)  25000
NHDP-Vتوسيع أجزاء مختارة إلى ستة مسارات5000 كم (3100 ميل)  17500
NHDP-VIتطوير الطرق السريعة1000 كم (620 ميل)  15000
NHDP-VIIالطرق الدائرية، والطرق الالتفافية، والتقاطعات المرورية، والطرق الخدمية، إلخ.700 كم (430 ميل)  15000
المجموع45000 كم (28000 ميل)  1,690,500 (تم تعديلها إلى 2,200,000)

ملاحظة: 1 كرور = 10 ملايين

الجدول الزمني لمشروع تطوير الطرق السريعة الوطنية
أولويةالمرحلة الأولى من برنامج تطوير البنية التحتية الوطنيةالطول (كم)حالةموافقةهدف الإنجاز
1المرحلة الأولى5846 كم (3633 ميل)  أكمل [ 5 ]ديسمبر 2000ديسمبر 2006
2المرحلة الثانية7300 كم (4500 ميل)  أكمل [ 5 ]ديسمبر 2003ديسمبر 2009
3المرحلة الثالثة أ4000 كم (2500 ميل)  تم إنجازه إلى حد كبير [ 5 ]مارس 2005ديسمبر 2009
4المرحلة الخامسة6500 كم (4000 ميل)  تم إنجازه إلى حد كبير [ 5 ]نوفمبر 2005ديسمبر 2012
5المرحلة الثالثة ب6000 كم (3700 ميل)  تم إنجازه إلى حد كبير [ 5 ]مارس 2006ديسمبر 2012
6المرحلة السابعة أ700 كم (430 ميل)  تم إكمالها جزئياً / نقلها [ 5 ]ديسمبر 2006ديسمبر 2012
7المرحلة الرابعة أ5000 كم (3100 ميل)  تم نقلها إلى بهاراتمالا أو برامج لاحقة [ 5 ]ديسمبر 2006ديسمبر 2012
8المرحلة السابعة بتم نقلها / لم يتم تنفيذها كبرنامج وطني للتنمية الصحيةديسمبر 2007ديسمبر 2013
9المرحلة الرابعة ب5000 كم (3100 ميل)  تم نقلها إلى بهاراتمالا أو برامج لاحقةديسمبر 2007ديسمبر 2013
10المرحلة السادسة أ400 كم (250 ميل)  تم إكمالها أو نقلهاديسمبر 2007ديسمبر 2014
11المرحلة السابعة جتم نقلها / لم يتم تنفيذها كبرنامج وطني للتنمية الصحيةديسمبر 2008ديسمبر 2014
12المرحلة الرابعة ج5000 كم (3100 ميل)  تم نقلها إلى بهاراتمالا أو برامج لاحقةديسمبر 2008ديسمبر 2014
13المرحلة السادسة ب600 كم (370 ميل)  تم نقلها / استبدالهاديسمبر 2008ديسمبر 2015
14المرحلة الرابعة د5000 كم (3100 ميل)  تم نقلها إلى بهاراتمالا أو برامج لاحقةديسمبر 2009ديسمبر 2015

"تمويل برنامج تطوير الطرق السريعة الوطنية" (ملف PDF) . مؤرشف من النسخة الأصلية (ملف PDF) بتاريخ 28 فبراير 2007.

الحالة من موقع الهيئة الوطنية للطرق السريعة

يجري تنفيذ مشروع تطوير الطرق السريعة الوطنية على جميع مراحله. وتعمل المراحل الحالية على تحسين أكثر من 49,260  كيلومترًا من الطرق الرئيسية لشبكة الطرق السريعة الوطنية لتتوافق مع المعايير الدولية. وفيما يلي تفاصيل المشروع لجميع مراحله حتى تاريخ 18 مايو 2021:

مشروع تطوير الطرق السريعة الوطنية (NHDP)
المشاريعالطول الإجمالي (كم)تم بالفعل شق 4/6 مسارات (كم).قيد التنفيذ (كم)العقود قيد التنفيذ (العدد)طول المكافأة المتبقية (كم)
برنامج التنمية الوطنيةمجلة جي كيو58465846

(100.00%)

00-
شمال جنوب - شرق غرب

المرحلة الأولى والثانية

7142656830028274
ميناء

الاتصال

435383527-
المرحلة الثالثة من برنامج تطوير الصحة الوطنية1180976212161712027
المرحلة الرابعة من برنامج تطوير الصحة الوطنية13203405860501053095
المرحلة الخامسة من برنامج تطوير الصحة الوطنية650025641428332508
المرحلة السادسة من برنامج تطوير الصحة الوطنية1000-1849816
المرحلة السابعة من برنامج تطوير البنية التحتية الوطنية70022944584
إجمالي NHDP46,63527,062102692579304
أخرى (المرحلة الأولى، المرحلة الثانية، ومتفرقات)2048174330518-
ساردب - شمال شرق11011001-
إجمالي حسب الهيئة الوطنية للطرق السريعة في الهند48,58928,915*10,5742769304
تمت الموافقة على إجمالي 20,000  كم في إطار المرحلة الرابعة من برنامج تطوير الطرق السريعة الوطنية، منها 13,203  كم تم تخصيصها للهيئة الوطنية للطرق السريعة في الهند، والكميات المتبقية لوزارة الطرق والنقل البري. [ 6 ]

التجميع في مشروع بهاراتمالا

سيُختتم مشروع تطوير الطرق السريعة الوطنية في النصف الأول من عام ٢٠١٨، مع إطلاق مشروع بهاراتمالا . [ ٧ ]  سيتم دمج ١٠٠٠٠ كيلومتر من أعمال إنشاء الطرق السريعة المتبقية ضمن مشروع تطوير الطرق السريعة الوطنية مع المرحلة الأولى من مشروع بهاراتمالا. [ ٧ ] بعد إطلاق مشروع بهاراتمالا باريوجانا في عام ٢٠١٧، تم دمج الأعمال المتبقية ضمن مشروع تطوير الطرق السريعة الوطنية في المرحلة الأولى من مشروع بهاراتمالا. بالتزامن مع ذلك، أطلقت حكومة الهند برامج بنية تحتية تكميلية مثل ساغارمالا للتنمية القائمة على الموانئ، وسيتو بهاراتام لإنشاء جسور علوية وأنفاق على الطرق السريعة الوطنية. [ ٨ ]

انظر أيضاً

تطوير مماثل للسكك الحديدية
تطوير طرق مماثلة
تطوير مماثل للموانئ والنقل النهري
تطور مماثل في مجال النقل الجوي
الطرق السريعة في الهند
عام

مراجع

  1. «الحكومة تعلن اكتمال مشروع المربع الذهبي» . صحيفة إنديان إكسبريس. 7 يناير 2012.
  2. "خريطة مشروع تطوير الطرق السريعة الوطنية" . المعهد الوطني للطرق السريعة في الهند. مؤرشفة من الأصل في 4 مارس 2016. تم الاطلاع عليها في 19 فبراير 2009 .
  3. "نسخة مؤرشفة" . مؤرشفة من الأصل في 1 يناير 2018. تم الاطلاع عليها في 12 نوفمبر 2016 .{{cite web}}: CS1 maint: archived copy as title ( link )
  4. "نسخة مؤرشفة" . مؤرشفة من الأصل في 4 أغسطس 2009. تم الاطلاع عليها في 12 نوفمبر 2016 .{{cite web}}: CS1 maint: archived copy as title ( link )
  5. 1 2 3 4 5 6 7 "التقرير السنوي 2024-2025" (PDF) . 2025.
  6. "الهيئة الوطنية للطرق السريعة في الهند، وزارة النقل البري والطرق السريعة، حكومة الهند" . nhai.gov.in. تم الاطلاع عليه بتاريخ 18 مايو 2021 .
  7. 1 2 سود، جوتيكا (18 أبريل 2017). "التحالف الوطني الديمقراطي يُطلق أضخم برنامج للطرق في تاريخ الهند" . livemint.com/ . تاريخ الاطلاع: 25 يونيو 2017 .
  8. "تقرير المراقب العام والمراجع العام للهند بشأن تنفيذ المرحلة الأولى من مشروع بهاراتمالا باريوجانا" (PDF) . 2023.
