مفاعل EPR (المفاعل النووي)

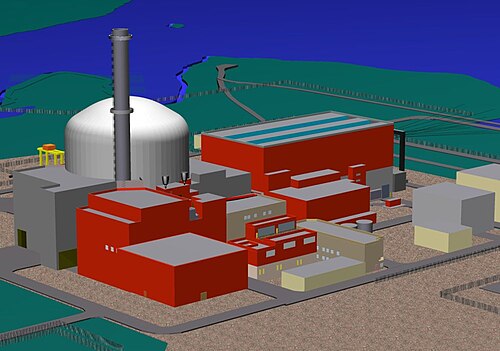

عرض مُولّد حاسوبياً لمحطة طاقة EPR

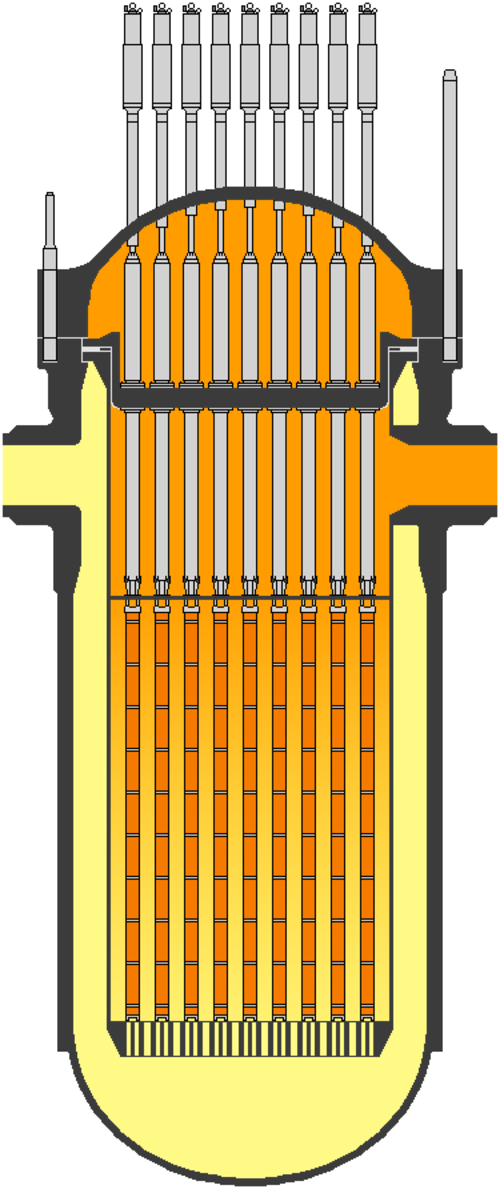

وعاء ضغط المفاعل الخاص بمفاعل EPR

يُعدّ مفاعل EPR تصميمًا لمفاعلات الماء المضغوط من الجيل الثالث المُطوّر . وقد صُمّم وطُوّر بشكل رئيسي من قِبل شركتي فراماتوم (التابعة لشركة أريفا بين عامي 2001 و2017) وشركة كهرباء فرنسا (EDF) في فرنسا، ومن قِبل شركة سيمنز في ألمانيا. [ 1 ] في أوروبا، كان يُطلق على هذا التصميم اسم المفاعل الأوروبي المضغوط ، وكان اسمه الدولي مفاعل الطاقة التطوري ، ولكن تم اختصاره إلى EPR .

كانت وحدة تايشان  1 الصينية أول وحدة عاملة من وحدات مفاعل EPR ، حيث بدأت عملياتها التجارية في ديسمبر 2018. [ 2 ] وبدأت وحدة تايشان  2 عملياتها التجارية في سبتمبر 2019. [ 3 ] وقد عانت الوحدات الأوروبية حتى الآن من تأخيرات مطولة في الإنشاء وتجاوزات كبيرة في التكاليف. فوحدة EPR الأولى التي بدأ بناؤها، في أولكيلوتو بفنلندا، والتي كان من المقرر تشغيلها في عام 2009، بدأت عملياتها التجارية في عام 2023، أي بتأخير دام أربعة عشر عامًا. [ 4 ] كما عانت وحدة EPR الثانية التي بدأ بناؤها، في فلامانفيل بفرنسا، من تأخير لأكثر من عقد في تشغيلها (من 2012 إلى 2024). [ 5 ] وحصلت وحدتان في هينكلي بوينت بالمملكة المتحدة على الموافقة النهائية في سبتمبر 2016؛ وكان من المتوقع أن تبدأ الوحدة الأولى عملياتها في عام 2027، [ 6 ] [ 7 ] ولكن تم تأجيلها لاحقًا إلى حوالي عام 2030. [ 8 ]

أقرت شركة EDF بصعوبات بالغة في بناء تصميم مفاعل EPR. وفي سبتمبر 2015، صرحت الشركة بأنها تعمل على تصميم "نموذج جديد" من مفاعل EPR (أُطلق عليه لاحقًا اسم EPR2 )، وأنه سيكون أسهل وأقل تكلفة في البناء. [ 9 ]

يبلغ العمر التشغيلي التصميمي لمفاعل من نوع EPR ستين عامًا. [ 10 ] [ 11 ] [ 12 ]

تصميم

التصميم الأول لـ EPR

تتمثل الأهداف الرئيسية لتصميم الجيل الثالث من مفاعل EPR في تعزيز السلامة وتحسين القدرة التنافسية الاقتصادية من خلال تطوير تصاميم مفاعلات الماء المضغوط السابقة ، ورفع مستوى إنتاج الطاقة الكهربائية إلى حوالي 1650 ميغاواط (صافي) [ 13 ] مع طاقة حرارية تبلغ 4500 ميغاواط. يمكن للمفاعل استخدام وقود أكسيد اليورانيوم المخصب بنسبة 5% ، أو وقود اليورانيوم المعاد معالجته، أو وقود أكسيد اليورانيوم والبلوتونيوم المختلط بنسبة 100% ، والمغلف بسبائك الزركونيوم من نوع M5 من شركة أريفا . [ 14 ] [ 15 ] يُعد مفاعل EPR امتدادًا تطوريًا لمفاعلي Framatome N4 وقسم توليد الطاقة في شركة سيمنز " Konvoi ". [ 16 ] [ 17 ] أوقفت شركة سيمنز أنشطتها النووية في عام 2011. [ 18 ] صُمم مفاعل EPR لاستخدام اليورانيوم بكفاءة أكبر من مفاعلات الجيل الثاني الأقدم ، حيث يستهلك ما يقارب 17% يورانيوم أقل لكل كيلوواط ساعة من الكهرباء المولدة مقارنةً بتقنيات المفاعلات الأقدم. [ 19 ]

خضع التصميم لعدة تعديلات. كان التصميم المفاهيمي لعام 1994 يُنتج طاقة كهربائية قدرها 1450  ميغاواط، وهي نفس قدرة جهاز فراماتوم N4، ولكنه استخدم أجهزة قياس مُشتقة من نظام سيمنز كونفوي، بالإضافة إلى نظام أمان جديد لحماية قلب المفاعل . بحلول عام 1995، ظهرت مخاوف بشأن التكلفة الباهظة لكل ميغاواط، فتم رفع القدرة الإنتاجية إلى 1800  ميغاواط في تصميم عام 1997، إلا أنها خُفِّضت لاحقًا إلى 1650  ميغاواط (صافي) في التصميم النهائي المُعتمد. [ 20 ] يحتوي الجهاز على 4 حلقات تبريد، مع مُولِّد بخار واحد لكل حلقة. توجد جدران خرسانية بين الحلقات وبين الأجزاء الساخنة والباردة من كل حلقة للحماية من الأعطال. بالإضافة إلى الاحتواء ذي الطبقتين، يوجد جدار خرساني يُحيط بمكونات النظام الأساسية داخل الاحتواء. [ 21 ]

يحتوي تصميم EPR على العديد من تدابير الحماية النشطة والسلبية ضد الحوادث:

  • أربعة أنظمة تبريد طوارئ مستقلة، يوفر كل منها التبريد المطلوب لحرارة الاضمحلال (أي، 300٪ تكرار) [ 22 ]
  • احتواء محكم الغلق حول المفاعل
  • حاوية إضافية ومنطقة تبريد في حالة تمكن قلب منصهر من الهروب من المفاعل (انظر مبنى الاحتواء وجهاز التقاط القلب ).
  • جدار خرساني ذو طبقتين بسمك إجمالي يبلغ 2.6 متر (8 أقدام و6 بوصات) ، مصمم لتحمل تأثير الطائرات والضغط الداخلي الزائد، وفراغ منخفض في الفراغ الحلقي بين الطبقتين [ 23 ].

يبلغ الحد الأقصى لتردد تلف قلب المفاعل EPR التصميمي 5.3  ×  10⁻⁷ لكل محطة سنويًا [ 24 ] ، ويبلغ إجمالي إنتاج الطاقة 1770 ميغاواط عند تردد شبكة كهربائية 50 هرتز. [ 21 ] أما النسخة المقدمة إلى هيئة التنظيم النووي الأمريكية فتبلغ قدرتها الكهربائية 1600 ميغاواط (صافية). [ 25 ]

المواصفات الفنية

مواصفةEPR-1750 [ 26 ] [ 27 ] [ 28 ] [ 29 ]
الناتج الحراري، ميغاواط4590
الكفاءة ، صافي  النسبة المئوية36
الضغط في مدخل التوربين77.2 بار (7720 كيلو باسكال؛ 1120 رطل لكل بوصة مربعة)
الضغط في الدائرة الأولية155 بار (15500 كيلو باسكال؛ 2250 رطل لكل بوصة مربعة)
درجة حرارة سائل التبريد عند مدخل القلب295.2 درجة مئوية (563.4 درجة فهرنهايت)
درجة حرارة سائل التبريد عند مخرج القلب320 درجة مئوية (608 درجة فهرنهايت)
ارتفاع النواة النشطة4.2 متر (13 قدم 9 بوصات)
القطر الخارجي لقضبان الوقود9.5 ملم (0.37 بوصة)
عدد قضبان الوقود في المجموعة265
عدد مجموعات الوقود241
وقودثاني أكسيد اليورانيوم، MOX
متوسط ​​تخصيب اليورانيوم،  %4.95
متوسط ​​استهلاك الوقود ، ميغاواط · يوم / كيلوغرام55–65

تصميم EPR2

مخطط طابق لمبنى مفاعل EPR2 (على اليمين). يتميز بهيكل احتواء خرساني مسبق الإجهاد بجدار واحد مع بطانة معدنية وعدد أقل من الجدران المائلة، مقارنةً بتصميم EPR الأصلي (على اليسار) الذي يتميز بهيكل احتواء مسبق الإجهاد بجدار مزدوج مع بطانة معدنية. [ 30 ]

في عام 2013أقرت شركة كهرباء فرنسا (EDF) بالصعوبات التي تواجهها في تصميم مفاعل EPR، حيث صرّح رئيس قسم الإنتاج والهندسة فيها، هيرفيه ماشينو، بأن الشركة فقدت مكانتها الدولية الرائدة في تصميم وبناء محطات الطاقة النووية. وأشار ماشينو إلى أن الشركة تدرس تصميم مفاعلين جديدين بقدرة أقل، أحدهما بقدرة 1500  ميغاواط والآخر بقدرة 1000  ميغاواط. وذكر ماشينو أنه ستكون هناك فترة للتفكير في أفضل السبل لتحسين تصميم مفاعل EPR لخفض تكلفته وإدراج تحسينات السلامة التي أُدخلت بعد كارثة فوكوشيما . [ 31 ]

في سبتمبر 2015، صرّح الرئيس التنفيذي لشركة EDF ، جان برنارد ليفي، بأن العمل جارٍ على تصميم "نموذج جديد" من مفاعل EPR، أو "EPR2"، [ 32 ] والذي سيكون أسهل في البناء، وجاهزًا للطلبات بدءًا من عام 2020 تقريبًا، [ 9 ] واصفًا إياه في عام 2016 بأنه "مفاعل يقدم نفس خصائص مفاعل EPR الحالي، ولكنه سيكون أرخص في البناء مع أوقات وتكاليف بناء مُحسّنة". [ 33 ]

في عام 2016، خططت شركة كهرباء فرنسا (EDF) لبناء مفاعلين جديدين من طراز EPR في فرنسا بحلول عام 2030 استعدادًا لتجديد أسطولها من المفاعلات القديمة. [ 34 ] إلا أنه في أعقاب الصعوبات المالية التي واجهتها شركة أريفا واندماجها مع شركة كهرباء فرنسا، صرّح وزير البيئة الفرنسي نيكولا هولو في يناير 2018 قائلاً: "في الوقت الراهن، لا يُعدّ بناء مفاعل EPR جديد أولوية ولا خطة. الأولوية الآن هي تطوير الطاقة المتجددة وتقليل حصة الطاقة النووية." [ 35 ] وتضمنت الخطة المشتركة بين الصناعة والحكومة للفترة 2019-2022 العمل على "نسخة جديدة من مفاعل EPR". [ 36 ]

في يوليو/تموز 2019، أصدرت هيئة السلامة النووية الفرنسية (ASN) رأيًا حول سلامة تصميم نموذج جديد لمفاعل EPR (EPR2). وخلصت الهيئة إلى أن السلامة العامة مُرضية بشكل عام، مع تحديد بعض الجوانب التي تتطلب مزيدًا من الدراسة. ويتمثل أبرز تبسيط في استخدام مبنى احتواء أحادي الطبقة مع بطانة داخلية، بدلًا من مبنى EPR ثنائي الطبقات مع بطانة داخلية. وأشارت الهيئة إلى أن افتراض تصميم EPR، الذي ينص على عدم تعطل أنابيب دائرة التبريد الأولية والثانوية، قد لا يكون مناسبًا لنموذج EPR2 المُبسّط، ويتطلب مزيدًا من إثباتات السلامة. [ 37 ] [ 38 ] ومن التبسيطات الأخرى، أنه على عكس تصميم EPR الأول، لا يسمح تصميم EPR2 بالوصول إلى مبنى المفاعل للصيانة أثناء تشغيله، مما يُبسّط تصميم مبنى المفاعل. [ 39 ] [ 40 ]

في عام 2020، أعلنت وزيرة الطاقة الفرنسية إليزابيث بورن أن الحكومة الفرنسية لن تتخذ قرارًا بشأن بناء أي مفاعلات نووية جديدة حتى يبدأ تشغيل مفاعل فلامانفيل 3، الذي تأخر كثيرًا ، بعد عام 2022. وقدّرت شركة كهرباء فرنسا (EDF) أن بناء ستة مفاعلات نووية من طراز EPR2 سيكلف ما لا يقل عن 46  مليار يورو. [ 41 ] وخلص تقرير صادر عن ديوان المحاسبة إلى أن شركة كهرباء فرنسا لم تعد قادرة على تمويل بناء مفاعلات EPR2 بمفردها، لذا يجب حل مشكلات التمويل والربحية. [ 42 ] ويشترط ديوان المحاسبة على شركة كهرباء فرنسا ضمان تمويل وربحية مفاعلات EPR2 قبل البدء في بناء أي منها في فرنسا. [ 43 ]

في يناير/كانون الثاني 2022، صرّحت وزيرة الدولة لشؤون البيئة، بيرانجير أبا، بأنه ينبغي تقديم خطط مفاعلات EPR2 الجديدة، المقرر تشغيلها بين عامي 2035 و2037، في عام 2023 تقريبًا. [ 44 ] وقد تسارع هذا القرار نتيجةً لتداعيات أزمة الطاقة العالمية عام 2021. [ 45 ] وفي يونيو/حزيران 2023، أعلنت شركة EDF بدء إجراءات الحصول على التراخيص اللازمة لبناء مفاعلين من طراز EPR2 في محطة بنلي للطاقة النووية . [ 46 ] [ 47 ]

يتطلب مفاعل EPR2 استخدام 250 نوعًا من الأنابيب بدلًا من 400 نوع في مفاعل EPR، و571 صمامًا بدلًا من 13300 صمام في مفاعل EPR، و100 نوع من الأبواب بدلًا من 300 نوع في مفاعل EPR. كما يستخدم EPR2 مكونات مسبقة الصنع أكثر، ويمكن تصنيع المباني الكهربائية بالكامل مسبقًا. تم إزالة نظام التبريد/القطار الرابع للطوارئ/السلامة في المفاعل، مما يعني أن الصيانة لا يمكن إجراؤها إلا عند إيقاف تشغيل المحطة. أُضيف هذا القطار بناءً على طلب فنيي الكهرباء الألمان في التصميم الأصلي لمفاعل EPR للسماح بالصيانة أثناء التشغيل. تم تعديل وحدة التقاط قلب المفاعل. [ 30 ] [ 48 ] [ 49 ] [ 50 ] وتبلغ قدرتها الصافية 1670  ميغاواط. [ 51 ]

تصميم EPR1200

يجري تطوير نسخة أصغر من مفاعل EPR2 باستخدام ثلاث حلقات تبريد بدلاً من أربع، لتوليد  طاقة كهربائية صافية تبلغ 1200 ميغاواط، وهو مفاعل EPR1200، والمُخصص للتصدير. في فبراير 2023، أصدرت هيئة تنظيم الطاقة النووية ASN رأيًا إيجابيًا بشأن ميزات السلامة في مفاعل EPR1200. [ 52 ]

محطات توليد الطاقة

قائمة بمنشآت مفاعلات الضغط المعزز الكهربائي العاملة والمخطط لها والمغلقة
محطات توليد الطاقةمفاعلسعة

(MW)

تاريخحالةملحوظاتمرجع
وحدةدولةتحديد الموقع الجغرافينموذجتصميمجينمبنىتشغيليمغلق
أولكيلوتو 3فنلنداتقرير الأداء الإلكتروني1III+160012 أغسطس 20051 مايو 2023تشغيلي[ 53 ]
فلامانفيل 3فرنساتقرير الأداء الإلكتروني1III+16303 ديسمبر 20075 مايو 2026تشغيلي[ 54 ]
تايشان 1الصينتقرير الأداء الإلكتروني1III+166018 نوفمبر 200914 ديسمبر 2018تشغيلي[ 55 ]
تايشان 2الصينتقرير الأداء الإلكتروني1III+166015 أبريل 20107 سبتمبر 2019تشغيلي[ 56 ]
هينكلي بوينت سي 1المملكة المتحدةتقرير الأداء الإلكتروني1III+160011 ديسمبر 2018(2029)قيد الإنشاء[ 57 ]
هينكلي بوينت سي 2المملكة المتحدةتقرير الأداء الإلكتروني1III+160012 ديسمبر 2019(2030)قيد الإنشاء[ 57 ]
سايزويل سي 1المملكة المتحدةتقرير الأداء الإلكتروني1III+1600(2025)قيد الإنشاء (أعمال تجهيز الموقع جارية)
سايزويل سي 2المملكة المتحدةتقرير الأداء الإلكتروني1III+1600(2025)قيد الإنشاء (أعمال تجهيز الموقع جارية)
بوجي 6فرنساتقرير الأداء الإلكتروني2III+1670مخطط له
بوجي 7فرنساتقرير الأداء الإلكتروني2III+1670مخطط له
غرافلاينز 7فرنساتقرير الأداء الإلكتروني2III+1670مخطط له
غرافلاينز 8فرنساتقرير الأداء الإلكتروني2III+1670مخطط له

المصانع العاملة

أولكيلوتو 3 (فنلندا)

تم إنشاء محطة أولكيلوتو 3 في عام 2009. وقد حققت أول حالة حرجة في ديسمبر 2021 [ 58 ] وبدأت الإنتاج المنتظم للكهرباء في أبريل 2023. [ 4 ]

بدأ بناء محطة أولكيلوتو 3 للطاقة النووية في فنلندا في أغسطس 2005. [ 4 ] وتبلغ قدرة المحطة 1600 ميغاواط كهربائية (صافية). [ 13 ] وقد تم بناء المحطة بجهود مشتركة بين شركة أريفا الفرنسية وشركة سيمنز الألمانية من خلال شركتهما التابعة أريفا إن بي، لصالح شركة TVO الفنلندية . توقفت سيمنز عن أنشطتها النووية في عام 2011. قُدّرت التكلفة الأولية بنحو 3.7 مليار يورو، [ 60 ] إلا أن المشروع شهد منذ ذلك الحين عدة زيادات حادة في التكاليف وتأخيرات، حيث بلغت أحدث التقديرات المنشورة للتكلفة (من عام 2012) أكثر من 8 مليارات يورو. [ 61 ] وكان من المقرر في البداية أن تبدأ المحطة العمل في عام 2009. [ 62 ]

في مايو 2006، أُعلن عن تأخيرات في أعمال البناء لمدة عام تقريبًا، نتيجةً لمشاكل في مراقبة الجودة شملت جميع مراحل الإنشاء. ويعود جزء من هذه التأخيرات إلى نقص الإشراف على المقاولين من الباطن غير المتمرسين في مجال الإنشاءات النووية. [ 63 ] [ 64 ] وقد أدت هذه التأخيرات إلى نتائج مالية مخيبة للآمال لشركة أريفا، التي عزت التأخيرات إلى النهج الفنلندي المتبع في الموافقة على الوثائق والتصاميم الفنية. [ 65 ] [ 66 ]

في ديسمبر 2006، أعلنت شركة TVO أن أعمال البناء متأخرة عن الجدول الزمني بنحو 18 شهرًا، لذا من المتوقع الآن إنجاز المشروع في الفترة 2010-2011، ووردت تقارير تفيد بأن شركة Areva كانت تستعد لتسجيل  خسارة قدرها 500 مليون يورو في حساباتها بسبب هذا التأخير. [ 67 ] [ 68 ]

في نهاية يونيو/حزيران 2007، أفادت التقارير بأن هيئة السلامة الإشعاعية والنووية الفنلندية (STUK) قد رصدت عدداً من "العيوب" المتعلقة بالسلامة في التصميم والتصنيع. [ 69 ] وفي أغسطس/آب 2007، أُبلغ عن تأخير إضافي في أعمال البناء لمدة تصل إلى عام، نتيجة لمشاكل في تدعيم مبنى المفاعل لمقاومة تحطم طائرة، وعدم تقديم الوثائق الكافية للسلطات الفنلندية في الوقت المناسب. [ 70 ] [ 71 ] [ 72 ]

في سبتمبر 2007، أفادت قناة TVO بأن تأخير البناء "سنتان على الأقل" وأن التكاليف تجاوزت الميزانية بنسبة تزيد عن 25%. [ 73 ] وتتراوح تقديرات المحللين لتكاليف التجاوز حتى 1.5  مليار يورو. [ 74 ] [ 75 ]

أُعلن عن تأجيل إضافي في أكتوبر 2008، ليصل إجمالي التأخير إلى ثلاث سنوات، مما جعل تاريخ الإطلاق المتوقع عام 2012. [ 76 ] لجأ الطرفان إلى التحكيم لحل النزاع حول المسؤولية عن التأخيرات وتجاوزات التكاليف النهائية. [ 77 ] [ 78 ] سوّت شركة أريفا النزاع الطويل الأمد عام 2018 بالموافقة على دفع 450  مليون يورو تعويضًا عن تجاوزات التكاليف والتأخيرات. [ 79 ]

في مايو 2009، كان مشروع المحطة متأخرًا عن الجدول الزمني بثلاث سنوات ونصف على الأقل، وتجاوزت تكلفته الميزانية بنسبة تزيد عن 50%. وتشهد شركة أريفا وشركة الكهرباء المعنية "خلافًا حادًا حول من سيتحمل تكاليف التجاوزات، وهناك خطر حقيقي الآن من تخلف شركة الكهرباء عن السداد". [ 80 ] في أغسطس 2009، أعلنت أريفا عن  مخصصات إضافية بقيمة 550 مليون يورو لبناء المحطة، ليصل إجمالي تكاليفها إلى 5.3  مليار يورو، مما أدى إلى محو الأرباح التشغيلية المؤقتة للنصف الأول من عام 2009. [ 81 ]

تم الانتهاء من بناء قبة هيكل الاحتواء في سبتمبر 2009. [ 82 ] تم إنجاز 90% من أعمال التوريد، و80% من الأعمال الهندسية، و73% من الأعمال المدنية. [ 83 ]

في يونيو 2010، أعلنت شركة أريفا عن  تخصيص 400 مليون يورو إضافية، ليصل إجمالي تجاوز التكاليف إلى 2.7  مليار يورو. وتأخر الجدول الزمني من يونيو 2012 إلى نهاية عام 2012. [ 84 ] [ 85 ] [ 86 ] وفي ديسمبر 2011، أعلنت شركة TVO عن تأجيل إضافي إلى أغسطس 2014. [ 87 ] وبحلول يوليو 2012، كان من المقرر أن تبدأ المحطة إنتاج الكهرباء في موعد لا يقل عن عام 2015، أي بتأخير لا يقل عن ست سنوات. [ 88 ] وفي ديسمبر 2012، قدّر الرئيس التنفيذي لشركة أريفا التكاليف بـ 8  مليارات يورو. [ 89 ]

في سبتمبر 2014، أعلنت شركة أريفا أن عملياتها ستبدأ في عام 2018. [ 90 ] وفي أكتوبر 2017، تم تأجيل الموعد إلى ربيع 2019. [ 91 ] وخلال الاختبارات التي أُجريت بين عامي 2018 و2021، أُعلن عن تأجيلات أخرى متعددة، بلغ مجموعها حوالي ثلاث سنوات. [ 92 ] [ 93 ] [ 94 ] [ 95 ] [ 96 ] [ 97 ]

حقق مفاعل أولكيلوتو 3 أول حالة حرجة في ديسمبر 2021. [ 58 ] وتم ربطه بشبكة الكهرباء في مارس 2022. [ 98 ] في مايو 2022، عُثر على مواد غريبة في مُسخِّن بخار التوربين، وأُغلق المفاعل لمدة ثلاثة أشهر تقريبًا لإجراء أعمال الصيانة. وكان من المتوقع أن يبدأ الإنتاج المنتظم في ديسمبر 2022، بعد مرحلة إنتاج تجريبية. [ 99 ] في 28 أكتوبر 2022، أُعلن عن اكتشاف شقوق بطول بضعة سنتيمترات في جميع مراوح مضخات مياه التغذية الأربع. ولم يُحدد سبب هذه الشقوق بعد، ولم يتضح كيف سيتأثر جدول التشغيل. [ 100 ] وتُعد مضخات مياه التغذية أكبر حجمًا من تلك الموجودة في المفاعلات النووية الأخرى. [ 101 ]

بدأ مشروع أولكيلوتو 3 إنتاج الكهرباء بشكل منتظم في أبريل 2023. [ 4 ]

فلامانفيل 3 (فرنسا)

تم بناء محطة فلامانفيل 3 في عام 2010. وقد حققت أول حالة حرجة في سبتمبر 2024 وتم ربطها بالشبكة في ديسمبر 2024. [ 102 ]

تم صبّ الخرسانة الأولى لمفاعل EPR التجريبي في محطة فلامانفيل للطاقة النووية في 6 ديسمبر 2007. [ 103 ] وكما يوحي الاسم، سيكون هذا المفاعل النووي الثالث في موقع فلامانفيل، وثاني مفاعل EPR يُبنى. سيبلغ إنتاجه من الكهرباء 1630  ميغاواط (صافي). [ 13 ] كان من المخطط أن يستثمر في المشروع حوالي 3.3  مليار يورو من شركة EDF . [ 104 ]

في الفترة من 19 أكتوبر 2005 إلى 18 فبراير 2006، عُرض المشروع على نقاش عام على المستوى الوطني. وفي 4 مايو 2006، قرر مجلس إدارة شركة EDF المضي قدمًا في أعمال البناء. وبين 15 يونيو و31 يوليو 2006، خضعت الوحدة لتحقيق عام، أسفر عن رأي إيجابي بشأن المشروع. [ 105 ] وفي صيف ذلك العام، بدأت أعمال تجهيز الموقع.

في ديسمبر 2007، بدأ بناء الوحدة نفسها. وكان من المتوقع أن يستمر هذا لمدة 54 شهرًا، مع التخطيط لتشغيلها في عام 2012. [ 104 ]

في أبريل/نيسان 2008، أفادت الهيئة الفرنسية للسلامة النووية ( ASN) بأن ربع اللحامات التي تم فحصها في البطانة الفولاذية للحاوية الثانوية لا تتوافق مع المعايير، وأنه تم العثور على تشققات في القاعدة الخرسانية. وذكرت شركة كهرباء فرنسا (EDF) أنه يجري إحراز تقدم في معالجة هذه المشكلات، التي أثيرت في وقت مبكر جدًا من عملية الإنشاء؛ [ 106 ] ومع ذلك، في 21 مايو/أيار، أمرت الهيئة الفرنسية للسلامة النووية بتعليق صب الخرسانة في الموقع. [ 107 ] وبعد شهر، استؤنفت أعمال الخرسانة بعد أن قبلت الهيئة الفرنسية للسلامة النووية خطة العمل التصحيحية التي قدمتها شركة كهرباء فرنسا، والتي تضمنت عمليات تدقيق إشرافية خارجية. [ 108 ]

في مايو 2009، أفاد ستيفن توماس أنه بعد 18 شهرًا من البناء، وبعد سلسلة من مشاكل مراقبة الجودة، تجاوزت تكلفة المشروع الميزانية بنسبة تزيد عن 20%، وتواجه شركة EDF صعوبة في الالتزام بالجدول الزمني. [ 80 ]

في أغسطس/آب 2010، أبلغت هيئة تنظيم الطاقة النووية (ASN) عن مشاكل لحام إضافية في البطانة الفولاذية لحاوية الاحتواء الثانوية. [ 109 ] وفي الشهر نفسه، أعلنت شركة كهرباء فرنسا (EDF) أن التكاليف قد زادت بنسبة 50% لتصل إلى 5 مليارات يورو  ، وأن عملية التشغيل قد تأخرت لمدة عامين تقريبًا حتى عام 2014. [ 109 ]

في يوليو 2011، أعلنت شركة EDF أن التكاليف المقدرة قد ارتفعت إلى 6  مليارات يورو، وأن إنجاز البناء قد تأجل إلى عام 2016. [ 110 ]

في ديسمبر 2012، أعلنت شركة كهرباء فرنسا (EDF) أن التكاليف التقديرية قد ارتفعت إلى 8.5  مليار يورو. [ 111 ] وفي ديسمبر 2012 أيضًا، أعلنت شركة الطاقة الإيطالية (Enel) أنها ستتخلى عن حصتها البالغة 12.5% ​​في المشروع، وخمسة مفاعلات كهربائية من نوع EPR مستقبلية، وبالتالي ستسترد حصتها في المشروع البالغة 613  مليون يورو، بالإضافة إلى الفوائد. [ 112 ] [ 113 ]

في نوفمبر 2014، أعلنت شركة EDF أن إنجاز أعمال البناء قد تأجل إلى عام 2017، بسبب تأخر تسليم المكونات من قبل شركة Areva. [ 114 ]

في أبريل/نيسان 2015، أبلغت شركة أريفا هيئة الرقابة النووية الفرنسية (ASN) باكتشاف عيوب في فولاذ وعاء المفاعل، مما تسبب في "انخفاض قيم المتانة الميكانيكية عن المتوقع". وتجري حاليًا المزيد من الاختبارات. [ 115 ] وفي يوليو/تموز 2015، ذكرت صحيفة ديلي تلغراف أن شركة أريفا كانت على علم بهذه المشكلة منذ عام 2006. [ 116 ] وفي يونيو/حزيران 2015، اكتشفت هيئة الرقابة النووية الفرنسية (ASN) أعطالًا متعددة في صمامات أمان نظام التبريد. [ 117 ] وفي سبتمبر/أيلول 2015، أعلنت شركة كهرباء فرنسا (EDF) أن التكاليف التقديرية قد ارتفعت إلى 10.5  مليار يورو، وتأجل بدء تشغيل المفاعل إلى الربع الأخير من عام 2018. [ 118 ]

في أبريل 2016، أعلنت هيئة السلامة النووية الأمريكية (ASN) عن اكتشاف نقاط ضعف إضافية في فولاذ المفاعل، وردت شركتا أريفا وإي دي إف بأنه سيتم إجراء اختبارات جديدة، على الرغم من استمرار أعمال البناء. [ 119 ]

في فبراير 2017، ذكرت صحيفة فايننشال تايمز أن المشروع متأخر ست سنوات، وأن  تكلفته تجاوزت الميزانية بمقدار 7.2 مليار يورو، [ 120 ] بينما دفعت التأخيرات المتجددة في بناء مفاعلات EPR في محطة تايشان للطاقة النووية شركة EDF إلى التأكيد على أن محطة فلامانفيل 3 لا تزال تسير وفق الجدول الزمني المحدد لبدء التشغيل بحلول نهاية عام 2018، شريطة حصولها على الموافقات التنظيمية اللازمة. [ 121 ] وفي يونيو 2017، أصدرت الهيئة التنظيمية الفرنسية قرارًا مبدئيًا يفيد بأن  بدء تشغيل محطة فلامانفيل 3 آمن. [ 122 ]

أدى اكتشاف انحرافات في جودة اللحام إلى مراجعة أخرى للجدول الزمني في يوليو 2018. وتم تأجيل تحميل الوقود حتى نهاية عام 2019، وزادت التكلفة التقديرية من 10.5  مليار يورو إلى 10.9  مليار يورو. [ 123 ]

في يونيو 2019، قررت هيئة تنظيم الطاقة النووية ASN أن ثمانية لحامات في أنابيب نقل البخار التي تمر عبر جداري الاحتواء، والتي كانت شركة EDF تأمل في إصلاحها بعد بدء التشغيل، يجب إصلاحها قبل تشغيل المفاعل. [ 124 ] [ 125 ] وبحلول ذلك الوقت، بلغت التكاليف التقديرية 11  مليار يورو. [ 126 ]

في أكتوبر/تشرين الأول 2019، أعلنت شركة كهرباء فرنسا (EDF) أن هذه المشكلة سترفع التكاليف إلى 12.4  مليار يورو، وأن تحميل الوقود سيتأخر حتى نهاية عام 2022. [ 126 ] [ 127 ] وفي 9 يوليو/تموز 2020، أدلى بيير موسكوفيتشي، رئيس ديوان المحاسبة ، ببيانٍ بشأن نشر تقرير تكاليف التأخير في مشروع فلامانفيل  3. وكشف تقرير ديوان المحاسبة أن التكاليف قد تصل إلى 19.1  مليار يورو بدلاً من 12.4  مليار يورو عند احتساب الرسوم الإضافية الناتجة عن تأخير الإنشاء. [ 128 ]

في يناير 2022، أُعلن عن الحاجة إلى مزيد من الوقت لإصلاح اللحامات المعيبة وحل المشكلات الأخرى. [ 129 ] [ 130 ] [ 126 ] وفي ديسمبر 2022، أعلنت شركة كهرباء فرنسا (EDF) عن تأجيل إضافي لمدة ستة أشهر على الأقل مع زيادة تقديرية في التكاليف تبلغ 500  مليون يورو، وذلك بسبب الحاجة إلى مزيد من العمل لإنشاء عملية جديدة للمعالجة الحرارية لتخفيف الإجهاد في بعض اللحامات القريبة من المعدات الحساسة. بدأ تحميل الوقود في مايو 2024. [ 131 ] وارتفعت التكاليف الإجمالية المقدرة إلى 13.2  مليار يورو، [ 132 ] مما سيرفع التكاليف المحددة إلى 8090 يورو لكل كيلوواط من صافي القدرة الكهربائية.

حقق مفاعل فلامانفيل 3 أول حالة حرجة في سبتمبر 2024. وتم ربطه بالشبكة في ديسمبر 2024. [ 102 ]

في ديسمبر 2025، وبعد الحصول على ترخيص من الهيئة الفرنسية للسلامة النووية والحماية من الإشعاع ( ASNR )، حققت محطة فلامانفيل 3 نسبة 100% من طاقتها الحرارية النووية، حيث أنتجت 1669 ميغاواط من الطاقة الكهربائية الإجمالية. [ 133 ]

تايشان 1 و 2 (الصين)

محطة تايشان للطاقة النووية - الوحدتان 1 و 2

في عام 2006، شاركت شركة أريفا في أول عملية تقديم عروض لبناء أربعة مفاعلات نووية جديدة في الصين، إلى جانب شركة وستنجهاوس المملوكة لشركة توشيبا وشركة أتومستروي إكسبورت الروسية . [ 134 ] ومع ذلك، خسرت أريفا هذا العرض لصالح مفاعلات AP1000 التابعة لشركة وستنجهاوس ، ويعود ذلك جزئيًا إلى رفض أريفا نقل الخبرة والمعرفة إلى الصين.

لاحقًا، تمكنت شركة أريفا من الفوز بصفقة في فبراير 2007، بقيمة تقارب 8  مليارات يورو (10.5  مليار دولار أمريكي)، لمفاعلين نوويين من نوع EPR يقعان في مدينة تايشان بمقاطعة غوانغدونغ جنوب الصين، على الرغم من تمسكها بشروطها السابقة. [ 135 ] [ 136 ] المقاول العام والمشغل هو مجموعة الصين العامة للطاقة النووية (CGN).

بدأ بناء المفاعل الأول في تايشان رسميًا في 18 نوفمبر 2009، والثاني في 15 أبريل 2010. [ 137 ] وكان من المخطط أن يستغرق بناء كل وحدة 46 شهرًا، وهو وقت أقصر وأقل تكلفة بكثير من بناء أول مفاعلين من نوع EPR في فنلندا وفرنسا. [ 138 ]

تم تركيب وعاء ضغط المفاعل الأول في يونيو 2012، [ 139 ] والثاني في نوفمبر 2014. وقد استُورد وعاء الضغط الأول من شركة ميتسوبيشي للصناعات الثقيلة في اليابان، ومولدات البخار من شركة أريفا في فرنسا. أما وعاء الضغط الثاني ومولدات البخار المرتبطة به فقد صُنعت في الصين، بواسطة شركتي دونغ فانغ إلكتريك وشنغهاي إلكتريك . [ 140 ]

في عام 2014، أفيد بأن أعمال البناء متأخرة لأكثر من عامين، ويعود ذلك أساساً إلى تأخيرات في المكونات الرئيسية ومشاكل في إدارة المشروع. [ 141 ]

أُجريت اختبارات التشغيل البارد على محطة تايشان  1 في فبراير 2016، وكان من المتوقع بدء تشغيلها في النصف الأول من عام 2017.  وكان من المقرر بدء تشغيل محطة تايشان 2 في وقت لاحق من ذلك العام. [ 142 ] ومع ذلك، تم تأجيل مواعيد التشغيل ستة أشهر في فبراير 2017، مع توقع بدء التشغيل التجاري في النصف الثاني من عام 2017 والنصف الأول من عام 2018. [ 143 ]

في ديسمبر 2017، أفادت وسائل إعلام هونغ كونغ بتعرض أحد المكونات للكسر أثناء الاختبار، مما استدعى استبداله. [ 144 ] وفي يناير 2018، أُعيد جدولة التشغيل التجريبي مرة أخرى، مع توقع بدء التشغيل التجاري في عامي 2018 و2019. [ 145 ]

في يونيو 2018،  حقق مفاعل تايشان 1 حالة التشغيل الحرجة لأول مرة. [ 146 ] وفي 29 يونيو 2018، تم ربط تايشان 1 بشبكة الكهرباء. [ 147 ] [ 148 ] ودخل حيز التشغيل التجاري في ديسمبر 2018. [ 2 ] [ 149 ] أما مفاعل تايشان  2 فقد حقق هذه الإنجازات في مايو 2019 [ 150 ] ويونيو 2019 [ 151 ] وسبتمبر 2019، [ 3 ] على التوالي.

يقود مشروع تايشان شركة تايشان للطاقة النووية المشتركة (TNPJVC)، وهي مشروع مشترك أسسته شركة CGN (بحصة ملكية 51٪)، وشركة EDF (بحصة 30٪)، وشركة المرافق الصينية Guangdong Energy Group (بحصة 19٪)، والمعروفة أيضًا باسم Yuedian. [ 152 ]

تشمل الشركات المشاركة في توريد المعدات للوحدة  الأولى في محطة تايشان النووية شركة فراماتوم، التي صنعت مولدات البخار وجهاز الضغط في فرنسا، وشركة دونغ فانغ إلكتريك الصينية (DEC)، التي صنعت توربين أرابيل في غرفة المحركات. [ 153 ] وقد صممت شركة جنرال إلكتريك هذا التوربين ورخصته. ومن بين موردي المعدات الآخرين للوحدة الأولى شركة ميتسوبيشي (وعاء المفاعل)؛ وشركة سكودا التشيكية (المكونات الداخلية الأساسية)؛ ​​وشركة جومونت إلكتريك الفرنسية، التي قدمت المضخات الرئيسية إلى جانب شركة دونغ فانغ إلكتريك.

في أبريل 2020، وقّعت شركة فراماتوم عقد خدمة طويل الأجل مع شركة TNPJVC لدعم عمليات مفاعلي الطاقة النووية EPR. يغطي هذا العقد أعمال الصيانة والتوقفات في محطات الطاقة النووية، بما في ذلك توريد قطع الغيار والخدمات الهندسية لمدة ثماني سنوات. [ 154 ]

في يونيو 2021، تم رصد تركيزات أعلى من المتوقع للغازات المشعة في الدائرة الأولية للوحدة 1. وقد عُزي ذلك لاحقًا إلى خلل في غلاف الوقود. [ 155 ] [ 156 ] تم إيقاف تشغيل المفاعل في يوليو 2021، وأُعيد تشغيله في أغسطس 2022. [ 157 ]

المصانع قيد الإنشاء

هينكلي بوينت سي (المملكة المتحدة)

محطة هينكلي بوينت سي هي محطة طاقة نووية قيد الإنشاء تضم مفاعلين من نوع EPR وتنتج طاقة كهربائية تبلغ 3200 ميغاواط في سومرست ، إنجلترا.

خضع مفاعل EPR لتقييم التصميم العام من قبل مكتب التنظيم النووي ، إلى جانب مفاعل Westinghouse AP1000 . [ 158 ] تم تأجيل تأكيدات قبول التصميم المؤقتة لحين استخلاص الدروس من كارثة فوكوشيما دايتشي النووية . [ 159 ] استحوذت شركة EDF على شركة British Energy في عام 2009. وخططت EDF لبناء أربعة مفاعلات EPR جديدة، [ 160 ] رهناً باتفاقية تسعير الكهرباء مع الحكومة. [ 161 ] [ 162 ] وقعت شركة Areva شراكة استراتيجية مع شركة Rolls-Royce لدعم بناء مفاعلات EPR. [ 163 ] في 19 مارس 2013، صدر أمر الموافقة على التطوير الذي يمنح ترخيص التخطيط لمحطة هينكلي بوينت سي، [ 164 ] ولكن المفاوضات مع حكومة المملكة المتحدة بشأن تسعير الكهرباء، وتمويل المشروع مع المستثمرين من القطاع الخاص، كانت لا تزال بحاجة إلى إتمام. [ 165 ]

في 21 أكتوبر 2013، أعلنت شركة EDF Energy عن التوصل إلى اتفاق بشأن محطات الطاقة النووية المزمع إنشاؤها في موقع محطة هينكلي بوينت  سي. وقد اتفقت مجموعة EDF وحكومة المملكة المتحدة على البنود التجارية الرئيسية لعقد الاستثمار. وكان قرار الاستثمار النهائي مشروطاً باستكمال الخطوات الرئيسية المتبقية، بما في ذلك موافقة المفوضية الأوروبية .

في 8 أكتوبر 2014، أعلنت المفوضية الأوروبية موافقتها، حيث وافق 16 مفوضًا من أصل 28 على المضي قدمًا في أعمال البناء. وفي 21 سبتمبر 2015، أعلنت الحكومة البريطانية أنها ستقدم  حزمة دعم بقيمة ملياري جنيه إسترليني لمحطة هينكلي بوينت  سي، لتكون أول محطة طاقة نووية في بريطانيا منذ 20 عامًا. [ 166 ]

في 21 أكتوبر 2015، وخلال زيارة الدولة التي قام بها الرئيس الصيني شي جين بينغ إلى المملكة المتحدة، وقّعت شركتا EDF وCGN اتفاقية استثمار لمشروع بقيمة 18  مليار جنيه إسترليني (21.1  مليار يورو) لبناء مفاعلين نوويين في هينكلي بوينت. [ 167 ] [ 168 ]

في يونيو/حزيران 2016، أبلغ مديرو شركة EDF أعضاء البرلمان  بضرورة تأجيل مقترح محطة هينكلي بوينت سي للطاقة النووية، إلى حين "حل سلسلة من المشاكل"، بما في ذلك "ديون EDF المتفاقمة". [ 169 ] وفي 28 يوليو/تموز 2016، وبعد استقالة أحد أعضاء مجلس الإدارة، وافق مجلس إدارة EDF على قرار الاستثمار النهائي للمشروع. [ 170 ] إلا أن غريغ كلارك ، وزير الدولة الجديد للأعمال والطاقة والاستراتيجية الصناعية في حكومة تيريزا ماي الجديدة ، أعلن حينها أن الحكومة لن توقع العقد خلال الأيام القليلة المقبلة كما كان متوقعاً، بل ستؤجله إلى الخريف "للنظر بعناية في جميع مكونات هذا المشروع". [ 171 ] وقد مُنحت الموافقة الحكومية النهائية في سبتمبر/أيلول 2016. [ 6 ]

في يوليو 2017، وبعد مراجعة داخلية، أعلنت شركة EDF عن تقديرات مُعدّلة للمشروع، شملت ما لا يقل عن 1.5  مليار جنيه إسترليني من التكاليف الإضافية، وما يصل إلى 15 شهرًا من البرنامج الإضافي، مما أدى إلى تحديث إجمالي تقديرات التكلفة لتتراوح بين 19.6 و 20.3  مليار جنيه إسترليني. [ 172 ] [ 173 ] [ 174 ] بعد عدد من الزيادات والتأخيرات اللاحقة في التكاليف، [ 175 ] [ 176 ] [ 7 ] تُقدّر التكاليف الآن بما بين 31 و35  مليار جنيه إسترليني (36.3 إلى 41  مليار يورو)، مع توقع بدء تشغيل الوحدة الأولى لتوليد الكهرباء حوالي عام 2030. [ 8 ]

بدأ صب الخرسانة للمفاعل الأول، والذي يبلغ حجمه حوالي 2000 متر مكعب (71000 قدم مكعب في 11 ديسمبر 2018. واستغرقت العملية 30 ساعة، لتُشكل الجزء الأول من الوحدة، وهو قاعدة تزن 4500 طن، ومنصة بسمك 3.2 متر (10 أقدام و6 بوصات) . وسيُبنى مبنى المفاعل على هذه المنصة (التي لم تُستكمل بعد). [ 177 ] يُمثل بدء هذا الإنشاء أول مفاعل جديد يُبنى في المملكة المتحدة بعد توقف دام 30 عامًا، وثاني مفاعل يعمل بالماء المضغوط في المملكة المتحدة، بعد مفاعل سايزويل بي .

تم إنجاز قاعدة المفاعل الأول، وهي آخر 8954 مترًا مكعبًا (316200 قدمًا مكعبًا ) من الخرسانة، في يونيو 2019. [ 178 ] تم إنجاز قاعدة المفاعل الثاني، وهي 8991 مترًا مكعبًا (317500 قدمًا مكعبًا ) من الخرسانة، في يونيو 2020. [ 179 ]

في فبراير 2023، تم تسليم أول وعاء ضغط لمفاعل نووي إلى الموقع عبر رصيف كومبويتش المخصص لهينكلي في قناة بريستول . [ 180 ] وقد تم بناء وعاء الضغط في فرنسا عام 2022 بواسطة شركة فراماتوم . [ 181 ]

في يناير 2024، قدمت شركة EDF ثلاثة سيناريوهات للأعمال، بما في ذلك موعد بدء تشغيل الوحدة 1؛ مع إنتاجية تركيب مُخططة لبدء التشغيل في عام 2029 بتكلفة 31  مليار جنيه إسترليني (أسعار 2015، و41.6  مليار جنيه إسترليني بأسعار 2024)، أو مع إنتاجية تركيب أقل ملاءمة لبدء التشغيل في عام 2030 بتكلفة 34  مليار جنيه إسترليني (أسعار 2015، و46.5  مليار جنيه إسترليني بأسعار 2024)، أو سيناريو غير مواتٍ لبدء التشغيل في عام 2031 بتكلفة 35  مليار جنيه إسترليني (أسعار 2015، و47.9  مليار جنيه إسترليني بأسعار 2024). [ 182 ]

في مايو 2024، تم تسليم أول مولد بخاري من بين مولدات البخار التي يبلغ وزنها 520 طنًا إلى الموقع بنفس طريقة تسليم وعاء ضغط المفاعل. [ 183 ]

في فبراير 2026، قامت شركة EDF بتحديث الجدول الزمني والتكاليف، متوقعةً الآن تشغيل أول مفاعل في عام 2030، وأن ترتفع التكاليف الإجمالية إلى 35  مليار جنيه إسترليني (أسعار 2015، وأكثر من 48  مليار جنيه إسترليني بأسعار 2026)، أي ما يقارب ضعف التكلفة الأولية، وذلك بعد 13 عامًا من بدء الإنشاء. [ 184 ] وتعادل هذه التكاليف أكثر من 16,800 يورو لكل كيلوواط من صافي القدرة الكهربائية.

سايزويل سي (المملكة المتحدة)

حصلت وحدتا المفاعل النووي EPR في محطة سايزويل سي على موافقة التخطيط في 20 يوليو 2022، ومُنحتا ترخيص الموقع النووي في 7 مايو 2024. [ 185 ] [ 186 ] [ 187 ] واعتبارًا من عام 2017، كان من المتوقع أن يبدأ إنتاج الكهرباء في عام 2031 كأقرب تقدير. [ 188 ] وبدأت أعمال تجهيز الموقع رسميًا في 15 يناير 2024. [ 189 ] [ 190 ]

محطات توليد الطاقة المستقبلية المحتملة

فرنسا

في يوليو/تموز 2008، أعلن الرئيس الفرنسي عن بناء مفاعل EPR ثانٍ في فرنسا نظرًا لارتفاع أسعار النفط والغاز. [ 191 ] وقع الاختيار على بينلي كموقع للمفاعل في عام 2009، مع خطة لبدء أعمال البناء في عام 2012. [ 192 ] إلا أنه في عام 2011، وبعد كارثة فوكوشيما دايتشي النووية ، أجلت شركة EDF المشاورات العامة. [ 193 ] وفي فبراير/شباط 2013، صرّح وزير التجديد الصناعي أرنو مونتبورغ بإلغاء خطط بناء مفاعل EPR جديد في بينلي، مشيرًا إلى قدرة المفاعل على إنتاج الكهرباء والاستثمارات الضخمة في الطاقة المتجددة ، فضلًا عن ثقته في قدرة مفاعل EPR على المنافسة في الخارج. [ 194 ] [ 195 ]

أُعيد إحياء خطط بناء مفاعلات جديدة في فرنسا لاحقاً. وتُعدّ بينلي وغرافلين من بين المواقع المرشحة لتركيب زوج من مفاعلات EPR. [ 196 ]

في أكتوبر/تشرين الأول 2019، ذكرت صحيفة لوموند أن الحكومة الفرنسية أرسلت إلى شركة EDF خطابًا رسميًا تطلب فيه من الشركة الاستعداد لبناء ستة مفاعلات EPR في ثلاثة مواقع خلال السنوات الخمس عشرة القادمة. [ 197 ] ولم يكن من المتوقع صدور قرار حكومي بشأن بناء مفاعلات جديدة قبل عام 2022. [ 41 ] وقدّمت EDF مقترحًا لبناء ستة مفاعلات EPR2 بتكلفة تقارب 50  مليار يورو. [ 198 ] وفي فبراير/شباط 2022، أعلن الرئيس الفرنسي إيمانويل ماكرون أن فرنسا ستبني بالفعل ستة مفاعلات EPR2 جديدة، على أن يبدأ تشغيل أولها بحلول عام 2035، مع خيار بناء ثمانية مفاعلات أخرى. [ 199 ] [ 200 ]

في يونيو 2023، أعلنت شركة كهرباء فرنسا (EDF) بدء إجراءات الترخيص لبناء مفاعلين من طراز EPR2 في محطة بنلي للطاقة النووية ، متوقعةً بدء الأعمال التحضيرية للموقع في صيف 2024 وبدء الإنشاءات في عام 2027 تقريبًا. [ 46 ] وفي عام 2024، كانت الحكومة الفرنسية تدرس تقديم قروض تطوير مفاعلات بدون فوائد وضمان طويل الأجل لأسعار الكهرباء لشركة EDF لدعم بناء مفاعلات EPR2. [ 201 ] وقُدّرت تكلفة ثلاث محطات بمفاعلين مزدوجين بـ 51.7 مليار يورو  . [ 202 ] [ 47 ]

في مارس 2024، أفادت وسائل الإعلام بأن التكاليف المتوقعة للمفاعلات الستة قد ارتفعت إلى 67.4  مليار يورو، [ 202 ] [ 203 ] [ 204 ] أي ما يعادل 6800 يورو لكل كيلوواط من صافي القدرة الكهربائية. وفي يناير 2025، أفاد ديوان المحاسبة بأن فرنسا "بعيدة كل البعد عن الجاهزية" لبدء بناء مفاعلات EPR2 بسبب عدم اليقين بشأن التمويل وعدم استعداد سلسلة توريد مواد البناء. [ 205 ]

في مارس 2025، وافق مجلس السياسة النووية على توفير قرض حكومي مدعوم، ربما بدون فوائد، [ 205 ] لتغطية نصف تكلفة بناء ستة مفاعلات EPR2 على الأقل، مع اشتراط موافقة الاتحاد الأوروبي على الدعم الحكومي. وسيغطي عقد فرق السعر، بحد أقصى 100 يورو لكل ميغاواط/ساعة، التكاليف المتبقية. إلا أن هذا القرار أدى إلى تأجيل التشغيل المخطط لمفاعلات EPR2 لمدة ثلاث سنوات إلى عام 2038، مع بقاء الموعد المستهدف لبدء الإنشاء في عام 2027. ومن المقترح إنشاء أول ثلاث أزواج من مفاعلات EPR2 في مواقع بنلي، وغرافلينز، وبوجي. [ 206 ] [ 207 ] ومن المتوقع أن تتخذ شركة EDF قرارًا نهائيًا بشأن الاستثمار في عام 2026. [ 202 ]

في ديسمبر 2025، أفادت شركة EDF أن تكلفة المفاعلات الستة بلغت 72.8  مليار يورو (بأسعار 2020، أي ما يعادل 89  مليار يورو تقريبًا بأسعار 2025)، ووافقت على استثمار 2.7  مليار يورو في عام 2026، وتستهدف عام 2038 لتشغيل أول مفاعل في بينلي، على أن تتبعه المفاعلات اللاحقة "بفواصل زمنية تتراوح بين 12 و18 شهرًا". [ 208 ] وتعادل هذه التقديرات 7300 يورو (بأسعار 2020، أي ما يعادل 8900 يورو تقريبًا بأسعار 2025) لكل كيلوواط من صافي القدرة الكهربائية.

الهند

في فبراير 2009، وقّعت مؤسسة الطاقة النووية الهندية (NPCIL) مذكرة تفاهم مع شركة أريفا لإنشاء مفاعلين من نوع EPR في جايتابور بولاية ماهاراشترا. وتلا ذلك اتفاقية إطارية في ديسمبر 2010. [ 209 ]

في يناير/كانون الثاني 2016، وخلال زيارة الدولة التي قام بها الرئيس الفرنسي فرانسوا هولاند إلى الهند، صدر بيان مشترك مع رئيس الوزراء الهندي ناريندرا مودي . وبحسب البيان، فقد "اتفق الزعيمان على خارطة طريق للتعاون من أجل تسريع المناقشات حول مشروع جايتابور". [ 210 ]

في مارس 2018، تم توقيع اتفاقية "الطريق الصناعي للمضي قدماً" بين شركة كهرباء فرنسا (EDF) وشركة الطاقة النووية الهندية (NPCIL)، بهدف إعداد مناقصة لستة مفاعلات نووية. [ 211 ] [ 212 ]

في أبريل 2021، قدمت شركة EDF إلى NPCIL عرضًا لتطوير ستة مفاعلات EPR في موقع جايتابور، بقدرة مركبة إجمالية تبلغ 9.6  جيجاوات. [ 213 ]

المملكة المتحدة

تم اقتراح بناء وحدتين إضافيتين من وحدات EPR في موقع مورسايد بالقرب من سيلافيلد ، كمبريا ، كجزء من مركز طاقة نظيفة مستقبلي سيشمل أيضًا مفاعلات معيارية ، وتوليد الطاقة المتجددة، وإنتاج الهيدروجين ، وتقنيات تخزين البطاريات. [ 214 ]

كازاخستان

يُعدّ مفاعل EPR-1200،  وهو نسخة بقدرة 1200 ميغاواط من مفاعل EPR، واحداً من أربعة مفاعلات نووية محتملة تدرسها كازاخستان لمحطتها النووية الثانية. [ 215 ]

مقترحات غير ناجحة

كندا

كان من المقرر استخدام مفاعل EPR لإضافة مفاعلين (مع إمكانية التوسع إلى أربعة) إلى محطة دارلينجتون لتوليد الطاقة النووية في أونتاريو، كندا . إلا أن العروض الرسمية كان يجب أن تتضمن جميع الاحتمالات، ولم تتمكن شركة أريفا من تقديم عرض نهائي يفي بهذه المتطلبات. وفي نهاية المطاف، تم التخلي عن المشروع عندما تجاوز العرض الوحيد المقدم من شركة الطاقة الذرية الكندية (AECL ) 10 دولارات/واط ذروة. [ 216 ]

تم النظر لفترة وجيزة في إنشاء مفاعل EPR في نيو برونزويك ، ليحل محل مفاعل CANDU 6 الوحيد الموجود في تلك المقاطعة . استمرت هذه الخطط من يونيو 2010 حتى الانتخابات التي جرت بعد شهرين، حيث اختفت الخطة فوراً من الدراسة. [ 217 ]

الجمهورية التشيكية

في أكتوبر/تشرين الأول 2012، أعلنت شركة الكهرباء التشيكية ČEZ استبعاد شركة أريفا من مناقصة بناء مفاعلين لمحطة تيميلين النووية ، وذلك لعدم امتثال أريفا للشروط القانونية للمناقصة. [ 218 ] وفي أبريل/نيسان 2014، ألغت ČEZ المناقصة بسبب انخفاض أسعار الطاقة ورفض الحكومة دعم حد أدنى مضمون لسعر الطاقة. [ 219 ]

في يونيو 2021، دعت وزارة الصناعة والتجارة التشيكية شركة كهرباء فرنسا (EDF)، إلى جانب شركة وستنجهاوس وشركة كوريا للطاقة المائية والنووية (KHNP)، للمشاركة في جولة تأهيل مسبق لوحدة جديدة في محطة دوكوفاني للطاقة النووية . [ 220 ] اقترحت شركة كهرباء فرنسا (EDF)  نسخة 1200 ميغاواط من مفاعل EPR (EPR-1200) للمشروع. [ 221 ] في فبراير 2024، تم تعديل المناقصة لتصبح عروضًا ملزمة لما يصل إلى أربع وحدات جديدة. في يوليو 2024، تم اختيار شركة كوريا للطاقة المائية والنووية (KHNP) كمقدم العرض المفضل. [ 222 ]

فنلندا

في عام 2010، قرر البرلمان الفنلندي السماح ببناء مفاعلين جديدين. وكانت كل من شركتي TVO و Fennovoima تدرسان مفاعل EPR. [ 223 ] [ 224 ] وفي ديسمبر 2013، أكدت Fennovoima اختيارها لمفاعل الماء المضغوط الروسي AES-2006 VVER بدلاً من مفاعل EPR. [ 225 ] وفي مايو 2022، وبعد تأخيرات كبيرة في مرحلتي تصميم المشروع والحصول على التراخيص، وفي ضوء الغزو الروسي لأوكرانيا عام 2022 ، ألغت Fennovoima العقد المبرم مع شركة Rosatom لبناء محطة الطاقة. [ 226 ]

إيطاليا

في 24 فبراير 2009، اتفقت إيطاليا وفرنسا على دراسة جدوى بناء أربع محطات طاقة نووية جديدة في إيطاليا. [ 227 ] وفي أعقاب ذلك، في 3 أغسطس 2009، أنشأت شركتا EDF و Enel مشروعًا مشتركًا، Sviluppo Nucleare Italia، لدراسة جدوى بناء أربع مفاعلات EPR على الأقل. [ 228 ]

مع ذلك، في استفتاء عام 2011 ، عقب كارثة فوكوشيما النووية بفترة وجيزة ، صوّت الإيطاليون لإلغاء اللوائح الجديدة التي تسمح باستخدام الطاقة النووية في إيطاليا. ويُصبح إلغاء القوانين ساري المفعول عندما يُدلي ما لا يقل عن 50%+1 من الناخبين بأصوات صحيحة، وتكون أغلبية هؤلاء الناخبين مؤيدة للإلغاء. في هذا الاستفتاء، بلغت نسبة المشاركة الصحيحة 55% ، وصوّت 94% منهم لصالح إلغاء اللوائح الجديدة.

بولندا

في أكتوبر 2021، قدمت شركة EDF عرضًا لبولندا لبناء أربعة أو ستة مفاعلات EPR في موقعين أو ثلاثة. وستبلغ القدرة المركبة الإجمالية للمفاعلات إما 6.6 أو 9.9  جيجاواط. [ 229 ]

في أكتوبر 2022، اختارت بولندا تصميم AP1000 من شركة وستنجهاوس ، ومن المتوقع أن يبدأ بناء أول محطة مكونة من ثلاث وحدات في عام 2026. [ 230 ]

الإمارات العربية المتحدة

في مارس/آذار 2008، توصل الرئيس الفرنسي نيكولا ساركوزي إلى اتفاق مع مجلس وزراء الإمارات العربية المتحدة "يحدد إطارًا للتعاون في تقييم الطاقة النووية وإمكانية استخدامها للأغراض السلمية". ولم يكن هذا الاتفاق عقدًا لبناء مفاعل EPR من قبل أي من الشركات النووية الفرنسية، أو توتال ، أو سويز ، أو أريفا. [ 231 ]

في مايو 2009، وقّع الرئيس الأمريكي باراك أوباما اتفاقية مماثلة مع الإمارات العربية المتحدة. لم تُمنح عقود للمفاعلات النووية، ولم يُقدّم أي ضمان بأن الشركات الأمريكية ستستلمها. [ 232 ]

في ديسمبر 2009، رفضت الإمارات العربية المتحدة العروض الأمريكية والفرنسية ومنحت عقد بناء أربع محطات غير تابعة لـ EPR ( APR-1400 ) لمجموعة كورية جنوبية تضم شركة كوريا للطاقة الكهربائية ، وشركة هيونداي للهندسة والإنشاءات ، وشركة سامسونج ، وشركة دوسان للصناعات الثقيلة . [ 233 ]

بعد خسارة هذا الطلب، نظرت شركة أريفا في إمكانية إعادة طرح تصميم مفاعل الجيل الثاني الأصغر والأبسط، إلى جانب مفاعل EPR، في الأسواق التي لا تزال حديثة العهد بالطاقة النووية. [ 234 ] اعتبارًا من عام 2011، قدمت أريفا وميتسوبيشي للصناعات الثقيلة مفاعل ATMEA1 من الجيل الثالث PWR بقدرة 1100  ميغاواط كهربائية . [ 235 ]

الولايات المتحدة

يُعدّ مفاعل US-EPR، وهو نسخة من مفاعل EPR المُقدّمة إلى هيئة التنظيم النووي الأمريكية، [ 236 ] أحد المتنافسين على الجيل القادم من محطات الطاقة النووية في الولايات المتحدة، إلى جانب مفاعلي AP1000 و ESBWR . في فبراير 2015، طلبت شركة أريفا تعليق عملية مراجعة طلب شهادة التصميم لدى هيئة التنظيم النووي الأمريكية (NRC). [ 236 ] وكان الطلب قيد المراجعة هناك، مع توقع تقديم طلب للحصول على الموافقة النهائية على التصميم وشهادة التصميم القياسية منذ 14 ديسمبر 2007. [ 237 ] أعلنت شركات يونستار، وأماريلو باور، وبي بي إل كورب، وأميرين يو إي عن خطط لتقديم طلب ترخيص بناء وتشغيل مشترك في عام 2008 لمفاعل US-EPR في محطة كالاواي التابعة لها . وقدّمت يونستار طلبًا جزئيًا في يوليو 2007 لوحدة ثالثة مُقترحة في محطة كالفيرت كليفس للطاقة النووية في ولاية ماريلاند. إلا أنه تم إلغاء كلا المقترحين لاحقًا.

في أبريل/نيسان 2009، رفض مشرّعو ولاية ميسوري زيادات أسعار ما قبل الإنشاء، ما دفع شركة أميرين يو إي إلى تعليق خططها لمفاعلها. [ 238 ] وفي يوليو/تموز 2010، خفّضت مجموعة كونستليشن إنرجي إنفاقها على مشروع يونستار لمحطة كالفيرت كليفس للطاقة النووية بسبب عدم اليقين بشأن ضمان القرض من وزارة الطاقة الأمريكية، [ 239 ] [ 240 ] ثم انسحبت من المشروع. [ 241 ] وفي أكتوبر/تشرين الأول 2008، أعلنت شركة أريفا عن شراكتها مع شركة نورثروب غرومان الأمريكية للدفاع لإنشاء  منشأة بتكلفة 380 مليون دولار أمريكي لبناء وحدات وتجميعات لمفاعلي EPR وUS-EPR في حوض بناء السفن التابع لشركة نورثروب غرومان في نيوبورت نيوز بولاية فرجينيا . [ 242 ] [ 243 ] وتم تعليق المشروع إلى أجل غير مسمى في مايو/أيار 2011. [ 244 ]

انظر أيضاً

تصاميم أخرى من الجيل الثالث+:

مراجع

  1. "التقرير رقم 78 - مفاعل الطاقة التطوري (EPR)" (ملف PDF) . 4 أبريل 2011. مؤرشف من النسخة الأصلية (ملف PDF) بتاريخ 26 فبراير 2024. تم الاطلاع عليه بتاريخ 27 أغسطس 2023 .
  2. 1 2 "أول مفاعل نووي من نوع EPR يدخل حيز التشغيل التجاري" . أخبار الطاقة النووية العالمية. 14 ديسمبر 2018. تم الاطلاع عليه بتاريخ 16 ديسمبر 2018 .
  3. 1 2 "بدء تشغيل ثاني مفاعل نووي من نوع EPR في العالم" . أخبار الطاقة النووية العالمية. 9 سبتمبر 2019. تم الاطلاع عليه بتاريخ 10 سبتمبر 2019 .
  4. ١ ٢ ٣ ٤ "بدأ الإنتاج المنتظم للكهرباء في محطة أولكيلوتو ٣ للطاقة الكهرومائية" . TVO. ١٦ أبريل ٢٠٢٣. تم الاطلاع عليه بتاريخ ١٦ أبريل ٢٠٢٣ .
  5. صب خرسانة فلامانفيل 3. نيي، 6 ديسمبر 2007
  6. 1 2 روينا ماسون؛ سيمون غودلي (15 سبتمبر 2016). "محطة هينكلي بوينت سي للطاقة النووية تحصل على الضوء الأخضر من الحكومة" . صحيفة الغارديان . تم الاطلاع عليه بتاريخ 15 سبتمبر 2016 .
  7. 1 2 "تأجيل مشروع محطة هينكلي بوينت سي لمدة عام بسبب ارتفاع التكلفة بمقدار 3 مليارات جنيه إسترليني" . بي بي سي نيوز . 20 مايو 2022. تم الاطلاع عليه بتاريخ 22 مايو 2022 .
  8. 1 2 أليكس لوسون (23 يناير 2024). "مشروع هينكلي بوينت سي قد يتأخر إلى عام 2031 ويكلف ما يصل إلى 35 مليار جنيه إسترليني، بحسب شركة إي دي إف" . صحيفة الغارديان . تاريخ الاطلاع: 10 فبراير 2024 .
  9. 1 2 جيرت دي كليرك (23 سبتمبر 2015). "الصين وحدها هي التي ترغب في الاستثمار في محطة هينكلي بوينت النووية البريطانية الجديدة التي تبلغ تكلفتها ملياري جنيه إسترليني، لأن لا أحد آخر يعتقد أنها ستنجح، هذا ما اعترفت به شركة EDF" . صحيفة الإندبندنت . تاريخ الاطلاع: 24 سبتمبر 2015 .
  10. «تقرير مشروع محطة سايزويل سي إلى البرلمان بشأن التقدم المحرز» . أخبار الطاقة النووية العالمية . 31 يناير 2025. تاريخ الاطلاع: 15 مارس 2025 .
  11. "مربع حقائق - حقائق أساسية حول مفاعل EPR النووي التابع لشركة أريفا" . Reuters.com . 9 ديسمبر 2009. تم الاطلاع عليه بتاريخ 15 مارس 2025 .
  12. "المفاعل الأوروبي المضغوط (EPR)" . large.stanford.edu . 20 مارس 2017. تم الاطلاع عليه في 15 مارس 2025 .
  13. ١ ٢ ٣ "تقرير ميداني عن مشروع بناء جديد" (ملف PDF) . أريفا. ٦ أكتوبر ٢٠١٠. ص ٤. مؤرشف من النسخة الأصلية (ملف PDF) بتاريخ ٢١ مايو ٢٠١١. تم الاطلاع عليه بتاريخ ٥ مارس ٢٠١١ .
  14. الخطوة 3: تقييم تصميم الوقود لمفاعل EPR التابع لشركتي EDF و Areva UK (ملف PDF) (تقرير). مديرية الصحة والسلامة النووية. 2009. AR 09/041-P . تاريخ الاطلاع: 16 يونيو 2021 .
  15. غارنر، جي إل؛ ماردون، جي بي (9 مايو 2011). "تحديث أداء غلاف سبيكة M5" . مجلة الهندسة النووية الدولية. مؤرشف من الأصل في 17 يونيو 2021. تم الاطلاع عليه في 16 يونيو 2021 .
  16. أندرو تيلر (2 فبراير 2010). "مفاعل EPR: التطور إلى الجيل الثالث+ استنادًا إلى تقنية مثبتة" (ملف PDF) . أريفا . تم الاطلاع عليه في 19 يوليو 2010 .
  17. "كتيب EPR – Areva" (ملف PDF) . Areva NP. مايو 2005. مؤرشف من الأصل (ملف PDF) في 29 نوفمبر 2007. تم الاطلاع عليه في 2 يناير 2008 .
  18. بورود، غابرييل. "سيمنز ستنسحب من الصناعة النووية" . دويتشه فيله . تم الاطلاع عليه بتاريخ 11 أكتوبر 2016 .
  19. فورسايث، جان (2009). مبادئ الطاقة النووية الثلاثة: القراءة، وإعادة التدوير، وإعادة المعالجة: ...صنع غدٍ أفضل لليتل جو . دار النشر AuthorHouse. ص 126. ISBN  978-1-4389-6731-8.
  20. توماس، ستيف (نوفمبر 2010). تقرير حول إدارة الأداء المؤسسي في أزمة (ملف PDF) . جامعة غرينتش . تاريخ الاطلاع: 6 ديسمبر 2019 .
  21. 1 2 "تقرير حالة - مفاعل EPR (فرنسا)" . الوكالة الدولية للطاقة الذرية. 4 أبريل 2011. مؤرشف (PDF) من الأصل في 26 فبراير 2024. تم الاطلاع عليه في 7 يوليو 2025 .
  22. أ. شيرزادي؛ س. جاكسون (30 يوليو 2014). سبائك هيكلية لمحطات الطاقة: تحديات التشغيل ومواد درجات الحرارة العالية . إلسيفير ساينس. ص 94–. ISBN  978-0-85709-755-2.
  23. شركة فراماتوم إيه إن بي (أغسطس 2005). "وصف تصميم مفاعل الضغط المعزز، القسم 5-10" (ملف PDF) . أريفا. مؤرشف من الأصل (ملف PDF) في 6 فبراير 2025. تم الاطلاع عليه في 7 يوليو 2025 .
  24. شركة EDF للطاقة (9 نوفمبر 2012). "الفصل الفرعي 15.1 من التقييم العام لتصميم مفاعل EPR في المملكة المتحدة - المستوى 1 من تقييم السلامة الاحتمالية" (ملف PDF) .
  25. شركة فراماتوم إيه إن بي (أغسطس 2005). "وصف تصميم مفاعل الضغط المعزز، الأقسام 1-4" (ملف PDF) . أريفا . تاريخ الاسترجاع: 7 يوليو 2025 .
  26. «التقرير رقم 78 - مفاعل الطاقة التطوري (EPR)» (ملف PDF) . iaea.org . МАГАТЭ. 4 أبريل 2011. مؤرشف من الأصل (ملف PDF) في 26 فبراير 2024. تم الاطلاع عليه في 6 يونيو 2024 .
  27. "مفاعلات الطاقة النووية المتقدمة" . world-nuclear.org . الرابطة النووية العالمية . تم الاطلاع عليه بتاريخ 6 يونيو 2024 .
  28. "المفاعل الأوروبي للماء المضغوط: حل آمن وتنافسي لتلبية احتياجات الطاقة المستقبلية" (ملف PDF) . iaea.org . МАГАТЭ. 2004. تم الاطلاع عليه بتاريخ 6 يونيو 2024 .
  29. رافال لاسكوفسكي. "مقارنة أداء مفاعل الماء المضغوط/مفاعل الضغط الكهربائي ومولد البخار مع وبدون موفر الطاقة" (PDF) .
  30. 1 2 "ملف سيد Ouvrage" (PDF) . debatpublic.fr (باللغة الفرنسية). باريس، فرنسا: كهرباء فرنسا (EDF) . تم الاسترجاع 7 يوليو 2025 .
  31. «شركة EDF تتطلع إلى تطوير مفاعلات جديدة أصغر حجماً - أوراق بحثية» . رويترز. ٢١ مارس ٢٠١٣. مؤرشف من الأصل في ٢٠ يونيو ٢٠١٣. تم الاطلاع عليه في ١٨ أبريل ٢٠١٣ .
  32. "مفاعل EPR: عرض الخبرة النووية الفرنسية" . شركة EDF . تم الاطلاع عليه بتاريخ 17 يوليو 2019 .
  33. مقابلة مع جان برنارد ليفي، الرئيس التنفيذي لشركة EDF: "مستقبلنا يكمن في الجمع بين الطاقة النووية والطاقة المتجددة"" مجموعة الطاقة. 18 أكتوبر 2016. تم الاطلاع عليه في 7 نوفمبر 2016. "
  34. «تخطط شركة EDF لإنشاء مفاعلين نوويين جديدين في فرنسا بحلول عام 2030 - وثيقة» . رويترز. 21 يناير 2016. مؤرشف من الأصل في 8 فبراير 2018. تم الاطلاع عليه في 7 فبراير 2018 .
  35. «تحديث 1 - صرّح الوزير هولوت بأنه جرى بحث إنشاء وحدة منفصلة للذراع النووي لشركة الدفاع الأوروبية» . رويترز. 22 يناير 2018. تاريخ الاطلاع: 7 فبراير 2018 .
  36. "صناعة الطاقة النووية الفرنسية تضع خططاً متوسطة الأجل" . أخبار الطاقة النووية العالمية. 28 يناير 2019. تاريخ الاطلاع: 30 يناير 2019 .
  37. جيرت دي كليرك (18 يوليو 2019). "هيئة تنظيم الطاقة الفرنسية لشركة EDF: لا تفترضوا أن نموذج المفاعل الجديد محصن ضد الحوادث" . رويترز . تم الاطلاع عليه بتاريخ 11 سبتمبر 2019 .
  38. «هيئة السلامة النووية الأمريكية تصدر رأيها بشأن خيارات السلامة لمفاعل EPR الجديد وتحديثه إلى EPR . هيئة السلامة النووية الأمريكية. 29 يوليو 2019. تاريخ الاطلاع: 11 سبتمبر 2019 .
  39. "L'EPR 2, la garantie d'une électricité bas Carbone" [ EPR 2 لكهرباء منخفضة الكربون ] . Revue Générale Nucléaire (بالفرنسية) (2): 40– 41. 2020. ISSN 0335-5004 .
  40. غوبيتش، ميخايلو (2024). "مفاعل EPR2: عرض تقديمي موجز" (ملف PDF) . المجلة الدولية للطاقة النووية (atw) . 69. تاريخ الاسترجاع: 10 سبتمبر 2025 .
  41. 1 2 "فرنسا ستتخذ قرارًا بشأن بناء محطة نووية جديدة بعد عام 2022" . مجلة الهندسة النووية الدولية. 14 يناير 2020. تاريخ الاطلاع: 19 فبراير 2020 .
  42. "مدقق حسابات فرنسي يدعو إلى ضمان تمويل لمشاريع مفاعلات الطاقة النووية المعززة (EPR) المستقبلية" . أخبار الطاقة النووية العالمية. 15 يوليو 2020. تاريخ الاطلاع: 16 يوليو 2020 .
  43. «شركة كهرباء فرنسا ترى تقدماً في خطة إنعاش الصناعة الفرنسية» . أخبار الطاقة النووية العالمية. ١٦ أكتوبر ٢٠٢٠. تاريخ الاطلاع: ١٦ أكتوبر ٢٠٢٠ .
  44. جي في دي كليرك (6 يناير 2022). "فرنسا تتوقع تشغيل مفاعلات نووية جديدة بحلول عامي 2035-2037 - وزير" . رويترز . تم الاطلاع عليه بتاريخ 10 يناير 2022 .
  45. كار-غوبتا، سوديب (9 نوفمبر 2021). "ماكرون يقول إن فرنسا ستبني مفاعلات طاقة نووية جديدة" . رويترز . تم الاطلاع عليه بتاريخ 10 يناير 2022 .
  46. ١ ٢ "شركة EDF تبدأ إجراءات الترخيص لمفاعلين جديدين في بينلي" . أخبار الطاقة النووية العالمية . ٣٠ يونيو ٢٠٢٣. تم الاطلاع عليه في ١ يوليو ٢٠٢٣ .
  47. 1 2 دي ليزيا، كريستيان (14 مارس 2023). "حالة برنامج بناء محطات الطاقة النووية الجديدة في فرنسا" (ملف PDF) . شركة كهرباء فرنسا . تم الاطلاع عليه في 11 سبتمبر 2025 - عبر موقع iaea.org.
  48. ^ باربو ، أوريلي (12 أبريل 2019). "EDF خطة الأمم المتحدة للبناء (au moins) six nouveaux EPR en France" . لوزين نوفيل (بالفرنسية).
  49. "التميز: خطة التميز للملف بورت سيس فواكه" .
  50. كوليه، جوليان (13 ديسمبر 2017). "طلب استشارة فنية" ( ملف PDF ) (بالفرنسية). مونتروج، باريس، فرنسا . تاريخ الاطلاع: 7 يوليو 2025 .
  51. ^ “EPR 2 لكهرباء منخفضة الكربون”. Revue Générale Nucléaire (2): 40- 41. 3 مارس 2024.
  52. «هيئة تنظيمية فرنسية تدعم خيارات السلامة لمفاعل EPR1200» . أخبار الطاقة النووية العالمية. 2 فبراير 2023. تاريخ الاطلاع: 3 فبراير 2023 .
  53. «استبدال الأختام المعيبة في مفاعل أولكيلوتو EPR» . أخبار الطاقة النووية العالمية . 16 مايو 2023. تم الاطلاع عليه بتاريخ 24 يوليو 2026 .
  54. "تفاصيل مفاعل PRIS" . Pris.iaea.org . تم الاطلاع عليه بتاريخ 24 يوليو 2026 .
  55. ^ "EDF : Le Premier des 2 EPR de la Centrale de Taishan (الصين) بين الاستغلال التجاري" . Capital.fr (بالفرنسية). 14 ديسمبر 2018 . تم الاسترجاع في 14 ديسمبر 2018 .
  56. "بدء تشغيل ثاني مفاعل نووي من نوع EPR في العالم" . تم الاطلاع عليه بتاريخ 10 سبتمبر 2019 .
  57. 1 2 "خطط لمفاعلات جديدة حول العالم - الرابطة النووية العالمية" . World-nuclear.org . تم الاطلاع عليه بتاريخ 24 يوليو 2026 .
  58. 1 2 "أول مفاعل EPR في أوروبا يصل إلى حالة التشغيل الحرجة" . أخبار الطاقة النووية العالمية. 21 ديسمبر 2021. تم الاطلاع عليه بتاريخ 21 ديسمبر 2021 .
  59. "مشروع أولكيلوتو 3 من شركة أريفا" . مؤرشف من الأصل بتاريخ 10 فبراير 2007. تم الاطلاع عليه بتاريخ 24 يوليو 2006 .
  60. "التقرير الأوروبي للبحوث الطبية الحيوية في فنلندا: يوم وضع حجر الأساس في أولكيلوتو 3" . de.framatome-anp.com . 18 أكتوبر 2006. مؤرشف من الأصل في 18 أكتوبر 2006. تم الاطلاع عليه بتاريخ 11 أغسطس 2019 .
  61. صحيفة هلسنكي تايمز (21 نوفمبر 2013). "يومياً: قد تتجاوز تكلفة مشروع أولكيلوتو 3 ثمانية مليارات يورو" . Helsinkitimes.fi . تاريخ الاطلاع: 4 ديسمبر 2018 .
  62. "أولكيلوتو 3 "التسلسل الزمني للمشروع"" . ol3.areva-np.com . 27 سبتمبر 2007. مؤرشف من الأصل في 27 سبتمبر 2007. تم الاطلاع عليه في 11 أغسطس 2019 .
  63. «الهيئة التنظيمية تُبلغ عن تأخيرات المرحلة الثالثة من مشروع OL3 لتصل إلى عام واحد» . مجلة الهندسة النووية الدولية . 19 يوليو 2006. مؤرشف من الأصل في 14 ديسمبر 2019. تم الاطلاع عليه في 12 أغسطس 2019 .
  64. "تركيبة الخرسانة تؤخر مشروع أولكيلوتو 3 في فنلندا" . مجلة الهندسة النووية الدولية . 9 مايو 2006. مؤرشف من الأصل في 14 ديسمبر 2019. تم الاطلاع عليه في 12 أغسطس 2019 .
  65. «تأثرت نتائج شركة أريفا في النصف الأول من العام بتأجيلات محطة أولكيلوتو 3 النووية» . مجلة الهندسة النووية الدولية . 27 سبتمبر 2007. مؤرشف من الأصل في 27 سبتمبر 2007. تم الاطلاع عليه بتاريخ 11 أغسطس 2019 .
  66. "المفاعل الأوروبي المضغوط في أولكيلوتو 3، فنلندا - مراجعة موجزة ومؤقتة لخصائص المسامية والمتانة للخرسانة المصبوبة في الموقع في موقع بناء المفاعل الأوروبي المضغوط في أولكيلوتو" (ملف PDF) . لارج وشركاؤه . 8 يونيو 2006. مؤرشف من الأصل (ملف PDF) في 27 سبتمبر 2007. تم الاطلاع عليه في 11 أغسطس 2019 .
  67. "تأجيل مفاعل نووي في فنلندا مرة أخرى" . MSN.com . 4 ديسمبر 2006. مؤرشف من الأصل في 8 مارس 2007.
  68. "شركة أريفا ستتحمل غرامة قدرها 500 مليون يورو بسبب تأخير المفاعل الفنلندي" . Forbes.com . 5 ديسمبر 2006. مؤرشف من الأصل في 3 يونيو 2011. تم الاطلاع عليه في 12 أغسطس 2019 .
  69. "انتعاش الصناعة النووية يواجه عقبات" . مجلة نيو ساينتست . 1 يوليو 2007. تم الاطلاع عليه بتاريخ 12 أغسطس 2019 .
  70. «مراجعة المواعيد مجدداً لمشروع أولكيلوتو 3» . أخبار الطاقة النووية العالمية . 10 أغسطس 2007. تاريخ الاطلاع: 11 أغسطس 2019 .
  71. أناستفاتز (11 أغسطس 2007). "تأجيل المحطة الرئيسية للصناعة النووية مرة أخرى" . هوليك . تم الاطلاع عليه بتاريخ 12 أغسطس 2019 .
  72. هولينجر، بيغي (11 أغسطس 2007). "تأخير أريفا يهدد عقد الصين" . فايننشال تايمز . تم الاطلاع عليه بتاريخ 12 أغسطس 2019 .
  73. آلان كاتز (5 سبتمبر 2007). "عرض نووي لمنافسة الفحم يتعثر بسبب عيوب وتأخير في فنلندا" . بلومبيرغ . تم الاطلاع عليه في 17 يونيو 2008 .
  74. «بروفيسور: انقطاع التيار الكهربائي وخسائر فادحة من محطة أولكيلوتو 3» . إذاعة يليس راديو المحدودة. 21 يوليو 2012. تم الاطلاع عليه بتاريخ 7 يوليو 2025 .
  75. فروغات، أنتوني؛ شنايدر، مايكل (7 يناير 2008). "التراجع النووي العالمي" . حوار الأرض . تم الاطلاع عليه في 7 يوليو 2025 .
  76. «تأخير متوقع لمدة ثلاث سنوات في محطة الطاقة النووية الفنلندية» . صحيفة إنترناشونال هيرالد تريبيون . ١٧ أكتوبر ٢٠٠٨. تم الاطلاع عليه بتاريخ ١٧ أكتوبر ٢٠٠٨ .
  77. بيغي هولينجر (16 أكتوبر 2008). "شركة أريفا تجري محادثات مع شركة TVO بشأن تأخيرات EPR" . صحيفة فايننشال تايمز . تم الاطلاع عليه بتاريخ 17 أكتوبر 2008 .
  78. سوونينن، ساكاري (31 ديسمبر/كانون الأول 2008). "تكاليف المفاعل النووي الفنلندي تتجه إلى التحكيم - TVO" . رويترز. مؤرشف من الأصل في 8 أبريل/نيسان 2018. تم الاطلاع عليه في 5 يناير/كانون الثاني 2009 .
  79. فورسيل، توماس (11 مارس 2018). "شركة أريفا الفرنسية تدفع 554 مليون دولار لتسوية نزاع المفاعل الفنلندي" . رويترز . تم الاطلاع عليه بتاريخ 16 أبريل 2023 .
  80. 1 2 "خبير بريطاني يقول إن الولايات المتحدة لا تخسر "سباق" الطاقة النووية الدولي"" . سالم نيوز . تم الاطلاع عليه بتاريخ 12 أغسطس 2019 .
  81. بيغي هولينجر (31 أغسطس 2009). "مخصصات المفاعل الفنلندي تؤثر على أرباح شركة أريفا" . فايننشال تايمز . تم الاطلاع عليه في 1 سبتمبر 2009 .
  82. "أولكيلوتو 3: تركيب قبة EPR" . أريفا إن سي. 6 أغسطس 2009. تم الاطلاع عليه في 1 نوفمبر 2009 .
  83. "AREVA – Olkiluoto 3: تركيب قبة EPR" . يوتيوب. 10 أغسطس 2008. مؤرشف من الأصل في 11 سبتمبر 2010. تم الاطلاع عليه في 29 نوفمبر 2009 .
  84. دوروثي كوسيتش (29 يونيو 2010). "وكالة ستاندرد آند بورز تخفض تصنيف شركة أريفا الفرنسية العملاقة للطاقة النووية واليورانيوم بسبب تراجع الربحية" . ماين ويب. مؤرشف من الأصل في 4 أكتوبر 2011. تم الاطلاع عليه في 6 يوليو 2010 .
  85. دي بوبوي، فرانسوا (24 يونيو 2010). "تجاوزات أريفا في محطة الطاقة النووية الفنلندية تقترب من التكلفة الأولية مع بدء التشغيل المقرر في عام 2013" . بلومبيرغ بيزنس ويك. مؤرشف من الأصل في 7 سبتمبر 2010.
  86. «تأجيل بدء تشغيل مفاعل EPR الفنلندي إلى عام 2013» . أخبار الطاقة النووية العالمية. 8 يونيو 2010. تاريخ الاطلاع: 28 يونيو 2010 .
  87. ^ أندو ، ريتسوكو (21 ديسمبر 2011). “تأجيل مفاعل Olkiluoto 3 الفنلندي إلى أغسطس 2014” . رويترز. مؤرشفة من الأصلي في 24 سبتمبر 2015 . تم الاسترجاع 21 ديسمبر 2011 .
  88. "تأجيل مشروع أولكيلوتو 3 لما بعد عام 2014" . أخبار الطاقة النووية العالمية. 17 يوليو 2012. تاريخ الاطلاع: 31 يوليو 2012 .
  89. "ارتفاع تكاليف مفاعل أولكيلوتو النووي في فنلندا مرة أخرى" . أخبار نووية. 14 ديسمبر 2012. تم الاطلاع عليه بتاريخ 6 سبتمبر 2013 .
  90. "تأجيل بدء تشغيل محطة أولكيلوتو 3 النووية إلى عام 2018" . أخبار الطاقة النووية العالمية . 1 سبتمبر 2014. تاريخ الاطلاع: 1 سبتمبر 2014 .
  91. «انتظار فنلندا لعشر سنوات لبناء مفاعل نووي يزداد طولاً» . بلومبيرغ. 9 أكتوبر 2017. مؤرشف من الأصل في 10 أكتوبر 2017. تم الاطلاع عليه في 10 أكتوبر 2017 .
  92. «تأجيل بدء تشغيل مفاعل EPR الفنلندي أربعة أشهر» . أخبار الطاقة النووية العالمية. 14 يونيو 2018. تاريخ الاطلاع: 15 يونيو 2018 .
  93. "تأجيل جديد في بدء تشغيل مفاعل EPR الفنلندي" . أخبار الطاقة النووية العالمية. 29 نوفمبر 2018. تم الاطلاع عليه في 3 ديسمبر 2018 .
  94. "أولكيلوتو يواجه مزيداً من التأجيل إلى يوليو 2020" . أخبار الطاقة النووية العالمية. 18 يوليو 2019. تم الاطلاع عليه بتاريخ 10 سبتمبر 2019 .
  95. "اختبارات النظام تؤخر بدء تشغيل مفاعل EPR الفنلندي" . أخبار الطاقة النووية العالمية. 19 ديسمبر 2019. تم الاطلاع عليه بتاريخ 19 ديسمبر 2019 .
  96. «بدء الإنتاج المنتظم للكهرباء في محطة OL3 EPR في فبراير 2022» . TVO. 28 أغسطس 2020. تم الاطلاع عليه بتاريخ 28 أغسطس 2020 .
  97. «أعمال صيانة التوربينات الجارية تؤخر بدء تشغيل محطة أولكيلوتو 3» . أخبار الطاقة النووية العالمية. 23 أغسطس 2021. تاريخ الاطلاع: 24 أغسطس 2021 .
  98. «بدأ إنتاج الكهرباء في وحدة محطة أولكيلوتو 3 للطاقة النووية المحفزة بالبروتونات» . TVO. 12 مارس 2022. تم الاطلاع عليه في 1 مايو 2022 .
  99. "استئناف التشغيل التجريبي لمفاعل EPR الفنلندي" . أخبار الطاقة النووية العالمية. 9 أغسطس 2022. تم الاطلاع عليه بتاريخ 6 سبتمبر 2022 .
  100. «تم العثور على شقوق في جميع مضخات مياه التغذية الأربع من طراز OL3» . أخبار الطاقة النووية العالمية. 28 أكتوبر 2022. تم الاطلاع عليه بتاريخ 31 أكتوبر 2022 .
  101. "استمرار التحقيق في الأضرار في محطة OL3" . مجلة الهندسة النووية الدولية. 1 نوفمبر 2022. تاريخ الاطلاع: 8 نوفمبر 2022 .
  102. ١ ٢ "تحديث بشأن مفاعل فلامانفيل EPR: المفاعل ينتج أولى إلكتروناته على شبكة الكهرباء الوطنية" . شركة EDF. ٢١ ديسمبر ٢٠٢٤. تم الاطلاع عليه بتاريخ ٢٤ ديسمبر ٢٠٢٤ .
  103. مجلة الهندسة النووية الدولية . صب الخرسانة في فلامانفيل 3. مؤرشف بتاريخ 13 يونيو 2011 في أرشيف الإنترنت.
  104. 1 2 "الموقع الرسمي لشركة EDF - فلامانفيل 3" . Edf.fr. مؤرشف من الأصل في 30 يونيو 2009. تم الاطلاع عليه في 19 أبريل 2012 .
  105. «لجنة تحقيق عامة تُؤيد خطة بناء مفاعل فلامانفيل-3 إي بي آر» . مجلة نيوكليونيكس ويك . 5 أكتوبر 2006. مؤرشف من الأصل في 29 سبتمبر 2007. تم الاطلاع عليه في 17 يونيو 2008 .
  106. جيفري لين؛ جوناثان أوين (13 أبريل 2008). "اكتشاف عيوب في مفاعل نووي ترغب فرنسا في بنائه في بريطانيا" . صحيفة الإندبندنت . لندن.
  107. «هيئة نووية فرنسية توقف جزئياً العمل على مفاعل جديد» . رويترز. 27 مايو 2008. تم الاطلاع عليه بتاريخ 27 مايو 2008 .
  108. "السماح لشركة إدف بمواصلة أعمال الخرسانة" . أخبار الطاقة النووية العالمية. 20 يونيو 2008.
  109. 1 2 تارا باتيل (30 أغسطس 2010). "هيئة الرقابة النووية الفرنسية تقول إن شركة EDF لديها مشاكل مع بطانة مفاعل فلامانفيل EPR" . بلومبيرغ .
  110. "شركة EDF تؤجل مشروع مفاعل فلامانفيل 3 EPR" . مجلة الهندسة النووية الدولية. 20 يوليو 2011. مؤرشف من الأصل في 4 يونيو 2021. تم الاطلاع عليه في 21 يوليو 2011 .
  111. "Le coût de l'EPR de Flamanville encore revu à la hausse" . لوموند. 3 ديسمبر 2012.
  112. "شركة إينيل تتخلى عن مشاركتها في مشروع فلامانفيل للطاقة المتجددة مع ارتفاع تكاليف المشروع بمقدار 2.6 مليار دولار" . مجلة باور . 6 ديسمبر 2012. تاريخ الاطلاع: 14 أغسطس 2013 .
  113. «شركة إينيل وشركة إدف تُنهيان تعاونهما بشأن إنتاجية الطاقة الموسعة في فرنسا» . إينيل. 4 ديسمبر 2012. مؤرشف من الأصل في 24 سبتمبر 2015. تم الاطلاع عليه في 14 أغسطس 2013 .
  114. مايكل ستوثارد (18 نوفمبر 2014). "تأجيل جديد لمحطة الطاقة النووية الرئيسية لشركة EDF" . صحيفة فايننشال تايمز .
  115. "شذوذات وعاء مفاعل فلامانفيل EPR قيد التدقيق" . أخبار الطاقة النووية العالمية. 7 أبريل 2015.
  116. هنري صموئيل (9 يوليو 2015). "شركة أريفا كانت على علم "منذ عام 2006" بوجود عطل خطير في مفاعل نووي مُعدّ للمملكة المتحدة" . صحيفة ديلي تلغراف .
  117. هنري صموئيل (9 يونيو 2015). "مفتشون يحذرون من أن الصمامات المعيبة في مفاعل EPR النووي من الجيل الجديد تشكل خطر انصهار نووي" . صحيفة ديلي تلغراف .
  118. "مشروع فلامانفيل EPR: إدارة مشاريع مُحسّنة وجدول زمني جديد" . شركة EDF فرنسا . 3 سبتمبر 2015.
  119. "مفاعلات EPR ستخضع لمزيد من الاختبارات" . مجلة الهندسة النووية الدولية. 12 أبريل 2016.
  120. "سقوط توشيبا، عملاق صناعة الطاقة النووية" . فايننشال تايمز . 14 فبراير 2017.
  121. «شركة EDF تؤكد الجدول الزمني لمحطة فلامانفيل بعد تأخير محطة تايشان للطاقة النووية ذات الضغط العالي» . صحيفة تايمز أوف إنديا . 22 فبراير 2017.
  122. «هيئة تنظيمية فرنسية تقول إن محطة فلامانفيل 3 آمنة للتشغيل» . أخبار الطاقة النووية العالمية. 28 يونيو 2017.
  123. "شركة EDF تُراجع الجدول الزمني وتكاليف محطة فلامانفيل EPR" . أخبار الطاقة النووية العالمية. 25 يوليو 2018.
  124. "انحرافات في خطوط بخار فلامانفيل EPR: يجب إصلاح اللحامات الثمانية المخترقة" . ASN . تم الاطلاع عليه بتاريخ 14 أكتوبر 2019 .
  125. "إصلاحات اللحام ستؤخر بدء تشغيل مفاعل فلامانفيل EPR" . أخبار الطاقة النووية العالمية. 20 يونيو 2019.
  126. 1 2 3 بيير بروتو، يصور بالرسومات الاختلالات المتعددة في فيلم EPR في فلامانفيل . لوموند، تحديث 13 يناير 2022
  127. «شركة EDF تحذر من تكاليف إضافية لإصلاحات لحام مفاعل فلامانفيل EPR» . أخبار الطاقة النووية العالمية. 10 أكتوبر 2019.
  128. ""Echec opérationnel" و"dérive des coûts": la gestion de l'EPR, réacteur nucléaire de troisième génération, décriée par la Cour de comptes" . Le Monde.fr (بالفرنسية). 9 يوليو 2020.
  129. "تحديث بشأن محطة فلامانفيل للطاقة الكهربائية ذات الضغط العالي" . شركة إي دي إف فرنسا . ١٢ يناير ٢٠٢٢. تم الاطلاع عليه بتاريخ ١٢ يناير ٢٠٢٢ .
  130. بوسيللي، موريل (12 يناير 2022). "شركة الكهرباء الهولندية تؤجل بدء تشغيل محطة فلامانفيل حتى نهاية عام 2023 بسبب مشكلة في اللحام" . مونتيل .
  131. صندوق الدفاع البيئي (8 مايو 2024). "صندوق الدفاع البيئي: تحديث بشأن مشروع فلامانفيل للطاقة المتجددة" . غرفة أخبار جلوب نيوزواير (بيان صحفي) . تم الاطلاع عليه بتاريخ 10 مايو 2024 .
  132. "تأجيل إضافي لبدء تشغيل مفاعل فلامانفيل EPR" . أخبار الطاقة النووية العالمية. 19 ديسمبر 2022. تم الاطلاع عليه بتاريخ 20 ديسمبر 2022 .
  133. "تحديث بشأن مفاعل فلامانفيل EPR: وصل المفاعل إلى 100% من طاقته الحرارية النووية - 14/12/2025 | EDF FR" . Edf.fr. 14 ديسمبر 2025. تاريخ الاطلاع: 19 يناير 2026 .
  134. «عمالقة الطاقة الأجانب يتنافسون على عقود الطاقة النووية الصينية» . صحيفة الشعب اليومية . ١٢ سبتمبر ٢٠٠٤. مؤرشف من الأصل في ١٣ يونيو ٢٠٢١. تم الاطلاع عليه في ١٩ أبريل ٢٠١٢ .
  135. "شركة أريفا تفوز بأكبر طلبية في العالم على الإطلاق لمحطات الطاقة النووية" . أخبار الطاقة النووية العالمية . 26 نوفمبر 2007. مؤرشف من الأصل في 13 أبريل 2013. تم الاطلاع عليه في 4 فبراير 2020 .
  136. «تأجيل توقيع طلبية أريفا لمحركات EPR في الصين - مصدر فرنسي» . فوربس . 30 يوليو 2007. مؤرشف من الأصل في 15 ديسمبر 2008. تم الاطلاع عليه في 1 أغسطس 2007 .
  137. «الصين، جمهورية الصين الشعبية: مفاعلات الطاقة النووية» . قاعدة بيانات PRIS . الوكالة الدولية للطاقة الذرية (IAEA). مؤرشفة من الأصل في 20 يونيو 2010. تم الاطلاع عليها في 18 يوليو 2010 .
  138. باتيل، تارا؛ فرانسوا دي بوبوي (24 نوفمبر 2010). "الصين تبني مفاعلاً نووياً بتكلفة أقل بنسبة 40% من تكلفة نظيره في فرنسا، بحسب شركة أريفا" . بلومبيرغ . تاريخ الاسترجاع: 2 ديسمبر 2010 .
  139. «الصين: بناء الوحدة الأولى من مفاعل EPR في تايشان يخطو خطوة كبيرة إلى الأمام مع تركيب الوعاء» . أريفا . 5 يونيو 2012. تم الاطلاع عليه في 5 يونيو 2012 .
  140. "إنجاز هام في بناء مفاعل تايشان 2 إي بي آر" . أخبار الطاقة النووية العالمية. 5 نوفمبر 2014. تم الاطلاع عليه بتاريخ 13 أبريل 2016 .
  141. ستيف كيد (23 فبراير 2015). "ما مدى خطورة التأخيرات في البرنامج النووي الصيني؟" . مجلة الهندسة النووية الدولية. مؤرشف من الأصل في 4 يونيو 2021. تم الاطلاع عليه في 8 مارس 2015 .
  142. "أول مفاعل نووي من نوع EPR في تايشان يُكمل الاختبارات الباردة" . أخبار الطاقة النووية العالمية. 1 فبراير 2016. تم الاطلاع عليه بتاريخ 13 أبريل 2016 .
  143. «الصين تُعدّل مواعيد تشغيل مفاعلات الطاقة النووية الأوروبية المحسّنة» . أخبار الطاقة النووية العالمية. ٢٢ فبراير ٢٠١٧. تاريخ الاطلاع: ٢٥ فبراير ٢٠١٧ .
  144. «كشفت الاختبارات عن وجود صدع في أحد المكونات الرئيسية لمحطة الطاقة النووية الصينية، على بُعد 130 كيلومترًا غرب هونغ كونغ» . صحيفة هونغ كونغ فري برس . فاكت واير . 12 ديسمبر 2017. تاريخ الاطلاع: 29 ديسمبر 2017 .
  145. "جدول تايشان يأخذ في الاعتبار اختبارات التشغيل" . أخبار الطاقة النووية العالمية. 2 يناير 2018. تم الاطلاع عليه بتاريخ 20 يوليو 2025 .
  146. "تحقيق أول حالة حرجة في مفاعل EPR الصيني" . أخبار الطاقة النووية العالمية. 7 يونيو 2018. تاريخ الاطلاع: 18 يونيو 2018 .
  147. "تايشان 1، أول محطة طاقة حرارية موفرة للطاقة في العالم متصلة بالشبكة" . شركة إي دي إف للطاقة . تم الاطلاع عليه بتاريخ 30 يونيو 2018 .
  148. "ربط مفاعل تايشان 1 الصيني بالشبكة" . World-nuclear-news.org . 29 يونيو 2018. تم الاطلاع عليه بتاريخ 5 يوليو 2018 .
  149. «تصريح برنارد فونتانا - مفاعل EPR: أول مفاعل نووي من الجيل الثالث المطوّر يدخل حيز التشغيل التجاري» . فراماتوم. ١٤ ديسمبر ٢٠١٨. مؤرشف من الأصل في ٤ يونيو ٢٠٢١. تم الاطلاع عليه في ١٦ ديسمبر ٢٠١٨ .
  150. "مفاعل إي بي آر الصيني الثاني يصل إلى حالة التفاعل النووي الحرج - أخبار الطاقة النووية العالمية" . أخبار الطاقة النووية العالمية. 29 مايو 2019. تاريخ الاطلاع: 10 سبتمبر 2019 .
  151. تايشان 2 ، PRIS الوكالة الدولية للطاقة الذرية
  152. مجلة باور (1 نوفمبر 2019). "تطور الطاقة النووية مستمر مع تشغيل أول مفاعل EPR" . مجلة باور . تم الاطلاع عليه بتاريخ 15 أبريل 2020 .
  153. "فراماتوم - مشاريع ضخمة - تايشان 1 و2" . Framatome.com . مؤرشف من الأصل بتاريخ 8 مارس 2021. تم الاطلاع عليه بتاريخ 15 أبريل 2020 .
  154. «فراماتوم توقع عقد خدمة طويل الأجل لدعم تشغيل مفاعلات تايشان النووية ذات الضغط الموجب في الصين» . Framatome.com . مؤرشف من الأصل بتاريخ 14 أغسطس 2020. تم الاطلاع عليه بتاريخ 15 أبريل 2020 .
  155. «تأكيد عطل في الوقود في محطة تايشان 1 النووية» . أخبار الطاقة النووية العالمية . 16 يونيو 2021. تم الاطلاع عليه بتاريخ 14 يوليو 2021 .
  156. «شركة CGN توقف تشغيل مفاعل تايشان 1 بعد عطل في الوقود» . أخبار الطاقة النووية العالمية . 30 يوليو 2021. تم الاطلاع عليه بتاريخ 13 يوليو 2022 .
  157. "مفاعل EPR الصيني يستأنف إمداد الطاقة بعد انقطاع طويل" . أخبار الطاقة النووية العالمية . 17 أغسطس 2022.
  158. "محطات الطاقة النووية الجديدة - التقدم المحرز حتى الآن" . الهيئة التنفيذية للصحة والسلامة . مؤرشف من الأصل في 1 يونيو 2009. تم الاطلاع عليه في 15 سبتمبر 2009 .
  159. "أخبار - المضي قدماً في أعمال GDA في ضوء الأحداث غير المسبوقة في اليابان" . Hse.gov.uk. مؤرشف من الأصل بتاريخ 28 ديسمبر 2011. تم الاطلاع عليه بتاريخ 19 أبريل 2012 .
  160. تم إنشاء هذا الموقع الإلكتروني بواسطة شركة EDF Energy WCM. "التوليد النووي" . Edfenergy.com . تاريخ الوصول: 19 أبريل 2012 .
  161. ديكلان لينش (18 أبريل 2013). "شركة إدف لا تزال مترددة بشأن الموافقة على مشروع هينكلي بوينت سي" . مجلة المهندس المدني الجديد . مؤرشف من الأصل في 7 أبريل 2014. تم الاطلاع عليه في 21 أبريل 2013 .
  162. أندرو تروتمان (18 أبريل 2013). "شركة الدفاع الكهربائي مستعدة للسماح بفشل المحادثات النووية البريطانية" . صحيفة ديلي تلغراف . تاريخ الاطلاع: 21 أبريل 2013 .
  163. «شركة أريفا توقع عقدًا مع رولز رويس لتطوير مفاعل EPR» . مجلة الهندسة النووية الدولية. 11 مارس 2011. مؤرشف من الأصل في 16 أكتوبر 2021. تم الاطلاع عليه في 19 أبريل 2012 .
  164. «الموافقة على محطة الطاقة النووية الجديدة في هينكلي بوينت سي» . بي بي سي. 20 مارس 2013. تم الاطلاع عليه بتاريخ 30 يوليو 2016 .
  165. ديف هارفي (19 مارس 2013). "ما ثمن الطاقة النووية؟ العقبة الأخيرة أمام هينكلي" . بي بي سي . تم الاطلاع عليه بتاريخ 19 مارس 2013 .
  166. «المملكة المتحدة تضمن صفقة نووية مع الصين بقيمة ملياري جنيه إسترليني» . بي بي سي نيوز . 21 سبتمبر 2015. تم الاطلاع عليه بتاريخ 11 أغسطس 2019 .
  167. فاريل، شون؛ ماكاليستر، تيري (21 أكتوبر 2015). "بدء العمل في مفاعل هينكلي بوينت في غضون أسابيع من توقيع الاتفاقية مع الصين" . صحيفة الغارديان . ISSN 0261-3077 . تاريخ الاطلاع: 11 أغسطس 2019 .
  168. تيري ماكاليستر (9 مارس 2016). "لا يوجد عقد ملزم قانونًا في مشروع هينكلي بوينت النووي الذي تبلغ قيمته 18 مليار جنيه إسترليني" . صحيفة الغارديان . تم الاطلاع عليه بتاريخ 10 مارس 2016 .
  169. تيري ماكاليستر، " يجب تأجيل مشروع هينكلي بوينت صحيفة الغارديان ، 18 يونيو 2016.
  170. غراهام روديك (28 يوليو 2016). "مشروع هينكلي بوينت سي في مهب الريح بعد تأجيل الحكومة البريطانية للموافقة عليه" . صحيفة الغارديان . تاريخ الاطلاع: 30 يوليو 2016 .
  171. إميلي غوسدن (28 يوليو 2016). "الحكومة تؤجل قرار محطة هينكلي النووية رغم موافقة شركة إي دي إف على مشروع بقيمة 18 مليار جنيه إسترليني" . صحيفة ديلي تلغراف . تاريخ الاطلاع: 28 يوليو 2016 .
  172. «شركة EDF تحذر من أن محطة هينكلي بوينت قد تكلف 1.5 مليار جنيه إسترليني إضافية» . صحيفة فايننشال تايمز . 3 يوليو 2017. تاريخ الاطلاع: 5 يوليو 2017 .
  173. «محطة هينكلي النووية تتجاوز الميزانية المخصصة لها بمقدار 1.5 مليار جنيه إسترليني، وفقًا لاعتراف شركة EDF» . مجلة Global Construction Review . 3 يوليو 2017. تاريخ الاطلاع: 5 يوليو 2017 .
  174. أمبروز، جيليان (3 يوليو 2017). "تكلفة محطة هينكلي بوينت النووية ترتفع بمقدار 1.5 مليار جنيه إسترليني أخرى لتتجاوز 20 مليار جنيه إسترليني، مع مواجهة المشروع لمزيد من التأخير" . صحيفة التلغراف . الرقم الدولي الموحد للدوريات 0307-1235 . تاريخ الاطلاع: 17 سبتمبر 2018 .
  175. "ارتفاع تكلفة محطة هينكلي بوينت سي بنسبة تقارب 15%" . أخبار الطاقة النووية العالمية. 25 سبتمبر 2019. تاريخ الاطلاع: 10 أكتوبر 2019 .
  176. «محطة هينكلي بوينت سي النووية ستفتتح لاحقاً بتكلفة أعلى» . بي بي سي نيوز . 27 يناير 2021. تم الاطلاع عليه بتاريخ 10 يناير 2022 .
  177. "اكتمل صب الخرسانة في محطة هينكلي بوينت سي بعد 30 ساعة من العمل" . nuclearstreet.com . Media X Group Digital. 13 ديسمبر 2018. مؤرشف من الأصل في 13 ديسمبر 2018. تم الاطلاع عليه في 9 يناير 2019 .
  178. "إنجاز هام لمحطة هينكلي بوينت سي للطاقة النووية" . أخبار ITV . 28 يونيو 2019. مؤرشف من الأصل في 1 يوليو 2019. تم الاطلاع عليه في 3 يوليو 2019 .
  179. «اكتملت قاعدة الوحدة الثانية من محطة هينكلي بوينت سي النووية» . مجلة الهندسة النووية الدولية . 2 يونيو 2020. مؤرشف من الأصل في 4 يونيو 2020. تم الاطلاع عليه في 4 يونيو 2020 .
  180. «سومرست: وصول مفاعل نووي إلى محطة هينكلي سي للطاقة النووية» . بي بي سي نيوز. ٢٧ فبراير ٢٠٢٣. مؤرشف من الأصل في ٢٧ فبراير ٢٠٢٣. تم الاطلاع عليه في ٢٧ فبراير ٢٠٢٣ .
  181. «انتهاء العمل على أول مفاعل في محطة هينكلي بوينت سي» . شركة إي دي إف للطاقة. 8 فبراير 2023. مؤرشف من الأصل في 27 فبراير 2023. تم الاطلاع عليه في 27 فبراير 2023 .
  182. "هينكلي سي: قد ترتفع تكلفة محطة الطاقة النووية في المملكة المتحدة بمقدار الثلث" . 23 يناير 2024. تم الاطلاع عليه في 7 مايو 2025 .
  183. "صور جديدة تُظهر أثقل شحنة تم تسليمها حتى الآن إلى محطة هينكلي بوينت سي مع وصول أول مولد بخاري" . 12 مايو 2024.
  184. جونسون، توماس (20 فبراير 2026). "تكلفة محطة هينكلي بوينت سي ترتفع إلى 35 مليار جنيه إسترليني مع تأكيد تشغيل الوحدة 1 في عام 2030" . مجلة المهندس المدني الجديد . تاريخ الاسترجاع: 24 فبراير 2026 .
  185. «تتوقع شركة EDF Energy توفير 20% من التكاليف لمحطة Sizewell C النووية» . أخبار الطاقة النووية العالمية. 18 يناير 2018. تاريخ الاطلاع: 14 أغسطس 2018 .
  186. أوزبورن، نيك (15 يناير 2024). "الضوء الأخضر لمرحلة البناء مع تفعيل أمر الموافقة على التطوير في سايزويل سي" .
  187. أوزبورن، نيك (7 مايو 2024). "منح أول ترخيص لموقع نووي منذ أكثر من عقد من الزمان إلى سايزويل سي" .
  188. غوسدن، إميلي (20 أكتوبر 2017). "محطة سايزويل سي للطاقة النووية ستدخل حيز التشغيل في عام 2031". صحيفة التايمز . العدد 72367. ص 42. الرقم الدولي الموحد للدوريات 0140-0460 .
  189. دالي، توم (16 يناير 2024). "بيان عقب بدء أعمال البناء في سايزويل سي" .
  190. تشامبرز، سارة (15 يناير 2024). "بداية حقبة سايزويل سي مع حصول أعمال البناء على الضوء الأخضر" .
  191. "مفاعل جديد ثانٍ لفرنسا" . أخبار الطاقة النووية العالمية. 3 يوليو 2008. تم الاطلاع عليه في 3 يوليو 2008 .
  192. «أريفا مسرورة بالإعلان عن بناء ثاني مفاعل EPR™ في فرنسا» . Sa.areva.com . 30 يناير 2009. تم الاطلاع عليه بتاريخ 12 أغسطس 2019 .
  193. «فرنسا تقول إن مفاعل بينلي يسير وفق الخطة رغم التأخيرات» . رويترز. 4 أكتوبر/تشرين الأول 2011. مؤرشف من الأصل في 20 يونيو/حزيران 2013. تم الاطلاع عليه في 5 أكتوبر/تشرين الأول 2011 .
  194. "Pas d'EPR à la centrale de Penly" [ لا يوجد EPR في محطة بنلي لتوليد الطاقة ] . بي إف إم بيزنس (بالفرنسية). 25 أبريل 2013. مؤرشف من الأصل في 12 أغسطس 2020. تم الاطلاع عليه في 9 مارس 2017 .
  195. "مونتبورغ تدفن خط سكة حديد بنلي EPR " . normandie.canalblog.com (بالفرنسية). 3 مارس 2013. تاريخ الاطلاع: 9 مارس 2017 .
  196. ^ بوف ، جان بيير (6 مارس 2019). "نورماندي تتطلع إلى الحصول على مفاعل جديد EPR" [ نورماندي مستعدة للترحيب بمفاعل EPR جديد ] . لو بوينت (بالفرنسية) . تم الاسترجاع في 12 أغسطس 2019 .
  197. «فرنسا تطلب من شركة EDF الاستعداد لبناء 6 مفاعلات EPR خلال 15 عامًا - لوموند» . رويترز. 14 أكتوبر 2019. تاريخ الاطلاع: 19 أكتوبر 2019 .
  198. «تتوقع فرنسا بدء تشغيل المفاعلات النووية الجديدة في الفترة 2035-2037» . 10 يناير 2022.
  199. «فرنسا ستبني ما يصل إلى 14 مفاعلاً نووياً جديداً بحلول عام 2050، بحسب ماكرون» . صحيفة الغارديان . 10 فبراير 2022.
  200. "ماكرون يلتزم بستة تقارير أداء جديدة على الأقل بحلول عام 2050" . 14 فبراير 2022.
  201. "فرنسا تدرس قروض المفاعلات النووية بدون فوائد" . مجلة الهندسة النووية الدولية. 29 نوفمبر 2024. تم الاطلاع عليه بتاريخ 8 ديسمبر 2024 .
  202. ١ ٢ ٣ "شركة كهرباء فرنسا تعزز علاقتها مع الموردين في إطار تخطيطها لأسطول جديد" . أخبار الطاقة النووية العالمية . ٥ سبتمبر ٢٠٢٥. تاريخ الاطلاع: ٦ سبتمبر ٢٠٢٥ .
  203. "Le coût des futurs EPR français s'envole، برونو لو مير s'agace" . لوفيجارو (بالفرنسية). 4 مارس 2024 . تم الاسترجاع 20 ديسمبر 2024 .
  204. «شركة الكهرباء الفرنسية EDF ترفع تقديراتها لتكلفة المفاعلات الجديدة إلى 67 مليار يورو - صحيفة Les Echos» . رويترز. 4 مارس 2024.
  205. 1 2 "فرنسا 'بعيدة كل البعد عن الاستعداد' لبناء ستة مفاعلات نووية جديدة، بحسب هيئة تدقيق" . فرانس 24. رويترز. 14 يناير 2025. تم الاطلاع عليه بتاريخ 7 سبتمبر 2025 .
  206. «فرنسا تؤجل مفاعلات EPR2 إلى عام 2038» . مجلة الهندسة النووية الدولية. 21 مارس 2025. تاريخ الاطلاع: 7 سبتمبر 2025 .
  207. «قد تحصل شركة EDF على قرض حكومي لستة مفاعلات جديدة» . أخبار الطاقة النووية العالمية . ١٨ مارس ٢٠٢٥. تاريخ الاطلاع: ١٩ مارس ٢٠٢٥ .
  208. "شركة EDF تُعلن عن تقديراتها لتكلفة برنامج EPR2 بقيمة 72.8 مليار يورو" . 18 ديسمبر 2025.{{cite web}}: CS1 maint: url-status ( link )
  209. الهند وفرنسا توقعان اتفاقية لمفاعلات أريفا والوقود. مؤرشف بتاريخ 27 سبتمبر 2011 في موقع Wayback Machine npcil.nic.in
  210. «اتفاقية جايتابور متوقعة بحلول نهاية العام» . أخبار الطاقة النووية العالمية. 25 يناير 2016. تم الاطلاع عليه بتاريخ 20 يوليو 2025 .
  211. «تم الاتفاق على خطة عمل لمفاعلات جايتابور» . أخبار الطاقة النووية العالمية. ١٢ مارس ٢٠١٨. تم الاطلاع عليه بتاريخ ٢٧ يونيو ٢٠١٨ .
  212. «شركة EDF وشركة GE توقعان اتفاقية استراتيجية لستة مفاعلات EPR في الهند» . أخبار الطاقة النووية العالمية. 27 يونيو 2018. تم الاطلاع عليه بتاريخ 27 يونيو 2018 .
  213. «شركة EDF تقدم عرضًا لمشروع جايتابور» . أخبار الطاقة النووية العالمية. 23 أبريل 2021. تم الاطلاع عليه بتاريخ 24 أبريل 2021 .
  214. "الطاقة النووية في قلب مركز مورسايد المقترح للطاقة النظيفة" . 30 يونيو 2020.
  215. "كازاخستان تواصل مناقشاتها مع شركة كهرباء فرنسا" . أخبار الطاقة النووية العالمية. 27 يناير 2023. تاريخ الاطلاع: 27 يناير 2023 .
  216. "مشروع كاندو في دارلينجتون: تأمين الوظائف والطاقة للاقتصاد الجديد" (ملف PDF) . فبراير 2012. مؤرشف من النسخة الأصلية (ملف PDF) بتاريخ 25 فبراير 2021. تم الاطلاع عليه بتاريخ 14 نوفمبر 2016 .
  217. "نيو برونزويك تتعامل مع شركة أريفا" . موقع World-nuclear-news.org . 9 يوليو 2010. تاريخ الاطلاع: 23 أغسطس 2016 .
  218. ^ تيريزا سيدلوفا (5 أكتوبر 2012). "CEZ تستبعد شركة Areva من مناقصة توسعة Temelin" . Aktuálněcz .
  219. "تحديث 4- إلغاء مناقصة توسيع محطة تيميلين للطاقة النووية" . Reuters.com . 10 أبريل 2014. مؤرشف من الأصل في 10 يناير 2016. تم الاطلاع عليه في 12 أغسطس 2019 .
  220. «بدأت شركة تشيز تقييمًا أمنيًا للمتقدمين بعطاءات مشروع دوكوفاني» . أخبار الطاقة النووية العالمية. 22 يونيو 2021. تم الاطلاع عليه بتاريخ 23 يوليو 2021 .
  221. "تقدمت شركة CEZ بطلب للحصول على قرار تقسيم المناطق لوحدة دوكوفاني الجديدة" . مجلة الهندسة النووية الدولية. 3 يونيو 2021. تم الاطلاع عليه بتاريخ 23 يوليو 2021 .
  222. «اختيار شركة KHNP لتوريد وحدات نووية تشيكية جديدة» . أخبار الطاقة النووية العالمية. 17 يوليو 2024. تاريخ الاطلاع: 5 أغسطس 2024 .
  223. "بدائل أنواع نباتات TVO" . Tvo.fi. مؤرشف من الأصل بتاريخ 22 أبريل 2012. تم الاطلاع عليه بتاريخ 19 أبريل 2012 .
  224. "الأخبار الحالية | وقعت شركة فينوفويما اتفاقيات تطوير تقني مع أريفا وتوشيبا | الأخبار الحالية | فينوفويما أو واي" . Fennovoima.com. 20 ديسمبر 2010. مؤرشف من الأصل في 20 مارس 2012. تم الاطلاع عليه في 19 أبريل 2012 .
  225. «شركة فينوفويما الفنلندية توقع اتفاقية مفاعل نووي مع شركة روساتوم» . رويترز. ٢١ ديسمبر ٢٠١٣. مؤرشف من الأصل في ١٢ يناير ٢٠١٤. تم الاطلاع عليه في ١٢ يناير ٢٠١٤ .
  226. «فينوفويما تلغي عقد هانهيكيفي 1 مع روسيا» . أخبار الطاقة النووية العالمية. 3 مايو 2022. تم الاطلاع عليه بتاريخ 4 مايو 2022 .
  227. "إيطاليا وفرنسا توقعان اتفاقية نووية" . بي بي سي. 24 فبراير 2009. تم الاطلاع عليه بتاريخ 24 فبراير 2009 .
  228. سيلينا ويليامز؛ ليام مولوني (4 أغسطس 2009). "إينيل وإي دي إف تبنيان محطات نووية في إيطاليا" . صحيفة وول ستريت جورنال . تم الاطلاع عليه بتاريخ 9 أغسطس 2009 .
  229. «فرنسا تقدم عرضاً نووياً لبولندا» . أخبار الطاقة النووية العالمية. ١٤ أكتوبر ٢٠٢١. تاريخ الاطلاع: ١٩ أكتوبر ٢٠٢١ .
  230. «بولندا تختار العرض الأمريكي لأول محطة طاقة نووية لها، بحسب رئيس الوزراء» . رويترز . 29 أكتوبر 2022.
  231. بومان، جويل (8 مارس 2010). "الإمارات العربية المتحدة تؤيد الاتفاق النووي مع فرنسا" . أريبيان بزنس . تم الاطلاع عليه بتاريخ 12 أغسطس 2019 .
  232. لاندلر، مارك (21 مايو 2009). "رغم فيديو التعذيب، الولايات المتحدة والإمارات توقعان اتفاقية رئيسية" . صحيفة نيويورك تايمز . ISSN 0362-4331 . تاريخ الاطلاع: 12 أغسطس 2019 .
  233. أندرو إنجلاند؛ بيغي هولينجر؛ سونغ جونغ آه. "كوريا الجنوبية تفوز بعقد بقيمة 20 مليار دولار أمريكي لمحطة طاقة نووية في الإمارات العربية المتحدة" . فايننشال تايمز . سي إن إن. مؤرشف من الأصل في 14 يناير 2010.
  234. بيغي هولينجر (15 يناير 2010). "شركة أريفا تدرس إنتاج مفاعلات أرخص" . صحيفة فايننشال تايمز . تم الاطلاع عليه بتاريخ 19 يناير 2010 .
  235. تارا باتيل (19 يناير 2011). "التحليل الطيفي الفرنسي سيجعل المفاعل النووي تصديرًا "موثوقًا"، بحسب شركة جي دي إف سويز" . بلومبيرغ . تم الاطلاع عليه بتاريخ 21 يونيو 2011 .
  236. 1 2 "تعليق خطط الولايات المتحدة لمفاعل EPR" . أخبار الطاقة النووية العالمية. 6 مارس 2015. تم الاطلاع عليه بتاريخ 21 أبريل 2015 .
  237. "مراجعة طلب اعتماد التصميم - مفاعل EPR الأمريكي" . هيئة التنظيم النووي . تم الاطلاع عليه في 3 يوليو 2008 .
  238. تيري غاني. شركة أميرين يو إي توقف المشروع [ تم حذف الرابط صحيفة كولومبيا ديلي تريبيون ، 23 أبريل 2009.
  239. بيتر بير (30 يوليو 2010). "مساعٍ حثيثة في اللحظات الأخيرة لتمويل انطلاقة "النهضة النووية"" . صحيفة نيويورك تايمز . تاريخ الاطلاع: 30 يوليو 2010 .
  240. "شركة كونستليشن تخفض الإنفاق على مشروع كالفيرت كليفس" . مجلة الهندسة النووية. 30 يوليو 2010. تاريخ الاطلاع: 7 يوليو 2025 .
  241. بيغي هولينجر (19 أكتوبر 2010). "الطاقة: كبح الطموحات" . فايننشال تايمز . تم الاطلاع عليه بتاريخ 29 أكتوبر 2010 .
  242. "مصنع متخصص في المكونات النووية" . أخبار الطاقة النووية العالمية . 24 أكتوبر 2008. تم الاطلاع عليه بتاريخ 31 يناير 2009 .
  243. سونال باتيل (1 ديسمبر 2008). "شركة أريفا تقترب أكثر من بناء مفاعل EPR في الولايات المتحدة" . مجلة باور . تاريخ الاسترجاع: 31 يناير 2009 .
  244. "أريفا توقف بناء مصنع مكونات مفاعل فرجينيا - أخبار صناعة الطاقة النووية - أخبار صناعة الطاقة النووية - شارع الطاقة النووية - بوابة الطاقة النووية" . شارع الطاقة النووية. 11 مايو 2011. تم الاطلاع عليه في 19 أبريل 2012 .
