توسعة GO
مشروع توسعة GO ، [ 4 ] المعروف سابقًا باسم قطار GO الإقليمي السريع ( RER )، [ 5 ] هو مشروع مستمر لتحسين خدمة قطارات GO Transit من خلال إضافة خدمة ثنائية الاتجاه على مدار اليوم إلى الأجزاء الداخلية من خطوط باري ، وكيتشنر، وستوفيل ، وزيادة وتيرة خدمة القطارات على خطوط مختلفة لتصبح كل 15 دقيقة أو أقل في خمسة من الممرات. وسيتحقق ذلك من خلال كهربة خطي ليكشور إيست وليكشور ويست ، بما في ذلك نشر قطارات كهربائية جديدة متعددة الوحدات، مع نقل الأسطول القديم لكلا الخطين إلى الخطوط المجاورة. ويتطلب المشروع 150 كيلومترًا (93 ميلًا) من المسارات الجديدة، بما في ذلك الجسور والأنفاق الجديدة. [ 6 ] يُعد مشروع توسعة GO أحد مشاريع النقل السريع الكبرى (Big Move) .
في عام 2018، كان من المتوقع إنجاز المشروع في عام 2032 بتكلفة 32 مليار دولار. اعتبارًا من عام 2025[ 7 ] عدّل تقرير داخلي لشركة مترولينكس تاريخ الإنجاز إلى حوالي 10 سنوات لاحقة.
تاريخ
خلفية
لطالما قدمت شركة GO Transit خدمة نقل ثنائية الاتجاه على مدار اليوم على خطي ليكشور إيست وليكشور ويست ، بينما اقتصرت الخدمة على ساعات الذروة فقط على خطوطها الأخرى. وقد حددت خطة " الخطوة الكبرى" تطوير خدمات السكك الحديدية السريعة والإقليمية عبر شبكة GO Transit الحالية. وشملت التحسينات الأخرى تمديدات إلى هاميلتون وبومانفيل ، بالإضافة إلى ممرات جديدة لشبكة GO Transit إلى بولتون وسيتون ولوكست هيل .
كجزء من الانتخابات العامة في أونتاريو عام 2011 ، تعهد رئيس وزراء أونتاريو، دالتون ماكغينتي، خلال حملته الانتخابية بتوفير خدمة قطارات ثنائية الاتجاه طوال اليوم على جميع الخطوط. [ 8 ] وشملت هذه الرؤية، التي تهدف إلى توفير خدمة قطارات ثنائية الاتجاه طوال اليوم على جميع الخطوط، في نهاية المطاف كهربة النظام، وأُعيد تسميته إلى "السكك الحديدية الإقليمية السريعة". [ 9 ]
كجزء من إعلان المرحلة الثانية، صرحت شركة مترولينكس بأنه سيتم تزويد خطوط كيتشنر وليكشور بالكهرباء، بالإضافة إلى خط يونيون بيرسون إكسبريس. [ 10 ]
مع توسعة GO، تتوقع شركة Metrolinx أن يرتفع عدد الركاب إلى ثلاثة أضعاف تقريبًا ليصل إلى 175 مليون راكب سنويًا بحلول عام 2031 تقريبًا من 65.7 مليون في عام 2015. [ 1 ]
توسعة GO
في 31 مارس 2017، أعلنت الحكومة الفيدرالية أنها ستساهم بمبلغ 1.9 مليار دولار من التكلفة التقديرية البالغة 13.5 مليار دولار لتوسعة شبكة قطارات GO. وكان من المقرر أن يحصل خط كيتشنر على 750 مليون دولار على الأقل من التمويل الفيدرالي لتحديث البنية التحتية، بما في ذلك 40 كيلومترًا (25 ميلًا) من المسارات الجديدة. أما خط باري ، وخط ليكشور إيست، وخط ليكشور ويست، فكان من المقرر أن تتقاسم باقي التمويل الفيدرالي لتحديث البنية التحتية و 88 كيلومترًا (55 ميلًا) من المسارات الجديدة. [ 11 ]
في 23 فبراير 2022، أعلنت شركة مترولينكس أن شركة ONxpress Transportation Partners هي المُقدّم المُفضّل للعطاء في مشروع توسعة شبكة السكك الحديدية GO، [ 12 ] وهو تحالف يضم شركات Aecon و FCC Construcción و Alstom و Deutsche Bahn ، وغيرها. [ 13 ] وبموجب هذا العقد البالغ قيمته 1.6 مليار دولار، كان من المُقرر أن تُنجز ONxpress المرحلة الأولى من مشروع توسعة شبكة GO، والتي شملت تصميم البنية التحتية الرئيسية مثل أنظمة الإشارات وتحديثات البنية التحتية للطاقة لشركة Hydro One . كما تضمنت المرحلة الأولى تحديد النطاق الكامل للمشروع. وكان من المُقرر أيضًا أن يبدأ التحالف أعمال إنشاء فواصل المستويات عند تقاطعات السكك الحديدية والطرق. [ 14 ]
أُبرم العقد نهائيًا في 19 أبريل 2022؛ وأعلنت شركة ألستوم أنها ستُطبّق نظام إدارة حركة السكك الحديدية الأوروبي ( ETCS ) لأنظمة الإشارات على الشبكة المُطوّرة، وهو أول استخدام لهذا المعيار في أمريكا الشمالية. [ 15 ] ووفقًا لشركة مترولينكس، فإن نظام ETCS سيسمح بوجود عدد أكبر من القطارات على الخط في وقت واحد، مستشهدةً بتصريحات تايسون مور، المحاضر الزائر بجامعة برمنغهام ، الذي ذكر أن الأنظمة التي تستخدم ETCS "تسمح للقطارات بالاقتراب من بعضها البعض مع الحفاظ على هوامش الأمان الأساسية". [ 16 ] وكان من المقرر أن يُطبّق نظام الإشارات على شبكة GO المستوى الثاني من ETCS. [ 3 ]
في يناير 2024، أعلنت شركة مترولينكس أنه ابتداءً من 1 يناير 2025، ستتولى شركة ONxpress تشغيل وصيانة نظام قطارات GO Transit، بالإضافة إلى مسؤولية إدخال التحسينات اللازمة لتوسعة GO. وتضم ONxpress قسمًا يُسمى ONxpress Operations، يتألف من Deutsche Bahn International Operations وAecon Concessions. [ 17 ] إلا أنه في 17 مايو 2025، أعلنت مترولينكس إنهاء الاتفاقية مع ONxpress Operations. [ 18 ]
تزايدت المخاوف من أنه مع إنهاء اتفاقية ONxpress وتخفيضات التمويل، يجري تقليص نطاق المشروع، حيث تم تحديد أهداف أقل طموحًا فيما يتعلق بتخفيض السرعة وتحديث المسارات والمحطات، واقتصار تشغيل خطوط Lakeshore الشرقية والغربية وخط UP Express على الخطوط الكهربائية فقط. وقد طلبت أندريا هازيل، عضوة البرلمان عن مقاطعة أونتاريو ، من المدقق العام التحقيق في قرار شركة Metrolinx بإلغاء العقد مع ONxpress Operations. [ 19 ] وعلى الرغم من ذلك، نفى روب شيرين، نائب رئيس قسم الأسطول والهندسة، توقف مشروع GO Expansion في يوليو 2025. [ 20 ]
في مارس 2026، حصل الحزب الديمقراطي الجديد في أونتاريو على وثيقة داخلية من شركة مترولينكس تعود لشهر مارس 2025، وذلك عبر طلب بموجب قانون حرية المعلومات. أشارت الوثيقة إلى أن تطبيق خدمة قطارات GO ثنائية الاتجاه على مدار اليوم سيتأخر عشر سنوات عن الموعد الأصلي المُقدّر في عام 2032. وسيواجه مستخدمو خطي كيتشنر وباري خدمة أبطأ بسبب التوقفات في محطات GO الجديدة المُستقبلية. وأوضح التقرير أنه سيتم تزويد خطي ليكشور ويست وليكشور إيست بالكهرباء، ولكن ليس خطوط ستوفيل وكيتشنر وباري. ومن المتوقع أن يتم تنفيذ كهربة جزئية فقط لخطوط ليكشور بحلول عام 2035 تقريبًا. [ 7 ]
كهربة
سيتم تحقيق أهداف توسعة GO من خلال كهربة الأجزاء الأساسية من نظام قطارات GO Transit مع توسيع استخدام خدمة الديزل في الأجزاء الأخرى، على النحو التالي: [ 21 ]
- خط ليكشور ويست بين ألدرشوت ومحطة يونيون
- خط ليكشور إيست بين أوشاوا ومحطة يونيون
- خط كيتشنر بين براماليا ومحطة يونيون، بما في ذلك خدمة يونيون بيرسون إكسبريس
- خط باري بين واجهة ألاندايل المائية (باري) ومحطة يونيون
- خط ستوفيل بين أولد إلم ومحطة يونيون
مع كهربة الخط، قد تصل وتيرة الخدمة على خط ليكشور ويست إلى مرة كل ثلاث دقائق ونصف خلال ساعات الذروة. [ 14 ] ولأن القطارات الكهربائية قادرة على التسارع والتباطؤ بشكل أسرع في المحطات، يمكن تقليل أوقات الرحلات بمعدل 10 دقائق، مع إمكانية تقليلها إلى 20 أو 30 دقيقة كحد أقصى. [ 22 ]
ستمتد الشبكة المكهربة في نهاية المطاف إلى 262 كيلومترًا من المسارات (163 ميلًا) ، مع ست محطات فرعية للجر و11 مرفقًا لتوزيع الجر (محطات تحويل أو موازاة). [ 23 ] اعتبارًا من عام 2022 ،من المقرر أن تبدأ أعمال إنشاء خطوط السكك الحديدية الكهربائية في عام 2023، مع تنفيذ جزئي في عامي 2025 و2026، وإتمام المشروع بالكامل في عام 2032. ويتضمن المشروع كهربة أكثر من 600 كيلومتر (370 ميلاً) من السكك الحديدية، بما في ذلك 200 كيلومتر (120 ميلاً) من السكك الحديدية الجديدة. [ 14 ]
مع إلغاء عقد ONxpress في عام 2025، تم تقليص مشروع كهربة خط السكة الحديد بشكل كبير ليقتصر على خط ليكشور بين أوشاوا وبيرلينجتون، مع خطة لإنجازه في عام 2038. [ 24 ] والأهم من ذلك، أن تقليل وقت السفر لم يعد جزءًا من الخطة. [ 24 ]
الترددات المقترحة
في عام 2022، قدّرت شركة مترولينكس أنه مع توسعة شبكة GO Transit، ستتمكن الشركة من تشغيل ما يصل إلى ثلاثة أضعاف عدد القطارات مقارنةً بـ 3500 قطار أسبوعيًا في عام 2019. ويمكن أن تعمل الخطوط الأكثر ازدحامًا بمعدل يتراوح بين 8 و18 قطارًا في الساعة. ويمكن أن تصل وتيرة القطارات في محطات GO مثل إكزيبيشن وبلور وإيست هاربور إلى قطار كل 3 دقائق، بينما تصل إلى قطار كل 5 دقائق في محطات مثل بيرلينجتون وبيكرينغ . ويمكن أن تصل وتيرة الخدمة في المساء وعطلات نهاية الأسبوع إلى قطار كل 6 إلى 15 دقيقة. [ 22 ] وقد تم توقع ترددات أقل في عام 2015.
خدمة ثنائية الاتجاه طوال اليوم

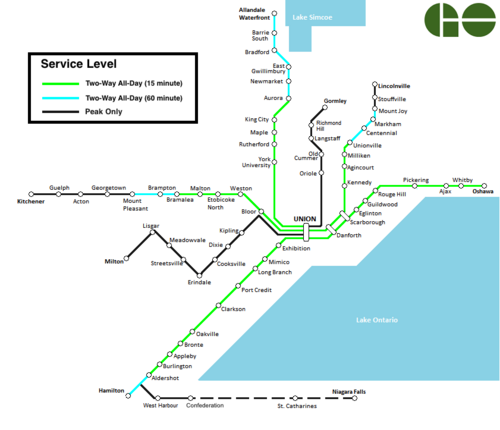

سيشهد مشروع توسعة شبكة قطارات GO توفير خدمة قطارات ثنائية الاتجاه على مدار اليوم في العديد من أقسامها. [ 21 ] الأقسام المقترحة لتوفير خدمة قطارات ثنائية الاتجاه على مدار اليوم بفترة 15 دقيقة أو أقل هي:
- خط ليكشور ويست بين محطة برلنغتون ومحطة يونيون [ 2 ]
- خط ليكشور إيست بين أوشاوا ومحطة يونيون
- خط كيتشنر بين براماليا ومحطة الاتحاد [ 25 ]
- خط باري بين برادفورد ومحطة الاتحاد [ 2 ]
- خط ستوفيل بين يونيونفيل ومحطة يونيون
الأقسام المقترحة لتوفير خدمة ثنائية الاتجاه لمدة 30 دقيقة طوال اليوم هي:
- خط كيتشنر بين ماونت بليزانت ومحطة يونيون (كل 15 دقيقة في فترة الذروة) [ 25 ]
الأقسام المقترحة لتوفير خدمة ثنائية الاتجاه لمدة 60 دقيقة طوال اليوم هي:
- خط ليكشور ويست بين ويست هاربور ومحطة يونيون (مفعّل بالفعل منذ 7 أغسطس 2021) [ 26 ]
- خط ليكشور ويست بين مركز هاميلتون جو ومحطة يونيون
- خط كيتشنر بين كيتشنر ومحطة الاتحاد (كل 30 دقيقة في فترة الذروة) [ 25 ]
- خط باري بين واجهة ألاندايل المائية (باري) ومحطة يونيون
- خط ستوفيل بين ماونت جوي (ماركهام) ومحطة يونيون
خدمة توجيه الذروة
سيشهد مشروع GO Expansion أيضًا خدمة أكثر تواترًا في أيام الأسبوع وفي اتجاه الذروة على الطرق التالية: [ 21 ]
- كل 15 دقيقة على خط ليكشور ويست بين مركز هاميلتون جو ومحطة يونيون
- كل 15 دقيقة على خط ميلتون
- كل 30 دقيقة على خط باري بين واجهة ألاندايل المائية (باري) ومحطة يونيون
- كل 15 دقيقة على خط ريتشموند هيل
- كل 20 دقيقة على خط ستوفيل بين أولد إلم ومحطة يونيون
خدمة سريعة
من المقترح أن تتلقى المحطات الواقعة بين أوكفيل وهاملتون على خط ليكشور ويست، وبين براماليا وكيتشنر على خط كيتشنر، وبين بيكرينغ وأوشاوا على خط ليكشور إيست، خدمة سريعة من وإلى محطة يونيون. [ 21 ]
الإشارات
كجزء من مشروع توسعة شبكة GO، ستقوم شركة Metrolinx بنشر نظام ERTMS من المستوى 1 لتوفير خدمة أكثر تواتراً، مما يمثل أول تطبيق لنظام ERTMS في أمريكا الشمالية. [ 27 ]
محطات جديدة
تخطط شركة مترولينكس لبناء العديد من المحطات الجديدة كجزء من مشروع توسعة شبكة جو، بما في ذلك بريسلاو ، وإينيسفيل ، وكيربي ، ومولك ، وسبادينا-فرونت . [ 11 ] [ 28 ]
سمارت تراك
بدأ مشروع سمارت تراك كخدمة قطارات إقليمية سريعة سطحية مقترحة، تعمل في الغالب داخل مدينة تورنتو. وقد اقترحه جون توري خلال حملته الانتخابية الناجحة لمنصب رئيس البلدية عام 2014. ويعتمد مشروع سمارت تراك على كهربة ممرات ستوفيل وكيتشنر التي ستمر بها الخدمة. [ 29 ]
كجزء من الاتفاقية المبرمة بين مترولينكس ومدينة تورنتو، كان من المقرر بناء خمس محطات داخل مدينة تورنتو وكان من المتوقع افتتاحها بحلول عام 2026؛ وهي: سانت كلير-أولد ويستون ، وبلور-لانسداون ، وكينغ-ليبرتي (قرية ليبرتي)، وإيست هاربور ، وفينش-كينيدي . [ 30 ]
انظر أيضاً
مراجع
- 1 2 "دراسة جدوى كاملة لتوسعة GO" (ملف PDF) . مترولينكس (2018). مؤرشف من الأصل (ملف PDF) في 3 مارس 2021. تم الاطلاع عليه في 25 مارس 2021 .
- 1 2 3 "شرح توسعة GO - ما يعنيه ذلك بالنسبة لك" . مترولينكس . 13 أبريل 2022. مؤرشف من الأصل في 13 أبريل 2022.
- 1 2 "نظام إشارات عالمي المستوى لتحسين خدمة قطارات GO" . www.metrolinx.com . تم الاطلاع عليه بتاريخ 30 أبريل 2024 .
- ↑ "توسعة GO" . Metrolinx.com . تم الاطلاع عليه بتاريخ 25 نوفمبر 2018 .
- ↑ تويغو، ديريك (12 يناير 2022). "تحديث حول برنامج توسعة مترولينكس جو - الربع الأول من عام 2022" (ملف PDF) .
- ↑ مور، أوليفر (14 مارس 2016). "خطة النقل الكبرى لتورنتو (ربما، نأمل)" . صحيفة ذا غلوب آند ميل . شركة ذا غلوب آند ميل . تم الاطلاع عليه بتاريخ 12 أغسطس 2016 .
- 1 2 "تأجيل وتقليص مشروع توسعة مترولينكس لشبكة GO بقيمة 27 مليار دولار: تقرير سري" . صحيفة تورنتو ستار . 26 مارس 2026.
- ↑ حزب أونتاريو الليبرالي (2011). "خطة أونتاريو الليبرالية 2011-2015" (ملف PDF) . OCLC 760993664. مؤرشف من النسخة الأصلية (ملف PDF) بتاريخ 12 مايو 2012.
- ↑ مترولينكس (2016). "قطار مترولينكس الإقليمي السريع" . مترولينكس.
- ↑ جو ترانزيت (2012). "أبرز نتائج دراسة كهربة خطوط السكك الحديدية" (ملف PDF) . جو ترانزيت . مؤرشف من النسخة الأصلية (ملف PDF) بتاريخ 20 أكتوبر 2012. تم الاطلاع عليه بتاريخ 30 نوفمبر 2012 .
- 1 2 سبور، بن (31 مارس 2017). "أوتاوا تستثمر 1.9 مليار دولار في مشروع السكك الحديدية الإقليمية السريعة لشركة GO Transit" . صحيفة تورنتو ستار . تم الاطلاع عليه في 31 مارس 2017 .
- ↑ "برنامج توسيع GO يخطو خطوة أخرى في رحلة التوريد" . مترولينكس . تم الاطلاع عليه بتاريخ 24 فبراير 2022 .
- ↑ "توسعة شبكة GO ستُكهرب المنطقة - مع خدمة سريعة على مدار اليوم وقطارات كهربائية جديدة" . مترولينكس . تم الاطلاع عليه بتاريخ 24 فبراير 2022 .
- 1 2 3 ويستول، نيك (19 أبريل 2022). "حكومة أونتاريو تمنح عقدًا بقيمة 1.6 مليار دولار للمرحلة الأولى من مشروع كهربة قطارات GO Transit" . سيتي نيوز .
- ↑ "ألستوم وشركاؤها في التحالف يختارون مشروع توسعة GO لتحويل التنقل الجماعي في تورنتو، كندا" . ألستوم (بيان صحفي) . تم الاطلاع عليه بتاريخ 19 أبريل 2022 .
- ↑ "مترولينكس - ستتيح أنظمة الإشارات المتقدمة خدمة قطارات GO بشكل أكثر تواتراً" . www.metrolinx.com . تم الاطلاع عليه بتاريخ 9 يونيو 2023 .
- ↑ "شركة مترولينكس تتعاون مع شركة أونكسبريس لتطوير خدمة جو ترانزيت في المنطقة" . مترولينكس . 25 يناير 2024. مؤرشف من الأصل في 26 يناير 2024.
- ↑ أغيلار، برايان (17 مايو 2025). "شركة مترولينكس تنهي عقد تشغيل قطارات جو ترانزيت مع الكونسورتيوم" . سي بي 24. تم الاطلاع عليه في 28 مايو 2025 .
- ↑ "كيف انحرفت خطة مترولينكس لتقديم خدمة قطارات على النمط الأوروبي عن مسارها" . MidlandToday.ca . 10 يونيو 2025. تم الاطلاع عليه بتاريخ 18 يونيو 2025 .
- ↑ كينغسلي، نيك (15 يوليو 2025). "كندا: شركة GO Transit تواجه حالة من عدم اليقين بشأن أسطولها" . جريدة السكك الحديدية .
{{cite news}}: CS1 maint: deprecated archiveal service ( link ) - 1 2 3 4 مترولينكس (2015). "ملخص دراسة الجدوى الأولية لمشروع GO RER" (ملف PDF) . تم الاطلاع عليه في 3 أبريل 2016 .
- ١ ٢ "اتفاقية توسعة جديدة لشبكة قطارات GO مع شركة ONxpress Transportation Partners تبشر بمستقبل واعد لقطارات GO أسرع وأكثر مراعاة للبيئة وأكثر تواتراً" . مترولينكس . ٢١ أبريل ٢٠٢٢. مؤرشف من الأصل في ٢١ أبريل ٢٠٢٢.
- ↑ بارو، كيث (11 فبراير 2016). "مترولينكس تحدد خيارات خط قطار تورنتو السريع" . مجلة رايلواي إيدج . دار سيمونز-بوردمان للنشر . تاريخ الاسترجاع: 2 أبريل 2016 .
- 1 2 جاك هاوين (10 يونيو 2025). "كيف انحرفت خطة مترولينكس لتقديم خدمة قطارات على النمط الأوروبي عن مسارها" . ذا تريليوم . تم الاطلاع عليه في 7 نوفمبر 2025 .
- ١ ٢ ٣ "انطلاق المرحلة الأولى من أعمال توسيع خدمة خط كيتشنر جو" . مترولينكس . ٣ مايو ٢٠٢٢. مؤرشف من الأصل في ٣ مايو ٢٠٢٢.
- ↑ "أونتاريو تُطلق خدمة قطارات GO كل ساعة بين محطة ويست هاربور ومحطة يونيون" . news.ontario.ca . تم الاطلاع عليه بتاريخ 26 يوليو 2021 .
- ↑ ديفيد بريغينشو (20 أبريل 2022). "فوز تحالف بعقد مشروع توسعة شركة GO Transit" . المجلة الدولية للسكك الحديدية . تم الاطلاع عليه في 7 أغسطس 2022 .
- ↑ "توسعة GO تمضي قدماً" (ملف PDF) . مترولينكس. مؤرشف من الأصل (ملف PDF) بتاريخ 14 أبريل 2021. تم الاطلاع عليه بتاريخ 25 فبراير 2021 .
- ↑ كالينوفسكي، تيس (17 أبريل 2015). "شركة GO ستضيف ما يقرب من 50% من القطارات خلال السنوات الخمس المقبلة" . صحيفة تورنتو ستار . تاريخ الاطلاع: 30 مارس 2016 .
- ↑ «اتفاقية جديدة مع مدينة تورنتو تُقرّب إنشاء محطات سمارت تراك الجديدة من الواقع» . مترولينكس . ١٧ أغسطس ٢٠٢١. مؤرشف من الأصل في ١٨ أغسطس ٢٠٢١. تم الاطلاع عليه في ١٨ أغسطس ٢٠٢١ .
روابط خارجية
- موقع مشروع توسعة مترولينكس جو
- خطة النقل الإقليمية، تقارير مترولينكس المؤرخة بين عامي 2016 و2018
- مترولينكس
- تخطيط النقل
- النقل في تورنتو
- النقل في منطقة تورنتو الكبرى
- مشاريع النقلة الكبرى
- كهربة السكك الحديدية في كندا
- النقل العام المقترح في منطقة تورنتو الكبرى
