سكة حديد بنغالورو الضواحي

يُعدّ خط سكة حديد بنغالورو الضواحي مشروعًا قيد الإنشاء لشبكة سكك حديدية تخدم مدينة بنغالورو في ولاية كارناتاكا . منذ تقديم أول اقتراح عام 1983، قُدّمت عدة اقتراحات أخرى دون جدوى، إلى أن تمت الموافقة على اقتراح مُعدّل بطول 161 كيلومترًا (100 ميل) في ميزانية السكك الحديدية لعام 2019. من المقرر أن تضم الشبكة أربعة خطوط، على أن يُفتتح اثنان منها بحلول ديسمبر 2026.

تمت تسمية الخطوط الأربعة لمشروع السكك الحديدية في ضواحي بنغالورو (BSRP) على اسم الزهور الإقليمية في الكانادا : سامبيج ( ماجنوليا تشامباكاماليج ( ياسمينباريجاتا ( نيكتانثس أربور تريستيس ) وكاناكا ( كروساندرا إنفونديبوليفورميس ). عند اختصارها، فإنها تشكل الكلمة الكانادية "Sa-m-par-ka" والتي تعني الاتصال. [ 2 ]

أعمال بناء خط كاناكا بالقرب من دورافاني ناجارا في شرق بنغالورو.

قُدِّمت ستة مقترحات إجمالاً، وتمت الموافقة على مقترح RITES (2018) في عام 2019 بعد إدخال بعض التعديلات. بدأت أعمال الإنشاء للمشروع في عام 2022 على الخطين ذوي الأولوية، وهما ماليج (الخط 2) وكاناكا (الخط 4)، ومن المقرر تشغيلهما بحلول نهاية عام 2026. أما الخطان المتبقيان، وهما سامبيج (الخط 1) وباريجاتا (الخط 3)، فمن المقرر افتتاحهما بحلول عام 2028. ولكن، اعتبارًا من عام 2026، تم تأجيل مواعيد الافتتاح إلى عام 2030.

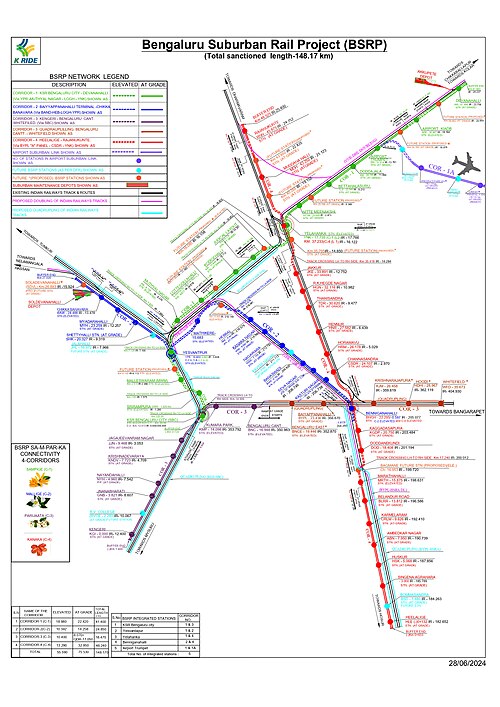

خريطة لشبكة السكك الحديدية الحضرية في بنغالورو مع الخطوط العاملة وقيد الإنشاء والمخطط لها لمترو ناما وسكة حديد بنغالورو الضواحي.
خريطة جغرافية
مخطط النقل

تاريخ

خلفية

على عكس مومباي وكلكتا وتشيناي ، التي امتلكت أقدم وأوسع شبكة سكك حديدية ضواحي في الهند، لم تمتلك بنغالورو أي شبكة سكك حديدية ضواحي باستثناء خدمة قطار واحدة عام 1963 لموظفي شركة هندوستان للملاحة الجوية المحدودة للتنقل من محطة كي إس آر بنغالورو إلى محطة فيمانابورا . ويعود تاريخ أول اقتراح لخط سكة حديد ضواحي في المدينة إلى أوائل الستينيات، وكان عبارة عن خط دائري يربط محطات بنغالورو المركزية، ومحطة كانتونمنت، ومحطة بنغالورو الشرقية القائمة بخط سكة حديد جديد ومحطات في دومالورو، وكورامانجالا، وجاياناغارا، وباناشانكاري، ثم يعود إلى محطة بنغالورو المركزية. [ 3 ]

في عام ١٩٨٣، اقترح فريق من سكك حديد الجنوب، برئاسة وزير السكك الحديدية آنذاك سي كي جعفر شريف وعضو البرلمان عن بنغالورو، إنشاء نظام سكك حديدية ضواحي رسمي للمدينة. وكانت توصيتهم الاستثمار في ثلاثة خطوط سكك حديدية ضواحي وخط سكة حديد دائري بطول ٥٨ كيلومترًا (٣٦ ميلًا) . وقُدّرت تكلفة المشروع بـ ٦٥٠ كرور روبية (ما يعادل ١١٠ مليارات روبية أو ١.١ مليار دولار أمريكي في عام ٢٠٢٣) موزعة على مدى ٢٥ عامًا. [ ٤ ] [ ٥ ]

في عام 1993، حثّ وزير السكك الحديدية الهندي، سي كي جعفر شريف، ولاية كارناتاكا على تشكيل لجنة لدراسة مشروع النقل السريع الجماعي للمدينة. أوصت هذه اللجنة بمقترح مماثل لما طرحته سكك حديد الجنوب عام 1983، وهو مشروع خط سكة حديد دائري. إلا أن رئيس وزراء الهند آنذاك رفض المقترحين في عامي 1983 و1993. [ 4 ]

المقترحات المبكرة

في عام ٢٠٠٧، كلّفت حكومة ولاية كارناتاكا شركة RITES (خدمات السكك الحديدية الهندية الفنية والاقتصادية) بإعداد خطة شاملة للنقل والمواصلات لمدينة بنغالورو. ودعا تقرير الشركة إلى إنشاء عشرة خطوط سكك حديدية ضواحي بطول إجمالي ٢٠٤ كيلومترات (١٢٧ ميلاً) . وبحسب التقرير، فإنّ تكلفة إنشاء خطوط سكك حديدية ضواحي (على طول خطوط السكك الحديدية القائمة) ستكون أقل بكثير من تكلفة نظام النقل السريع الجماعي. [ ٦ ]

اقتراح عام 2007
خطالطول (كم)
كينجيري - كي إس آر بنغالورو13
KSR بنغالورو – وايتفيلد24
KSR بنغالورو – Baiyappanahalli عبر Lottegollahalli23
لوتيغولاهالي - تقاطع يلاهانكا7
باناساوادي – حدود منطقة بنغالور الحضرية29
كينجيري - حدود منطقة بي إم آر9
تقاطع يشوانثبورا – حدود خط مترو بنغالورو14
حدود منطقة بي إم آر - هوسور12
حدود منطقة راماناغارا الحضرية23
حدود منطقة بي إم آر – تومكورو50
المجموع204
الاقتراح المقدم من براجا في تقرير "دعوة للعمل" (يوليو 2010)
شبكة السكك الحديدية الحالية والمقترحة

في يوليو 2010، قدمت منظمة براجا بنغالور اقتراحًا في تقرير بعنوان "دعوة للعمل". حظي هذا المقترح بالدعم وعُرض في مركز البنية التحتية والنقل المستدام والتخطيط الحضري (CisTup) التابع للمعهد الهندي للعلوم (IISc) في بنغالور. واقترح المشروع إنشاء  شبكة بطول 376 كيلومترًا حول ثلاث محطات رئيسية ( محطة يسفانت بور ، ومحطة بينيجاناهالي، ومحطة يلاهانكا ) تضم 42 محطة جديدة. [ 7 ]

اقتراح عام 2010
خطالطول (كم)
تقاطع يشوانثبورا – تقاطع يلاهانكا – ديفاناهالي – تشيكابالابورا60
بينيجاناهالي – ثانيساندرا – يلاهانكا جانكشن – دودابالابورا37
تقاطع يشوانثبورا - بينينجاناهالي - طريق أنيكال - هوسور66
توماكورو أو نيلامانجالا – تقاطع يشوانثبورا – بينيغاناهالي83
تقاطع يلاهانكا – بينيغاناهالي – وايتفيلد – مالور – بانغاربيت80
تقاطع يلاهانكا – تقاطع يشوانثبورا – KSR بنغالورو – كينجيري – راماناجارا50
المجموع376

في نوفمبر 2011، أجرت شركة RITES دراسة جدوى خاصة بخدمات السكك الحديدية في ضواحي بنغالورو، وقدمت تقريرها النهائي إلى مديرية النقل البري الحضري (DULT) في نوفمبر 2012. [ 8 ] درس التقرير، الذي يقع في 179 صفحة، جميع المسارات الحالية التي يبلغ مجموعها 440.8  كيلومترًا من شبكة السكك الحديدية داخل المدينة وحولها، بالإضافة إلى تطوير خدمات السكك الحديدية في الضواحي على ثلاث مراحل. [ 9 ]

وافقت حكومة الولاية برئاسة رئيس الوزراء سيدارامايا على مشروع السكك الحديدية الضاحية في 5 يوليو 2013، وأعلنت عنه في ميزانية الولاية للعام 2013-2014 التي قدمها في 9 يوليو 2013. [ 10 ] اقترحت الميزانية إنشاء شركة بنغالورو للسكك الحديدية الضاحية المحدودة (BSRCL)، وهي شركة ذات غرض خاص (SPV) لتنفيذ المشروع الذي قُدّرت تكلفته بـ 8759 كرور روبية (910 ملايين دولار أمريكي ) . [ 11 ] [ 12 ] في ميزانية السكك الحديدية للعام 2016-2017، أعلن وزير السكك الحديدية الاتحادي سوريش برابهو عن شراكة مع حكومة كارناتاكا لإنشاء شبكة سكك حديدية ضاحية لمدينة بنغالورو بتكلفة 9000 كرور روبية، لكنه لم يخصص أي تمويل. [ 13 ] [ 14 ]

اقتراح عام 2012
منلالمسافة (كم)
كي إس آر بنغالورومانديا92.88
كي إس آر بنغالوروتقاطع يشوانثبورا5.35
تقاطع يشوانثبوراتوماكورو64.00
تقاطع يشوانثبوراتقاطع يلاهانكا12.45
تقاطع يلاهانكاباياباناهالي19.23
تقاطع يشوانثبوراباياباناهالي16.12
تقاطع يلاهانكادودابالابورا20.72
تقاطع يلاهانكاتشيكابالابورا46.05
باياباناهاليهوسور48.59
كي إس آر بنغالوروباياباناهالي10.76
باياباناهاليتقاطع بانجاربيت59.45
سولاديفاناهاليكونغال45.2
المجموع440.8

المراجعة النهائية والموافقة

في 3 فبراير 2016، اقترحت حكومة الولاية نسخة معدلة من خطة RITES الأصلية. وبدا أن هذا سيُطلق المشروع باستثمار قدره 1000 كرور روبية لربط مانديا بكينجيري، ووايتفيلد ببايباناهالي، وتوماكورو بمحطة يشوانتبورا . وكانت حكومة الولاية قد خصصت 100 كرور روبية لهذا الغرض. [ 15 ] عيّنت الولاية شركة RITES مرة أخرى لدراسة جدوى المشروع، وقد خلصت دراسة الشركة إلى أن المشروع قابل للتنفيذ. [ 13 ] ومع ذلك، صرّحت هيئة السكك الحديدية بأن المرحلة الثانية المقترحة من المشروع (التي تربط توماكورو ويشوانتبورا) غير قابلة للتنفيذ. [ 16 ]

في نوفمبر 2018، أعدّت شركة RITES خطةً مُعدّلة لشبكة بطول 161 كيلومترًا (100 ميل)، والتي عُدّلت مرةً أخرى في أغسطس 2019 لخفض التكاليف. من بين 82 محطة، تمّ إلغاء 29 محطة، وتقليص طول المسار إلى 148 كيلومترًا (92 ميلًا) ، وخفض التكلفة إلى 16000 كرور روبية. وقد حظيت هذه الخطة بموافقة حكومة الهند في نهاية المطاف. [ 17 ] وفي 7 أكتوبر 2020، حظي المشروع بموافقة مكتب رئيس الوزراء ولجنة مجلس الوزراء للشؤون الاقتصادية (برئاسة رئيس الوزراء). [ 18 ] [ 19 ]

بناء

خريطة مشروع سكة ​​حديد بنغالورو الضواحي مع تفاصيل الإنشاء.

أُنشئ مشروع مشترك بين حكومة ولاية كارناتاكا ووزارة السكك الحديدية، تحت اسم "كي-رايد"، لتعزيز مشاريع البنية التحتية للسكك الحديدية، مثل مشروع تطوير السكك الحديدية في ولاية كارناتاكا. [ 20 ] [ 21 ] في عام 2020، بدأت المنظمة مشروع الضواحي من خلال طرح مناقصات لمسح الأراضي وتوظيف الموظفين، وما إلى ذلك. [ 22 ] [ 23 ] [ 24 ] [ 25 ] وبناءً على نصيحة حكومة كارناتاكا، تم اختيار خطين ذوي أولوية، وهما "ماليج" و"كاناكا". [ 26 ] في 20 يونيو 2022، وضع رئيس الوزراء ناريندرا مودي حجر الأساس لبدء أعمال الإنشاء في المشروع. [ 27 ] [ 28 ]

خلال شهر نوفمبر 2021، طُرحت مناقصات لجزء الجسر العلوي من الممر 2 (خط ماليج). إلا أن ترسية المناقصة تأخرت بسبب مشاكل تتعلق بالاستحواذ على الأراضي، ونقل ملكية أراضي السكك الحديدية، وموافقة هيئة السكك الحديدية الهندية، والإجراءات الشكلية الأخرى. وفي غضون ذلك، فاز تحالف شركات إيجيس ولويس بيرجر وإيكوم (مشروع مشترك) بالمناقصة، وتم تعيينهم استشاريين عامين في فبراير 2022. رُسّيت مناقصة خط ماليج على شركة لارسن وتوبرو (L&T) في أغسطس 2022 لإنشاء  جسر علوي بطول 8 كيلومترات. وبدأ البناء في منتصف عام 2023 بعد إزالة جميع العقبات. [ 29 ] [ 30 ]

رُسّيَت مناقصة إنشاء الممر 4 (خط كاناكا) على شركة لارسن وتوبرو في أغسطس 2023. وفي أغسطس 2023، كانت مناقصة الممر 1 (خط سامبيج) قيد الإعداد. [ 31 ] ظهرت نقاشات حول تأجيل إنشاء الممر 3 (خط باريجاتا) لموازاته خط ناما البنفسجي الحالي ، وردًا على ذلك، صرّح وزير الدولة للسكك الحديدية بأن الممرين 2 و4 يمثلان أولوية. وأضاف أن الممرين 1 و3 يطرحان تحديات خاصة بهما، تتضمن الكثير من الأعمال الفنية والبنية التحتية والإدارية التي لا تمتلكها شركة K-RIDE حاليًا. [ 32 ]

شبكة

الخدمات الإقليمية الحالية

تدير منطقة السكك الحديدية الجنوبية الغربية للسكك الحديدية الهندية حاليًا خدماتها الإقليمية مع قطارات MEMU و DEMU القادمة من بنغالورو إلى هوسور ، دارمابوري ، جولاربيتاي ، تومكور ، ماريكوبام بالقرب من حقول الذهب كولار ، بانغارابيت ، هندوبور ، ميسور ، كولار ، كوبام وحسن . [ 33 ] [ أ ] [ ب ]

ملخص

قيد الإنشاء
لا.اسم السطرالمحطاتالمحطاتالمسافة (كم)تاريخ الافتتاح
1ماليجبينيجاناهاليتشيكاباناڤارا1425.07 كم (15.58 ميل)  2029
2كاناكاهيلاليجراجانكونتي1946.24 كم (28.73 ميل)  2030
6471.31 كم (44.31 ميل)
موافقة
لا.اسم السطرالمحطاتالمحطاتالمسافة (كم)حالة
1سامبيجكي إس آر بنغالوروديفاناهالي1541.48 كم (25.77 ميل)  في مجال المناقصات
بوق المطاركيال25.50 كم (3.42 ميل)
2باريجاتاكينجيريوايتفيلد1435.52 كم (22.07 ميل)  موافقة
6482 كم (51 ميل)

سامبيج (الخط 1 و 1أ)

بعد افتتاح المطار الدولي عام 2008، طُرحت فكرة إنشاء خط سكة حديد ضاحية يربطه به لأول مرة عام 2010، وهو خط تقاطع يشوانثابورا - ديفاناهالي - تشيكابالابورا. [ 7 ] وفي وقت لاحق من عام 2012، تضمن اقتراح شركة RITES خط تقاطع يلاهانكا - دودابالابورا الذي يمر على بُعد 6  كيلومترات من المطار الدولي. كما تضمن الاقتراح خطًا فرعيًا يصل إلى المطار. [ 9 ]

يربط الممر الأول من المشروع، المسمى خط سامبيج، محطة سكة حديد KSR بنغالورو بتقاطع ياشافانثابورا ، ويلاهانكا، وتقاطع مطار ترومبيت، وديفاناهالي . أُضيف لاحقًا الخط الفرعي المتجه إلى مطار كيمبيجودا الدولي، والذي يحمل الرمز 1A. [ 25 ] في يوليو 2024، طرحت شركة K-RIDE مناقصات للخط البالغ طوله 41.4 كيلومترًا (25.7 ميلًا) ضمن حزمتين: الأولى بطول 17.63 كيلومترًا (10.95 ميلًا) من KSR بنغالورو إلى يلاهانكا (C1A)، والثانية بطول 23 كيلومترًا (14 ميلًا) من يلاهانكا إلى ديفاناهالي (C1B)، بما في ذلك خط فرعي بطول 5.5 كيلومترات (3.4 ميلًا) باتجاه المطار. [ 34 ] في عام 2024، ظلّ الخط C1A في مرحلة المناقصة، بينما كان الخط C1B في مرحلة التخطيط، وذلك بعد أن أعطت الحكومة الأولوية لأعمال الممرين الثاني والرابع. [ 32 ]

ماليج (السطر 2)

بدأ العمل على خط ماليج، الذي يبلغ طوله 28.72 كيلومترًا (17.85 ميلًا)، والذي يربط محطة قطار بايباناهالي بمدينة تشيكاباناڤارا مرورًا بباناسوادي وناغاوارا وهيبالا ويشافانثابورا، في عام 2022، مُعلنًا بذلك انطلاق مشروع السكك الحديدية الضاحية الذي طال انتظاره في المدينة. [ 35 ] [ 36 ] أُجري تعديل طفيف على الخط لاحقًا ليصبح نهايته في بينيجاناهالي بدلًا من بايباناهالي. [ 37 ] كان من المقرر تشغيل الخط في البداية بحلول نهاية عام 2026، [ 38 ] إلا أن الموعد النهائي قد تم تأجيله إلى مارس 2027. [ 1 ]

باريجاتا (السطر 3)

من المخطط أن يربط خط باريجاتا، الذي يبلغ طوله 35.2 كيلومترًا (21.9 ميلًا)، وايتفيلد بكينجيري مرورًا بكريشناراجابورا، وبينيجاناهالي، ومحطة بنغالورو العسكرية ، ومحطة كي إس آر بنغالورو. إلا أن هناك حديثًا عن إمكانية إلغاء المشروع نظرًا لموازاته للخط البنفسجي الحالي لمترو ناما. لكن وزير سكك حديد الولاية، في سومانا، أوضح أن الخط سيُؤجل إلى مرتبة أدنى في قائمة الأولويات، مع إعطاء الأولوية للخطين 2 و4. [ 32 ]

كاناكا (السطر 4)

بعد خط ماليج، بدأت أعمال ما قبل الإنشاء لخط كاناكا الذي يبلغ طوله 47.7 كيلومترًا (29.6 ميلًا) في عام 2024، أي بعد عام من ترسية مناقصة تنفيذه على شركة لارسن وتوبرو. سيربط هذا الخط، الذي يضم 23 محطة، بين هيلالي وراجاناكونتي مرورًا بماراثالي وبينيجاناهالي وثانيساندارا ومحطة يلاهانكا للسكك الحديدية. [ 39 ] وقد حُدد موعد نهائي لإنجازه، إلى جانب خط ماليج، في مارس 2027. [ 1 ]

الشؤون المالية

في الأول من فبراير/شباط 2020، ذكرت وزيرة المالية، نيرمالا سيثارامان، في ميزانيتها أن المشروع سيُنفذ بتكلفة 18,600 كرور روبية. وستوفر الحكومة المركزية 20% من رأس المال، وتُسهّل الحصول على مساعدات خارجية تصل إلى 60% من تكلفة المشروع. [ 40 ] ورغم موافقة الحكومة الهندية المبدئية، إلا أن مخصصات الميزانية كانت ضئيلة خلال السنوات القليلة الماضية، حيث لم تُخصص سوى مبالغ رمزية. [ 41 ] [ 42 ] وبدأت حكومة الولاية بتقديم الدعم المالي لمشروع السكك الحديدية في الضواحي، حيث خُصص 500 كرور روبية في ميزانية 2020-2021. [ 43 ] [ 44 ]

بنية تحتية

الإشارات

أول خط سكة حديد في العالم، والوحيد حتى الآن، مزود بنظام التحكم الأوروبي بالقطارات (ETCS 4) مع نظام إدارة موارد السكك الحديدية (FRMCS) على مسار عريض. [ 45 ] تم تطبيق نظام ETCS لدعم تشغيل قطارات الضواحي بسرعة 250 كم/ساعة، وذلك لتوسيع نطاق خدمة قطارات الضواحي مستقبلاً إلى المدن المجاورة.

المحطات

من المخطط أن تعمل المحطات كمراكز تجارية متكاملة، وسيتم بناء العديد منها كمراكز تكامل متعددة الوسائط، حيث يمكن للمسافرين التبديل بسهولة مع وسائل النقل الأخرى مثل المترو. [ 46 ] ومن المقرر أن تحتوي المحطات على نظام آلي لتحصيل الأجرة وأبواب زجاجية على الأرصفة ، كما هو الحال في المترو. [ 47 ] وتخطط شركة K-RIDE لتطوير 57 محطة لتصبح مراكز تجارية متكاملة ("مراكز المحطات الذكية")، حيث يمكن للناس العمل، وركن سياراتهم، والتسوق، وتناول الطعام، والتجارة. [ 48 ]

البنية التحتية لمحطة القطار

ستعمل شركة KRIDE مع الهيئات المدنية المحلية مثل GBA ومجالس القرى لتوسيع وتطوير الطرق المؤدية إلى المحطات وفقًا لمعايير Tender SURE. ستوفر KRIDE إمكانية الوصول إلى المحطة من جميع الاتجاهات عبر جسور المشاة. حاليًا، تُفرض قيود على الوصول إلى بعض محطات القطار من جميع الاتجاهات.

عربات السكك الحديدية والمستودع

طورت شركة BEML قطارات كهربائية متعددة الوحدات من سلسلة RS-13 لمترو دلهي. وقد تم التوصية باستخدام قطارات مماثلة لسكك حديد الضواحي في بنغالورو.

يشير تقرير المشروع إلى أن القطارات الكهربائية متعددة الوحدات (سلسلة RS 13)، المستخدمة في مترو دلهي والمصنعة في شركة BEML في بنغالورو ، هي الأنسب لنظام سكك حديد بنغالورو الضاحية. كان من المخطط مبدئيًا إنشاء مستودعين، أحدهما في جنانابهاراتي (56.9 فدانًا) والآخر بالقرب من ديفاناهالي في أكوبيتي (61.2 فدانًا). إلا أن أيًا منهما لا يندرج ضمن الممرين 2 و4 ذوي الأولوية. لذا، جرى دراسة جدوى إنشاء مستودع في هوسكورو على طول الممر 4 (خط كاناكا). لاحقًا (في يناير 2023)، أُلغي مشروع مستودع جنانابهاراتي. [ 49 ] ويجري التخطيط لإنشاء مستودع في سولاديفاناهالي على مساحة 52.2 فدانًا. وفي ديسمبر 2024، تقدم مُقدّما عطاءات لإنشاء مستودع سولاديفاناهالي لخط ماليج. بالإضافة إلى ذلك، كان هناك إعلان مناقصة لمستودع أكوبيتي (ديفاناهالي) لخطوط سامبيج وكاناكا معلقاً. [ 50 ]

اندماج

ستتضمن أكثر من 50% من المحطات تكاملاً متعدد الوسائط لتسهيل الانتقال السلس إلى قطارات المترو، والسكك الحديدية الهندية، وحافلات النقل الحضري (BMTC)، وحافلات النقل بين المدن (KSRTC)، والحافلات الخاصة، وسيارات الأجرة، والسيارات الأجرة الآلية. كما ستسهل جسور المشاة، والسلالم المتحركة، والسلالم المتحركة، والأنفاق الانتقال بين وسائل النقل المختلفة. وسيتم توفير مساحات واسعة لوقوف السيارات لتسهيل الوصول من وإلى المحطات. وسيتم تمكين عمليات النقل المتبادل من خلال لوحات معلومات كبيرة تعرض مواعيد القطارات القادمة في المحطات، مثل لوحات العرض على جانب الطريق التي تُظهر موعد وصول قطار الضواحي التالي في المنطقة.

تُقدّم خطة التنقل الشاملة لمدينة بنغالورو خارطة طريق لتجربة نقل عام متكاملة، تشمل تطوير شبكة السكك الحديدية في الضواحي بما يتناسب مع احتياجات النقل العام، وربطها بوسائل النقل العام الأخرى في المدينة، مثل المترو وشبكة الحافلات. [ 51 ] وقد أُطلقت مبادرات مشاركة الدراجات العامة ونظام التنقل المصغر المشترك لتوفير خدمة النقل إلى محطات السكك الحديدية في الضواحي. [ 52 ] وسيتم توفير مداخل لمحطات القطارات في الضواحي من جميع الاتجاهات. ولا يقتصر المشروع على تطوير المحطة فحسب، بل يشمل أيضًا خطة لتحسين حركة المرور والطرق، وتسهيل الانتقال إلى وسائل النقل العام الأخرى، وتوسيع الطرق المؤدية إليها، وإنشاء مداخل متعددة المستويات تعتمد على المنحدرات. [ 48 ]

التوسع المستقبلي

تخطط شركة K-RIDE لتوسيع شبكتها مستقبلاً لتشمل المدن والبلدات المحيطة بمدينة بنغالورو. بعد رفض منطقة السكك الحديدية الجنوبية الغربية مقترح التوسعة الذي بلغ طوله 452 كيلومترًا (281 ميلًا) في عام 2023، تم التخطيط لخطة توسعة جديدة محدودة بطول 146 كيلومترًا (91 ميلًا) لدمج الشبكة مع خط السكة الحديدية الدائري المقترح. [ 53 ]

خطة التوسع المستقبلية لشركة K-RIDE
خطمنلمسافة
سامبيجديفاناهاليتشيكابالابورا18 كم (11 ميل)
ماليجتشيكاباناڤاراكونغال50 كم (31 ميلاً)
دوباسبيت36 كم (22 ميل)
باريجاتاكينجيريهيجالا11 كم (6.8 ميل)
كاناكاهيلاليجطريق أنيكال11 كم (6.8 ميل)
راجانكونتيأوداراهالي20 كم (12 ميل)
المجموع146 كم (91 ميل)

انظر أيضاً

ملحوظات

  1. ^ تقع هوسور ودارمابوري وجولاربيتاي عبر حدود الولاية في تاميل نادو. تقع هندوبور وكوبام عبر حدود الولاية في ولاية أندرا براديش، بينما تقع توماكورو وبانغارابيت وميسورو وماريكوبام وكولار وحسن في كارناتاكا.
  2. يتم تشغيل الخدمة من وإلى حسن وهندوبور وهوسور ودارمابوري وتوماكورو من تقاطع يشافانتابور، بينما يتم تشغيل الخدمات إلى ميسور وكولار وماريكوبام وكوبام وبانغارابيت وجولاربيتاي من مدينة بنغالورو وكانتون بنغالورو.

مراجع

  1. ١ ٢ ٣ "تم تأجيل الموعد النهائي لمشروع سكة ​​حديد ضواحي بنغالورو إلى عام ٢٠٣٠ بدلاً من أكتوبر ٢٠٢٦" . صحيفة ذا هندو . ٢٢ يناير ٢٠٢٦. تاريخ الاطلاع: ٢٢ يناير ٢٠٢٦ .
  2. فيليب، كريستين ماثيو (6 مارس 2021). "من المرجح تسمية ممرات السكك الحديدية في ضواحي بنغالورو بأسماء الزهور" . صحيفة تايمز أوف إنديا . تم الاطلاع عليه بتاريخ 10 يوليو 2021 .
  3. «خطة السكك الحديدية الدائرية حول بنغالورو التي طُرحت في الستينيات تُثير دهشة المواطنين» . صحيفة نيو إنديان إكسبريس. 26 نوفمبر 2024.
  4. 1 2 "سكك حديد بنغالورو الضواحي: نظام نقل متصل وفعال لتخفيف الازدحام المروري - أخبار مترو الأنفاق" . 16 فبراير 2024. تم الاطلاع عليه في 15 يناير 2025 .
  5. لاليثا، س. (9 أكتوبر 2020). "منذ عام 1983، كانت رحلة طويلة لتحقيق مشروع السكك الحديدية في الضواحي" . صحيفة نيو إنديان إكسبريس . تاريخ الاسترجاع: 15 يناير 2025 .
  6. "Bangalore CTTP 2007" . praja.in . تم الاطلاع عليه بتاريخ 15 يناير 2025 .
  7. 1 2 "قطار ركاب بنغالورو - دعوة للعمل - إعادة طبع 2 | PDF | النقل بالسكك الحديدية | النقل المستدام" . Scribd . تم الاطلاع عليه في 15 يناير 2025 .
  8. أباراجيتا راي (18 يونيو 2012). "أرسلت شركة RITES دراسة جدوى مشروع قطار الركاب إلى DULT" . صحيفة تايمز أوف إنديا . مؤرشف من الأصل في 12 يناير 2014. تم الاطلاع عليه في 7 أبريل 2013 .
  9. 1 2 سوشيث كيديور (10 نوفمبر 2012). "شبكة السكك الحديدية للركاب بطول 440 كم مخطط لها في كارناتاكا" . dnaindia.com . تم الاسترجاع 30 يوليو 2013 .
  10. مرجع > شيترا ف. راماني (13 يوليو 2013). "الإشارة الخضراء لنظام قطارات الضواحي" . صحيفة ذا هندو . تم الاطلاع عليه بتاريخ 30 يوليو 2013 .
  11. ^ “سكة حديد بنغالور في الضواحي حلم خرجج سيدو” . تايمز أوف إنديا . تي ان ان. 13 يوليو 2013 . تم الاسترجاع 30 يوليو 2013 .{{cite news}}: CS1 maint: deprecated archiveal service ( link )
  12. «الحكومة ستنشئ شركة ذات غرض خاص لتنفيذ نظام السكك الحديدية في ضواحي بنغالور» . صحيفة بيزنس ستاندرد . وكالة برس ترست أوف إنديا. ١٢ يوليو ٢٠١٣. تاريخ الاطلاع: ٣٠ يوليو ٢٠١٣ .
  13. 1 2 "المرحلة الأولى من شبكة السكك الحديدية في الضواحي ممكنة: جورج" . صحيفة تايمز أوف إنديا . 17 نوفمبر 2016.
  14. «الولاية تسعى للحصول على موافقة الحكومة المركزية لمشروع السكك الحديدية في الضواحي» . صحيفة ذا هندو . 25 سبتمبر 2015. ISSN 0971-751X . تاريخ الاطلاع: 29 سبتمبر 2020 .
  15. "السكك الحديدية في الضواحي تتلقى دفعة قوية، والسكك الحديدية ستربط 4 محطات" . صحيفة نيو إنديان إكسبريس . 17 نوفمبر 2016. تم الاطلاع عليه بتاريخ 18 نوفمبر 2016 .
  16. «الموافقة على خط سكة حديد الضواحي بين وايتفيلد وبياباناهالي» . صحيفة ديكان هيرالد . تم الاطلاع عليه بتاريخ 18 نوفمبر 2016 .
  17. "شركة RITES تقدم تقرير دراسة الجدوى المنقح لمشروع سكة ​​حديد الضواحي في بنغالورو" .
  18. "K-RIDE تطرح مناقصة مسح الأراضي لسكك حديد الضواحي في بنغالورو" . 27 فبراير 2020.
  19. "بدأت شركة K-RIDE عملية المسح لمشروع السكك الحديدية في الضواحي" . 27 فبراير 2020.
  20. "حول" . KRIDE . تم الاطلاع عليه بتاريخ 15 يناير 2025 .
  21. "شركة ذات غرض خاص لسكك حديد الضواحي ستتبلور خلال شهر" . صحيفة ديكان هيرالد . 5 يوليو 2019. تاريخ الاطلاع: 29 سبتمبر 2020 .
  22. "طرح مناقصة لإجراء مسح للأراضي" . صحيفة تايمز أوف إنديا . 26 فبراير 2020.
  23. «بدء الأعمال التحضيرية لمشروع السكك الحديدية في الضواحي» . صحيفة نيو إنديان إكسبريس . 27 فبراير 2020. تاريخ الاطلاع: 29 سبتمبر 2020 .
  24. «مشروع سكة ​​حديد بنغالورو الضواحي، الذي طال انتظاره، بقيمة 17000 كرور روبية، ينتظر موافقة الحكومة المركزية؛ التفاصيل هنا» . صحيفة فايننشال إكسبريس . 6 ديسمبر 2019. تاريخ الاطلاع: 29 سبتمبر 2020 .
  25. 1 2 "مع موافقة وزارة المالية على مشروع ضواحي بنغالور، تبدأ شركة K-Ride بتوظيف المهندسين" . 27 يونيو 2020.
  26. "آخر أخبار ومعلومات واتجاهات سوق العقارات لعام 2021" . realtybeat.in . تم الاطلاع عليه بتاريخ 10 يوليو 2021 .
  27. «رئيس الوزراء مودي سيضع حجر الأساس لمشروع سكة ​​حديد بنغالورو الضواحي في 20 يونيو» . صحيفة إنديان إكسبريس . 7 يونيو 2022. تاريخ الاطلاع: 7 يونيو 2022 .
  28. «رئيس الوزراء يفتتح ويضع حجر الأساس لعدة مشاريع بنية تحتية للسكك الحديدية والطرق بقيمة تزيد عن 27000 كرور روبية في بنغالورو» . رئيس وزراء الهند. 20 يونيو 2022.
  29. «بدء أعمال الإنشاء لخط ماليج ضمن مشروع سكة ​​حديد بنغالورو للضواحي» . أخبار النقل الحضري . تم الاطلاع عليه بتاريخ 15 يناير 2025 .
  30. "شركة L&T تفوز بأعمال جسر مشروع سكة ​​حديد ضواحي بنغالورو" . The Metro Rail Guy . 21 مارس 2022. تم الاطلاع عليه بتاريخ 15 يناير 2025 .
  31. «فازت شركة L&T بعقد قيمته 1040 كرور روبية هندية لتنفيذ جزء من مشروع سكة ​​حديد ضواحي بنغالورو» . www.business-standard.com . مؤرشف من الأصل بتاريخ 30 ديسمبر 2023. تم الاطلاع عليه بتاريخ 15 يناير 2025 .
  32. ١ ٢ ٣ «مشروع سكة ​​حديد بنغالورو الضواحي: «الممران ٢ و٤ هما الأولوية الآن»، يقول الوزير في سومانا وسط محادثات حول إلغاء الممر ٣» . صحيفة إنديان إكسبريس . ٢٨ نوفمبر ٢٠٢٤. تم الاطلاع عليه بتاريخ ١٥ يناير ٢٠٢٥ .
  33. «السكك الحديدية تعيد تشغيل خدمات قطارات الضواحي المحدودة في بنغالورو وما حولها» . ذا نيوز مينيت . 4 ديسمبر 2020. تم الاطلاع عليه بتاريخ 4 ديسمبر 2020 .
  34. "مشروع K-RIDE يمهد الطريق لإنشاء خط سكة حديد ضواحي يربط بين ماجستيك ومطار بنغالورو" . صحيفة ديكان هيرالد . تاريخ الاطلاع: 15 يناير 2025 .
  35. «بنغالورو: بدء أعمال إنشاء خط سكة حديد الضواحي بياباناهالي-تشيكاباناڤارا خلال شهر؛ تم إصدار أمر العمل لشركة لارسن وتوبرو» . صحيفة تايمز أوف إنديا . 2 سبتمبر 2022. ISSN 0971-8257 . تاريخ الاطلاع: 15 يناير 2025 .
  36. كيديور، سوتشيث (9 أكتوبر 2022). "بدء الأعمال التمهيدية لمشروع سكة ​​حديد ضواحي بنغالورو بالقرب من محطة هيبال للسكك الحديدية" . صحيفة ذا هندو . ISSN 0971-751X . تاريخ الاسترجاع: 15 يناير 2025 .
  37. «حكومة كارناتاكا تحدد عام 2028 موعداً نهائياً لمشروع سكة ​​حديد ضواحي بنغالورو بالكامل» . ماني كونترول . مؤرشف من الأصل في 9 سبتمبر 2024. تم الاطلاع عليه في 15 يناير 2025 .
  38. ^ “نصف مشروع سكة ​​حديد بنغالورو سوبربان سيكون جاهزًا بحلول ديسمبر 2026، كما يقول سومانا” . ديكان هيرالد . تم الاسترجاع في 15 يناير 2025 .
  39. "شركة K-RIDE تطرح مناقصات لبناء 18 محطة على خط كاناكا" . صحيفة ديكان هيرالد . تاريخ الاطلاع: 15 يناير 2025 .
  40. لايف مينت (1 فبراير 2020). "ميزانية 2020: النص الكامل لخطاب نيرمالا سيثارامان بشأن الميزانية" . مينت . مؤرشف من الأصل في 17 أبريل 2024. تم الاطلاع عليه في 15 يناير 2025 .
  41. فيليب، كريستين ماثيو (5 فبراير 2020). "مشروع سكة ​​حديد ضواحي بنغالورو بتكلفة 18600 كرور روبية يحصل على كرور روبية واحدة فقط في الكتاب الوردي" . صحيفة تايمز أوف إنديا . تاريخ الاسترجاع: 29 سبتمبر 2020 .
  42. «ميزانية 2020: دعم مشروع سكة ​​حديد ضواحي بنغالورو سيعزز النقل الحضري في كارناتاكا» . ETGovernment.com . تاريخ الاطلاع: 29 سبتمبر 2020 .
  43. «ميزانية كارناتاكا: تخصيص 500 كرور روبية لسكك حديد ضواحي بنغالورو بمثابة طوق نجاة» . صحيفة ديكان هيرالد . 6 مارس 2020. تاريخ الاطلاع: 29 سبتمبر 2020 .
  44. «مشروع سكة ​​حديد ضواحي بنغالور: مشروع سكة ​​حديد ضواحي بنغالور بطول 148 كم، الذي طُرح قبل 37 عامًا، يحصل على الموافقة | أخبار بنغالور» . صحيفة تايمز أوف إنديا . 8 أكتوبر 2020.
  45. ٢٨ يونيو، بقلم سريدهار فيفان / تم التحديث في ٢٠٢٦، الساعة ٠٦:٠٠ صباحًا. "نظام تحكم قطارات أوروبي لتوجيه قطارات الضواحي في بنغالورو" . صحيفة بنغالور ميرور . تم الاطلاع عليه في ٣ يوليو ٢٠٢٦ .{{cite web}}: |first1=له اسم عام ( مساعدة ) ؛ |last2=له اسم رقمي ( مساعدة ) CS1 maint: أسماء رقمية: قائمة المؤلفين ( رابط )
  46. "دراسة جدوى خط سكة حديد جنوب غرب الهند لممرات السكك الحديدية في ضواحي بنغالورو - التقرير النهائي" (ملف PDF) . شركة RITES المحدودة . يوليو 2019.
  47. «قطار ضواحي بنغالورو سيقدم خدمات مماثلة للمترو؛ ولن يُطلق إلا بحلول عام 2026 | أخبار بنغالورو» . صحيفة تايمز أوف إنديا . 21 نوفمبر 2019.
  48. 1 2 "شرح: ما هو مشروع سكة ​​حديد ضواحي بنغالورو، وكيف سيساعد الناس الذين يعيشون في المدينة وحولها؟" . صحيفة إنديان إكسبريس. 30 يونيو 2021.
  49. «شركة K-RIDE تلغي خطة إنشاء مستودع جنابهاراتي للضواحي» . صحيفة تايمز أوف إنديا . 24 نوفمبر 2021. ISSN 0971-8257 . تاريخ الاطلاع: 15 يناير 2025 .
  50. ^ "عرض شركة KPC وURCC لشراء مستودع Soladevanahalli التابع لشركة Bengaluru Suburban Rail" . رجل مترو السكك الحديدية . 12 ديسمبر 2024 . تم الاسترجاع في 15 يناير 2025 .
  51. "ملخص خطة التنقل في بنغالورو: تخصيص 18,480 كرور روبية للممرات العلوية" . 18 ديسمبر 2019.
  52. "تدعو منظمة DULT المشغلين إلى إنشاء شبكة مشاركة الدراجات الهوائية ضمن مبادرة "Trin Trin" في بنغالورو" . 16 سبتمبر 2021.
  53. «المرحلة الثانية من مشروع قطار ضواحي بنغالورو ستغطي مسافة 146 كيلومترًا، لربط خط السكة الحديدية الدائري المقترح» . Moneycontrol . مؤرشف من الأصل بتاريخ 13 يونيو 2025. تم الاطلاع عليه بتاريخ 25 يونيو 2025 .
