الشبكة الوطنية (بريطانيا العظمى)

خريطة الشبكة الوطنية

الشبكة الوطنية هي شبكة نقل الطاقة الكهربائية ذات الجهد العالي التي تدعم سوق الكهرباء في المملكة المتحدة ، حيث تربط محطات توليد الطاقة والمحطات الفرعية الرئيسية ، وتضمن إمكانية استخدام الكهرباء المولدة في أي مكان على الشبكة لتلبية الطلب في أماكن أخرى. تخدم الشبكة معظم أنحاء بريطانيا العظمى وبعض الجزر المحيطة بها. ولا تشمل أيرلندا الشمالية ، التي تُعد جزءًا من سوق الكهرباء الأيرلندية الموحدة .

الشبكة الوطنية هي شبكة متزامنة واسعة النطاق تعمل بتردد 50 هرتز، وتتألف من خطوط جهد 400  كيلوفولت و275  كيلوفولت، بالإضافة إلى  خطوط جهد 132 كيلوفولت في اسكتلندا. وتحتوي على العديد من وصلات الربط تحت سطح البحر : وصلة تيار متردد إلى جزيرة مان ، ووصلات تيار مستمر عالي الجهد إلى أيرلندا الشمالية، وجزر شتلاند ، وجمهورية أيرلندا، وفرنسا، وبلجيكا، وهولندا، والنرويج، والدنمارك.

ملكية

منذ خصخصة مجلس توليد الكهرباء المركزي عام ١٩٩٠، أصبحت شبكة الكهرباء في إنجلترا وويلز مملوكة لشركة "ناشونال جريد إلكتريسيتي ترانسميشن" . أما في اسكتلندا، فتملك شركة "سكوتش باور ترانسميشن" الشبكة في الجنوب، وشركة "إس إس إي" في الشمال. وتملك شركات نقل الطاقة البحرية البنية التحتية التي تربط مزارع الرياح البحرية بالشبكة .

تتولى شركة National Grid Electricity Transmission تشغيل نظام النقل ، وهي المسؤولة عن تشغيل الشبكة في جميع أنحاء بريطانيا العظمى، بينما تتولى شركة National Energy System Operator (NESO) المملوكة للحكومة مسؤولية إدارة سوق الكهرباء وموازنة العرض والطلب. [ 1 ]

تاريخ

أبراج الكهرباء في منطقة ضاحية بودسي ، غرب يوركشاير

خلفية

في أواخر القرن التاسع عشر، وضع نيكولا تيسلا مبادئ توزيع الطاقة الكهربائية ثلاثية الأطوار عالية الجهد أثناء عمله لدى شركة وستنجهاوس في الولايات المتحدة. [ 2 ] [ 3 ] وكان تشارلز ميرز ، من شركة ميرز وماكليلان الاستشارية، أول من استخدم هذا النظام في المملكة المتحدة ، وذلك في محطة نبتون بانك لتوليد الطاقة بالقرب من نيوكاسل أبون تاين . افتُتحت المحطة عام 1901، [ 4 ] وبحلول عام 1912، تطورت لتصبح أكبر نظام طاقة متكامل في أوروبا. [ 5 ] أما بقية أنحاء البلاد، فقد استمرت في استخدام شبكة من شبكات الإمداد الصغيرة المتفرقة.

إنشاء الشبكة

في عام 1925، طلبت الحكومة البريطانية من اللورد وير ، وهو صناعي من غلاسكو ، حل مشكلة عدم كفاءة وتشتت قطاع إمداد الكهرباء في بريطانيا. استشار وير ميرز، وكانت النتيجة قانون الكهرباء (الإمداد) لعام 1926 ، الذي أوصى بإنشاء نظام إمداد " شبكة وطنية ". [ 6 ] أنشأ قانون 1926 مجلس الكهرباء المركزي ، الذي أنشأ أول شبكة تيار متردد متزامنة على مستوى المملكة المتحدة، تعمل بجهد 132  كيلوفولت وتردد 50  هرتز. [ 7 ]

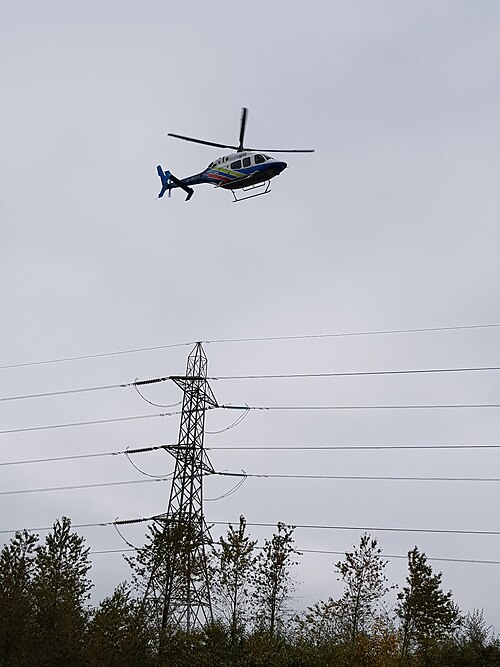

طائرة هليكوبتر تابعة لشركة ناشونال جريد تقوم بفحص الكابلات العلوية في مانشستر الكبرى

أُنشئت الشبكة باستخدام 6400 كيلومتر (4000 ميل) من الكابلات - معظمها هوائية - لربط 122 محطة توليد طاقة من أكثر المحطات كفاءة. شُيّد أول "برج للشبكة" بالقرب من إدنبرة في 14 يوليو 1928، [ 8 ] واكتمل العمل في سبتمبر 1933، قبل الموعد المحدد وضمن الميزانية المرصودة. [ 9 ] [ 10 ] وبدأت الشبكة العمل في عام 1933 كسلسلة من الشبكات الإقليمية مع وصلات مساعدة للاستخدام في حالات الطوارئ. بعد عملية التوازي غير المصرح بها ولكن الناجحة على المدى القصير لجميع الشبكات الإقليمية من قبل مهندسي الليل في 29 أكتوبر 1937، [ 11 ] وبحلول عام 1938، كانت الشبكة تعمل كنظام وطني. كان نمو عدد مستخدمي الكهرباء آنذاك الأسرع في العالم، إذ ارتفع من ثلاثة أرباع مليون مستخدم عام 1920 إلى تسعة ملايين عام 1938. [ 10 ] وقد أثبتت الشبكة الكهربائية جدواها خلال الحرب العالمية الثانية ، عندما وفرت جنوب ويلز الطاقة لتعويض النقص في إنتاج محطتي باترسي وفولهام لتوليد الطاقة. [ 10 ] تم تأميم الشبكة بموجب قانون الكهرباء لعام 1947 ، الذي أنشأ أيضًا هيئة الكهرباء البريطانية .

توسع

في عام 1949، قررت هيئة الكهرباء البريطانية تحديث شبكة الكهرباء بإضافة  وصلات جهد 275 كيلوفولت. عند إنشائها عام 1950،  صُمم نظام نقل الطاقة بجهد 275 كيلوفولت ليكون جزءًا من نظام إمداد وطني، مع توقع وصول إجمالي الطلب إلى 30,000  ميغاواط بحلول عام 1970. وقد تجاوز الطلب المتوقع بالفعل بحلول عام 1960. هذا النمو السريع دفع مجلس توليد الكهرباء المركزي (الذي أُنشئ عام 1958) إلى إجراء دراسة عام 1960 حول احتياجات النقل المستقبلية. [ 12 ]

تناولت الدراسة، إلى جانب ازدياد الطلب، تأثير التطورات السريعة في تصميم المولدات على نظام النقل، والتي أدت إلى إنشاء محطات طاقة  بقدرة مركبة تتراوح بين 2000 و3000 ميغاواط. وكان من المقرر أن تُقام هذه المحطات الجديدة في الغالب في مواقع تتيح الاستفادة من وفرة الوقود الرخيص منخفض الجودة وتوافر إمدادات كافية من مياه التبريد، إلا أن هذه المواقع لم تتطابق مع مراكز الأحمال. وتُعد محطة ويست بيرتون ، التي تضم 4 مولدات  بقدرة 500  ميغاواط لكل منها، والواقعة في حقل فحم نوتنغهامشير بالقرب من نهر ترينت ، مثالاً على ذلك. وقد حوّلت هذه التطورات التركيز في نظام النقل من الربط البيني إلى نقل كميات كبيرة من الطاقة من مناطق التوليد إلى مراكز الأحمال، مثل النقل المتوقع في عام 1970 لحوالي 6000  ميغاواط من منطقة ميدلاندز إلى المقاطعات المحيطة بلندن . [ 12 ]

تمت دراسة استمرار تعزيز وتوسيع  أنظمة 275 كيلوفولت كحل محتمل. ومع ذلك، فبالإضافة إلى المشكلة التقنية المتمثلة في ارتفاع مستويات الأعطال، كان سيتطلب الأمر عددًا أكبر بكثير من الخطوط لتحقيق التحويلات المقدرة عند 275  كيلوفولت. ولأن هذا لم يكن متوافقًا مع سياسة مجلس توليد الكهرباء المركزي في الحفاظ على المرافق، فقد تم البحث عن حل أفضل. تم النظر في مخططات 400  كيلوفولت و500  كيلوفولت: وكلاهما يوفر هامشًا كافيًا للتوسع المستقبلي. تم اتخاذ القرار لصالح نظام 400 كيلوفولت لسببين رئيسيين. أولًا، يمكن رفع مستوى  غالبية خطوط 275 كيلوفولت إلى 400 كيلوفولت، وثانيًا، كان من المتوقع أن يبدأ التشغيل عند 400 كيلوفولت في عام 1965 مقارنةً بعام 1968 لمخطط 500 كيلوفولت. [ 12 ] بدأ العمل على التصميم، وللوفاء بالجدول الزمني لعام 1965، كان من الضروري أن يتم تنفيذ أعمال الهندسة التعاقدية للمشاريع الأولى بالتزامن مع التصميم. كان أحد هذه المشاريع محطة التحويل الداخلية في ويست برتون 400 كيلو فولت، والتي تم تشغيل القسم الأول منها في يونيو 1965. ومنذ عام 1965، تم ترقية الشبكة جزئيًا إلى 400 كيلو فولت، بدءًا بخط طوله 150 ميلًا (240 كم) من سوندون إلى ويست برتون ، لتصبح الشبكة الفائقة .

في إصدار عام 2010 من القانون الذي يحكم الشبكة الوطنية، قانون الشبكة ، [ 13 ] تم تعريف الشبكة الفائقة على أنها تلك الأجزاء من نظام نقل الكهرباء البريطاني المتصلة بفولتيات تزيد عن 200  كيلو فولت.

تم بناء وصلة التيار المستمر عالي الجهد تحت سطح البحر بقدرة 2.2  جيجاواط من اسكتلندا إلى شمال ويلز في الفترة من 2013 إلى 2018. [ 14 ] وكانت هذه أول وصلة شبكة رئيسية غير متناوبة داخل بريطانيا العظمى، على الرغم من أن وصلات الربط بالشبكات الأجنبية كانت تستخدم بالفعل التيار المستمر عالي الجهد .

من عام 2020 فصاعدًا

في العقد الثاني من القرن الحادي والعشرين، أعلنت شركة الشبكة الوطنية عن مشروع "التحديث الكبير للشبكة"، وهو عبارة عن سلسلة من 17 مشروعًا لزيادة قدرة الشبكة على استقبال الإمدادات من مصادر بحرية وتلبية الطلب المتزايد، مثل الطلب الناتج عن السيارات الكهربائية. [ 15 ] [ 16 ]

في عام 2021، تم بناء تصميم جديد غير شبكي لأبراج نقل الكهرباء، يُعرف باسم برج T ، بالقرب من إيست هانتسبيل ، سومرست، وذلك لربط محطة هينكلي بوينت سي الجديدة بمحطة أفونماوث ، والتي يبلغ طولها 35 ميلاً . [ 17 ] وفي عام 2023، بدأت شركة ناشونال جريد بإزالة المعدات المصنعة من قبل شركة ناري تكنولوجي الصينية، وذلك لأسباب تتعلق بالأمن القومي. [ 18 ]

في عام 2024، أنشأت وزارة أمن الطاقة وصافي الانبعاثات الصفرية شركة NESO المملوكة للدولة للحصول على ترخيص تشغيل نظام الكهرباء من شركة National Grid plc . ولا تزال شركة National Grid هي المشغل لنظام النقل. [ 19 ] [ 20 ]

في ديسمبر 2025، وافقت هيئة تنظيم أسواق الغاز والكهرباء (Ofgem) على خطي ربط تحت سطح البحر لربط مزارع الرياح الاسكتلندية بجنوب إنجلترا بهدف تحسين استغلالها. ستستثمر كل من شركة الشبكة الوطنية (National Grid) وشركة إس إس إي (SSE) وشركة الطاقة الاسكتلندية (Scottish Power) في كابلي الطاقة تحت سطح البحر "إيسترن غرين لينكس" (EGL3) من بيترهيد و EGL4 من ويستفيلد، فايف، واللذان من المتوقع أن يبدأ تشغيلهما في عام 2034. سيرتبط الطرف الجنوبي لكلا الكابلين في أندربي كريك ، لينكولنشاير، بوصلة جديدة بطول 121 كيلومترًا (75 ميلًا) بين غريمسبي ووالبول ، نورفولك . [ 21 ]

خصائص الشبكة

إنتاج الكهرباء في المملكة المتحدة حسب المصدر 1985-2020 [ 22 ] [ 23 ] [ 24 ] [ 25 ] [ 26 ]
الكهرباء الموردة (صافي) من عام 1920 إلى عام 2024

تغطي الشبكة المتزامنة المتجاورة إنجلترا (بما في ذلك جزيرة وايتواسكتلندا (بما في ذلك بعض الجزر الاسكتلندية مثل أوركني ، وسكاي [ 27 ] والجزر الغربية التي تتمتع باتصال محدود [ 28 ]وويلز ، وجزيرة مان .

حجم الشبكة

الأرقام التالية مأخوذة من بيان السنوات السبع لعام 2005. [ 29 ]

  • أقصى طلب (2005/2006): 63 جيجاواط (تقريبًا) (81.39% من السعة)
  • الحد الأدنى للطلب (مايو 2020): 15.3  جيجاواط [ 30 ]
  • يبلغ استهلاك الطاقة الكهربائية السنوي في المملكة المتحدة حوالي 360 تيراواط ساعة (1.3 إكساجول).
  • القدرة (2005/6): 79.9  جيجاواط (أو 80  جيجاواط وفقًا لبيان السنوات السبع لعام 2008) [ 31 ]
  • عدد محطات الطاقة الكبيرة المتصلة بها: 181
  • طول  شبكة 400 كيلوفولت: 11500  كم (دائرة)
  • طول  شبكة 275 كيلوفولت: 9800  كم (دائرة)
  • طول  شبكة الجهد 132 كيلوفولت (أو أقل)؛ 5250  كم (دائرة)

يتم توفير إجمالي القدرة التوليدية بشكل متساوٍ تقريبًا من محطات الطاقة المتجددة والغازية والنووية والفحم . تبلغ الطاقة المنقولة سنويًا في شبكة المملكة المتحدة حوالي 300-360 تيراواط ساعة (1.1-1.3 إكساجول ) ، بمتوسط ​​معامل حمل يبلغ 72% (أي 3.6 × 10¹¹ / ( 8760 × 57 × 10⁶ ) ).

إزالة الكربون

وضعت خطط إزالة الكربون التي أطلقتها الحكومة البريطانية وشركة الشبكة الوطنية في عام 2020 هدفًا طموحًا يتمثل في تحقيق الحياد الكربوني أو حتى خفض الانبعاثات إلى ما دون الصفر بحلول عام 2033، [ 32 ] وهو هدف يسبق الهدف الوطني للمملكة المتحدة المتمثل في تحقيق ذلك بحلول عام 2050. كما سعت الشبكة الوطنية إلى امتلاك القدرة على الوصول إلى "صفر انبعاثات كربونية" بحلول عام 2025، ما يعني أنه إذا تمكن موردو الطاقة من إنتاج طاقة خضراء كافية، فمن الممكن نظريًا تشغيل الشبكة دون أي انبعاثات غازات دفيئة على الإطلاق (أي لن تكون هناك حاجة إلى احتجاز الكربون أو تعويضه كما هو الحال مع "صافي الانبعاثات الصفرية"). [ 33 ] في عام 2020، جاء حوالي 40% من طاقة الشبكة من حرق الغاز الطبيعي، ولم يكن من المتوقع توفر طاقة خضراء كافية لتشغيل الشبكة دون انبعاثات كربونية في عام 2025، إلا ربما في الأيام الأكثر رياحًا. اعتبر محللون مثل شركة هارتري سوليوشنز في عام 2020 أن الوصول إلى "صافي الصفر" بحلول عام 2050 سيكون أمراً صعباً، بل وأكثر صعوبة للوصول إلى "صافي الصفر" بحلول عام 2033. [ 34 ] [ 35 ]

لقد تحقق تقدم مستمر نحو الحياد الكربوني، حيث انخفضت كثافة الكربون بنسبة 53% خلال السنوات الخمس حتى عام 2020. وقد اكتمل التخلص التدريجي من الفحم : ففي عام 2020، لم تتجاوز نسبة الكهرباء المولدة من الفحم في المملكة المتحدة 1.6%، مقارنةً بنحو 25% في عام 2015. كما شهد عام 2020 مرور أكثر من شهرين على آخر مرة لم تستخدم فيها المملكة المتحدة الفحم لتوليد الكهرباء، وهي أطول فترة منذ الثورة الصناعية . [ 36 ] [ 37 ] [ 38 ] وفي 30 سبتمبر 2024، مع إغلاق آخر محطة لتوليد الطاقة بالفحم، أصبحت الكهرباء في المملكة المتحدة خالية من الفحم. [ 39 ]

في يوليو 2024، أصدرت الأكاديمية الملكية للهندسة تقريرًا حول التقدم المحرز في استراتيجية شركة "ناشونال جريد" لإزالة الكربون. [ 40 ] وذكر التقرير، المعنون "إزالة الكربون السريعة من نظام الكهرباء في بريطانيا العظمى"، أن مهمة الحكومة لتوفير طاقة نظيفة بحلول عام 2030 ترفع مستوى الطموح بشكل كبير عن هدف عام 2035 الذي كان صعبًا بالفعل. وبموجب استراتيجية مُعدّلة في عام 2024، أصبحت حكومة المملكة المتحدة تهدف إلى تحقيق هذا الهدف بحلول عام 2030، متقدمةً بذلك عن الهدف الأصلي لعام 2035. وقد أُتيح هذا التغيير في موعد التسليم بفضل استثمارات البنية التحتية الأخيرة، واقتراح مبلغ 77 مليار جنيه إسترليني لتحسين شبكة نقل الكهرباء بين عامي 2026 و2031. [ 41 ] وقبل ذلك بأشهر، أُعلن عن إنشاء شركة "غريت بريتش إنرجي" ، وهي شركة طاقة متجددة مدعومة من الحكومة. وسيلعب إنشاء هذه الشركة، والمشاريع التي ستمتلك فيها حصة أقلية، دورًا كبيرًا في تحقيق هدف الحكومة لعام 2030. وقد خططت شركة GBE لاستثمارات بقيمة 8.3 مليار جنيه إسترليني في طاقة الرياح البحرية، وطاقة الهيدروجين، واحتجاز الكربون، وتطوير الطاقة النووية قبل عام 2030. [ 42 ]

أصبح تحقيق هدف خفض الانبعاثات الكربونية بحلول عام 2030 ممكناً بفضل زيادة قدرة طاقة الرياح البحرية ، في حين تم تحديد مواقع طاقة الرياح البرية والطاقة الشمسية لزيادة استخدامها. وقد أُطلقت برامج وحملات توعية عامة لمحاولة تغيير عادات استهلاك الكهرباء، والتي قد تشمل استخدام مصادر طاقة كبيرة خارج ساعات الذروة. ويُعدّ خفض تكاليف شحن السيارات الكهربائية ليلاً أحد هذه البرامج التي لاقت رواجاً كبيراً في عام 2024. [ 43 ]

على الرغم من التقدم المحرز، لا تزال هناك بعض التحديات التي تعترض سبيل تحقيق الحياد الكربوني بحلول عام 2035 والوصول إلى صافي انبعاثات صفرية بحلول عام 2050. ويُعدّ تطوير وتركيب بنية تحتية لنقل الطاقة أمرًا بالغ الأهمية لتحقيق هذه الأهداف. وتُشكّل مرونة النظام مصدر قلق، فعلى سبيل المثال، تقلّ فعالية الطاقة الشمسية خلال فترات الأمطار الغزيرة الطويلة، مما يستدعي الحاجة إلى حلول أخرى للطاقة النظيفة لتلبية الطلب. [ 44 ] وفي حال فشلت الطاقة النظيفة في تحقيق هذه المرونة، أشارت وسائل الإعلام البريطانية إلى احتمالية انقطاع التيار الكهربائي، على الرغم من أن صحيفة ديلي تلغراف ذكرت في يناير 2025 أن انقطاعات التيار الكهربائي واسعة النطاق لا تزال مستبعدة. [ 44 ] كما ستلعب الإصلاحات التنظيمية وابتكارات تخزين الطاقة دورًا رئيسيًا في ضمان تزويد الطاقة النظيفة للشبكة بالقدر الكافي من الطاقة باستمرار.

خسائر

الأرقام مأخوذة مرة أخرى من بيان السنوات السبع لعام 2005.

  • التسخين الجولي في الكابلات: 857.8  ميغاواط
  • الخسائر الثابتة: 266  ميغاواط (تتكون من خسائر الهالة وفقدان الحديد ؛ ويمكن أن  تزيد بمقدار 100 ميغاواط في الأحوال الجوية السيئة)
  • خسائر التسخين في محولات المحطة الفرعية: 142.4  ميغاواط
  • خسائر التسخين في محول المولد: 157.3  ميغاواط
  • إجمالي الخسائر: 1423.5  ميغاواط (2.29% من ذروة الطلب)

على الرغم من انخفاض إجمالي الفاقد في الشبكة الوطنية، إلا أن هناك فاقدًا كبيرًا إضافيًا في عملية توزيع الكهرباء اللاحقة إلى المستهلك، مما تسبب في فاقد إجمالي للتوزيع بنسبة 8.7% في عام 2003. [ 45 ] وتختلف الفاقد اختلافًا كبيرًا بالنسبة للمستهلكين المتصلين بفولتيات مختلفة؛ فعند الاتصال بفولتية عالية، يبلغ إجمالي الفاقد حوالي 2.6%، وعند الاتصال بفولتية متوسطة 6.4%، وعند الاتصال بفولتية منخفضة 12.2%. [ 45 ]

يتم قياس الطاقة المولدة الداخلة إلى الشبكة عند جانب الجهد العالي لمحول المولد. [ 46 ] [ 47 ] وبالتالي، تُحسب أي خسائر في الطاقة داخل محول المولد لصالح شركة التوليد، وليس لصالح شبكة الكهرباء. ولا تُساهم خسائر الطاقة في محول المولد في خسائر الشبكة.

تدفق الطاقة

في الفترة 2009-2010، بلغ متوسط ​​تدفق الطاقة حوالي 11  جيجاواط من شمال المملكة المتحدة، وخاصة من اسكتلندا وشمال إنجلترا، إلى جنوب المملكة المتحدة عبر الشبكة. وكان من المتوقع أن يرتفع هذا التدفق إلى حوالي 12  جيجاواط بحلول عام 2014. [ 48 ] وقد أضاف إنجاز خط الربط الغربي عالي الجهد للتيار المستمر في عام 2018 قدرةً لتدفق 2.2  جيجاواط بين غرب اسكتلندا وشمال ويلز. [ 49 ]

بسبب فقد الطاقة المصاحب لهذا التدفق من الشمال إلى الجنوب، تتأثر فعالية وكفاءة قدرة التوليد الجديدة بشكل كبير بموقعها. فعلى سبيل المثال، تتمتع قدرة التوليد الجديدة على الساحل الجنوبي بفعالية أكبر بنحو 12% نتيجة انخفاض فقد الطاقة في نظام النقل مقارنةً بقدرة التوليد الجديدة في شمال إنجلترا، وبفعالية أكبر بنحو 20% مقارنةً بشمال اسكتلندا. [ 50 ]

الوصلات البينية

  الروابط الموجودة
  قيد الإنشاء
  مقترح
تنقل بعض خطوط نقل التيار المستمر عالية الجهد هذه الطاقة من مصادر متجددة مثل الطاقة الكهرومائية وطاقة الرياح. للاطلاع على الأسماء، انظر أيضًا النسخة المشروحة.

يوجد كابل  تيار متردد بقدرة 40 ميجاوات إلى جزيرة مان ، وكابل تيار مستمر عالي الجهد بطول 260  كم وقدرة 600  ميجاوات إلى جزر شتلاند . [ 51 ]

ترتبط شبكة الكهرباء في المملكة المتحدة بشبكات الكهرباء الأوروبية المجاورة عبر كابلات الطاقة البحرية .

في عام 2014، بلغ مستوى الربط الكهربائي في المملكة المتحدة (سعة النقل خارج الجزيرة مقارنة بسعة الإنتاج) 6٪ . [ 52 ]

اعتبارًا من عام 2024تبلغ السعة الإجمالية لهذه الموصلات أكثر من 10  جيجاواط . [ 53 ] وهي تشمل كابلات التيار المستمر إلى شمال فرنسا (2  جيجاواط HVDC Cross-Channel ، و1  جيجاواط HVDC IFA-2 ، و1  جيجاواط ElecLink عبر نفق القناة [ 54 ] )؛ وبلجيكا (1  جيجاواط HVDC Nemo Link )؛ وهولندا (1  جيجاواط HVDC BritNed )؛ والنرويج (1.4  جيجاواط HVDC North Sea Link )؛ وأيرلندا الشمالية (500  ميجاواط HVDC Moyle Interconnector )؛ وجمهورية أيرلندا (500  ميجاواط HVDC East–West Interconnector )؛ والدنمارك (1.4  جيجاواط Viking Link ).

تم تشغيل وصلة جديدة بقدرة 500  ميجاوات مع جمهورية أيرلندا ( غرين لينك ) في 29 يناير 2025. [ 55 ]

وتشمل المخططات المحتملة الأخرى روابط مع ألمانيا ( NeuConnect، 1.4 جيجاواط)؛ وأيسلندا (Icelink، حوالي 1 جيجاواط) [56] والمغرب ( 3.6  جيجاواط من توليد  الطاقة الشمسية الجديد المدعوم بالبطاريات ) . [ 57 ]

تخزين الشبكة

تتمتع شبكة المملكة المتحدة بإمكانية الوصول إلى أنظمة تخزين الطاقة بالضخ الكبيرة، ولا سيما محطة دينورويغ للطاقة التي يمكنها توفير 1.7 جيجاوات لمدة 5-6 ساعات، بالإضافة إلى محطتي كروشان وفيستينيوج  الأصغر حجماً .

توجد أيضًا بعض بطاريات الشبكة . اعتبارًا من مايو 2021،  كانت سعة تخزين البطاريات العاملة في المملكة المتحدة تبلغ 1.3 جيجاواط، مع وجود  مشاريع قيد التنفيذ بسعة 16 جيجاواط قابلة للتنفيذ خلال السنوات القليلة المقبلة. [ 58 ]  وقد أفيد أن محطة توليد الطاقة التي تمولها الصين في مينيتي ، ويلتشير، بقدرة 100 ميجاواط ، كانت الأكبر في أوروبا عند افتتاحها في يوليو 2021؛ [ 59 ] وعند اكتمال توسعة بقدرة 50  ميجاواط، ستصل سعة التخزين في الموقع إلى 266  ميجاواط ساعة. [ 60 ]  وبحلول يوليو 2026، تم تركيب ما يقرب من 7 جيجاواط من سعة بطاريات الشبكة. [ 61 ]

خدمات الحجز والاستجابة للترددات

تتولى شركة الشبكة الوطنية مسؤولية التعاقد على توفير الطاقة الكهربائية على المدى القصير لتغطية أخطاء التنبؤ بالطلب والأعطال المفاجئة في محطات توليد الطاقة. ويغطي هذا التعاقد بضع ساعات من التشغيل، مما يتيح الوقت لإبرام عقود السوق لتغطية عمليات الموازنة على المدى الطويل.

يُحافظ عادةً على تردد الشبكة ضمن نطاق 49.8 إلى 50.2  هرتز. [ 62 ] تعمل احتياطيات استجابة التردد على إبقاء تردد التيار المتردد للنظام ضمن نطاق ±1% من 50 هرتز ، باستثناء الظروف الاستثنائية. وتُستخدم هذه الاحتياطيات على أساس لحظي إما لخفض الطلب أو لتوفير توليد إضافي. [ 63 ] في حالة الطوارئ، عندما يكون التباين بين العرض والطلب كبيرًا جدًا وينخفض ​​التردد بشكل كبير (بين 48.8 هرتز و47.8 هرتز)، فإن قواطع فصل الطلب منخفض التردد (LFDD) التلقائية تُفعّل تدريجيًا وتفصل ما يصل إلى 60% من حمل المستهلك عن الشبكة الرئيسية لتجنب انقطاع التيار الكهربائي عن الشبكة بالكامل. [ 62 ]

خدمات الاحتياط هي مجموعة من الخدمات التي تعمل كل منها ضمن أوقات استجابة مختلفة: [ 63 ]

  • الاحتياطي السريع: توصيل سريع (في غضون دقيقتين) لزيادة الإنتاج أو انخفاض الطلب، مستدام لمدة 15 دقيقة على الأقل.
  • بدء التشغيل السريع: وحدات توليد تبدأ من وضع السكون وتوفر الطاقة في غضون خمس دقائق تلقائيًا، أو في غضون سبع دقائق من التعليمات اليدوية، مع استمرار التوليد لمدة أربع ساعات على الأقل.
  • إدارة الطلب: خفض الطلب بمقدار 25  ميغاواط على الأقل من كبار مستهلكي الطاقة، لمدة ساعة على الأقل.
  • الاحتياطي التشغيلي قصير المدى (STOR): توليد ما لا يقل عن 3  ميغاواط، من موقع واحد أو مجموعة من المواقع، في غضون أربع ساعات من التعليمات والحفاظ عليها لمدة ساعتين على الأقل.
  • بدء تشغيل BM: وحدات التوليد الرئيسية السائدة التي يتم الحفاظ عليها إما في حالة جاهزية الطاقة أو في حالة الاستعداد الساخن .

يتم تحديد حجم هذه الاحتياطيات وفقًا لثلاثة عوامل: [ 64 ]

  • أكبر حدث عطل موثوق به في جيل واحد، والذي يتمثل حاليًا إما في محطة الطاقة النووية Sizewell B (1260  ميجاوات) أو في كابل واحد من كابلات الربط البيني HVDC Cross-Channel (1000  ميجاوات).
  • التوافر المتوقع بشكل عام لجميع محطات توليد الطاقة
  • أخطاء التنبؤ بالطلب المتوقع

التحكم في الشبكة

على الرغم من أن شبكة النقل مملوكة لشركات منفصلة، ​​إلا أن التحكم التشغيلي يقع على عاتق شركة "ناشونال جريد إلكتريسيتي ترانسميشن"، التي تدير الشبكة في جميع أنحاء بريطانيا العظمى من مركز التحكم في شبكة النقل في وارويك. [ 1 ] [ 65 ]

تكاليف النقل

خط نقل طاقة 400 كيلوفولت في تشيشاير

تُسترد تكاليف تشغيل نظام الشبكة الوطنية للكهرباء من قِبل مشغل نظام الشبكة الوطنية للكهرباء (NGESO) من خلال فرض رسوم استخدام شبكة النقل (TNUoS) على مستخدمي النظام. [ 66 ] تُقسم هذه التكاليف بين مُنتجي الكهرباء ومستخدميها. [ 67 ]

تُحدد التعرفات سنويًا من قبل الهيئة الوطنية لتشغيل نظام الكهرباء (NGESO)، وتنقسم البلاد إلى مناطق، لكل منها تعرفة مختلفة للإنتاج والاستهلاك. وبشكل عام، تكون التعرفات أعلى بالنسبة للمولدين في الشمال والمستهلكين في الجنوب، نظرًا لوجود تدفق عام للكهرباء من الشمال إلى الجنوب.

طلب منطقة تراياد

يُعدّ "الطلب الثلاثي" مقياسًا للطلب يُقدّم بياناتٍ بأثر رجعي عن ثلاثة أرقامٍ تتعلّق بذروة الطلب بين شهري نوفمبر وفبراير (شاملين) من كل شتاء. ولتشجيع استخدام الشبكة الوطنية للكهرباء بشكلٍ أقلّ تأثرًا بذروة الطلب، يُستخدم هذا المقياس كأساسٍ للرسوم الإضافية التي يدفعها المستخدمون (مورّدو الكهرباء المرخّصون) للشبكة الوطنية: يدفع المستخدمون رسومًا أقلّ إذا تمكّنوا من إدارة استهلاكهم بحيث يكون أقلّ تأثرًا بذروة الطلب.

لحساب كل عام، تُحلل مقاييس الطلب التاريخية للنظام لتحديد ثلاث فترات مدة كل منها نصف ساعة ذات متوسط ​​طلب مرتفع؛ تُعرف هذه الفترات الثلاث باسم "الثلاثيات". وتشمل هذه الفترات: (أ) فترة ذروة الطلب على النظام، و(ب) فترتين أخريين من أعلى مستويات الطلب، تفصل بينهما وبين ذروة الطلب على النظام مدة لا تقل عن عشرة أيام.

بالنسبة لمحطات الطاقة، فإن الطلب الخاضع للرسوم هو فقط صافي طلب الموقع (وفقًا لقاعدة CUSC 14.17.10)، لذلك عندما يكون الموقع يصدر صافيًا (أي أن إجمالي التوليد المقاس في ذلك الموقع يتجاوز إجمالي طلب المحطة المقاس بشكل منفصل)، فإن طلب المحطة المقاس بشكل منفصل لن يكون مسؤولاً عن رسوم TNUoS المتعلقة بطلب المحطة في المنطقة الثلاثية.

كانت مواعيد الثلاثيات في السنوات الأخيرة كالتالي:

سنةالثلاثي 1الثلاثي 2الثلاثي 3
2015/16 [ 68 ]الأربعاء 25 نوفمبر 2015، من الساعة 17:00 إلى الساعة 17:30الثلاثاء 19 يناير 2016، من الساعة 17:00 إلى الساعة 17:30الاثنين 15 فبراير 2016، من الساعة 18:00 إلى الساعة 18:30
2016/17 [ 69 ]الاثنين 5 ديسمبر 2016، 17:00 – 17:30الخميس 5 يناير 2017، من الساعة 17:00 إلى الساعة 17:30الاثنين 23 يناير 2017، من الساعة 17:00 إلى الساعة 17:30
2017/18 [ 70 ]الاثنين 11 ديسمبر 2017، 17:30 – 18:00الاثنين 26 فبراير 2018، من الساعة 18:30 إلى الساعة 19:00الاثنين 5 فبراير 2018، من الساعة 18:00 إلى الساعة 18:30
2018/19
2019/20
2020/21 [ 71 ]الاثنين 7 ديسمبر 2020، من الساعة 17:00 إلى الساعة 17:30الخميس 7 يناير 2021، من الساعة 17:30 إلى الساعة 18:00الأربعاء 10 فبراير 2021، من الساعة 18:00 إلى الساعة 18:30

يُعدّ هذا المصدر الرئيسي للدخل الذي تستخدمه شركة الشبكة الوطنية لتغطية تكاليف نقل الطاقة لمسافات طويلة بجهد عالٍ (يتم احتساب تكلفة توزيع الطاقة بجهد منخفض بشكل منفصل). كما تفرض الشركة رسومًا سنوية لتغطية تكاليف المولدات وشبكات التوزيع وربط كبار المستخدمين الصناعيين.

تشجع رسوم التراياد المستخدمين على خفض الأحمال في أوقات الذروة؛ ويتحقق ذلك غالبًا باستخدام مولدات الديزل. كما تستخدم الشبكة الوطنية للكهرباء هذه المولدات بشكل روتيني. [ 72 ]

تقدير تكاليف نقل الطاقة لكل كيلوواط ساعة

 إذا قُسِّم إجمالي إيرادات شبكة الطاقة الوطنية (TNUoS) أو شبكة Triad (على سبيل المثال، 15,000 جنيه إسترليني/ميغاواط·سنة × 50,000 ميغاواط = 750 مليون جنيه إسترليني/سنة) على إجمالي عدد الوحدات التي يُنتجها نظام توليد الطاقة في المملكة المتحدة سنويًا (إجمالي عدد الوحدات المباعة - على سبيل المثال، 360 تيراواط ساعة (1.3 إكساجول) [ 67 ] ) ، فإنه يُمكن تقدير تكاليف النقل تقريبًا، ويُقدَّر الرقم بحوالي 0.2 بنس/كيلوواط ساعة. وتُشير تقديرات أخرى أيضًا إلى رقم 0.2 بنس/كيلوواط ساعة [ 67 ] .

ومع ذلك، يشير برنارد كويج إلى ما يلي: "وفقًا للحسابات السنوية لعامي 2006/2007 لشركة NGC UK لنقل الطاقة، نقلت الشركة 350 تيراواط/ساعة بدخل قدره 2012 مليون جنيه إسترليني في عام 2007، أي أن NGC تتلقى 0.66 بنس لكل كيلوواط/  ساعة. ومع احتساب التضخم لمدة عامين حتى عامي 2008/2009، لنفترض 0.71 بنس لكل كيلوواط/ساعة." [ 73 ] ولكن هذا يشمل أيضًا رسوم توصيل المولدات.

رسوم التوليد

لكي يُسمح لمولدات الكهرباء بتزويد شبكة النقل بالكهرباء، يجب أن تحصل على ترخيص من وزارة الأعمال والطاقة والاستراتيجية الصناعية (BEIS) وأن تُبرم اتفاقية ربط مع شركة NGET، والتي تمنحها أيضًا سعة دخول شبكة النقل (TEC). تُساهم المولدات في تكاليف تشغيل الشبكة من خلال دفع رسوم سعة دخول شبكة النقل، وفقًا لتعريفات توليد الطاقة التي تحددها شركة NGET. ويتم احتساب هذه الرسوم على أساس السعة القصوى. بمعنى آخر، فإن مولدًا لديه سعة دخول  شبكة نقل تبلغ 100 ميغاواط، ولكنه لم يُنتج سوى 75 ميغاواط كحد أقصى  خلال العام، سيُحاسب على كامل سعة  دخول شبكة النقل البالغة 100 ميغاواط.

في بعض الحالات، تُطبق تعريفات TNUoS سلبية. تُدفع لهذه المولدات مبلغًا بناءً على ذروة صافي إنتاجها خلال ثلاث دورات تجريبية على مدار العام. ويمثل هذا انخفاضًا في التكاليف ناتجًا عن وجود مولد بالقرب من مركز الطلب في البلاد.

تستخدم الشبكة الوطنية سوق خدمات الشبكة . بدأ تطبيق "الاحتواء الديناميكي" في أكتوبر 2020، بسعر مبدئي قدره 17 جنيهًا إسترلينيًا لكل ميغاواط في الساعة ، وبدأ تطبيق التنظيم الديناميكي (DR) في أبريل 2022. [ 74 ]

رسوم الطلب

ينقسم مستهلكو الكهرباء إلى فئتين: مستهلكو الكهرباء الذين تُقاس عداداتهم كل نصف ساعة (HH) ومستهلكو الكهرباء الذين لا تُقاس عداداتهم كل نصف ساعة (NHH). يُلزم العملاء الذين يكون استهلاكهم للكهرباء في أوقات الذروة مرتفعًا بتركيب عداد HH، والذي يقوم فعليًا بقراءة الاستهلاك كل 30 دقيقة. ونتيجةً لذلك، تتغير أسعار الكهرباء المفروضة على هؤلاء العملاء 17,520 مرة في السنة (غير الكبيسة).

تُحتسب رسوم TNUoS لعميل HH ذي العداد بناءً على استهلاكه خلال ثلاث فترات ذروة استهلاك، مدة كل منها نصف ساعة، بين شهري نوفمبر وفبراير، والمعروفة باسم "الثلاثية". ونظرًا لطبيعة الطلب على الكهرباء في المملكة المتحدة، تقع فترات الثلاثية الثلاث دائمًا في ساعات المساء الأولى، ويجب أن تفصل بينها مدة لا تقل عن عشرة أيام عمل كاملة. وتُحسب رسوم TNUoS لعميل HH ببساطة بضرب متوسط ​​استهلاكه خلال فترات الثلاثية في تعريفة منطقته. وبالتالي، ( اعتبارًا من عام 2007)) سيدفع عميل في لندن يبلغ  متوسط ​​طلبه 1 ميغاواط خلال فترات الثلاث الثلاث 19430 جنيهًا إسترلينيًا كرسوم TNUoS.

رسوم TNUoS المفروضة على عملاء NHH المزودين بعدادات أبسط بكثير. يتم محاسبة المورد على مجموع استهلاكه الإجمالي بين الساعة 16:00 و 19:00 يوميًا على مدار السنة، مضروبًا في التعرفة ذات الصلة.

المدفوعات المقيدة

تُعدّ مدفوعات التقييد مدفوعات تُقدّم لمولدات الطاقة التي تتجاوز حجمًا معينًا، حيث تُصدر الشبكة الوطنية تعليمات تشغيلية لها تُفيد بعدم قدرتها على استيعاب كمية الكهرباء التي تُنتجها عادةً. وقد يعود ذلك إلى نقص في سعة النقل، أو انخفاض في الطلب، أو فائض غير متوقع في الإنتاج. وتُمثّل مدفوعات التقييد تعويضًا عن انخفاض الإنتاج. [ 75 ]

الحوادث الكبرى

انقطاعات التيار الكهربائي الناتجة عن أعطال في الشبكة الوطنية، أو نقص في توليد الطاقة اللازمة لتزويدها بالطاقة الكافية، نادرة الحدوث. يُنشر الأداء العام للنظام على موقع الشبكة الوطنية الإلكتروني، ويتضمن رقمًا عامًا بسيطًا لمدى توافر نظام النقل . للعام 2021-2022،كانت هذه النسبة 99.999612%. [ 76 ]

في عامي 2020-2021، تسببت المشكلات التي تؤثر على شبكات توزيع الجهد المنخفض - والتي لا تتحمل شركة الشبكة الوطنية مسؤوليتها - في حدوث ما يقرب من 60 دقيقة أو نحو ذلك سنوياً، في المتوسط، من انقطاعات التيار الكهربائي المنزلية غير المخطط لها. [ 77 ]

منذ عام 1990، كان هناك عدد قليل من انقطاعات التيار الكهربائي البارزة التي كانت مرتبطة بالشبكة الوطنية للكهرباء:

أغسطس 2003

في مساء يوم 28 أغسطس/آب 2003، انقطع التيار الكهربائي عن 476 ألف مشترك في منطقة جنوب لندن، بالإضافة إلى مترو أنفاق لندن وبعض خدمات السكك الحديدية، لمدة 40 دقيقة تقريباً. وبلغ إجمالي  الطاقة المفقودة 724 ميغاواط.

تُرك تسرب زيت في محول كهربائي دون معالجة لعدة أشهر، باستثناء عمليات إضافة الزيت، بانتظار إصلاحه بشكل صحيح. تسبب ذلك في إطلاق إنذار أساءت غرفة التحكم في الشبكة الوطنية تفسيره. أثناء استبدال المعدات التي يُفترض أنها معيبة، تسبب مرحل حماية غير مناسب الحجم ، تم تركيبه قبل عدة سنوات، في فصل قاطع الدائرة، مما أدى إلى انقطاع التيار الكهربائي عن محطتين فرعيتين رئيسيتين في جنوب لندن.

سبتمبر 2003

بعد أسبوع من انقطاع التيار الكهربائي في لندن، وتحديدًا في 5 سبتمبر 2003، وقع حادث في محطة هامز هول الفرعية، مما أثر على إمداد 201 ألف مشترك في شرق برمنغهام. وشمل المشتركون المتضررون شركة السكك الحديدية الوطنية، ومطار برمنغهام الدولي، ومركز المعارض الوطني، حيث بلغ إجمالي الطاقة المفقودة 301  ميغاواط . ويُعزى ذلك إلى خطأ ارتكبته شركة الشبكة الوطنية عند تشغيل أنظمة الحماية بعد تحديث مكونات المحطة الفرعية في أغسطس من ذلك العام. [ 78 ]

مايو 2008

في 27 مايو/أيار 2008، بدءًا من الساعة 11:34، انفصلت محطتان من أكبر محطات توليد الطاقة في بريطانيا، وهما لونغانيت في فايف وسيزويل بي في سوفولك، عن الشبكة الكهربائية (تعطلتا) في غضون دقائق قليلة. وبلغ إجمالي الخسائر في الطاقة الناتجة عن هذه الانقطاعات 1714  ميغاواط على الأقل، وهو ما يتجاوز الحد الأقصى للخسائر البالغ 1260  ميغاواط الذي كان من المفترض أن تتحمله الشبكة في ذلك اليوم. [ 79 ]

انخفض تردد النظام فورًا إلى 49.2  هرتز، وتسببت عمليات فصل إضافية لاحقة للتوليد نتيجة للحماية التلقائية في انخفاض التردد أكثر إلى 48.8  هرتز. دفع هذا شبكات التوزيع إلى فصل بعض المشتركين تلقائيًا للحد من انخفاض التردد، وخلال الساعات القليلة التالية، أمرت الشبكة الوطنية شبكات التوزيع بخفض الجهد لتقليل الطلب. انقطع التيار الكهربائي عن 500,000 مشترك على الأقل. [ 80 ] [ 81 ] [ 82 ] في غضون 40 دقيقة، سُمح لشبكات التوزيع بإعادة توصيل جميع المشتركين، على الرغم من استمرار التحكم في الجهد في بعض المناطق حتى الساعة 6:07 مساءً. [ 79 ]

وُصِف الحادث بأنه "مصادفة هائلة" ولم يُعزَ إلى نقص الاستثمار. [ 80 ] ومع ذلك، فقد كشف الحادث عن عدد من المشكلات. إذ تسبب سلوك حماية المولدات أثناء التغيرات المفاجئة في التردد في فصل عدد من المولدات عن الشبكة بشكل غير صحيح. كما لم تُحقق أنظمة فصل الطلب عند التردد المنخفض والتحكم في الجهد خفضًا كافيًا في الطلب كما كان مُخططًا له، ولكن لم يكن لهذا تأثير كبير على انقطاع التيار الكهربائي. [ 79 ]

أغسطس 2019

في 9 أغسطس/آب 2019، انقطع التيار الكهربائي عن حوالي مليون مشترك في بريطانيا العظمى. [ 83 ] ضربت صاعقة خط نقل كهربائي في تمام الساعة 4:52 مساءً، مما تسبب في فقدان 500  ميغاواط من الطاقة المولدة (معظمها من الطاقة الشمسية). وعلى الفور تقريبًا، تعطلت محطة ليتل بارفورد لتوليد الطاقة ومزرعة هورنسي لطاقة الرياح في غضون ثوانٍ، مما أدى إلى فقدان 1.378  غيغاواط من الطاقة المولدة، وهو ما يتجاوز 1  غيغاواط من الطاقة الاحتياطية (حجم أكبر خسارة متوقعة منفردة) التي كان المشغل يحتفظ بها في ذلك الوقت. [ 84 ] انخفض تردد الشبكة إلى 48.8  هرتز قبل أن يقوم نظام تخفيف الأحمال التلقائي بفصل 5% من شبكات التوزيع المحلية (1.1 مليون مشترك) لمدة تتراوح بين 15 و20 دقيقة؛ وقد ساهم هذا الإجراء في استقرار النسبة المتبقية البالغة 95% من النظام ومنع انقطاعًا أوسع للتيار الكهربائي. [ 85 ] [ 84 ]

على الرغم من استمرار تزويد شبكة السكك الحديدية بالطاقة (باستثناء نظام الإشارات)، إلا أن انخفاض التردد تسبب في تعطل 60 قطارًا من طرازَي Thameslink 700 و 717 . أعاد السائقون تشغيل نصفها، بينما احتاج النصف الآخر إلى فني لإعادة تشغيله. [ 84 ] وقد أدى ذلك إلى اضطراب كبير لعدة ساعات على خط الساحل الشرقي الرئيسي وخدمات Thameslink. كما انقطعت إمدادات الطاقة عن مطار نيوكاسل ، وكُشف عن خلل في ترتيبات الطاقة الاحتياطية في مستشفى إيبسويتش . [ 84 ]

اختُتم تحقيقٌ أجرته هيئة تنظيم أسواق الغاز والكهرباء (Ofgem) في يناير 2020. وخلص التحقيق إلى أن محطتي ليتل بارفورد وهورنسي وان لم تظلا متصلتين بالشبكة بعد الصاعقة، ووافقت شركتا تشغيلهما - RWE و Ørsted على التوالي - على دفع 4.5 مليون جنيه إسترليني لكل منهما لصندوق التعويضات التابع لهيئة Ofgem. بالإضافة إلى ذلك، فرضت Ofgem غرامة قدرها 1.5 مليون جنيه إسترليني على شركة UK Power Networks، مشغلة شبكة التوزيع ، لمحاولتها إعادة توصيل المشتركين قبل الحصول على تصريح بذلك، مع العلم أن هذا الخرق للإجراءات لم يؤثر على استعادة النظام. [ 86 ] [ 87 ]

مارس 2025

في مارس 2025، اندلع حريق في محول كهربائي بمحطة فرعية تغذي مطار هيثرو ، مما أدى إلى إلغاء عمليات المطار لذلك اليوم. [ 88 ] وفي يوليو 2025، أفادت شركة NESO بأن شركة National Grid كانت على علم بوجود عطل في يوليو 2018، لكنه لم يُصلح. وقد وُجدت مستويات رطوبة زائدة في مكونات المحطة الفرعية، وكان من المفترض استبدال البطانات. [ 89 ]

حوادث طفيفة

نوفمبر 2015

في 4 نوفمبر 2015، أصدرت شركة الشبكة الوطنية إشعارًا طارئًا تطلب فيه قطع التيار الكهربائي طوعًا بسبب "أعطال متعددة في المحطات". لم تحدث أي انقطاعات في التيار الكهربائي، لكن أسعار الكهرباء بالجملة ارتفعت بشكل كبير، حيث دفعت الشبكة ما يصل إلى 2500 جنيه إسترليني لكل ميغاواط ساعة. [ 90 ]
