سكاي لاين هو نظام نقل سريع خفيف في مدينة ومقاطعة هونولولو بجزيرة أواهو ، في ولاية هاواي . افتُتح الجزء الأول من المشروع، الذي يقع بالكامل خارج منطقة هونولولو الحضرية المُحددة إحصائيًا ، في 30 يونيو 2023، ويربط بين شرق كابولي (في سهل إيوا ) وملعب ألوها في هالاوا . افتُتح الجزء الثاني، الذي يربط ببيرل هاربور ومطار دانيال ك. إينوي الدولي وشارع ميدل ، في 16 أكتوبر 2025. من المقرر افتتاح الجزء الثالث، الذي يمتد عبر هونولولو الحضرية إلى وسط المدينة ، في عام 2031. يُعد إنشاء سكاي لاين أكبر مشروع للأشغال العامة في تاريخ هاواي.
تم تخطيط وتصميم وبناء خط سكة حديد سكاي لاين، وهو خط آلي ذو مسار ثابت بطول 30.4 كيلومتر (18.9 ميل)، من قبل هيئة النقل السريع في هونولولو ( HART )، وهي وكالة حكومية شبه مستقلة. وتتولى شركة هيتاشي للسكك الحديدية، التي قامت أيضاً بتصنيع عربات القطارات المستخدمة على الخط، تشغيل سكاي لاين لصالح إدارة خدمات النقل في هونولولو (التي تدير أيضاً خدمة حافلات TheBus في الجزيرة ). ويُعد هذا الخط، الذي يقع معظمه فوق سطح الأرض، أول خط مترو أنفاق واسع النطاق تديره جهة عامة في الولايات المتحدة الأمريكية، ويتميز بأبواب زجاجية على الأرصفة وقطارات بدون سائق . وفي عام 2025 ، بلغ عدد ركاب الخط 1,696,800 راكب سنوياً ، أي ما يعادل حوالي 9,200 راكب يومياً اعتباراً من الربع الأول من عام 2026 .
تاريخ
بدأت خطط إنشاء خط نقل جماعي يربط مركز مدينة هونولولو بالمناطق المحيطة بها في ستينيات القرن الماضي، [ 4 ] لكن لم تتم الموافقة على التمويل إلا في عام 2005. [ 5 ] وقد شكّل الجدل حول تطوير نظام سكك حديدية في هونولولو نقطة خلاف رئيسية في السياسة المحلية، لا سيما قبيل انتخابات رئاسة البلدية في أعوام 2008 و 2012 و 2016 . وكان الخلاف حول خط السكة الحديدية القضية المهيمنة على السياسة المحلية في أواخر العقد الأول من الألفية الثانية، [ 6 ] وبلغ ذروته بتعديل ميثاق المدينة الذي ترك القرار النهائي للتصويت المباشر لسكان أواهو. [ 7 ] وقد وافق 53% من الناخبين على إنشاء خط السكة الحديدية في نوفمبر 2008، [ 8 ] وبدأ العمل في المشروع في 22 فبراير 2011. [ 9 ] [ 10 ]
المشاريع السابقة
لأكثر من خمسين عاماً، سعى بعض السياسيين في هونولولو إلى إنشاء خط سكة حديد للنقل العام. في عام 1966، اقترح رئيس البلدية آنذاك، نيل إس. بلايسديل، إنشاء خط سكة حديد كحل لتخفيف مشاكل المرور في هونولولو، مصرحاً: "إذا نظرنا إلى السيارات بشكل جماعي، فإنها تُعدّ آلية ضارة، ومصيرها في الاستخدام الحضري اليومي هو إحباط الإنسان وجعله بلا شكّ يُقبل على عمله اليومي تعيساً وغير فعّال". [ 4 ]
انتُخب فرانك فاسي لمنصبه عام 1968، وبدأ دراسات تخطيطية لمشروع سكك حديدية، [ 11 ] سُمّي مشروع النقل السريع لمنطقة هونولولو (HART)، عام 1977. [ 12 ] بعد خسارة فاسي في إعادة انتخابه عام 1980 أمام إيلين أندرسون ، قطع الرئيس رونالد ريغان التمويل عن جميع مشاريع النقل الجماعي القادمة، مما دفع أندرسون إلى إلغاء مشروع HART عام 1981. [ 13 ] [ 14 ] [ 15 ] هزم فاسي أندرسون في جولة الإعادة عام 1984، وأعاد إطلاق مشروع HART عام 1986، [ 16 ] لكن هذه المحاولة الثانية توقفت عام 1992 بتصويت من مجلس مدينة هونولولو ضد الزيادة الضريبية اللازمة. [ 5 ] [ 17 ]
استقال فاسي عام 1994 للترشح لمنصب حاكم الولاية، وفاز جيريمي هاريس في الانتخابات الخاصة ليحل محله. سعى هاريس دون جدوى إلى تنفيذ مشروع النقل السريع بالحافلات كحل مؤقت حتى ترك منصبه عام 2004. [ 18 ] بدأ خليفته، موفي هانيمان ، مشروع ممر النقل عالي السعة في هونولولو (HHCTCP)، وهو المحاولة الرابعة للجزيرة لبناء نظام نقل جماعي يعمل في مسار مخصص.
رأى هانيمان أنه من "الحكمة الإسراع" لإظهار التزام هونولولو بمشروع HHCTCP لهيئة النقل الفيدرالية. لم تكن دراسة تقييم الأثر البيئي قد اكتملت عند توقيع أول عقد بناء مع شركة كيويت. كانت هيئة النقل الفيدرالية بحاجة إلى بيان كامل لتقييم الأثر البيئي قبل المضي قدمًا في عملية منح التمويل لهونولولو. في نهاية المطاف، سمحت رغبة هانيمان في الإسراع في المشروع لأصحاب المصلحة بتأجيل بعض الأعمال التأسيسية الهامة، مثل دراسة تقييم الأثر البيئي. [ 19 ]
دراسات

أصدرت إدارة خدمات النقل في مدينة ومقاطعة هونولولو أول دراسة رسمية متعلقة بمشروع النقل السريع في هونولولو (HHCTCP) في 1 نوفمبر 2006، وهي تقرير تحليل البدائل . قارن التقرير تكلفة وفوائد "نظام المسار الثابت"، إلى جانب ثلاثة بدائل. يتمثل البديل الأول في توسيع شبكة الحافلات الحالية لمواكبة النمو السكاني . ويدعو الخيار الثاني إلى توسيع شبكة الحافلات بشكل أكبر، مع تحسينات على الطرق القائمة. أما البديل الثالث، فيقترح إنشاء جسر علوي ذي مسارين فوق الطريق السريع H-1 بين بيرل سيتي ومطار هونولولو الدولي، ويمتد فوق طريق نيميتز السريع ، وصولاً إلى وسط مدينة هونولولو. أوصى التقرير بإنشاء المسار الثابت، ويُعتبر المبرر الرسمي للمدينة لإنشاء خط سكة حديد. [ 20 ] [ 21 ]
تناولت وثيقة تخطيطية ثانية، هي مسودة بيان الأثر البيئي ، الآثار الطبيعية والاجتماعية المحتملة لإنشاء وتشغيل مشروع خط السكك الحديدية HHCTCP. وقد أُنجزت هذه المسودة وحصلت على موافقة إدارة النقل الفيدرالية (FTA) لنشرها للجمهور في 29 أكتوبر/تشرين الأول 2008. وبعد إجراء تعديلات طفيفة عليها لتتوافق مع قانون الولاية، نُشرت الوثيقة عبر الموقع الإلكتروني الرسمي للمشروع في المدينة بعد أربعة أيام. وأشارت المسودة إلى أن آثار مشروع السكك الحديدية ستشمل الاستحواذ على أراضٍ من ملاكها على طول مسار الخط، وتشريد السكان والشركات، ومخاوف جمالية تتعلق بالمسار المرتفع، والضوضاء الناتجة عن مرور القطارات. [ 22 ]
تعرضت المدينة لانتقادات بسبب توقيت إصدار التقرير قبل يومين فقط من الانتخابات العامة لعام 2008. وأشارت عضوة مجلس المدينة آن كوباياشي ، التي كانت مرشحة لمنصب العمدة في مواجهة العمدة الحالي هانيمان، إلى أن المدينة تعمّدت حجب معلومات أساسية عن الناخبين الذين أدلوا بأصواتهم بالفعل لمرشحي العمدة، بالإضافة إلى تعديل على ميثاق المدينة يتعلق بالمشروع. [ 23 ] [ 24 ] وانتقدت جماعة "أوقفوا السكك الحديدية الآن" المناهضة للسكك الحديدية التقرير لعدم تناوله بالتفصيل خياري النقل السريع بالحافلات ومسارات الرسوم، وهما خياران درستهما المدينة سابقًا في تحليل البدائل. [ 25 ] [ 26 ]
تمت الموافقة على وثيقة التخطيط الرسمية الثالثة والأخيرة، وهي بيان الأثر البيئي النهائي (FEIS)، وإجازتها للنشر العام من قبل إدارة النقل الفيدرالية (FTA) في 14 يونيو 2010. ويتناول بيان الأثر البيئي النهائي (FEIS) التعليقات العامة الواردة بشأن بيان الأثر البيئي الأولي (DEIS) ويتضمنها. [ 27 ] وفي وقت لاحق، أعلنت إدارة النقل الفيدرالية (FTA) اكتمال عملية المراجعة البيئية في قرار صادر بتاريخ 18 يناير 2011. [ 28 ]
دفن السكان الأصليين
كما هو الحال مع معظم مشاريع البنية التحتية الكبرى في هاواي، كان من المرجح أن يكشف إنشاء خط السكة الحديدية عن رفات بشرية تاريخية، لا سيما في قسمه الواقع بوسط مدينة هونولولو. رفض مجلس دفن جزيرة أواهو (التابع لقسم الحفاظ على التراث التاريخي في ولاية هاواي، ضمن إدارة الأراضي والموارد الطبيعية) توقيع اتفاقية برنامجية في 21 أكتوبر/تشرين الأول 2009، بسبب مخاوفه بشأن مواقع الدفن المحتملة على طول المسار المقترح للخط فوق شارع هاليكاوويلا في كاكاكو . وقد واجهت ثلاثة مشاريع إنشائية في المنطقة منذ عام 2002 رفاتًا بشرية غير متوقعة أدت إلى تأخيرات، وصرح عالم الآثار توماس داي قائلاً: "المجلس محق تمامًا في توقع العثور على مدافن في شارع هاليكاوويلا". [ 29 ]
كان جوهر اعتراض مجلس الدفن هو قرار المدينة بإجراء مسح أثري لمسار خط السكة الحديد على مراحل، ما يعني اكتمال أعمال البناء في معظم أجزاء الخط بحلول وقت إجراء المسح في منطقة كاكاكو، الأمر الذي من شأنه أن يزيد من احتمالية نقل أي رفات يتم اكتشافها بدلاً من تركها في مكانها . [ 30 ] واستجابةً لمخاوف مجلس الدفن، وافقت المدينة على بدء إجراء مسح أثري للمنطقة في عام 2010، أي قبل عامين من الموعد المخطط له أصلاً. [ 29 ] وفي وقت لاحق، وقّعت وزارة الأراضي والموارد الطبيعية بالولاية على الاتفاقية البرنامجية للمدينة في 15 يناير 2011، على الرغم من استمرار مخاوف مجلس الدفن. [ 31 ]
أدى قرار المدينة بإجراء المسح الأثري على مراحل إلى رفع دعوى قضائية في 1 فبراير 2011 من قِبل مؤسسة هاواي القانونية للسكان الأصليين نيابةً عن الممارسة الثقافية بوليت كاليكيني. زعمت الدعوى، التي شملت كلاً من المدينة وولاية هاواي كمدعى عليهما، أن قانون الولاية يُلزم بإجراء مسح أثري على طول خط السكة الحديدية بالكامل قبل البدء بأي أعمال بناء، وسعت إلى إبطال بيان الأثر البيئي وجميع تراخيص البناء الصادرة للمشروع. [ 32 ] وقدّم محامو كاليكيني في 18 فبراير طلبًا لإصدار أمر قضائي بوقف العمل في المشروع لحين البتّ في القضية. [ 10 ] وقد رُفضت الدعوى مبدئيًا في مارس 2011 من قِبل قاضي محكمة الدائرة غاري تشانغ. [ 33 ] مع ذلك، وبعد استئناف محامي كاليكيني، [ 34 ] أصدرت المحكمة العليا في هاواي حكمًا لصالح المدعي في أغسطس 2012، حيث وجدت أن قسم الحفاظ على التراث التاريخي بالولاية لم يلتزم بقانون الولاية عند الموافقة على المشروع. ثم أُعيدت القضية إلى محكمة الدائرة. [ 35 ] في ديسمبر 2012، أصدرت محكمة الولايات المتحدة الجزئية لمنطقة هاواي أمرًا قضائيًا لصالح المدعين، وأمرت بوقف جميع الأنشطة المتعلقة بالبناء حتى يتم الامتثال لقرار المحكمة العليا في هاواي. وقضى القاضي تاشيما، القاضي الذي كان ينظر في القضية، بأن المدينة ملزمة بتقديم تقارير دورية عن حالة امتثالها للحكم. وينتهي الأمر القضائي بعد 30 يومًا من تقديم المدعى عليهم إشعارًا بالامتثال النهائي. [ 36 ]
في فبراير 2013، أعلنت هيئة السكك الحديدية أنها أنجزت المسوحات الأثرية المطلوبة، وأن أعمال البناء ستُستأنف في وقت لاحق من ذلك العام. وأفادت الهيئة باكتشاف رفات في سبعة مواقع بوسط المدينة، وأنه في حال تقرر الإبقاء عليها، فسيكون بإمكانها تعديل التصميم النهائي بما يتوافق مع هذا الطلب. [ 37 ]
تأثير ذلك على انتخابات رئاسة بلدية هونولولو
أدت أهمية مشروع ممر النقل عالي السعة في هونولولو في انتخابات رئاسة البلدية لعام 2008 إلى وصف أحد المراقبين للتصويت بأنه "استفتاء على النقل بالسكك الحديدية". [ 6 ] برز مرشحان كمنافسين للرئيس الحالي موفي هانيمان : عضوة مجلس المدينة آن كوباياشي، وأستاذ جامعة هاواي بانوس بريفيدوروس . أيدت كوباياشي نظام نقل جماعي يعتمد على الإطارات المطاطية، على عكس النظام التقليدي الذي اختارته إدارة هانيمان. من ناحية أخرى، عارض بريفيدوروس، بصفته مدافعًا بارزًا عن الطرق السريعة، أي نوع من مشاريع النقل الجماعي، وفضل بدلاً من ذلك إنشاء طريق سريع برسوم مرور قابل للعكس فوق الطريق السريع H-1 (على غرار خيار المسار المُدار، الذي درسته دراسة تحليل البدائل ورفضته لعدم جدواه، واقترح بدلاً من ذلك إعادة تصميم أنظمة الطرق الحالية لتخفيف الازدحام). [ 38 ] لم يحصل أي مرشح على أغلبية الأصوات في الانتخابات التمهيدية التي جرت في 20 سبتمبر، مما استدعى جولة إعادة بين هانيمان وكوباياشي. [ 39 ] نجح هانيمان في الاحتفاظ بمنصبه بنسبة 58% من الأصوات في الانتخابات العامة التي جرت في 4 نوفمبر. [ 40 ]
في 22 أبريل/نيسان 2008، أعلنت جماعة "أوقفوا القطارات الآن" عن نيتها تقديم التماس إلى المدينة لإدراج سؤال في اقتراع عام 2008 لإصدار قانون ينص على: "لا يجوز أن يشمل النقل العام في هونولولو القطارات أو السكك الحديدية". [ 41 ] حاولت الجماعة تقديم الالتماس الذي يحمل 49,041 توقيعًا في 5 أغسطس/آب، لكن طلبها قوبل بالرفض مبدئيًا بعد أن ادعى كاتب المدينة أن ميثاق المدينة لا يسمح بتقديم الالتماس قبل أقل من 180 يومًا من الانتخابات العامة، نظرًا لأن صياغة الالتماس تدعو إلى إجراء انتخابات خاصة. [ 42 ] [ 43 ] رفعت الجماعة دعوى قضائية لإجبار المدينة على قبول الالتماس، وحكمت المحكمة لصالحها في 14 أغسطس/آب. [ 44 ] باءت جهود الجماعة بالفشل في نهاية المطاف في 4 سبتمبر/أيلول عندما اعتبر كاتب المدينة 35,056 توقيعًا فقط صالحة، وهو عدد أقل بكثير من العدد المطلوب البالغ 44,525 توقيعًا. [ 45 ]
استجابةً لاحتمالية فشل عريضة حملة "أوقفوا السكة الحديدية الآن"، صوّت مجلس المدينة في 21 أغسطس/آب على طرح تعديل مقترح على ميثاق المدينة للاستفتاء، داعيًا الناخبين إلى تحديد مصير المشروع. [ 46 ] ووقّع العمدة هانيمان على الاقتراح في اليوم التالي. [ 47 ] لم يكن الهدف من التعديل المقترح من مجلس المدينة التأثير قانونيًا بشكل مباشر على قدرة المدينة على مواصلة المشروع، بل كان وسيلةً لسكان أواهو للتعبير عن آرائهم بشأن إنشائه. [ 7 ] تمت الموافقة على تعديل الميثاق بنسبة 53% من الأصوات المؤيدة للسكك الحديدية و47% المعارضة. صوّتت أغلبية الناخبين في ليورد ووسط أواهو، وهما المنطقتان اللتان سيخدمهما المشروع، لصالح التعديل، بينما صوّتت أغلبية سكان المناطق الواقعة خارج نطاق المشروع في ويندوارد أواهو وشرق هونولولو ضده. [ 8 ] في منتصف عام 2010، استقال هانيمان من منصبه كرئيس بلدية للترشح لمنصب حاكم الولاية، وتولى كيرك كالدويل منصب رئيس البلدية المؤقت. [ 48 ]
في انتخابات رئاسة بلدية هونولولو لعام 2016 ، تبنى المرشحون الثلاثة الرئيسيون آراءً متضاربة بشأن مشروع السكك الحديدية. فقد ترشح كل من عضو مجلس مدينة هونولولو ، تشارلز دجو ، ورئيس البلدية السابق بيتر كارلايل ، ورئيس البلدية الحالي كيرك كالدويل، بهدف معلن هو إتمام المشروع. إلا أن المرشح الجمهوري دجو خاض الانتخابات ببرنامج يدعو إلى خفض الإنفاق على السكك الحديدية بشكل جذري، وذلك عن طريق تقليص تمويل شراء عربات القطار قبل اكتماله، والاستعانة بخبراء استشاريين من البر الرئيسي. [ 49 ] كما صرّح كالدويل بضرورة خفض الإنفاق على السكك الحديدية، ولكنه رأى بدلاً من ذلك ضرورة تقصير الخط لينتهي عند شارع ميدل. [ 50 ] وكان كارلايل المرشح الوحيد الذي أيّد تمويل نظام السكك الحديدية بالكامل، مؤكداً أن المشروع قد قطع شوطاً كبيراً بحيث لا يمكن إيقافه في منتصف الطريق. [ 51 ] ورغم فوز كالدويل في الانتخابات، إلا أنه سرعان ما تبنى موقف كارلايل بضرورة إتمام المشروع.
التأخيرات وتجاوزات التكاليف

كان من المقرر أصلاً أن تبدأ أعمال بناء خط السكة الحديد في ديسمبر 2009، لكنها لم تبدأ بسبب التأخيرات في عملية مراجعة المشروع وفي الحصول على الموافقة الفيدرالية على بيان الأثر البيئي. [ 52 ]

في يناير/كانون الثاني 2010، أوصت الحاكمة الجمهورية ليندا لينجل علنًا بتغيير خطط المدينة لخط السكة الحديد بعد أن كشفت تقارير إخبارية عن وثائق إدارة النقل الفيدرالية (FTA) أن الوكالة أثارت مخاوف بشأن انخفاض عائدات الضرائب نتيجة للركود الاقتصادي العالمي ، [ 53 ] وكلفت الولاية بإجراء دراسة لمراجعة الجوانب المالية للمشروع في مارس/آذار. [ 54 ] أشارت الدراسة المالية للولاية، التي نُشرت علنًا في 2 ديسمبر/كانون الأول 2010، إلى أن المشروع سيشهد على الأرجح تجاوزًا قدره 1.7 مليار دولار أمريكي عن التكلفة المتوقعة البالغة 5.3 مليار دولار أمريكي، وأن حصيلة ضريبة الإنتاج العامة للولاية ستكون أقل بنسبة 30% من التوقعات. وصف رئيس البلدية الديمقراطي بيتر كارلايل الدراسة بأنها "بضاعة تالفة" و"هجوم مُعدّ مسبقًا ضد السكك الحديدية". كما أشار إلى أن العديد من الاستنتاجات كانت "خاطئة" و"غير دقيقة"، قبل أن يخلص إلى أن "إنفاق ثلث مليون دولار على هذا التحليل الرديء والمتحيز يُعدّ إهدارًا فظيعًا لأموال دافعي الضرائب". [ 55 ] صرّح نيل أبركرومبي ، خليفة لينجل الديمقراطي ، علنًا بأن التحليل المالي لن يؤثر على قراره بالموافقة على المشروع أو رفضه، قائلاً إن مسؤولية الولاية تقتصر على عملية المراجعة البيئية، وأن القرارات المتعلقة بتمويل المشروع من اختصاص المدينة وهيئة النقل الفيدرالية. [ 56 ] وافق الحاكم أبركرومبي لاحقًا على البيان النهائي للأثر البيئي للمشروع في 16 ديسمبر/كانون الأول 2010. [ 57 ] عقد مجلس مدينة هونولولو جلسة استماع في 12 يناير/كانون الثاني 2011 بشأن المراجعة المالية للولاية، لكن لم يحضر الجلسة أي من مسؤولي الولاية الذين دُعوا للإدلاء بشهادتهم. [ 58 ]
في 18 يناير 2011، أصدرت إدارة النقل الفيدرالية "قرارًا رسميًا" يُفيد بأن المشروع قد استوفى متطلبات مراجعتها البيئية، وأنه يُسمح للمدينة ببدء أعمال الإنشاء. [ 28 ] وقد سمح هذا القرار للمدينة بالبدء في التفاوض مع مُلّاك الأراضي التي سيتم شراؤها للمشروع، والبدء في نقل خطوط المرافق العامة لإفساح المجال أمام إنشاء الخط والمحطات، وشراء عربات القطارات للخط. [ 59 ] [ 60 ] وأُقيم حفل وضع حجر الأساس في 22 فبراير 2011 في كابولي، في موقع محطة شرق كابولي المُستقبلية على طول طريق كوالاكاي باركواي. [ 9 ] [ 10 ]
أنشأت مدينة ومقاطعة هونولولو هيئة النقل السريع في هونولولو (HART) في 1 يوليو 2011. وتُعدّ HART وكالة حكومية شبه مستقلة مُخوّلة بتطوير وتشغيل وصيانة وتوسيع نظام السكك الحديدية. وتقود HART مجلس إدارة خاص بها، يقوم بدوره بتعيين مدير تنفيذي/رئيس تنفيذي لتوفير القيادة والتوجيه والإشراف على الأنشطة التجارية اليومية للهيئة. [ 61 ] [ 62 ]
في مارس 2012، عُيّن دان غرابوسكاس بعقدٍ مدته ثلاث سنوات كأول مدير تنفيذي/رئيس تنفيذي لهيئة النقل السريع في هارت (HART). [ 63 ] في عام 2014، ألقى دان غرابوسكاس، الرئيس التنفيذي لهيئة النقل السريع في هارت، باللوم على الدعاوى القضائية التي رُفعت عام 2011 في بعض تجاوزات التكاليف، بعد أن تجاوزت العطاءات المقدمة لبناء المحطات التسع الأولى الميزانية بمقدار 100 مليون دولار. وقد اعترض المدّعون في إحدى القضايا على مزاعمه، قائلين إن هيئة النقل السريع في هارت كان بإمكانها طرح المحطات في مناقصة، وأن الهيئة تعمّدت تأخير الإجراءات القانونية بحيث لا يصدر الحكم إلا بعد إنجاز جزء كبير من الخط. [ 64 ]
في أغسطس 2016، استقال غرابوسكاس من منصبه كمدير لهيئة النقل السريع في هارت (HART) وسط انتقادات من مجلس إدارة الهيئة لقيادته. وتم تعيين مايكل فورمبي مديراً مؤقتاً. [ 65 ]
الاختبارات والمزيد من التأخيرات
كان من المقرر بدء الخدمة المؤقتة على أول عشرة أميال من الخط، بين شرق كابولي وملعب ألوها، في أكتوبر 2020. إلا أن تعقيدات جائحة كوفيد-19 أدت إلى تأجيل موعد البدء ثلاثة أشهر. [ 66 ] [ 67 ] وبحلول نوفمبر 2020، تأجل الافتتاح مرة أخرى إلى أواخر عام 2021 بسبب تأخر وصول معدات الفحص. [ 68 ]
في ديسمبر 2020، اكتشفت هيئة النقل السريع في هونولولو (HART) تآكلًا مبكرًا في نقاط عبور السكك الحديدية، أو ما يُعرف بـ"الضفادع". وتبين لاحقًا أن حواف عجلات القطارات كانت أضيق بحوالي نصف بوصة (13 ملم) عند نقاط العبور، مما أثر على قدرة القطارات ذاتية القيادة على اجتياز بعض نقاط عبور السكك الحديدية بأمان وبالسرعات اللازمة للالتزام بالجدول الزمني. وخلال التحقيق، تم اكتشاف لحام رديء الجودة وشقوق ناتجة عن السفع الرملي. [ 69 ] [ 70 ] وفي نوفمبر 2021، صرّح روجر مورتون، مدير إدارة خدمات النقل في هونولولو، بأنه من المقرر أن تبدأ في يناير 2022 فترة اختبار ميداني واعتماد إلزامية لمدة ثلاثة أشهر (ستُجريها شركة هيتاشي). [ 71 ]
في ديسمبر 2021، تقرر إجراء إصلاحات لحام مؤقتة لتمكين القطارات من العمل بسرعاتها التشغيلية رغم ضيق العجلات، مع خطط لاستبدالها بأخرى أعرض خلال أعمال الصيانة المستقبلية. لم تسفر دعوة أولية للبحث عن مقاولين لتنفيذ أعمال لحام المنغنيز عن أي عروض. [ 72 ] ونظرًا لعدم وجود شركات محلية قادرة على إنجاز العمل، منحت وزارة التجارة وشؤون المستهلك في الولاية هيئة النقل السريع في هونولولو (HART) استثناءً يسمح بالتعاقد مع مقاولين من البر الرئيسي. [ 73 ]
الأثر الاجتماعي
يقول مؤيدو النظام إنه سيخفف من الازدحام المروري المتفاقم ، والذي يُعدّ بالفعل من بين الأسوأ في الولايات المتحدة. [ 74 ] [ 75 ] ويؤكدون أن التجمع الحضري الطويل والضيق في جنوب أواهو مناسب تمامًا للسكك الحديدية، وأن توسيع الطرق السريعة لن يؤدي إلا إلى زيادة الطلب . في المقابل، شكك بانوس بريفيدوروس، أحد دعاة الطرق السريعة ، في جدوى النظام من حيث التكلفة مقارنةً بتوسيع الطرق أو إضافة مسارات، وتوقع في عام 2015 أنه "لن يُخفف الازدحام المروري أبدًا". [ 74 ] [ 76 ]
التمويل
يُموَّل مشروع سكاي لاين من خلال رسوم إضافية على الضرائب المحلية، بالإضافة إلى منحة قدرها 1.55 مليار دولار من إدارة النقل الفيدرالية (FTA). بعد تجاوزات كبيرة في التكاليف، مُدِّدت الرسوم الإضافية على الضرائب في عام 2016 لمدة خمس سنوات لجمع 1.2 مليار دولار إضافية؛ إلا أن هذا التمويل الإضافي لم يكن كافيًا إلا للإنشاء حتى شارع ميدل في كاليهي . صرَّحت إدارة النقل الفيدرالية بأن مساهمتها مشروطة بإكمال الخط وصولًا إلى مركز آلا موانا، ولن تُزاد. [ 77 ] بعد مفاوضات مطولة، وافق المجلس التشريعي للولاية في عام 2017 على ضرائب إضافية بقيمة 2.4 مليار دولار لتمكين المدينة من إكمال المشروع وفقًا للخطة الأصلية. [ 78 ]
تم تعليق عملية منح عقد بناء الجزء الأخير الذي يبلغ طوله 4.3 ميل (6.9 كم) عبر وسط مدينة هونولولو في عام 2015. واستؤنفت العملية في سبتمبر 2017، [ 79 ] وتم منح أول عقد رئيسي لهذا الجزء، والذي تقدر قيمته بـ 400 مليون دولار، في مايو 2018. [ 80 ]
ارتفعت التكلفة النهائية من التوقعات الأولية البالغة 4 مليارات دولار في عام 2006 [ 81 ] إلى ما يصل إلى 12.4 مليار دولار بحلول عام 2021. [ 82 ] وقد دعا النقاد إلى إجراء "تدقيق جنائي" لتحديد سبب هذه الزيادة. [ 83 ] [ 84 ] [ 85 ] كما ينص قانون زيادة الضرائب الذي أُقر في عام 2017 على إلزام مدقق حسابات الولاية بإجراء تدقيق لحسابات المشروع [ 86 ] والنظر في بدائل لإكمال النظام. [ 87 ] ويُقدر العجز المتوقع في مشروع السكك الحديدية بنحو 3 مليارات دولار، مع تأجيل تاريخ الإنجاز إلى عام 2031. [ 88 ]
الضريبة الإضافية الأولية على الإنتاج العام (GET)

بعد فوزه في انتخابات عام 2004، أعلن هانيمان أن إنشاء خط سكة حديد يُمثل أولوية إدارية. [ 89 ] وفي مايو التالي، وبناءً على طلب من المدينة، أقرّ المجلس التشريعي لولاية هاواي قانونًا (القانون رقم 247) يسمح للمقاطعات بزيادة ضريبة الإنتاج العامة في هاواي بنسبة نصف بالمئة، من 4% إلى 4.5%، لتمويل مشاريع النقل. ووفقًا للقانون، ستُحوّل الإيرادات الإضافية إلى المقاطعات التي تُطبّق الضريبة المُعدّلة لتمويل البنية التحتية للنقل العام في جميع أنحاء هاواي، ولتمويل النقل الجماعي في حالة مدينة ومقاطعة هونولولو. [ 90 ] [ 91 ] وستبقى الأموال المُحصّلة من ضريبة الإنتاج العامة الأولية البالغة 4% إيرادات للدولة.
هددت الحاكمة الجمهورية ليندا لينجل في البداية باستخدام حق النقض ضد مشروع القانون، معتقدةً أن الأموال المخصصة لحكومات المقاطعات يجب أن تُجمع من قِبل المقاطعات نفسها. [ 92 ] [ 93 ] إلا أنها سمحت، بعد التوصل إلى حل وسط مع قادة المجلس التشريعي ورئيس البلدية هانيمان، بإقرار مشروع القانون. وفي 12 يوليو/تموز 2005، تم سنّ مشروع القانون ليصبح القانون رقم 247 من قوانين دورة هاواي لعام 2005، دون توقيع الحاكمة. [ 91 ] [ 92 ] [ 93 ] [ 94 ] وبعد شهر، أقرّ مجلس مدينة هونولولو زيادة ضريبة النقل العام بنسبة نصف بالمئة، [ 95 ] ووقّع هانيمان على القانون في 24 أغسطس/آب. [ 96 ] نصّ القانون رقم 247 على إلزام هونولولو باستخدام الأموال فقط لإنشاء وتشغيل نظام نقل جماعي، ومنع استخدامها في الطرق العامة وأنظمة النقل القائمة الأخرى، مثل نظام الحافلات العامة (TheBus) . بما أنه لم تُصرّح أي مقاطعة أخرى بزيادة ضريبة الإنتاج قبل الموعد النهائي في 31 ديسمبر 2005، فإن ضريبة الإنتاج الإجمالية في هاواي تبقى عند 4% في المقاطعات الثلاث الأخرى بالولاية. [ 91 ] [ 97 ] دخلت الزيادة حيز التنفيذ في 1 يناير 2007، وكان من المقرر أن تنتهي في 31 ديسمبر 2022. [ 91 ]
نظر المجلس التشريعي في دورة عام ٢٠٠٩ في مشروع قانون كان من شأنه إعادة توجيه عائدات الزيادة البالغة نصف بالمئة إلى الولاية لتعويض عجز متوقع قدره ١٫٨ مليار دولار في السنوات المالية الثلاث التالية. [ ٩٨ ] [ ٩٩ ] [ ١٠٠ ] [ ١٠١ ] عارض رئيس البلدية هانيمان وقادة آخرون في المدينة مشروع القانون لاعتقادهم أن إعادة توجيه الأموال ستُعرّض التمويل الفيدرالي للمشروع للخطر، [ ١٠٢ ] وتم إسقاطه في نهاية المطاف بعد أن أشار السيناتور الأمريكي دانيال إينوي إلى المجلس التشريعي بأنه يُشارك المدينة مخاوفها. [ ١٠٣ ] [ ١٠٤ ]
احصل على تمديدات الرسوم الإضافية ورسوم "ضريبة الفنادق" الإضافية
في يناير 2016، مدد المجلس برنامج النقل العام (GET) لخمس سنوات إضافية، مضيفًا 1.2 مليار دولار أمريكي لتمويل تجاوز الميزانية. كما اشترط المجلس تخصيص الأموال التي جُمعت من التمديد لصندوق طوارئ ولتمويل تسهيل وصول ذوي الإعاقة إلى النظام. وألزم المجلس هيئة النقل الإقليمية في هارت (HART) بتقديم تقارير مالية ربع سنوية إلى المجلس. [ 105 ]
في الأول من سبتمبر/أيلول 2017، وبعد اجتماع دام أسبوعًا في جلسة استثنائية لمناقشة تمويل مشروع السكك الحديدية، وافق المجلس التشريعي على فرض ضرائب إضافية لجمع 2.4 مليار دولار أمريكي للمشروع. تشمل هذه الضرائب تمديدًا لمدة ثلاث سنوات لضريبة الإنتاج العامة الإضافية بنسبة 0.5%، والتي ستنتهي صلاحيتها في عام 2030، بالإضافة إلى ضريبة إضافية بنسبة 1% لمدة ثلاثة عشر عامًا على ضريبة الإقامة المؤقتة (TAT) الحالية على مستوى الولاية والبالغة 9.25%، والمفروضة على نزلاء الفنادق. وقد باءت محاولات إقرار مشروع قانون التمويل في مايو/أيار 2017 بالفشل، وكان الدافع وراء عقد الجلسة الاستثنائية هو الموعد النهائي الذي حددته إدارة النقل الفيدرالية (FTA) في 15 سبتمبر/أيلول لتقديم خطة تمويل لتغطية العجز. [ 106 ] كما يمنح مشروع القانون حكومة الولاية صلاحية الإشراف على المشروع، بما في ذلك تعيين ممثلين اثنين غير مصوتين في مجلس إدارة هيئة النقل السريع في هونولولو (HART)، ويدعو إلى إجراء تدقيق مالي من قبل مدقق حسابات الولاية. وقد وقّع الحاكم على مشروع القانون ليصبح قانونًا نافذًا في 5 سبتمبر/أيلول. [ 86 ]
طلب إدارة النقل الفيدرالية لخطة التعافي
في منتصف عام 2016، طلبت إدارة النقل الفيدرالية من هيئة النقل السريع في هارت (HART) وضع "خطة تعافٍ" بحلول 7 أغسطس 2016. وفي يونيو أيضًا، ذكر تقرير منفصل صادر عن شركة جاكوبس للهندسة، وهي شركة إدارة المشروع، أنه في أسوأ السيناريوهات، ستبلغ التكلفة النهائية 10.79 مليار دولار. [ 107 ]
في يناير 2017، نشرت مجموعة تُدعى "إنقاذ السكك الحديدية" خطةً، استنادًا إلى الخيار 2أ من بين ستة بدائل اقترحتها إدارة النقل الفيدرالية (FTA) لشبكة النقل السريع في هارت (HART) عام 2016، [ 108 ] تقضي بإنهاء الجزء المرتفع عند شارع ميدل، ثم تشغيله على مستوى الشارع حتى المحطة النهائية على طول مسار يقع على بُعد مبنى واحد داخل المدينة من مسار خطة HART. ويتطلب ذلك إعادة تهيئة النظام لاستخدام مركبات جديدة منخفضة الأرضية يقودها سائقون، مما سيؤدي إلى خفض أرصفة المحطات القائمة. [ 109 ] [ 110 ] ويقول المؤيدون إن ذلك سيوفر 3 مليارات دولار وأربع سنوات من أعمال البناء، فضلًا عن تجنب إزعاج مواقع الدفن تحت منطقة وسط المدينة.
بعد منح هيئة النقل الفيدرالية (FTA) تمديدًا، قدمت هيئة النقل السريع في هونولولو (HART) خطة التعافي في أبريل 2017، والتي خلصت إلى أن إكمال المسار الأصلي المكون من 21 محطة هو الخيار الوحيد المتاح. وتم استبعاد "الخطة ب" البديلة، التي تقضي ببناء 14 محطة فقط ضمن الميزانية الممولة مسبقًا والبالغة 6.5 مليار دولار، نظرًا لانخفاض عدد الركاب، والمخاطر القانونية، وعدم كفاية الاحتياطيات، وأسباب أخرى. بلغت تكلفة المشروع الجديد 8.165 مليار دولار، وتشير التقارير الإعلامية إلى أنها قد تتجاوز 10 مليارات دولار بعد إضافة تكاليف التمويل. وذكر جدول زمني محدّث للافتتاح أن الجزء الممتد من شرق كابولي إلى ملعب ألوها سيُفتتح في نهاية عام 2020، على أن يبدأ تشغيل المسار بالكامل بحلول ديسمبر 2025. [ 111 ] [ 112 ]
في سبتمبر/أيلول 2017، قدمت هيئة النقل السريع في هونولولو (HART) خطة إنعاش محدثة إلى إدارة النقل الفيدرالية (FTA) بتكلفة تقديرية جديدة قدرها 9.02 مليار دولار. لا تزال الخطة تتضمن 8.165 مليار دولار تكاليف بناء، ولكنها خفضت تكاليف التمويل بمقدار 858 مليون دولار بعد تشريع الولاية الذي منح ضرائب جديدة وممتدة لتمويل المشروع. [ 113 ] وقد كُلِّف مدقق حسابات الولاية بدراسة بدائل لإكمال النظام، كجزء من تدقيقه لهيئة النقل السريع في هونولولو. [ 87 ] وحتى يناير/كانون الثاني 2018، لم تقبل إدارة النقل الفيدرالية رسميًا خطة الإنعاش الجديدة، لكنها طلبت من هيئة النقل السريع في هونولولو مزيدًا من التفاصيل، بما في ذلك كيفية التوصل إلى توقعاتها لإيرادات الضرائب. [ 114 ]
في فبراير 2019، أصدرت إدارة النقل الفيدرالية (FTA) استدعاءين لهيئة النقل السريع في هونولولو (HART). طلب الاستدعاء الأول من الهيئة إرسال وثائق للمحققين تتعلق ببرنامجها للاستحواذ على العقارات. وذكرت HART أن بعض الوثائق تُظهر تجاوزًا في الإنفاق على نقل السكان والشركات على طول خط السكة الحديد، وهو ما قد يكون قد كلف ما يصل إلى 4 ملايين دولار. [ 115 ] أما الاستدعاء الثاني، فقد طلب محاضر جميع اجتماعات مجلس الإدارة من عام 2011 إلى عام 2018، بما في ذلك المناقشات الخاصة لأعضاء المجلس في الجلسات التنفيذية. [ 116 ]
في سبتمبر 2019، وافقت هيئة النقل الفيدرالية على خطة التعافي. [ 117 ]
الجدول الزمني والتقديرات المعدلة
أشارت تقديرات صدرت في نوفمبر 2020 إلى أن التكلفة الإجمالية لإنشاء وتمويل المشروع تبلغ 11 مليار دولار، وتم تأجيل تاريخ إنجازه المتوقع إلى عام 2033، وذلك بسبب التأخيرات الناجمة عن جائحة كوفيد-19 وأعمال نقل المرافق. [ 118 ] وبحلول مارس 2021، ارتفعت التكلفة إلى 12.4 مليار دولار، مع تقديم تاريخ الإنجاز المتوقع إلى مارس 2031. [ 119 ] [ 120 ] ويُعدّ هذا المشروع أكبر مشروع للأشغال العامة في تاريخ هاواي. [ 121 ]
طريق

يتألف خط سكاي لاين من خط نقل سريع مرتفع بالكامل تقريبًا ، يمتد من الحافة الشرقية لكابولي ، بالقرب من حرم جامعة هاواي - غرب أواهو ، إلى منطقة هاواي كابيتال التاريخية ، مع خطة توسعة مستقبلية إلى مركز آلا موانا (شرق وسط مدينة هونولولو ). سيضم الخط 21 محطة، ويمتد على طول الساحل الجنوبي لأواهو بين كابولي وهونولولو ، مرورًا بوايباهو ، وبيرل سيتي ، ووايمالو ، وآيا ، وهالوا . المسار الوحيد على مستوى الأرض هو جزء بطول 0.6 ميل (0.97 كم) بالقرب من كلية ليورد المجتمعية ، وهو خالٍ من التقاطعات السطحية . [ 122 ]
ينقسم المشروع بأكمله إلى أربعة أجزاء تتداخل فترات بنائها وتواريخ خدمة الإيرادات المتوقعة: [ 123 ] [ 124 ]
- في عام 2016، كان من المقرر افتتاح الجزء الغربي من الخط، الذي يشمل القطاع الأول ( من كوالاكاي إلى هالاوا )، في أواخر عام 2020، والقطاعات المتبقية ( من هالاوا إلى كاليا ) في أواخر عام 2025. [ 125 ] وفي مارس 2021، تم تأجيل الموعد الثاني إلى عام 2031. [ 126 ] وفي 9 مايو 2023، أُعلن أن القطاع الأول سيُفتتح في الشهر التالي. [ 127 ]
- في 18 مارس 2025، أُعلن أن الجزء الثاني من الخدمة من هالاوا إلى كاهويكي سيُفتتح في أكتوبر 2025. [ 128 ] وهذا يسبق الموعد المُقدّر سابقًا في عام 2031، [ 120 ] [ 127 ] ولكنه يتأخر عن الموعد المُخطط له أصلاً في 14 مايو 2024. [ 129 ] [ 124 ]
- لا يزال من المتوقع افتتاح الجزء الثالث من كاهوكي إلى كاآكوكوي في عام 2031، على أن تبدأ أعمال البناء في أغسطس 2025. [ 128 ] [ 130 ]
- تم تأجيل المحطتين الأخيرتين بين كاآكوكوي وكاليا إلى أجل غير مسمى، على الرغم من أن هيئة النقل السريع في هارت (HART) تؤكد التزامها بإكمالهما في المستقبل. [ 131 ]
| شريحة | طول | تيرميني | افتتاح | المرجع. | |
|---|---|---|---|---|---|
| 1 | 10.8 ميل (17.4 كم) | كوالاكاي | هالاوا | 30 يونيو 2023 | [ 132 ] |
| 2 | 5.3 ميل (8.5 كم) | هالاوا | كاهويكي | 16 أكتوبر 2025 | [ 133 ] [ 120 ] [ 126 ] [ 134 ] [ 135 ] [ 136 ] [ 137 ] [ 138 ] |
| 3 | 3.3 ميل (5.3 كم) | كاهويكي | كاكاوكوي | 2031 (مقرر) | [ 120 ] [ 126 ] [ 139 ] |
| امتداد ألا موانا | 0.8 ميل (1.3 كم) | كاكاوكوي | كاليا | غير متوفر | [ 140 ] |
تصميم
الجزء 1: فارينجتون/كاميهاميها
في 21 أكتوبر 2009، أعلنت المدينة فوز شركة كيويت باسيفيك بعقد قيمته 483 مليون دولار أمريكي لبناء الجزء الأول من الخط ( قسم فارينغتون بطول 11 كيلومترًا وقسم كاميهاميها بطول 6.4 كيلومترات )، وذلك بعد أن قدمت عرضًا أقل من السعر المتوقع بمقدار 90 مليون دولار أمريكي. وقد طُرحت مناقصات المحطات بشكل منفصل. [ 141 ] [ 142 ]
بدأ إنشاء خط السكة الحديدية من ضواحي كابولي وإيوا، ويتجه شرقًا نحو مركز مدينة هونولولو. ويتكون الخط من 112 عمودًا تمتد من محطة كوالاكاي إلى منطقة إيوا. [ 143 ] وقد وقع الاختيار على كابولي للبدء لأن المرحلة الأولى تتطلب إنشاء ساحة تخزين للقطارات، والتي يكون بناؤها أقل تكلفة بعيدًا عن المركز، بالإضافة إلى أن المدينة فضّلت تأجيل أعمال الإنشاء في المركز الحضري إلى مراحل لاحقة من المشروع نظرًا للتأثيرات الكبيرة المصاحبة على البنية التحتية القائمة والاختناقات المرورية غير المرغوب فيها. [ 144 ]
لتسريع عملية البناء، تم تشييد المسار المرتفع باستخدام قطع جسر صندوقية خرسانية مسبقة الصب . [ 145 ] وقد استُخدمت هذه الطريقة لأول مرة في مشروع مترو أتلانتا (MARTA) في ثمانينيات القرن الماضي. [ 146 ] صممت المسار شركة FIGG Bridge Engineers (المسؤولة عن الجسر الصندوقي القطاعي) وشركة HNTB (المسؤولة عن الأعمدة). ويرتكز المسار على دعامات منفردة، يبلغ قطر كل منها من 1.8 إلى 2.1 متر عند القاعدة، وارتفاعها 9.1 متر ، وتتسع عند القمة لدعم الجزء السفلي من الجسر الصندوقي؛ وتستند هذه الدعامات بدورها على أعمدة محفورة يتراوح قطرها من 2.1 إلى 2.4 متر . [ 145 ]
بدأ صبّ أجزاء الجسر الصندوقي في عام 2014 بمعدل 13 جزءًا يوميًا؛ وسيتطلب الجزء الأول الذي يبلغ طوله 16 كيلومترًا (10 أميال) ما مجموعه 5238 جزءًا . [ 147 ] تُصبّ الأجزاء محليًا في كالايلو . [ 148 ] يزن كل جزء 45000 كيلوغرام (100000 رطل) ويبلغ قياسه (الطول × العرض × الارتفاع، مع قياس الطول على طول اتجاه القضبان) 3.4 متر × 9.1 متر × 2.1 متر (11 × 30 × 7 أقدام ) ، [ 149 ] ويتراوح سمك سطح الجسر من 200 إلى 380 مليمترًا (8 إلى 15 بوصة ) . [ 145 ] بمجرد نصب الدعامات، وُضعت رافعة دعامة الدعامة، واستُخدمت رافعة إطلاق لربط المسافة بين الدعامات المتجاورة. رفعت رافعة مثبتة على سطح الجسر القطع الخرسانية مسبقة الصب إلى العارضة، التي دعمتها أثناء شدها معًا. [ 150 ] في المجمل، تم تجميع 430 من أصل 438 امتدادًا في القطاع 1 باستخدام قطع عوارض صندوقية مسبقة الصب، بمعدل متوسط يتراوح بين يوم واحد ويومين لكل امتداد. [ 145 ]
بالنسبة للأجزاء الثمانية الطويلة اللازمة لربط تقاطع الطريقين السريعين H-1 و H-2 في واياوا بمدينة بيرل، استُخدمت طريقة بناء الكابولي المتوازن. ويغطي هذا الجزء الممتد من الرصيف 252 إلى الرصيف 256. [ 149 ] وبدلاً من استخدام الأجزاء مسبقة الصب، استخدمت شركة كيويت أجزاءً مصبوبة في الموقع، بدءًا من الأرصفة المثبتة في الجزر الوسطى للطريق السريع وصولاً إلى الأرصفة المجاورة. استُخدمت القوالب المتحركة المطلية باللون الأصفر في كل طرف لصب كل جزء، ثم نُقلت إلى الطرف الآخر لصب الجزء التالي. تطلب كل جزء 3600 كيلوغرام من حديد التسليح و 37 مترًا مكعبًا من الخرسانة ، وبلغ وزنه 95000 كيلوغرام . تطلّب الأمر 73 جزءًا. [ 151 ] أُجريت عملية الصب النهائية للكابولي المتوازن في سبتمبر 2016. [ 152 ]
جزء من طريق كاميهاميها السريع قيد الإنشاء (2017)، يُرى من الشرق باتجاه ملعب ألوها
تم استخدام أجزاء الجسر مسبقة الصب المدعومة بأعمدة أسطوانية لبناء معظم مسار التوجيه (2015).
إنشاء هيكل ناتئ متوازن فوق الطريق السريع H-1 في عام 2015
الجزء الثاني: المطار


كان الجزء الثاني من المسار الذي تم إنجازه هو قسم المطار الذي يمتد شرقًا لمسافة 8.2 كيلومتر (5.1 ميل) من ملعب ألوها إلى شارع ميدل (موقع مركز كاليهي للنقل، وهو نقطة نقل رئيسية قائمة للحافلات). ويضم هذا القسم أربع محطات، من بينها محطة مطار هونولولو الدولي . فازت شركة AECOM بعقد تصميم قسم المطار في عام 2012 بعرض قيمته 38.8 مليون دولار أمريكي. [ 153 ] وتم منح عقد الإنشاء إلى مشروع شيميك-ترايلور- جرانيت المشترك (STGJV) في أغسطس 2016، والذي قدم عرضًا بقيمة 874.8 مليون دولار أمريكي؛ [ 154 ] [ 155 ] وبدأ الإنشاء في ديسمبر 2016. [ 156 ]
كان التصميم الأصلي للخط يقسمه قرب ملعب ألوها إلى مسارين، أحدهما يمر جنوبًا عبر مطار هونولولو الدولي، والآخر عبر سولت ليك، قبل أن يلتقيا مجددًا في شارع ميدل في كاليهي. قرر مجلس المدينة في البداية بناء مسار سولت ليك قبل مسار المطار، نتيجةً لمفاوضات مع عضو المجلس رومي كاشولا ، الذي كان من بين ناخبيه سكان سولت ليك، وكان صوته ضروريًا لتمرير القرار. [ 157 ] [ 158 ] بعد فترة وجيزة من إقرار تعديل ميثاق المدينة بشأن النقل بالسكك الحديدية، أعاد مجلس المدينة النظر في هذا القرار، وقرر تغيير مسار خط السكة الحديدية ليمر ببيرل هاربر والمطار، وتأجيل مسار سولت ليك كامتداد مستقبلي. [ 159 ] [ 160 ] على الرغم من زيادة تكاليف الإنشاء بنسبة 4%، يُتوقع أن يجلب مسار المطار عددًا أكبر بكثير من الركاب، حيث سينقل العمال إلى كل من المطار وقاعدة بيرل هاربر العسكرية وأحواض بناء السفن.
يتألف قسم المطار من 214 امتدادًا. وكما هو الحال في قسمي فارينغتون وكاميهاميها السابقين، فقد تم تشييدهما باستخدام قطع جسور خرسانية مسبقة الصب ذات عوارض صندوقية، إلا أنه في قسم المطار، يتم رفع القطع ودعمها بواسطة رافعة جسرية علوية أثناء شدها. [ 161 ] ويتم استخدام كل من الرافعة الجسرية العلوية التقليدية والرافعة الجسرية المفصلية أثناء تجميع مسار التوجيه. [ 162 ] ويتطلب قسم المطار أكثر من 2700 قطعة مسبقة الصب، والتي تشمل أيضًا أكثر من 230 عمودًا للركائز و5400 جدار عازل للصوت دائم . وبالنسبة لأساسات الركائز، تم حفر آبار يصل عمقها إلى 110 أمتار (350 قدمًا) ، [ 163 ] بما في ذلك بئر تم حفره بعمق 108.92 مترًا (357 قدمًا و4 بوصات ) بقطر 3 أمتار (10 أقدام) . ويُعتقد أن هذا قد سجل رقمًا قياسيًا جديدًا لحفر بئر ركائزي . سيكون العمود، الواقع في مجرى كاليهي على طريق كاميهاميها السريع بين شارع ميدل وطريق بووهالي، جزءًا من دعامات محطة كاهويكي . [ 164 ] عند نقطة اتصال مسار السكة بالدعامات، تم تركيب محامل مصممة خصيصًا لاستيعاب حركة تتراوح من 2 إلى 19 بوصة (51 إلى 483 مم) ودوران يتراوح بين 0.015 و0.03 راديان. [ 165 ]
أعلنت شركة STGJV في ديسمبر 2020 عن إنجازها آخر قطعة من أصل 2708 قطعة من الخرسانة مسبقة الصب لمسار التوجيه في قسم المطار، ومن المقرر تركيب هذه القطعة الأخيرة فوق شارع أوالينا بالقرب من لاغون درايف في ربيع 2021. تستخدم كل قطعة حوالي 14 مترًا مكعبًا من الخرسانة . تتراوح أوزان القطع النهائية بين 36000 و 59000 كيلوغرام ، بأبعاد 9.3 متر عرضًا ، و 3.28 متر طولًا، وارتفاع إما 2.6 متر أو 1.4 متر . يُستخدم الارتفاع الأقل في عدة مواقع على طول قسم المطار لمراعاة الارتفاعات المسموح بها وقيود مسار الطيران. [ 166 ]
الجزء 3: وسط المدينة

سيشمل الجزء الثالث من المسار المكتمل قسم وسط المدينة الممتد شرقًا لمسافة 5.3 كيلومتر (3.3 ميل) من محطة كاهويكي (شارع الوسط) إلى محطة كاآكوكوكوي (المركز المدني). ويتضمن ست محطات، من بينها محطة وسط المدينة . في أغسطس 2024، فازت شركتا بارسونز وتيوتور بيريني، اللتان قدمتا عرضًا بقيمة 1.66 مليار دولار، بعطاءات تصميم وبناء قسم وسط المدينة على التوالي. وبدأ العمل رسميًا في قسم وسط المدينة في 13 أغسطس 2025. [ 167 ] [ 168 ] [ 169 ]
كان من المفترض في الأصل إنجاز الجزء الذي يبلغ طوله 5.3 كيلومترات (3.3 ميل) وينتهي عند محطة كاآكوكوكوي ، بموجب شراكة بين القطاعين العام والخاص . وقُدّرت تكلفة إنجاز قسم وسط المدينة بـ 1.6 مليار دولار. [ 170 ] وبموجب الشراكة المقترحة، سيتم تنفيذ قسم وسط المدينة بموجب عقد تصميم وبناء وتمويل وتشغيل وصيانة، يمنح الفائز بالمناقصة حق تشغيل وصيانة النظام بأكمله لمدة 25 عامًا بعد إنجاز قسم وسط المدينة. وستحتفظ مدينة هونولولو بالإشراف على عمليات التشغيل والصيانة، والمعلومات العامة، ومسؤولية بيع التذاكر وإنفاذ القوانين. [ 171 ] وفي مايو 2018، مُنح عقد بقيمة 400 مليون دولار لإزالة المرافق في قسم وسط المدينة . [ 80 ]
أصدرت هيئة النقل السريع في هارتفورد (HART) طلبًا لتقديم العروض (RFP) لعقد التصميم والبناء والتمويل والتشغيل (DBFOM) لقسم محطة وممر مركز المدينة في أواخر عام 2018 [ 172 ] ، وأعلنت أنها تلقت عروضًا من عدة متنافسين بحلول يوليو 2020. [ 173 ] ومع ذلك، تجاوزت عروض بناء محطة وممر مركز المدينة تقديرات تكلفة HART بشكل كبير، حيث بلغت 2.7 مليار دولار مقارنةً بالتقدير البالغ 1.4 مليار دولار، [ 174 ] وتوقفت HART رسميًا عن اتباع نهج الشراكة بين القطاعين العام والخاص (PPP) لإكمال قسم مركز المدينة في نوفمبر 2020. [ 175 ] وكانت عروض تشغيل وصيانة جزء العقد (التي تراوحت بين 4.2 و5.3 مليار دولار) أقرب إلى التقدير (4.95 مليار دولار). [ 174 ] وفي 14 ديسمبر 2020، أصدرت HART طلبًا للحصول على معلومات، تطلب فيه آراء قطاع الإنشاءات حول أفضل طريقة لهيكلة طلب تقديم العروض الذي من شأنه أن يجذب عروضًا واقعية. كان من المتوقع أن يتم منح هذا العقد، وبعد ذلك سيبدأ بناء المحطات الست والمسار في أغسطس 2024. [ 176 ]
في عام ٢٠٢١، ونظرًا لارتفاع التكاليف المتعلقة بتعقيد عمليات نقل مرافق وسط المدينة، تم إنهاء العقد الأصلي البالغ قيمته ٤٠٠ مليون دولار أمريكي والمُبرم في عام ٢٠١٨ لإزالة المرافق، وقُسِّم هذا الجزء من عمليات النقل إلى عقدين: الأول لنقل المرافق على شارع ديلينغهام بين محطتي كاهاويكي وكويلي، والآخر لوسط المدينة بين محطتي كويلي وكاآكوكوكوي. إضافةً إلى ذلك، أُعيد تقليص نطاق عمليات نقل المرافق بشكل كبير لخفض التكاليف. [ ١٧٧ ] [ ١٧٨ ]
تطلّبت عمليات نقل المرافق، التي أُعيد تحديد نطاقها بشكل كبير، تعديل المسار الأصلي فيما عُرف باسم "نقلة ماوكا". [ 179 ] وشمل ذلك تغييرات في أعمدة متعددة، بالإضافة إلى إعادة توجيه مسار القطار نظرًا لكثافة مرافق الكهرباء والمياه والصرف الصحي والألياف الضوئية في النصف الجنوبي من شارع ديلينغهام (بين طريق وايكاميلو وشارع كاآهي). ونتيجةً لذلك، نُقل مسار القطار من داخل الجزيرة الوسطى إلى الجانب الشمالي من الطريق باتجاه ماوكا (الداخل). وبناءً على ذلك، أُعيد تصميم محطة نيوهيليواي لتعكس هذه النقلة. ومن المتوقع الانتهاء من عمليات نقل المرافق بين محطتي كاهاويكي وكويلي في منتصف عام 2026، على أن تبدأ أعمال بناء مسار القطار في منتصف إلى أواخر عام 2026. ولنقل خطوط الكهرباء أسفل قناة كابالاما العميقة كجزء من نقلة ماوكا، استخدم المقاولون تقنية الحفر النفقي الدقيق لحفر ثلاثة أنفاق أسفل الممر المائي. [ 180 ] [ 181 ] [ 182 ]
من المتوقع أن تكتمل عمليات نقل المرافق بين محطة كويلي ومحطة كاآكوكوي في أغسطس 2025، مع بدء أعمال بناء أساسات المسار في سبتمبر 2025 بالقرب من محطة كويلي.
اعتبارًا من أغسطس 2025، تجري الاستعدادات لإنشاء مسار السكة الحديدية، بما في ذلك عمليات الحفر الجيوتقني، واختبارات التحميل، وتجهيز الطرق كإغلاقها، على امتداد المسار، بالإضافة إلى عمليات الاستحواذ على العقارات والتنقيبات الأثرية في شارع هاليكويلا بالقرب من محطة كاآكوكوكوي. [ 183 ] [ 184 ]

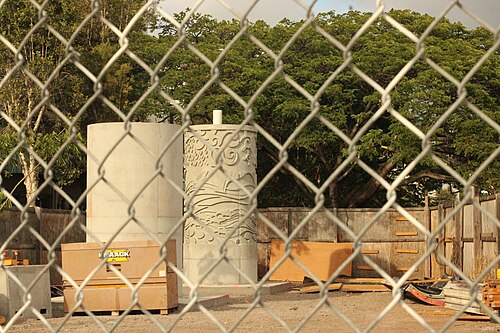

أقيم حفل رسمي لوضع حجر الأساس في 13 أغسطس 2025 لأساسات اختبار التحميل في موقع محطة المركز المدني.

بهدف خفض التكاليف، تختلف تصاميم شركة المقاولات "توتور بيريني " لهذا القسم عن تصاميم أقسام "فارينغتون" و"كاميهاميها" و"المطار" السابقة. سيعتمد بناء مسار القطار على عوارض خرسانية بدلاً من أجزاء جسور خرسانية مسبقة الصب ، مما سيؤدي إلى استخدام رافعات مجنزرة بدلاً من الرافعات الجسرية . ولتوفير تكاليف الصيانة، ستستغني المحطات عن المظلات القماشية، وستستخدم بدلاً منها مظلات فولاذية مغلفة بالخشب. كما سيتم إزالة السلالم المتحركة من جميع مخططات المحطات، واستبدالها بمصاعد إضافية. وسيتولى مقاولو المحطات الفرعيون بناء جميع المحطات.
من المخطط أن تُستخدم محطة هولاو (الحي الصيني) كمتحف عام لعرض مختلف القطع الأثرية التي عُثر عليها أثناء عمليات نقل المرافق. كما ستكون المحطة متعددة الاستخدامات ، حيث سيتم تحويل مبنى مهجور مجاور إلى متاجر وساحة مخصصة لعربات الطعام. [ 185 ] [ 186 ] [ 187 ]
امتداد ألا موانا
كانت محطتا كوكولوآيو (كاكاآكو) وكاليا (مركز آلا موانا) مدرجتين في الخطة الأصلية لمشروع سكاي لاين، لكن تم استبعادهما من المراحل الأولى للإنشاء بسبب نقص حاد في التمويل. ورغم التأجيل لأجل غير مسمى، تؤكد هيئة النقل السريع في هونولولو التزامها بإكمال هاتين المحطتين في المستقبل. في عام ٢٠٢٤، عرضت شركة تيوتور بيريني تنفيذ هذا الجزء كمشروع إضافي بقيمة ٣٢٥ مليون دولار أمريكي لعقد إنشاء مركز المدينة، وذلك بعد فوزها بمناقصة إنشاء خط السكة الحديدية بين شارع ميدل ومركز المدينة. [ ١٨٨ ] [ ١٣١ ]
التوسعات المستقبلية المحتملة
تتضمن الخطة طويلة الأجل أربعة امتدادات إضافية تتجاوز كوالاكاي (شرق كابولي) وكاليا (مركز ألا موانا) . وتشمل هذه الامتدادات امتدادات شرقًا إلى جامعة هاواي في مانوا ووايكيكي ، وامتدادات غربًا إلى كالايولوا ، بالإضافة إلى الوصلة عبر سولت ليك التي تم استبعادها من الخطط الأولية. لا يوجد تمويل حاليًا لأي من هذه الامتدادات، ولكن تُبذل جهود للحفاظ على مساراتها، لا سيما فيما يتعلق بالمشاريع الجارية المخطط لها على هذه المسارات. [ 189 ] [ 141 ] [ 190 ]
امتدادات شرق الماضي كاليا (علاء موانا)
بعد كاليا ( ألا موانا )، يسير الخط إلى محطة في مركز مؤتمرات هاواي ، ثم ينقسم إلى فرعين - أحدهما إلى حرم جامعة هاواي في مانوا والآخر إلى وايكيكي في شارع كوهيو.
في نوفمبر 2017، اتخذت هيئة السكك الحديدية خطوة أولى نحو الحفاظ على ممر لتمديد الخط إلى جامعة هاواي في مانوا. [ 191 ]
في عام ٢٠٢٣، بدأت مدينة ومقاطعة هونولولو في الحفاظ على مسار خط وايكيكي من خلال إنشاء مسارات مخصصة للحافلات على شارع كوهيو، والتي يمكن استخدامها لاحقًا لأعمدة النقل، بالإضافة إلى تخصيص شارع كوهيو لوسائل النقل العام فقط. [ ١٩٢ ] وفي وقت لاحق من ذلك العام، بدأت أيضًا أعمال إنشاء مسار خط جامعة هاواي في مانوا المستقبلي من خلال إنشاء مسارات للدراجات على شارع الجامعة، والتي ستُستخدم لاحقًا لنقل مرافق السكك الحديدية وأعمدة النقل بين محطتي مويليلي وجامعة هاواي في مانوا. [ ١٩٣ ]
الامتدادات بعد Kualakaʻi (شرق كابولي)
بالإضافة إلى ذلك؛ من المخطط إجراء امتداد واحد غربًا من كوالاكاي (شرق كابولي ) إلى كالايلو .
في عام 2021، بدأت مدينة ومقاطعة هونولولو التخطيط لنقل مركز كابولي للنقل العام إلى موقع أقرب إلى مسار خط كالايلو المستقبلي. [ 194 ] [ 195 ]
في يونيو 2025، صرحت هيئة النقل السريع في هارت (HART) بأن الدراسات والتخطيط الأولي لمسار كالايلو المستقبلي جارية، على أمل السماح بإنشائه في نفس وقت امتداد ألا موانا. [ 196 ]
امتداد سولت ليك
يجري التخطيط لربط الطريق عبر سولت ليك بين هالاوا (ملعب ألوها) وكاهويكي (الشارع الأوسط) والذي تم إسقاطه من الخطط الأولية، كامتداد.
في 29 أبريل 2021، انطلقت المرحلة الثالثة من مشروع توسعة شارع سولت ليك. وتشمل هذه المرحلة رفع مستوى الجزء الأخير من شارع سولت ليك من مسارين إلى أربعة مسارات. إضافةً إلى ذلك، يُهيئ هذا المشروع هذا الجزء من ممر سولت ليك ليكون متوافقًا مع التوسعة المستقبلية للشارع. [ 197 ]
العمليات
المحطات
فازت شركة الإنشاءات المحلية "نان" بعقود بناء ست من أصل تسع محطات غربية في عام 2015؛ وبلغت قيمة عقد مجموعة محطات غرب أواهو ( لكوالاكاي ، وكيوني ، وهونوليولي ) 56.1 مليون دولار أمريكي، [ 198 ] وبلغت قيمة عقد طريق كاميهاميها السريع ( لواياوا ، وكالاواو ، وهالوا ) 116 مليون دولار أمريكي . [ 199 ] أما عقد مجموعة محطات طريق فارينغتون السريع ( لهوي ، وبوهالا ، وهالولاني ) فقد مُنح في عام 2015 لشركة "هاوائيان دريدجينغ" بقيمة 79 مليون دولار أمريكي. [ 200 ] كما مُنحت شركة "إس تي جي جيه في" عقد بناء محطات قسم المطار الأربع ( ماكالابا ، وليليباوا ، وأهوا ، وكاهويكي ) كجزء من عقدها البالغ 875 مليون دولار أمريكي . [ 201 ] حصل Tutor Perini على عقد بناء محطات قسم وسط المدينة الستة ( Mokauea ، Niuhelewai ، Kūwili ، Hōlau ، Kuloloia ، و Kaʻākaukukui ) كجزء من عقدهم بقيمة 1.66 مليار دولار. [ 202 ]
شكّل مجلس مدينة هونولولو في عام ٢٠٠٩ فريق عمل تسمية محطات القطارات باللغة الهاوائية (HSNWG) لوضع أسماء هاوايية لكل محطة من محطات خط سكاي لاين. [ ٢٠٣ ] اقترح فريق HSNWG أسماءً هاوايية لمحطات القطارات التسع الواقعة في الطرف الشرقي من شبكة السكك الحديدية في نوفمبر ٢٠١٧، واعتمدت هيئة النقل السريع في هونولولو (HART) الأسماء المقترحة في فبراير ٢٠١٨. [ ٢٠٤ ] [ ٢٠٥ ] وفي أبريل ٢٠١٩، أوصى فريق HSNWG بالأسماء المقترحة لمحطات القطارات الاثنتي عشرة المتبقية الواقعة في الطرف الشرقي من شبكة السكك الحديدية، بين بيرل هاربور ومركز آلا موانا. [ ٢٠٦ ] [ ٢٠٧ ]
تحتوي جميع المحطات على دورات مياه يجب على الركاب طلب فتحها من موظف المحطة قبل استخدامها. وتوصف هذه الدورات بأنها "ذات دخول آمن" لردع التخريب وتحسين سلامة وأمن المحطات، ومع ذلك فهي "متاحة للجمهور". [ 208 ]
قائمة المحطات
| 8 | الاسم [ 209 ] [ 210 ] | موقع | المقطع [ 123 ] [ 211 ] | افتتاح | ملحوظات | |
|---|---|---|---|---|---|---|
| هاواي | إنجليزي | |||||
| 1 | كوالاكاي | شرق كابولي | شرق كابولي | الجزء 1 10.8 ميل 17.4 كم | 30 يونيو 2023 | يخدم كابولي ، ماكاكيلو ، كالايلوا ، إيوا، مركز التسوق كا ماكانا علي، مركز كروك وشاطئ إيوا |
| 2 | كيوني | جامعة هاواي – غرب أواهو | يخدم حرم جامعة هاواي - غرب أواهو وموقف سيارات هونوليولي بارك آند رايد : 304 موقفًا | |||
| 3 | هونوليولي | هوبيلي | يخدم موقف سيارات هونوليولي بارك آند رايد: 344 موقفًا | |||
| 4 | هوياي | بحيرة ويست لوخ | وايپاهو | يخدم ويست لوش ، وإيوا، وشاطئ إيوا ، وكونيا ، ووايباهو. موقف السيارات والحافلات: 21 موقفًا (موقف مؤقت). | ||
| 5 | بوهالا | مركز النقل في وايباهو | يقدم خدماته في وايباهو ووايكيل | |||
| 6 | هالاولاني | كلية ليورد المجتمعية | مدينة بيرل | يخدم كلية ليورد المجتمعية ومدينة بيرل | ||
| 7 | واياوا | مرتفعات اللؤلؤ | يخدم بيرل هايلاندز، ومركز بيرل هايلاندز، ومدينة بيرل | |||
| 8 | كالاو | بيرل ريدج | وايمالو | يخدم مركز بيرل ريدج ، ومدينة بيرل ، ووايمالو ، و "أيا بارك آند رايد: 16 موقفًا (موقف مؤقت) | ||
| 9 | هالاوا | ملعب ألوها | هالاوا | يخدم ملعب ألوها ، وآيا ، وسولت ليك ، وجزيرة فورد ، ونصب بيرل هاربور التذكاري ، وبيرل هاربور ، وموقف سيارات مونالوا : 590 موقفًا | ||
| 10 | ماكالابا | قاعدة بيرل هاربور-هيكام المشتركة | هونولولو | الجزء 2 5.1 ميل 8.2 كم | 16 أكتوبر 2025 | يخدم قاعدة بيرل هاربور-هيكام المشتركة ، ومونالوا ، وسولت ليك |
| 11 | ليليباوا | مطار دانيال ك. إينوي الدولي | تخدم مطار دانيال ك. إينوي الدولي ، ومونالوا ، وسولت ليك | |||
| 12 | أهوا | طريق لاجون درايف | يخدم Lagoon Drive، وMoanalua ، وKeehi Lagoon Park، وMapunapuna | |||
| 13 | كاهويكي | مركز النقل ميدل ستريت - كاليهي | يخدم كاليهي ، وفورت شافتر ، وموانالوا ، وجزيرة ساند ، وميناء هونولولو. | |||
| 14 | موكاويا | كاليهي | الجزء 3 ، 3.3 ميل ، 5.3 كيلومتر | 2031 (مقرر) | يخدم كاليهي ، ومتحف بيشوب ، وميناء هونولولو | |
| 15 | نيوهيليواي | كلية مجتمع هونولولو – كابالاما | يخدم كاليهي وكابالاما وميناء هونولولو وكلية مجتمع هونولولو | |||
| 16 | كويلي | إيويلي | يخدم إيويلي، وكاليهي ، ونوانو بالي ، وميناء هونولولو ، وكواكيني، ومركز كواكيني الطبي ، وليليها | |||
| 17 | هولاو | الحي الصيني | يخدم الحي الصيني ، ونويوانو بالي ، ومسرح هاواي ، وحديقة فوستر النباتية ، وحديقة ليليوكوالاني النباتية ، وإزومو تايشاكيو هاواي ، وميناء هونولولو. | |||
| 18 | كولولويا | وسط البلد | يخدم وسط مدينة هونولولو ، وبرج ألوها ، وميناء هونولولو ، ومحطات سفن الرحلات البحرية في ميناء هونولولو، ومنطقة العاصمة. | |||
| 19 | كاكاوكوي | المركز المدني | يخدم كاكاكو ، منطقة العاصمة ، كاكااكو ، مركز عبور ألاباي، قرية وارد ، مستشفى كوينز ، جابسوم ، مركز السرطان في جامعة إتش، متنزه كاكاكو ووترفرونت ، وبنشبول | |||
| 20 | Kūkuluaeʻo | كاكا آكو | امتداد ألا موانا 0.8 ميل 1.3 كم | سيتم تحديده لاحقاً | يخدم قرية وارد ، وكاكا آكو ، ومركز بلايسديل ، ومتنزه شاطئ آلا موانا ، ومتنزه كاك آكو المطل على الواجهة البحرية ، ومركز ديسكفري ، ومتحف هونولولو للفنون ، ومركز ستراوب الطبي ، وماكيكي | |
| 21 | كاليا | مركز ألا موانا | يخدم ألا موانا ، ومركز ألا موانا ، ومتنزه شاطئ ألا موانا ، ومركز مؤتمرات هاواي ، وكاهيكا، ووايكيكي ، وفورت ديروسي ، ومركز كابيولاني الطبي ، وماكولي ، ومانوا. | |||
عدد الركاب

عند اكتمالها بالكامل، من المتوقع أن تنقل قطارات سكاي لاين أكثر من 6000 شخص في الساعة، حيث يحمل كل قطار أكثر من 300 راكب. وهذا يعني 20 قطارًا في الساعة، أو قطارًا كل ثلاث دقائق. وقد خُطط أن تكون ساعات التشغيل بين الساعة الرابعة صباحًا ومنتصف الليل. [ 212 ] [ 125 ] في عام 2023، قُدّر أن يشهد الجزء الأول من الخط ما بين 8000 و10000 راكب يوميًا بعد عام واحد من افتتاحه، وأن يشهد افتتاح الجزء الثاني (في عام 2025) 25000 راكب يوميًا، وأن يشهد افتتاح الجزء الثالث (في عام 2031) 85000 راكب يوميًا. [ 213 ] [ 214 ] ومع افتتاح امتداد مستقبلي إلى ألا موانا، من المتوقع أن تخدم سكاي لاين ما يُقدّر بـ 119600 راكب يوميًا. [ 215 ]
خلال عطلة نهاية الأسبوع الافتتاحية، بين الساعة الثانية ظهرًا من يوم الجمعة 30 يونيو/حزيران والساعة السابعة مساءً من يوم الأحد 2 يوليو/تموز 2023، بلغ عدد ركاب سكاي لاين 40,668 راكبًا، أي ما يعادل 1,564 راكبًا في الساعة الواحدة. [ 216 ] وخلال الأيام الخمسة الأولى من الخدمة، والتي كانت مجانية ، بلغ إجمالي عدد ركاب سكاي لاين 71,722 راكبًا. [ 217 ]
في عام 2025 ، بلغ عدد ركاب الخط 1,696,800 راكبًا سنويًا ، [ 218 ] أو ما يقارب 9,200 راكب يوميًا خلال أيام الأسبوع اعتبارًا من الربع الأول من عام 2026. [ 219 ] وشهد شهر أكتوبر من عام 2024 ما مجموعه 109,430 راكبًا، بمتوسط 3,458 راكبًا يوميًا، مع نسبة التزام بالمواعيد بلغت 99.5%. [ 220 ] [ 221 ]
بين 1 يوليو 2024 و30 يونيو 2025، سجلت خدمة سكاي لاين ما مجموعه 1,204,341 رحلة. [ 222 ] وفي أكتوبر 2025، الذي شهد افتتاح الجزء الثاني المؤدي إلى شارع ميدل، بلغ عدد الركاب خلال الشهر 241,373 راكبًا، أو 10,423 راكبًا يوميًا بعد افتتاح الجزء، [ 223 ] أي ثلاثة أضعاف عدد الركاب قبل الافتتاح.

أسعار التذاكر
المحطات مُجهزة ببوابات دفع الأجرة وآلات بيع التذاكر . يمكن للركاب شراء الأجرة وشحنها على بطاقات هولو ، التي تُسهّل أيضًا الانتقال إلى حافلات ذا باص ، مما يوفر عددًا غير محدود من الانتقالات المجانية لمدة ساعتين ونصف بعد أي صعود. [ 225 ] يبلغ سعر بطاقة هولو الفارغة دولارين أمريكيين. [ 226 ] تتوفر واجهات آلات بيع التذاكر باللغات الإنجليزية، والهاوايية ، والساموية ، والتاغالوغية ، والإيلوكانية ، واليابانية ، والصينية ، والكورية . [ 227 ]
تتوفر أسعار مخفضة لكبار السن والشباب وذوي الدخل المحدود وذوي الإعاقة. [ 228 ] [ 229 ]
مركز عمليات السكك الحديدية

مركز عمليات السكك الحديدية (ROC؛ المعروف أيضًا باسم مرفق الصيانة والتخزين) هو ساحة سكك حديدية تبلغ مساحتها 43 فدانًا (17 هكتارًا) ، ويضم مرافق للعمليات والصيانة، ويقع بين حرمي كلية ليورد المجتمعية ومدرسة وايباهو الثانوية ، غرب محطة هالاولاني مباشرةً . وقد حصل التصميم على شهادة LEED الفضية. [ 230 ]
المباني الأربعة الموجودة في حرم جامعة روك هي:
- مبنى العمليات والصيانة (OSB) – يضم مرافق الصيانة الأساسية للمركبات ومركز العمليات والتحكم، حيث يقوم المشغلون بمراقبة حركة المركبات والتحكم بها.
- صيانة بناء الطرق (MOW) – معدات الإسكان المستخدمة في فحص وإصلاح المسارات
- مرفق غسيل القطارات (TWF) – مرفق آلي لتنظيف الهياكل الخارجية للمركبات
- مبنى ضبط استقامة العجلات (WTB) – مرفق صيانة لعجلات المركبات
رُسّي عقد مركز عمليات إعادة التأهيل (ROC) على مشروع مشترك بين شركتي كيويت وكوباياشي في عام 2011. [ 231 ] وقد رُسّي العقد مبدئيًا بتكلفة 195 مليون دولار أمريكي؛ وعند اكتمال مركز عمليات إعادة التأهيل في يوليو 2016، بلغت التكاليف الفعلية المتكبدة 274 مليون دولار أمريكي. [ 232 ] : 39
عربات السكك الحديدية

على الرغم من دراسة العديد من التقنيات الأخرى، بما في ذلك التقنيات الشائعة الاستخدام في أنظمة نقل الركاب في المطارات مثل الإطارات المطاطية، والقطارات المغناطيسية، والقطارات المعلقة بالكابلات ، والقطارات الأحادية، إلا أن رئيس البلدية آنذاك، موفي هانيمان، كان يؤمن إيمانًا راسخًا بالبناء المتين، قائلاً: "لن أضع هذه المدينة في موقف كارثة مالية [...] إذا لم يكن البناء متينًا، فسأوقف المشروع". [ 233 ] يستخدم الخط قطارات مكونة من أربع عربات، طول كل منها 78 مترًا ، وتتسع كل عربة لما يقرب من 800 راكب، [ 234 ] وهو وزن مشابه لأنظمة السكك الحديدية الثقيلة في أماكن أخرى من الولايات المتحدة (مثل قطار "إل" في شيكاغو، إلينوي ). من الناحية المادية، يشبه نظام هونولولو أنظمة النقل السريع الخفيف مثل الخط الدائري في تايبيه الجديدة الذي يستخدم نفس التقنية، وقطار سكاي ترين في فانكوفر ، ومترو كوبنهاغن ، وسكة حديد دوكلاندز الخفيفة في لندن، ولكنه مصنف قانونيًا كنظام سكك حديدية ثقيلة. [ 235 ] يُعدّ هذا النظام الأول من نوعه في الولايات المتحدة (خارج أنظمة نقل الركاب في المطارات ) الذي يتميز ببوابات للأرصفة بالتزامن مع التشغيل بدون سائق . [ 236 ] يتألف أسطول القطارات على هذا الخط من 80 عربة موزعة على 20 قطارًا، كل منها مكون من أربع عربات. [ 237 ] يبلغ طول كل عربة 20 مترًا (64 قدمًا) ، ووزنها 33000 كيلوغرام (72000 رطل) ، وتحتوي على 36 مقعدًا بسعة إجمالية تبلغ 195 راكبًا، وتسير على قضبان قياسية (1435 ملم). [ 238 ] [ 234 ] تُزوّد العربات بالطاقة من خلال نظام كهربائي ذي سكة ثالثة ، يوفر تيارًا مستمرًا بقوة 750 فولت . [ 239 ]
العقد والتسليم
تم توقيع عقد عربات السكك الحديدية (المسمى عقد خدمات التصميم والبناء والتشغيل والصيانة للأنظمة الأساسية) في 28 نوفمبر 2011، مع مشروع مشترك بين شركة هيتاشي ريل إيطاليا (المعروفة آنذاك باسم أنسالدو بريدا) وشركة هيتاشي ريل إس تي إس (المعروفة آنذاك باسم أنسالدو إس تي إس). [ 240 ] وكانت الشركتان قد تعاونتا سابقًا في بناء وتشغيل عربات مترو كوبنهاغن [ 241 ] ومترو بريشيا . وفي عام 2015، استحوذت هيتاشي على الشركتين [ 242 ] ، وتم تغيير اسم مشروع أنسالدو هونولولو المشترك إلى هيتاشي ريل هونولولو (HRH).
بموجب عقد قيمته 1.1 مليار دولار، تتولى شركة HRH مسؤولية تصميم وتصنيع عربات السكك الحديدية (574 مليون دولار)، وإجراء اختبارات ما قبل التشغيل للتحقق من أداء القطار (167 مليون دولار)، بالإضافة إلى عمليات التشغيل والصيانة خلال السنوات الخمس الأولى من الخدمة التشغيلية (339 مليون دولار). ويوجد خيار لتمديد خدمات التشغيل والصيانة لهيئة النقل السريع في هارت (HART) لخمس سنوات إضافية (318 مليون دولار). [ 240 ]
قدّمت شركتا بومباردييه وسوميتومو ، اللتان لم تفوزا بعقد توريد عربات السكك الحديدية، اعتراضات على قرار الترسية. [ 243 ] رُفضت الاعتراضات خلال الإجراءات الإدارية، لكن بومباردييه طلبت مراجعة قضائية لاعتراضها. [ 244 ] أيدت كل من محكمة الدائرة ومحكمة الاستئناف قرار رفض اعتراض بومباردييه. [ 245 ] [ 246 ]
وصلت أول عربتين إلى هاواي في مارس 2016، [ 247 ] [ 248 ] وكُشف النقاب عن أول قطار للجمهور في مركز عمليات السكك الحديدية في 2 مايو 2016. [ 249 ] ولتلبية متطلبات " اشترِ أمريكيًا " لمشاريع النقل الممولة اتحاديًا، تُصنّع هياكل القطارات في مصنع هيتاشي ريل إيطاليا في ريدجو كالابريا، إيطاليا ، ثم تُشحن إلى مصنع هيتاشي ريل في بيتسبرغ، كاليفورنيا للتجميع النهائي. [ 247 ]
في ديسمبر/كانون الأول 2016، أعلنت شركة هيتاشي للسكك الحديدية في إيطاليا عن اكتشاف عيوب في لحامات عوارض الألمنيوم المبثوقة لهياكل 27 عربة قطار، أربع منها كانت موجودة بالفعل في هاواي. وأعلنت الشركة المصنعة أنها ستصلح هذه العيوب، لكنها حذرت من احتمال تأخر التسليم نظرًا لتوقف إنتاج العربات الجديدة. [ 250 ] وفي مارس/آذار 2017، صرحت هيئة النقل السريع في هاواي (HART) بأنها ستلبي احتياجات التشغيل المؤقت بعد إصلاح العربات المعيبة، وأن التشغيل الكامل لن يتأثر. [ 251 ]
في مايو 2017، تم سحب القطارات على مسارات السكك الحديدية في هونولولو لأول مرة للتحقق من الخلوصات. [ 252 ] وبدأ اختبار القطارات بقوتها الذاتية في أكتوبر 2017. [ 253 ]
الجدول الزمني للتقدم
- فبراير 2006 – تتضمن مسودة خطة النقل مبلغ 2.5 مليار دولار لنظام سكك حديدية ثابتة بين كابولي ومانوا. [ 254 ]
- يونيو 2006 - قدّر المسؤولون تكلفة إنشاء البنية التحتية بنحو 3 مليارات دولار، أي بزيادة قدرها 200 مليون دولار عن التقدير السابق، وذلك لنظام يمتد على مسافة 24 ميلاً. ولا يشمل هذا المبلغ تكلفة القطارات. [ 81 ]
- يناير 2007 - رُفعت ضريبة الإنتاج العامة في مدينة ومقاطعة هونولولو بنسبة 0.5%، وخُصصت الأموال الإضافية لنظام النقل العام. وكان من المقرر أن ينتهي العمل بهذه الزيادة في 31 ديسمبر 2022.
- فبراير 2007 - وافق مجلس المدينة على الحد الأدنى لقطاع التشغيل من شرق كابولي إلى مركز ألا موانا، عبر شارع سولت ليك. [ 112 ]
- أكتوبر 2008 - تم نشر مسودة بيان الأثر البيئي (DEIS) للجمهور. التكلفة المتوقعة هي 3.7 مليار دولار، بما في ذلك مليار دولار للطوارئ. [ 255 ]
- نوفمبر 2008 - أيّد 53% من الناخبين إجراءات تمنح مجلس مدينة هونولولو صلاحية المضي قدمًا في "إنشاء نظام نقل عام بعجلات فولاذية على سكك حديدية فولاذية". وتُقدّر التكلفة بـ 4 مليارات دولار. [ 256 ]
- يناير 2009 - تم تعديل الجزء الأوسط من المسار بين ملعب ألوها وشارع ميدل ليشمل محطات في قاعدة بيرل هاربور البحرية ومطار هونولولو، والتي كانت من بين الخيارات الأصلية. وكان المسار السابق يتبع شارع سولت ليك. [ 160 ]
- يونيو 2010 - نُشرت دراسة الأثر البيئي النهائية للجمهور. التكلفة التقديرية 5.5 مليار دولار. من المتوقع أن يصل عدد المستخدمين بحلول عام 2030 إلى 116,300 راكب يوميًا. [ 257 ] [ 258 ]
- ديسمبر 2010 - صدر تقرير بتكليف من الحاكم المنتهية ولايته لينجل، يحذر من أن المشروع قد يكلف ما لا يقل عن 1.7 مليار دولار إضافية على التكلفة المتوقعة للمدينة والبالغة 5.5 مليار دولار . [ 55 ]
- مارس 2012 - أصبح دان غرابوسكاس المدير التنفيذي والرئيس التنفيذي لشركة HART بموجب عقد لمدة ثلاث سنوات. تولى منصبه في أبريل 2012. [ 63 ] [ 259 ]
- مايو 2012 - بدأ عمال البناء بصب الخرسانة على الأساسات التي ستحمل أعمدة السكة الحديدية. [ 260 ]
- ديسمبر 2012 - وقّع مجلس مدينة هونولولو وهيئة النقل الفيدرالية اتفاقيةً للمشروع بميزانية قدرها 5.12 مليار دولار، منها 1.55 مليار دولار مُقدّمة من الحكومة الفيدرالية. ومن المتوقع أن يبدأ تشغيل النظام بكامل طاقته في 31 يناير 2020. [ 261 ]
- سبتمبر 2014 - ألغت هيئة النقل السريع في هارت (HART) المناقصة الأولية لأول تسع محطات بعد أن تجاوزت العروض المقدمة الميزانية المخصصة. "بلغ أقل عرض مقدم من شركة نان 294.5 مليون دولار، أي بزيادة قدرها 110 ملايين دولار عن مبلغ 184 مليون دولار الذي رصدته الهيئة في ميزانيتها." من المتوقع تأجيل الرحلات الأولى على خط السكة الحديد، على الأرجح حتى عام 2018. [ 262 ]
- نوفمبر 2015 – امتنعت هيئة النقل الفيدرالية عن دفع مبلغ 250 مليون دولار كتمويل حتى يتمكن المجلس من إثبات امتلاكه تمويلاً كافياً لإكمال المشروع. [ 263 ]
- يناير 2016 – تم اعتماد تمديد لمدة خمس سنوات للضريبة الإضافية على الإنتاج العام لإضافة 1.2 مليار دولار من التمويل. [ 261 ]
- مايو 2016 - شاركت رئيسة مجلس إدارة هيئة النقل السريع في هارت، كولين هانابوسا، وثيقة سرية تتضمن تفاصيل تقديرات الميزانية اعتبارًا من 1 مارس 2016، والتي تُظهر أن تكلفة مشروع السكك الحديدية من المتوقع أن تبلغ 6.9 مليار دولار. [ 264 ]
- أبريل 2016 - انتقدت هيئة النقل السريع في هونولولو (HART) خلال تدقيق أجرته المدينة للمشروع، لاستخدامها بيانات مالية وميزانيات قديمة، ونقص توثيق "أوامر التغيير"، وحذرت من أن تقديرات HART لتجاوزات التكاليف غير موثوقة. [ 265 ] [ 266 ] وقد اعترض مسؤولو HART على نتائج التدقيق.
- مايو 2016 - كشفت إدارة النقل الفيدرالية (FTA) أنها تُقدّر التكلفة الإجمالية لخط السكة الحديدية البالغ طوله 32 كيلومترًا (20 ميلًا) بـ 8.1 مليار دولار . كما سيتأخر إنجاز نظام السكك الحديدية قرابة خمس سنوات حتى ديسمبر 2024، وذلك خلافًا لاتفاقية التمويل الفيدرالية لهيئة النقل السريع في هونولولو (HART) التي تنص على بدء تشغيل الخط بالكامل من شرق كابولي إلى مركز ألا موانا في يناير 2020. [ 267 ]
- يونيو 2016 - أفاد تقرير صادر عن شركة جاكوبس للهندسة، وهي شركة المقاولات المسؤولة عن الإشراف على إدارة المشروع، أن التكلفة النهائية في أسوأ السيناريوهات ستبلغ 10.79 مليار دولار. [ 107 ]
- أغسطس 2016 - استقال دان غرابوسكاس من منصبه كرئيس تنفيذي ومدير تنفيذي لهيئة النقل السريع في هارت (HART)، لكنه سيتولى منصب الرئيس التنفيذي الرسمي حتى أكتوبر 2016. ومن أغسطس إلى أكتوبر، شغل مايك فورمبي، مدير خدمات وزارة النقل، منصب الرئيس التنفيذي المؤقت. [ 259 ] [ 65 ] [ 268 ]
- أكتوبر 2016 - تم تعيين كريشنيا ن. مورثي رئيسًا تنفيذيًا ومديرًا تنفيذيًا مؤقتًا لـ HART وشغل هذا المنصب حتى ديسمبر 2017. [ 269 ]
- أبريل 2017 - أرسلت هيئة النقل السريع في هارت (HART) "خطة إنقاذ" إلى إدارة النقل الفيدرالية (FTA) خلصت فيها إلى أن استكمال المسار الأصلي المكون من 21 محطة هو الخطة الوحيدة القابلة للتطبيق. تبلغ تكلفة المشروع الجديد 8.165 مليار دولار، وتشير التقارير الإعلامية إلى أنها ستتجاوز 10 مليارات دولار بعد إضافة تكاليف التمويل. من المقرر افتتاح جزء من النظام، من شرق كابولي إلى ملعب ألوها، في نهاية عام 2020، على أن يكتمل المسار بالكامل بحلول ديسمبر 2025. وتشير التقارير إلى أن المشروع قد اكتمل بنسبة 36% اعتبارًا من مارس 2017. [ 111 ] [ 112 ]
- يوليو 2017 - تم تعيين أندرو روبنز رئيسًا تنفيذيًا ومديرًا تنفيذيًا جديدًا لـ HART براتب أساسي قدره 317,000 دولار، ليحل محل الرئيس التنفيذي والمدير التنفيذي المؤقت كريشنيا ن. مورثي في ديسمبر 2017. [ 269 ] [ 270 ]
- سبتمبر 2017 - سُنّ قانون جديد لتمديد وزيادة الضرائب بهدف جمع 2.4 مليار دولار إضافية للمشروع. تم تمديد الضريبة الإضافية على ضريبة النقل العام (GET) لثلاث سنوات حتى عام 2030 (مما يُدرّ حوالي مليار دولار)، وفُرضت ضريبة إضافية بنسبة 1% على ضريبة غرف الفنادق على مستوى الولاية لمدة 13 عامًا (مما يُدرّ 1.3 مليار دولار). [ 106 ] [ 86 ] قدّمت هيئة النقل السريع في هارت (HART) خطة إنعاش جديدة إلى إدارة النقل الفيدرالية (FTA) بتكلفة نهائية مُقدّرة بـ 9.02 مليار دولار، مع وفورات تُعزى إلى انخفاض تكاليف التمويل نتيجة الضرائب الجديدة. [ 113 ]
- يناير 2020 - صرّح أندرو روبنز، المدير التنفيذي والرئيس التنفيذي لهيئة النقل السريع في هونولولو، بأنّ أول 10 أميال من نظام السكك الحديدية في هونولولو ستُنجز بحلول ديسمبر 2020 كما هو مُتوقع، وستكون جاهزة أيضًا لتشغيل خدمة نقل الركاب بين كابولي وملعب ألوها قبل ذلك بثلاثة أشهر، أي بحلول 20 أكتوبر 2020. وأضاف روبنز أنه واثق جدًا من الموعد الجديد لدرجة أنه مستعد للمخاطرة. [ 271 ]
- مايو 2020 - "سيتأخر إنجاز الجزء الأول من الخط الذي يبلغ طوله 10 أميال من شرق كابولي إلى ملعب ألوها، والذي كان من المقرر أصلاً إنجازه في أكتوبر، لمدة ثمانية أسابيع تقريباً، وفقاً لما ذكره المدير التنفيذي لهيئة النقل السريع في هونولولو، أندرو روبينز... وقد قامت المدينة، التي كانت تتوقع افتتاح الخط للركاب بحلول ديسمبر، بتأجيل هذا التاريخ إلى مارس المقبل." [ 272 ]
- يونيو 2020 - "في الآونة الأخيرة، توقعت إدارة النقل الفيدرالية أن ينتهي المشروع في سبتمبر 2026، وأصرت على أن تدرج المدينة هذا التاريخ اللاحق في "خطة إنعاش" السكك الحديدية لعام 2019." [ 273 ]
- يوليو 2020 - تلقت المدينة أخيرًا عروضًا طال انتظارها من القطاع الخاص لإتمام أعمال البناء الرئيسية المتبقية للمشروع، ثم تشغيل النظام خلال السنوات الثلاثين الأولى. ولن تُنشر العروض علنًا حتى يتم ترسية العقد من قبل مسؤولين لم يُكشف عن هويتهم. [ 274 ]
- سبتمبر 2020 - كشف أحد المتنافسين على مشروع الشراكة بين القطاعين العام والخاص للجزء الأخير من وسط المدينة، الممتد من شارع ميدل إلى مركز آلا موانا، عن نفسه خلال مكالمة هاتفية ربع سنوية لمناقشة الأرباح. وأوضح رونالد تيوتور، الرئيس التنفيذي لشركة تيوتور بيريني، أن شركته جزء من المشروع المشترك بين تيوتور بيريني وبارسونز للجزء الأخير من خط سكة حديد هونولولو. وبينما قدّرت هيئة النقل السريع في هونولولو (HART) أن تكلفة هذا الجزء الأخير ستبلغ 1.4 مليار دولار، صرّح تيوتور بأن عرض شركته "يتجاوز ملياري دولار". [ 275 ]
- أكتوبر 2020 - "ارتفعت التكلفة التقديرية للسكك الحديدية مرة أخرى، ليصل إجمالي تكاليف الإنشاء والفوائد إلى عتبة 10 مليارات دولار. ويخبرنا رئيس البلدية أنها ستزداد على الأرجح، وأن العجز في تغطية كل ذلك يتجاوز الآن 1.2 مليار دولار." [ 276 ]
- نوفمبر 2020 - في محاولة لمنع ضياع 250 مليون دولار من التمويل الفيدرالي بنهاية العام، تجاوز رئيس بلدية نيويورك، كيرك كالدويل، الرئيس التنفيذي لهيئة النقل السريع في هارت، أندرو روبنز، وأرسل خطابًا إلى هيئة النقل الفيدرالية يطلب فيه تمديدًا لمدة عام واحد حتى نهاية عام 2021. وأشار مخطط أولي للخطة، ورد في الخطاب، إلى تكلفة إجمالية قدرها 11.2 مليار دولار، بما في ذلك حوالي مليار دولار تكاليف تمويل، وتاريخ إنجاز في عام 2033. [ 277 ]
- ديسمبر 2020 – تلقت هيئة النقل السريع في هونولولو (HART) عروضًا لجزء وسط المدينة من فريقين من القطاع الخاص: 2.775 مليار دولار من مجموعة City Center Connection Group و2.73 مليار دولار من شركة Imua Transit Honolulu، مقابل ميزانية HART البالغة 1.4 مليار دولار. [ 278 ]
- مارس 2021 - تحت قيادة جديدة، أعلنت HART عن تاريخ إنجاز رسمي محدث في عام 2031، [ 126 ] مع بدء الخدمة التجارية على الجزء الأولي من كابولي إلى ملعب ألوها بحلول نهاية عام 2022. [ 279 ]
- ديسمبر 2021 - "يقول رئيس هيئة النقل السريع في هونولولو إن الصيف المقبل هو أقرب موعد يمكن أن يبدأ فيه نظام السكك الحديدية عمليات جزئية." [ 280 ]
- أبريل 2022 – أعلنت شركة هارت عن اكتمال التعديلات المتعلقة بالقياسات الدقيقة واللحام، على أن تبدأ الاختبارات النهائية التي تستغرق 90 يومًا في الصيف. [ 281 ]
- يونيو 2022 – "تقول هيئة النقل السريع في هونولولو إنها تأمل أن يتمكن السكان من استخدام القطارات بحلول نهاية العام – حتى مع استمرار أعمال البناء في الممر الحضري." [ 282 ]
- أغسطس 2022 – يبدأ مشروع HART مرحلة الاختبار التجريبي لمدة 90 يومًا. [ 283 ]
- سبتمبر 2022 – "وافقت إدارة النقل الفيدرالية على خطة التعافي المالي لسكك حديد هونولولو والتي تحدد نسخة مختصرة من خط السكة الحديدية، أقصر بمقدار 1.25 ميل من مركز ألا موانا." [ 140 ]
- مايو 2023 - أعلن عمدة هونولولو، ريك بلانجياردي، وإدارة خدمات النقل، عن افتتاح المرحلة الأولى (المحطات التسع الأولى من إيست كابولي إلى ملعب ألوها) للجمهور في تمام الساعة الثانية ظهرًا يوم 30 يونيو 2023. كما أُعلن عن افتتاح المرحلة الثانية (المحطات الأربع بين ملعب ألوها ومركز ميدل ستريت-كاليهي للنقل، والتي تخدم مطار دانيال ك. إينوي الدولي ) في صيف 2025، بينما ستُفتتح المرحلة الثالثة (المحطات الست من مركز ميدل ستريت-كاليهي للنقل إلى المركز المدني) في عام 2031. [ 284 ] [ 285 ]
- يونيو 2023 - بدء تشغيل المرحلة الأولى من مشروع سكاي لاين. تم الإعلان عن اسم "سكاي لاين" قبل أسبوعين من الافتتاح، [ 286 ] [ 287 ] مستوحى من كلمة "مانو-أو-كو" الهاوائية . [ 288 ] وبذلك تم اعتماد اسم رسمي للمشروع، بعد أن كان يُعرف بشكل غير رسمي باسم "السكك الحديدية" خلال معظم مراحل تطويره. [ 289 ]
- يونيو 2024 - بدء كهربة الجزء الثاني. تم تعديل تاريخ بدء تشغيل الخدمة من صيف 2025 إلى أواخر عام 2025. [ 129 ] [ 124 ]
- مارس 2025 – أعلن رئيس البلدية بلانجياردي أن المرحلة الثانية من المشروع من المقرر افتتاحها في 1 أكتوبر 2025، على أن تبدأ أعمال بناء المرحلة الثالثة في نفس العام. [ 128 ]
- أغسطس 2025 - أُعلن عن بدء تشغيل خدمة نقل الركاب في المرحلة الثانية في 16 أكتوبر 2025. [ 133 ] [ 135 ] [ 136 ] [ 137 ] بدأ العمل في المرحلة الثالثة ومن المتوقع اكتمالها في عام 2030. [ 290 ]
- أكتوبر 2025 – تم افتتاح الجزء الثاني رسميًا للجمهور. [ 138 ]
مراجع
- ^ فانتونو ، ويليام سي. (30 يونيو 2023). "افتتاح "سكاي لاين" في هونولولو . مجلة ريلواي إيدج . تم الاطلاع عليه بتاريخ 17 يوليو 2024 .
- ↑ "TP-1: وصف الأنظمة الأساسية لمشروع ممر النقل عالي السعة في هونولولو" (ملف PDF) . هيئة النقل السريع في هونولولو. مؤرشف (ملف PDF) من الأصل بتاريخ 15 فبراير 2017. تم الاطلاع عليه بتاريخ 8 ديسمبر 2018 .
- ↑ غوتيريز، بن (19 أكتوبر 2017). "في اختبار ناجح، تصل عربات قطار المدينة إلى سرعة 40 ميلاً في الساعة بقوتها الذاتية" . هاواي نيوز ناو . تم الاطلاع عليه في 15 نوفمبر 2024 .
- 1 2 "بلايسديل يشيد بمشروع النقل الجماعي في أواهو". صحيفة هونولولو ستار-بوليتين . 24 مايو 1966. ص. A12.
- 1 2 رييس، بي جيه (11 أغسطس 2005). "المجلس يوافق على مشروع النقل العام بعد 13 عامًا من الرفض الأولي" . صحيفة هونولولو ستار بوليتين . مؤرشف من الأصل في 8 أغسطس 2010. تم الاطلاع عليه في 16 أكتوبر 2008 .
- 1 2 كارلسون، راجنار (3 سبتمبر 2008). "تحية للرئيس" . هونولولو ويكلي . مؤرشف من الأصل في 28 سبتمبر 2011. تم الاسترجاع في 16 أكتوبر 2008 .
- 1 2 أو، لوري (19 أكتوبر 2008)، "بإمكان الناخبين إفشال مشروع بقيمة 4 مليارات دولار" ، هونولولو ستار-بوليتين ، مؤرشف من الأصل في 1 يونيو 2010 ، تم استرجاعه في 8 مارس 2011
- 1 2 أو، لوري (10 نوفمبر 2008)، "الناخبون على المسار يقودون انتصار السكك الحديدية" ، هونولولو ستار-بوليتين ، مؤرشف من الأصل في 21 أكتوبر 2012 ، تم استرجاعه في 7 يوليو 2010
- 1 2 بارك، جين (12 فبراير 2011)، "السكك الحديدية جاهزة لبدء العمل" ، هونولولو ستار-أدفيرتايزر ، مؤرشف من الأصل في 24 سبتمبر 2015 ، تم استرجاعه في 12 فبراير 2011
- 1 2 3 بارك، جين (23 فبراير 2011)، "انطلق!" ، هونولولو ستار-أدفيرتايزر ، المجلد 130، العدد 23، الصفحة A1، مؤرشف من الأصل في 24 سبتمبر 2015 ، تم استرجاعه في 23 فبراير 2011
- ↑ "فاسي تبدأ دراسة النقل بالسكك الحديدية"، هونولولو ستار-بوليتين آند أدفرتايزر ، ص. أ1، 16 فبراير 1969 (ملاحظة: في هذا الوقت، كانت صحيفتا هونولولو ستار-بوليتين وهونولولو أدفرتايزر تنشران طبعات يوم الأحد بشكل مشترك تحت اسم هونولولو ستار-بوليتين وأدفرتايزر .)
- ↑ تون، جيري (7 يوليو 1977)، "خط نقل مع هيئة النقل السريع في هونولولو"، صحيفة هونولولو ستار بوليتين ، ص. A12
- ↑ ماتسوناغا، مارك (19 فبراير 1981)، "ريغان يوقف هارت في مساره"، هونولولو أدفرتايزر ، ص. أ1
- ↑ ماتسوناجا، مارك (5 مايو 1981)، "رئيس البلدية يتخلى عن نظام النقل السريع في هونولولو (HART) ويعزز خدمات الحافلات"، هونولولو أدفرتايزر ، ص. أ1
- ↑ غلاوبرمان، ستو (5 مايو 1981)، "رئيس البلدية يدعو إلى وقف دراسة هارت بشكل مفاجئ"، هونولولو ستار-بوليتين ، ص. أ1
- ↑ ماتسوناجا، مارك (14 أغسطس 1986)، "إحياء خطة نظام النقل العام"، هونولولو أدفرتايزر ، ص. أ3
- ↑ مارياني، جين (23 سبتمبر 1992)، "خط السكة الحديد متوقف - في الوقت الحالي"، هونولولو ستار بوليتين ، ص. أ1
- ^ ديكوس، هوارد (30 يناير 2004)، “هاريس: يجب على هونولولو بناء السكك الحديدية الثابتة”" ، أخبار الأعمال في المحيط الهادئ ، مؤرشفة من الأصل في 6 يوليو 2008 ، تم استرجاعها في 16 أكتوبر 2008
- ↑ فروتش، دان؛ أوفربرغ، بول (22 مارس 2019). "كيف تحول قطار عبر الجنة إلى كارثة بقيمة 9 مليارات دولار" . صحيفة وول ستريت جورنال .
- ↑ كوا، كريستال (3 نوفمبر 2006)، "لجنة المجلس تدعم السكك الحديدية كحل للنقل الجماعي" ، هونولولو ستار-بوليتين ، مؤرشف من الأصل في 3 ديسمبر 2008 ، تم استرجاعه في 15 أكتوبر 2008
- ↑ إدارة خدمات النقل بمدينة ومقاطعة هونولولو (1 نوفمبر 2006)، تقرير تحليل بدائل ممر النقل عالي السعة في هونولولو ، الفصل 1 ، الفصل 2 ، الفصول من 3 إلى 7 ، تم الاطلاع عليه في 25 فبراير 2009
- ↑ وزارة النقل الأمريكية، إدارة النقل الفيدرالية؛ مدينة ومقاطعة هونولولو، إدارة خدمات النقل، ملخص تنفيذي لمسودة بيان الأثر البيئي (ملف PDF)، تم الاطلاع عليه في 25 فبراير 2009
- ↑ أو، لوري (31 أكتوبر 2008)، "المدينة تنشر جزءًا من تقرير السكك الحديدية" ، هونولولو ستار-بوليتين ، مؤرشف من الأصل في 21 أكتوبر 2012 ، تم استرجاعه في 7 يوليو 2010
- ↑ شيكينا، روبرت (3 نوفمبر 2008)، "كوباياشي ينتقد المدينة بسبب توقيت التقرير" ، هونولولو ستار-بوليتين ، مؤرشف من الأصل في 21 أكتوبر 2012 ، تم استرجاعه في 6 نوفمبر 2008
- ↑ هاو، شون؛ رويج، سوزان (3 نوفمبر 2008)، "تكلفة النقل بالسكك الحديدية في هاواي الآن 4.34 مليار دولار على الأقل" ، هونولولو أدفرتايزر ، مؤرشف من الأصل في 12 يوليو 2011 ، تم استرجاعه في 5 مارس 2011
- ↑ وزارة النقل الأمريكية، إدارة النقل الفيدرالية؛ إدارة خدمات النقل بمدينة ومقاطعة هونولولو (2008-2011)، مشروع ممر النقل عالي السعة في هونولولو، مسودة بيان الأثر البيئي/تقييم القسم 4(و)، من الغلاف إلى المحتويات ، الفصل 1 ( مؤرشف في 3 يناير 2011 على موقع Wayback Machine )، الفصل 2 ( مؤرشف في 3 يناير 2011 على موقع Wayback Machine )، الفصل 3 ، الفصل 4 (الجزء 1) (مؤرشف في 3 يناير 2011 على موقع Wayback Machine )، الفصل 4 (الجزء 2) ، الفصل 5 ، الفصول 6-8 (مؤرشف في 3 يناير 2011 على موقع Wayback Machine) ، مراجع الفهرس ( مؤرشف في 14 أبريل 2010 على موقع Wayback Machine )، الملحق أ (خطط ومخططات التوافق المفاهيمي) ( مؤرشف في 3 يناير 2011 على موقع Wayback Machine )، الملحق ب (حق المرور المفاهيمي) الخطط) ، الملحق ج (نهج البناء)، مؤرشف في 11 ديسمبر 2009 على موقع WebCite ، الملحق د (سجل مراسلات وتنسيق الوكالة) ، الملحق هـ (سجل مراسلات وتنسيق الجمهور وأصحاب المصلحة)، مؤرشف في 3 يناير 2011 على موقع Wayback Machine ، تم استرجاعه في 5 يناير 2009
- ↑ هاو، شون (15 يونيو 2010)، "الدراسة النهائية لخط السكة الحديد تحصل على موافقة الحكومة الفيدرالية" ، هونولولو ستار-أدفيرتايزر ، مؤرشف من الأصل في 20 يونيو 2010 ، تم استرجاعه في 1 فبراير 2010
- 1 2 بارك، جين (19 يناير 2011)، "السكك الحديدية تحصل على الموافقة لبدء أعمال الحفر" ، هونولولو ستار-أدفيرتايزر ، مؤرشف من الأصل في 22 يناير 2011 ، تم استرجاعه في 20 يناير 2011
- 1 2 هاو، شون (20 أكتوبر 2009)، "مجلس الدفن يرفض توقيع اتفاقية السكك الحديدية" ، هونولولو أدفرتايزر ، مؤرشف من الأصل في 10 يونيو 2011 ، تم استرجاعه في 7 يوليو 2010
- ↑ كونرو، جوان (26 مايو 2010)، "أمور خطيرة" ، هونولولو ويكلي ، مؤرشف من الأصل في 19 نوفمبر 2011 ، تم استرجاعه في 30 يناير 2011
- ↑Park, Gene (January 16, 2011), "City plan accounts for problematic burial sites", Honolulu Star-Advertiser, archived from the original on January 19, 2011, retrieved January 30, 2011
- ↑Daranciang, Nelson (February 1, 2011), "Lawsuit claims rail endangers burial sites", Honolulu Star-Advertiser, vol. 129, no. 364, p. B1, archived from the original on February 13, 2011, retrieved February 1, 2011
- ↑Daranciang, Nelson (March 24, 2011), "Judge Rejects Suit Challenging Rail Survey", Honolulu Star-Advertiser, archived from the original on September 18, 2012, retrieved March 24, 2011
- ↑Hervey, Tiffany (June 27, 2012), "Buried Truth", Honolulu Weekly, archived from the original on October 25, 2012, retrieved July 19, 2012
- ↑Grube, Nick (August 24, 2012), "Rail Derailed? Hawaii Supreme Court Rules Against Honolulu", Honolulu Civil Beat, Peer News LLC, archived from the original on November 5, 2013, retrieved August 24, 2012
- ↑Schwind, Paul (January 3, 2013). "Honolulu Rail Remedy – Phasers On Minimal". Web. Hawaii Reporter. Archived from the original on November 5, 2013. Retrieved January 17, 2013.
- ↑"Honolulu Rail Authority: Archeological Survey Mandated by Court is Done Ahead of Schedule". Hawaii Reporter. February 5, 2013. Retrieved January 1, 2026.
- ↑Au, Laurie (September 10, 2008), "Mayoral debate turns raucous", Honolulu Star-Bulletin, archived from the original on January 24, 2009, retrieved October 16, 2008
- ↑Borreca, Richard; Au, Laurie (September 21, 2008), "Hannemann and Kobayashi reset sights for Nov. 4", Honolulu Star-Bulletin, archived from the original on September 25, 2008, retrieved October 20, 2008
- ↑ أو، لوري (5 نوفمبر 2008)، "هانيمان يفوز بإعادة انتخابه بنسبة 58%" ، هونولولو ستار-بوليتين ، مؤرشف من الأصل في 21 أكتوبر 2012 ، تم استرجاعه في 5 نوفمبر 2008
- ↑ أو، لوري (22 أبريل 2008)، "نقاد السكك الحديدية يستغلون قوة القلم" ، هونولولو ستار-بوليتين ، مؤرشف من الأصل في 7 أغسطس 2010 ، تم استرجاعه في 20 أكتوبر 2008
- ↑ أو، لوري (5 أغسطس 2008)، "دعوى قضائية تلوح في الأفق بشأن صحة عريضة مناهضة السكك الحديدية" ، هونولولو ستار-بوليتين ، مؤرشف من الأصل في 21 فبراير 2009 ، تم استرجاعه في 6 نوفمبر 2008
- ↑ القسم 3-404 مؤرشف في 18 سبتمبر 2008 على موقع Wayback Machine (ملف PDF)، الميثاق المعدل لهونولولو مؤرشف في 7 سبتمبر 2008 على موقع Wayback Machine ، تم استرجاعه في 25 فبراير 2009
- ↑ أو، لوري (20 أغسطس 2008)، "كاتب المدينة يسارع إلى التصديق على الجهود المناهضة للسكك الحديدية" ، هونولولو ستار-بوليتين ، مؤرشف من الأصل في 9 ديسمبر 2009 ، تم استرجاعه في 6 نوفمبر 2008
- ↑ أو، لوري (4 سبتمبر 2008)، "المحاكم والكاتب يرفضان جهود جماعة مناهضة للسكك الحديدية" ، هونولولو ستار-بوليتين ، مؤرشف من الأصل في 27 سبتمبر 2008 ، تم استرجاعه في 6 نوفمبر 2008
- ↑ أو، لوري (21 أغسطس 2008)، "المجلس يوافق على سؤال الاقتراع بشأن النقل العام" ، هونولولو ستار-بوليتين ، مؤرشف من الأصل في 24 سبتمبر 2009 ، تم استرجاعه في 12 نوفمبر 2008
- ↑ أو، لوري (22 أغسطس 2008)، "رئيس البلدية يتعهد بوضع النقل العام على الاقتراع" ، هونولولو ستار-بوليتين ، مؤرشف من الأصل في 4 سبتمبر 2009 ، تم استرجاعه في 12 نوفمبر 2008
- ↑ دايتون، كيفن (11 يناير 2019). "عقود مبكرة تزيد تكلفة السكك الحديدية بمقدار 354 مليون دولار" . صحيفة ستار-أدفيرتايزر . هونولولو . مؤرشف من الأصل في 17 مارس 2020. تم الاطلاع عليه في 11 يناير 2019 .
- ↑ تشارلز دجو، "السكك الحديدية" ( http://djou.com/issues/rail/ مؤرشف في 30 أكتوبر 2016، في Wayback Machine )
- ↑ ميندوزا، جيم؛ لينكولن، ميليكا؛ ديفيس، تشيلسي (16 يونيو 2016). "رئيس البلدية يرغب في تقصير مسار السكة الحديدية، بحيث ينتهي عند شارع ميدل" . هاواي نيوز ناو . مؤرشف من الأصل في 3 أبريل 2017. تم الاطلاع عليه في 11 مارس 2017 .
- ↑ لي، غريس (18 مايو 2016). "المرشح لمنصب رئيس البلدية بيتر كارلايل يقول إن مشروع السكك الحديدية لا يمكن إيقافه" . هاواي نيوز ناو . مؤرشف من الأصل في 9 يوليو 2023. تم الاطلاع عليه في 15 يونيو 2024 .
- ↑ هاو، شون (3 يناير 2010)، "خط سكة حديد هونولولو متأخر عن الجدول الزمني، مع عدم وضوح موعد بدء الإنشاء" ، هونولولو أدفرتايزر ، مؤرشف من الأصل في 14 ديسمبر 2010 ، تم استرجاعه في 1 فبراير 2011
- ↑ هاو، شون؛ بانغ، غوردون واي كيه (9 يناير 2010)، "يقول الحاكم إن تكاليف السكك الحديدية في هونولولو تُعرّض الولاية لمخاطر مالية" ، هونولولو أدفرتايزر ، مؤرشف من الأصل في 14 ديسمبر 2010 ، تم استرجاعه في 1 فبراير 2011
- ↑ هاو، شون (26 أغسطس 2010)، "الوقت ضيق لدعوة لينجل بشأن السكك الحديدية" ، هونولولو ستار-أدفيرتايزر ، مؤرشف من الأصل في 29 أغسطس 2010 ، تم استرجاعه في 1 فبراير 2011
- ١ ٢ "كارلايل يرفض تقرير لينجل عن السكك الحديدية" . أخبار الأعمال في المحيط الهادئ . ٣ ديسمبر ٢٠١٠. مؤرشف من الأصل في ٦ أغسطس ٢٠١٧. تم الاطلاع عليه في ١ سبتمبر ٢٠١٧ .
- ↑ ديبليج، ديريك (5 نوفمبر 2010)، "أبركرومبي ستجري دراسة تقييم الأثر البيئي لسكك الحديد" ، هونولولو ستار-أدفيرتايزر ، مؤرشف من الأصل في 13 سبتمبر 2012 ، تم استرجاعه في 1 فبراير 2011
- ↑ بارك، جين (17 ديسمبر 2010)، "الحاكم يوقع على مراجعة السكك الحديدية" ، هونولولو ستار-أدفيرتايزر ، مؤرشف من الأصل في 20 يناير 2011 ، تم استرجاعه في 1 فبراير 2011
- ↑ بارك، جين (13 يناير 2011)، "الولاية تتجاهل جلسة استماع بشأن دراسات تمويل السكك الحديدية" ، هونولولو ستار-أدفيرتايزر ، مؤرشف من الأصل في 13 سبتمبر 2012 ، تم استرجاعه في 1 فبراير 2011
- ↑ بارك، جين (20 فبراير 2011)، "إذا بنوه، فهل سيأتي المطورون؟" ، صحيفة هونولولو ستار-أدفيرتايزر ، مؤرشفة من الأصل في 22 فبراير 2011 ، تم استرجاعها في 20 فبراير 2011
- ↑ لافرانس، أدريان (21 فبراير 2011)، "وضع حجر الأساس للسكك الحديدية: زائف أم حقيقي؟" ، هونولولو سيفيل بيت ، بير نيوز ذ.م.م، مؤرشف من الأصل في 1 مارس 2011 ، تم استرجاعه في 22 فبراير 2011
- ↑ "الفصل 22: هيئة النقل السريع في هونولولو" (ملف PDF) . مدينة ومقاطعة هونولولو . 2013. مؤرشف من الأصل (ملف PDF) في 21 يونيو 2024. تم الاطلاع عليه في 21 يونيو 2024 .
- ↑ "نبذة" . هيئة النقل السريع في هونولولو . مؤرشف من الأصل في 1 يونيو 2023. تم الاطلاع عليه في 19 يونيو 2023 .
- ١ ٢ "تعيين دانيال غرابوسكاس مديرًا تنفيذيًا لهيئة النقل السريع في هونولولو" . مدينة ومقاطعة هونولولو: إدارة خدمات العملاء . ١ مارس ٢٠١٢. مؤرشف من الأصل في ١١ مايو ٢٠١٨. تم الاطلاع عليه في ١١ يناير ٢٠١٩ .
- ↑ «الرئيس التنفيذي لسكك حديد هونولولو يُلقي باللوم في تجاوزات التكاليف على الطعون القانونية، لكن المنتقدين يقولون إنها عدم كفاءة» . ١٥ أغسطس ٢٠١٤. مؤرشف من الأصل في ٦ سبتمبر ٢٠١٧. تم الاطلاع عليه في ٦ سبتمبر ٢٠١٧ .
- 1 2 أونوريه، مارسيل (18 أغسطس 2016). "غراباوسكاس يستقيل من منصبه كرئيس تنفيذي لشركة HART" . صحيفة ستار-أدفيرتايزر . هونولولو . مؤرشف من الأصل في 23 أكتوبر 2018. تم الاطلاع عليه في 11 يناير 2019 .
- ↑ «افتتاحية: كوفيد-19 يُسبب المزيد من التأخيرات والمشاكل المالية لسكك حديد هونولولو» . صحيفة هونولولو ستار أدفرتايزر. 16 مايو 2020. مؤرشف من الأصل في 23 مايو 2020. تم الاطلاع عليه في 25 مايو 2020 .
- ↑ هونور، مارسيل (12 مايو 2020). "مجلس المدينة يتزايد قلقه مع تفاقم مشاكل السكك الحديدية المتعلقة بكوفيد-19" . هونولولو سيفيل بيت. مؤرشف من الأصل في 23 مايو 2020. تم الاطلاع عليه في 25 مايو 2020 .
- ↑ هونور، مارسيل (24 نوفمبر 2020). "قد يتم تأجيل الخدمة المؤقتة للسكك الحديدية لمدة عام وسط جائحة كوفيد-19 ومشاكل الاختبارات" . هونولولو سيفيل بيت. مؤرشف من الأصل في 5 يناير 2021. تم الاسترجاع في 2 يناير 2021 .
- ↑ "هارت وهيتاشي على خلاف بسبب عيب في العجلات مع ارتفاع تكاليف السكك الحديدية" . هونولولو سيفيل بيت . 19 مارس 2021. مؤرشف من الأصل في 14 مايو 2021. تم الاسترجاع في 14 مايو 2021 .
- ↑ «العجلات لا تتناسب مع مسارات خط سكة حديد هونولولو المتهالك» . وكالة أسوشيتد برس . 7 مايو 2021. مؤرشف من الأصل في 14 مايو 2021. تم الاطلاع عليه في 14 مايو 2021 .
- ↑ فوجي-أوريد، نويل (9 نوفمبر 2021). "كيف وصل مشروع السكك الحديدية إلى 12.45 مليار دولار بعد 11 عامًا من التأخير" . مجلة هاواي للأعمال . مؤرشف من الأصل في 27 يناير 2022. تم الاطلاع عليه في 18 نوفمبر 2021 .
- ↑ «الرئيس التنفيذي لسكك حديد هونولولو يُقدّم أملاً جديداً لإصلاح الفجوة بين عجلات القطار والمسار» . صحيفة هونولولو ستار أدفرتايزر. 8 ديسمبر 2021. مؤرشف من الأصل في 28 يناير 2022. تم الاطلاع عليه في 28 يناير 2022 .
- ↑ هونور، مارسيل (9 نوفمبر 2021). "لدى هيئة النقل السريع في هونولولو خطة لإصلاح خطوط السكك الحديدية، لكنها تفتقر إلى عمال اللحام لإنجاز العمل" . صحيفة هونولولو المدنية. مؤرشف من الأصل في 28 يناير 2022. تم الاطلاع عليه في 28 يناير 2022 .
- ١ ٢ "هونولولو تحتل المرتبة الأسوأ في البلاد من حيث الازدحام المروري" . هاواي نيوز ناو . ٢٣ مايو ٢٠١٢. مؤرشف من الأصل في ١٤ سبتمبر ٢٠١٧. تم الاطلاع عليه في ٣١ أغسطس ٢٠١٧ .
- ↑ "التقرير النهائي لتقييم الأثر البيئي لسكك حديد هونولولو، الجدول 3-12" (ملف PDF) . hartdocs.honolulu.gov . مؤرشف (ملف PDF) من الأصل بتاريخ 26 يناير 2022. تم الاطلاع عليه بتاريخ 4 نوفمبر 2020 .
- ↑ "ماذا يمكننا أن نفعل حيال خط السكة الحديد؟ لا شيء. فلنعالج الازدحام المروري!" ، صحيفة هونولولو سيفيل بيت ، 29 يناير 2015. مؤرشف من الأصل في 31 أغسطس 2017. تم الاطلاع عليه في 31 أغسطس 2017 .
- ↑ كوجيما، كريج ت. (2016). "الحكومة الفيدرالية للمدينة: لا مزيد من الأموال للسكك الحديدية، ولا توقف عند شارع ميدل" . صحيفة هونولولو ستار أدفرتايزر . مؤرشف من الأصل في 1 سبتمبر 2016. تم الاطلاع عليه في 31 أغسطس 2016 .
- ↑ نانيا كالاني (1 سبتمبر 2017). "مشروع قانون إنقاذ السكك الحديدية يُحال إلى إيغي بعد موافقة مجلس النواب" . صحيفة هونولولو ستار أدفرتايزر . مؤرشف من الأصل في 2 سبتمبر 2017. تم الاطلاع عليه في 2 سبتمبر 2017 .
- ↑ «مسؤولو السكك الحديدية يعيدون النظر في اختيار المقاول للجزء الأخير من المشروع» . صحيفة هونولولو ستار أدفرتايزر . 8 سبتمبر 2017. مؤرشف من الأصل في 25 نوفمبر 2020. تم الاطلاع عليه في 25 سبتمبر 2017 .
- ١ ٢ «هيئة النقل السريع في هونولولو تمنح عقدًا بقيمة ٤٠٠ مليون دولار لنقل المرافق العامة تمهيدًا لإنشاء خط سكة حديد هونولولو» . صحيفة هونولولو ستار-أدفيرتايزر . ٧ مايو ٢٠١٨. مؤرشف من الأصل في ٢٠ ديسمبر ٢٠١٩. تم الاطلاع عليه في ٢٠ ديسمبر ٢٠١٩ .
- ١ ٢ "تقدير تكلفة نظام النقل بالسكك الحديدية: ٣ مليارات دولار" . هونولولو أدفرتايزر. ٢٣ يونيو ٢٠٠٦. مؤرشف من الأصل في ١ سبتمبر ٢٠١٧. تم الاطلاع عليه في ١ سبتمبر ٢٠١٧ .
- ↑ "بيانات جديدة تُظهر أن مشروع سكة حديد هونولولو يتفوق على غيره في تجاوز التكاليف" . هونولولو سيفيل بيت . 9 أغسطس 2021. مؤرشف من الأصل في 11 سبتمبر 2021. تم الاطلاع عليه في 11 سبتمبر 2021 .
- ↑ "الحقيقة المُرّة لتكاليف سكة حديد هونولولو" . هونولولو سيفيل بيت . 25 أغسطس 2017. مؤرشف من الأصل في 6 سبتمبر 2017. تم الاطلاع عليه في 6 سبتمبر 2017 .
- ↑ "هل لن يبحث تدقيق سكك حديد المدينة عن أي تزوير؟" . معهد غراسروت . ١٨ أغسطس ٢٠١٧. مؤرشف من الأصل في ٢٠ سبتمبر ٢٠١٧. تم الاطلاع عليه في ٢٠ سبتمبر ٢٠١٧ .
- ↑ «النائب توبولا يدعم التدقيق الجنائي لهيئة التحقيق في الحوادث الخطيرة» . صحيفة هاواي فري برس . 15 أغسطس 2017. مؤرشف من الأصل في 20 سبتمبر 2017. تم الاطلاع عليه في 20 سبتمبر 2017 .
- ١ ٢ ٣ "خطة إنقاذ سكة حديد هونولولو تصبح قانونًا بتوقيع إيغي" . صحيفة هونولولو ستار أدفرتايزر . ٥ سبتمبر ٢٠١٧. مؤرشف من الأصل في ٦ سبتمبر ٢٠١٧. تم الاطلاع عليه في ٦ سبتمبر ٢٠١٧ .
- ١ ٢ "إعادة مشروع سكة حديد هونولولو إلى أرض الواقع" . صحيفة هونولولو سيفيك بيت . ٢٧ سبتمبر ٢٠١٧. مؤرشف من الأصل في ٢٩ سبتمبر ٢٠١٧. تم الاطلاع عليه في ٢٨ سبتمبر ٢٠١٧ .
- ↑ ناكاسو، دان (11 مارس 2021). "مشروع سكة حديد هونولولو: عجز بقيمة 3 مليارات دولار أمريكي وعدم وجود خطة إنعاش" . مجلة الحوكمة .
- ↑ كوا، كريستال (1 يناير 2005)، "المدير يعطي الأولوية للنقل بالسكك الحديدية" ، هونولولو ستار-بوليتين ، مؤرشف من الأصل في 8 أغسطس 2010 ، تم استرجاعه في 16 أكتوبر 2008
- ↑ كوا، كريستال (5 مايو 2005)، "إجراء المدينة يروج لضريبة السكك الحديدية" ، هونولولو ستار-بوليتين ، مؤرشف من الأصل في 8 أغسطس 2010 ، تم استرجاعه في 16 أكتوبر 2008
- ١ ٢ ٣ ٤ إدارة الضرائب بولاية هاواي (٢٩ يوليو ٢٠٠٥)، إعلان إدارة الضرائب بولاية هاواي ٢٠٠٥-١١ (ملف PDF) ، مؤرشف من النسخة الأصلية (ملف PDF) في ٢١ ديسمبر ٢٠٠٩ ، تم استرجاعه في ٢١ يونيو ٢٠٠٩
- 1 2 كوا، كريستال (12 يوليو 2005)، "صفقة متأخرة تتجنب حق النقض على العبور" ، هونولولو ستار-بوليتين ، مؤرشفة من الأصل في 8 أغسطس 2010 ، تم استرجاعها في 16 أكتوبر 2008
- 1 2 زيمرمان، ماليا (12 يوليو 2005)، "محاطًا بالديمقراطيين في مبنى الكابيتول، يتراجع حاكم هاواي الجمهوري عن قراره باستخدام حق النقض ضد إجراء زيادة الضرائب" ، هاواي ريبورتر ، مؤرشف من الأصل في 9 أغسطس 2007 ، تم استرجاعه في 16 أكتوبر 2008
- ↑ ديبليج، ديريك؛ دينغمان، روبي (12 يوليو 2005)، "الصفقة تعيد ضريبة النقل إلى مسارها الصحيح" ، هونولولو أدفرتايزر ، ص. أ1، مؤرشف من الأصل في 10 يونيو 2011 ، تم استرجاعه في 7 يوليو 2010
- ↑ كوا، كريستال (11 أغسطس 2005)، "مشروع النقل العام لرفع الضرائب" ، صحيفة هونولولو ستار-بوليتين ، مؤرشفة من الأصل في 8 أغسطس 2010 ، تم استرجاعها في 16 أكتوبر 2008
- ↑ كوا، كريستال (24 أغسطس 2005)، "رئيس البلدية يوقع على ضريبة، ويدعو إلى حلول مرورية متعددة الأوجه" ، هونولولو ستار-بوليتين ، مؤرشف من الأصل في 8 أغسطس 2010 ، تم استرجاعه في 16 أكتوبر 2008
- ↑ دارانسيانغ، نيلسون (31 ديسمبر 2006)، "زيادة ضريبة الإنتاج تبدأ غدًا" ، هونولولو ستار-بوليتين ، مؤرشف من الأصل في 8 أغسطس 2010 ، تم استرجاعه في 2 فبراير 2011
- ↑ وو، نينا (22 يناير 2009)، "الهيئة التشريعية تخوض معركة لتجنب عجز بقيمة 1.8 مليار دولار" ، هونولولو ستار-بوليتين ، مؤرشف من الأصل في 21 أكتوبر 2012 ، تم استرجاعه في 7 يوليو 2010
- ↑ ديبليج، ديريك؛ بويلان، بيتر (21 يونيو 2009)، "الحاكم يؤكد على مشاكل عجز هاواي مع افتتاح المجلس التشريعي" ، هونولولو أدفرتايزر ، مؤرشف من الأصل في 15 ديسمبر 2010 ، تم استرجاعه في 21 يونيو 2009
- ↑ هيئة تشريعية ولاية هاواي، الدورة العادية لعام 2009، حالة مشروع قانون مجلس الشيوخ رقم 1626 ، مؤرشف من الأصل في 15 يونيو 2009 ، تم استرجاعه في 21 يونيو 2009
- ↑ المجلس التشريعي لولاية هاواي، مشروع قانون مجلس الشيوخ رقم 1626، مسودة مجلس الشيوخ رقم 1، المتعلق بالضرائب ، مؤرشف من الأصل في 10 يونيو 2011 ، تم استرجاعه في 21 يونيو 2009
- ↑ ناكاسو، دان (24 يناير 2009)، "التحفيز الاقتصادي قد يُنعش هونولولو، كما يقول العمدة" ، هونولولو أدفرتايزر ، مؤرشف من الأصل في 15 ديسمبر 2010 ، تم استرجاعه في 21 يونيو 2009
- ↑ ديبليج، ديريك (11 مارس 2009)، "الهيئة التشريعية تُبقي خياراتها مفتوحة لزيادة الضرائب" ، هونولولو أدفرتايزر ، مؤرشف من الأصل في 15 ديسمبر 2010 ، تم استرجاعه في 21 يونيو 2009
- ↑ بوريكا، ريتشارد (11 مارس 2009)، "المشرعون يخشون انخفاض الإيرادات" ، هونولولو ستار-بوليتين ، مؤرشف من الأصل في 21 أكتوبر 2012 ، تم استرجاعه في 7 يوليو 2010
- ↑ «مجلس المدينة يوافق على تمديد الضريبة الإضافية لمشروع سكة حديد هونولولو» . هاواي نيوز ناو . ٢٨ يناير ٢٠١٦. مؤرشف من الأصل في ٢ سبتمبر ٢٠١٧. تم الاطلاع عليه في ٢ سبتمبر ٢٠١٧ .
- ١ ٢ "مشروع قانون إنقاذ بقيمة ٢.٤ مليار دولار لسكك حديد هونولولو يحصل على الموافقة النهائية" . هونولولو سيفيل بيت . ٢ سبتمبر ٢٠١٧. مؤرشف من الأصل في ٢ سبتمبر ٢٠١٧. تم الاسترجاع في ٢ سبتمبر ٢٠١٧ .
- ١ ٢ «تقرير جديد حول أسوأ السيناريوهات يكشف أن تكلفة مسار السكة الحديدية بالكامل، الذي يبلغ طوله ٢٠ ميلاً، قد تصل إلى ١٠.٧٩ مليار دولار» . هاواي نيوز ناو . ٢٤ يونيو ٢٠١٦. مؤرشف من الأصل في ٦ سبتمبر ٢٠١٧. تم الاطلاع عليه في ٦ سبتمبر ٢٠١٧ .
- ↑ راي تسوتشياما (29 يونيو 2016). "خيار نظام السكك الحديدية الأنسب لهونولولو" . هونولولو سيفيل بيت . مؤرشف من الأصل في 30 يونيو 2016. تم الاطلاع عليه في 29 يونيو 2016 .
- ↑ "إنقاذ السكة الحديدية: مجموعة تجدد دعوتها لتوصيل السكة الحديدية إلى مستوى الشارع" . أخبار الجزيرة KITV4 . 7 فبراير 2017. مؤرشف من الأصل في 28 سبتمبر 2017. تم الاطلاع عليه في 28 سبتمبر 2017 .
- ↑ "تعديل نظام النقل السريع لمنطقة هونولولو (HART) للتشغيل على مستوى الشارع في وسط مدينة هونولولو (يناير 2017)" (ملف PDF) . مؤسسة إنقاذ السكك الحديدية . مؤرشف (ملف PDF) من الأصل بتاريخ 28 سبتمبر 2017. تم الاطلاع عليه بتاريخ 28 سبتمبر 2017 .
- ١ ٢ "هيئة النقل السريع في هارت تلتزم بالمسار الأصلي لمشروع السكك الحديدية في خطة التعافي المقدمة إلى إدارة النقل الفيدرالية" . أخبار الأعمال في المحيط الهادئ. ١ مايو ٢٠١٧. مؤرشف من الأصل في ١٥ أغسطس ٢٠١٧. تم الاسترجاع في ١٥ أغسطس ٢٠١٧ .
- 1 2 3 "خطة تعافي هيئة النقل السريع في هونولولو". هيئة النقل السريع في هونولولو. 28 أبريل 2017. مؤرشف من الأصل (ملف PDF) في 31 أغسطس 2017. تم الاطلاع عليه في 15 أغسطس 2017 .
- 1 2 "انخفضت التكلفة التقديرية لسكك حديد هونولولو بمقدار مليار دولار" . 18 سبتمبر 2017. مؤرشف من الأصل في 25 سبتمبر 2017. تم الاطلاع عليه في 25 سبتمبر 2017 .
- ↑ «خطة إنعاش سكة حديد هونولولو لا تزال قيد التنفيذ» . هونولولو سيفيل بيت. 8 يناير 2018. مؤرشف من الأصل في 11 يناير 2018. تم الاطلاع عليه في 11 يناير 2018 .
- ↑ «السلطات الفيدرالية تُصدر استدعاءً ثانيًا لهيئة السكك الحديدية في هونولولو» . مؤرشف من الأصل بتاريخ 29 أبريل 2022. تم الاطلاع عليه بتاريخ 3 يوليو 2019 .
- ↑ «استدعاء مشروع سكة حديد هونولولو من قبل السلطات الفيدرالية للمرة الثالثة» . مؤرشف من الأصل في 29 أبريل 2022. تم الاطلاع عليه في 3 يوليو 2019 .
- ↑ دايتون، كيفن (5 سبتمبر 2019). "إدارة النقل الفيدرالية توافق على خطة إنعاش سكك حديد هونولولو" . صحيفة هونولولو ستار-أدفيرتايزر . مؤرشف من الأصل في 11 ديسمبر 2019. تم الاطلاع عليه في 27 ديسمبر 2019 .
- ↑ هونور، مارسيل (19 نوفمبر 2020). "المدينة تؤجل افتتاح خط السكة الحديد إلى عام 2033، وترتفع التكلفة إلى 11 مليار دولار" . هونولولو سيفيل بيت . تم الاطلاع عليه في 2 يوليو 2023 .
- ↑ هونور، مارسيل (12 مارس 2021). "مشروع سكة حديد هونولولو بتكلفة جديدة: 12.4 مليار دولار" . هونولولو سيفيل بيت . تم الاطلاع عليه في 2 يوليو 2023 .
- 1 2 3 4 وانيك-ليبمان، ميشا (3 يوليو 2023). "افتتاح خط أفق هونولولو للخدمة" . النقل الجماعي . تم الاسترجاع في 6 يوليو 2023 .
- ↑ أكينو، جام؛ راسل، سيندي إيلين (30 يونيو 2023). "بدء استخدام نظام السكك الحديدية في هونولولو" . صحيفة هونولولو ستار-أدفيرتايزر . تم الاطلاع عليه في 2 يوليو 2023 .
- ↑ سنايدر، جولي (أغسطس 2019). "قادة النقل في هونولولو يتطلعون إلى بدء تشغيل أول نظام سكك حديدية للركاب في المدينة أواخر عام 2020" . مجلة السكك الحديدية التقدمية. مؤرشف من الأصل في 4 أبريل 2020. تم الاطلاع عليه في 17 ديسمبر 2019 .
- ١ ٢ "نظرة عامة على مشروع النقل بالسكك الحديدية في هونولولو" (ملف PDF) . هيئة النقل السريع في هونولولو. أكتوبر ٢٠١٦. مؤرشف (ملف PDF) من الأصل في ٢٣ أكتوبر ٢٠٢٠. تم الاطلاع عليه في ١٩ ديسمبر ٢٠١٩ .
- 1 2 3 "الإنشاءات" . هيئة النقل السريع في هونولولو . مؤرشف من الأصل في 15 يونيو 2024. تم الاطلاع عليه في 15 يونيو 2024 .
- ١ ٢ هيئة النقل السريع في هونولولو. "حقائق السكك الحديدية" . مؤرشف من الأصل في ١ نوفمبر ٢٠١٦. تم الاطلاع عليه في ٢٦ نوفمبر ٢٠١٦ .
- ١ ٢ ٣ ٤ "هارت: من المتوقع اكتمال خط سكة حديد هونولولو بالكامل في عام ٢٠٣١" . هونولولو سيفيل بيت . ١٠ مارس ٢٠٢١. مؤرشف من الأصل في ٢ أبريل ٢٠٢١. تم الاطلاع عليه في ٢٠ سبتمبر ٢٠٢١ .
- 1 2 "«نظامٌ يُناسب القرن الحادي والعشرين»: احتفالاً بافتتاح المرحلة الأولى من مشروع السكك الحديدية . هاواي نيوز ناو . 9 مايو 2023. تاريخ الاطلاع: 10 مايو 2023 .
- هاف ، داريل ( 18 مارس 2025). "عمدة هونولولو يلقي خطابه الخامس عن حالة المدينة" . هاواي نيوز ناو . تم الاطلاع عليه في 18 مارس 2025 .
- 1 2 برودر فان دايك، ميشيل (14 يونيو 2024). "سيتم تشغيل الجزء الثاني من سكاي لاين" . أخبار سبيكتروم المحلية . مؤرشف من الأصل في 15 يونيو 2024. تم الاسترجاع في 15 يونيو 2024 .
- ↑ سيرفانتس، إميلي (11 أغسطس 2025). "بدء المرحلة الثالثة من مشروع سكة حديد سكاي لاين؛ ما تحتاج إلى معرفته" . KHON2 . تم الاطلاع عليه في 2 أكتوبر 2025 .
- 1 2 "الأسئلة الشائعة" . هيئة النقل السريع في هونولولو . تم الاطلاع عليه في 21 يونيو 2023 .
- ↑
- عقد تصميم وبناء مسار طريق غرب أواهو-فارينغتون السريع، رقم العقد: SC-DTS-1000137 . هيئة النقل السريع في هونولولو. مؤرشف من الأصل بتاريخ 20 ديسمبر 2019. تم الاطلاع عليه بتاريخ 20 ديسمبر 2019 .
- "مجموعة محطات غرب أواهو - عقد إدارة الإطفاء رقم SC-HRT-1200116" . هيئة النقل السريع في هونولولو. مؤرشف من الأصل بتاريخ 20 ديسمبر 2019. تم الاطلاع عليه بتاريخ 20 ديسمبر 2019 .
- "عقد إنشاء مجموعة محطات غرب أواهو" . هيئة النقل السريع في هونولولو. مؤرشف من الأصل بتاريخ 20 ديسمبر 2019. تم الاطلاع عليه بتاريخ 20 ديسمبر 2019 .
- عقد تصميم مجموعة محطة طريق فارينغتون السريع رقم SC-HRT-11H0013 . هيئة النقل السريع في هونولولو. مؤرشف من الأصل بتاريخ 20 ديسمبر 2019. تم الاطلاع عليه بتاريخ 20 ديسمبر 2019 .
- "عقد إنشاء مجموعة محطة فارينغتون هايواي" . هيئة النقل السريع في هونولولو. مؤرشف من الأصل بتاريخ 20 ديسمبر 2019. تم الاطلاع عليه بتاريخ 20 ديسمبر 2019 .
- "مجموعة محطات طريق فارينغتون السريع الثانية" . هيئة النقل السريع في هونولولو. مؤرشف من الأصل بتاريخ 20 ديسمبر 2019. تم الاطلاع عليه بتاريخ 20 ديسمبر 2019 .
- عقد تصميم وبناء مسار طريق كاميهيميها السريع رقم CT-HRT-11H00195 . هيئة النقل السريع في هونولولو. مؤرشف من الأصل بتاريخ 20 ديسمبر 2019. تم الاطلاع عليه بتاريخ 20 ديسمبر 2019 .
- عقد استشاري تصميم محطة كاميهاميها السريعة رقم CT-HRT-130022 . هيئة النقل السريع في هونولولو. مؤرشف من الأصل بتاريخ 20 ديسمبر 2019. تم الاطلاع عليه بتاريخ 20 ديسمبر 2019 .
- عقد إنشاء محطات طريق كاميهاميها السريع رقم CT-HRT-1600152 . هيئة النقل السريع في هونولولو. مؤرشف من الأصل بتاريخ 20 ديسمبر 2019. تم الاطلاع عليه بتاريخ 20 ديسمبر 2019 .
- 1 2 "سكاي لاين - الجدول الزمني" . إدارة خدمات النقل في هونولولو . تم الاطلاع عليه بتاريخ 26 أغسطس 2025 .
- ↑
- عقد "مسارات ومرافق قطاع المطار رقم SC-HRT-1200038" . هيئة النقل السريع في هونولولو. مؤرشف من الأصل بتاريخ 20 ديسمبر 2019. تم الاطلاع عليه بتاريخ 20 ديسمبر 2019 .
- عقد استشاري تصميم محطة المطار رقم SC-HRT-1200038 . هيئة النقل السريع في هونولولو. مؤرشف من الأصل بتاريخ 20 ديسمبر 2019. تم الاطلاع عليه بتاريخ 20 ديسمبر 2019 .
- عقد تصميم وبناء مسار ومحطات المطار رقم CT-HRT-1600385 . هيئة النقل السريع في هونولولو. مؤرشف من الأصل بتاريخ 20 ديسمبر 2019. تم الاطلاع عليه بتاريخ 20 ديسمبر 2019 .
- اجتماع لجنة إدارة الأصول العالمية، والتدقيق الداخلي، والإشراف على المشاريع (13 أبريل 2023) . يوتيوب . تم الاطلاع عليه في 18 أبريل 2023 .
- 1 2 "عمليات السكك الحديدية" . إدارة خدمات النقل، مدينة ومقاطعة هونولولو . تم الاطلاع عليه في 15 أغسطس 2025 .
- 1 2 باور، إيان (1 أكتوبر 2025). "هيئة النقل السريع في هونولولو (HART) تسلم الجزء الجديد من خط سكاي لاين إلى المدينة" . صحيفة هونولولو ستار-أدفيرتايزر . تم الاطلاع عليه في 1 أكتوبر 2025 .
- فلورينو ، ستيفن (30 سبتمبر 2025). "المدينة تستعد لتولي المرحلة الثانية من مشروع سكاي لاين، وافتتاحها للجمهور في 16 أكتوبر" . KHON2 . تم الاطلاع عليه في 1 أكتوبر 2025 .
- 1 2 أكينو، جام (16 أكتوبر 2025). "افتتاح الجزء الثاني من نظام سكة حديد سكاي لاين في هونولولو للجمهور" . هونولولو ستار-أدفيرتايزر . تم الاطلاع عليه بتاريخ 16 أكتوبر 2025 .
- ↑ "عقد المرافق والمسارات لقسم وسط المدينة رقم SC-HRT-1200149" . هيئة النقل السريع في هونولولو. مؤرشف من الأصل بتاريخ 20 ديسمبر 2019. تم الاطلاع عليه بتاريخ 20 ديسمبر 2019 .
- ١ ٢ "موافقة إدارة النقل الفيدرالية على خطة مختصرة لخط سكة حديد هونولولو" . إذاعة هاواي العامة . ٣٠ سبتمبر ٢٠٢٢. تم الاطلاع عليه بتاريخ ٢٨ أبريل ٢٠٢٣ .
- ١ ٢ "منح أول عقد لخط سكة حديد هونولولو الخفيف" . جريدة السكك الحديدية الدولية . ٢٦ أكتوبر ٢٠٠٩. مؤرشف من الأصل في ٣١ أكتوبر ٢٠٠٩. تم الاطلاع عليه في ٢٦ أكتوبر ٢٠٠٩ .
- ↑ هاو، شون (22 أكتوبر 2009)، "أول عقد لسكك حديد هونولولو يذهب إلى شركة كيويت باسيفيك بقيمة 483 مليون دولار" ، هونولولو أدفرتايزر ، مؤرشف من الأصل في 10 يونيو 2011 ، تم استرجاعه في 7 يوليو 2010
- ↑ تيم ساكاهارا، " صب الخرسانة في مشروع سكة حديد هونولولو " مؤرشف في 27 سبتمبر 2020، في Wayback Machine ، هاواي نيوز ناو ، 16 مايو 2014، تم استرجاعه في 29 أكتوبر 2014.
- ↑ هاو، شون (25 فبراير 2008). "المرحلة الأولى من خط السكة الحديد ستنتهي في بيرل سيتي" . هونولولو أدفرتايزر . مؤرشف من الأصل في 6 يوليو 2008. تم الاطلاع عليه في 16 مارس 2009 .
- 1 2 3 4 رودريغيز، خوسيه (صيف 2015). "مشروع النقل بالسكك الحديدية في هونولولو (الجزآن 1 و2)" (ملف PDF) . مجلة ASPIRE: مجلة الجسور الخرسانية . معهد الخرسانة مسبقة الصب/مسبقة الإجهاد. مؤرشف (ملف PDF) من الأصل في 7 أكتوبر 2020. تم الاطلاع عليه في 19 ديسمبر 2019 .
- ↑ كوكس، ويليام ر. (صيف 2013). "جسور النقل بالسكك الحديدية" (ملف PDF) . مجلة ASPIRE: مجلة الجسور الخرسانية . معهد الخرسانة مسبقة الصب/مسبقة الإجهاد. مؤرشف (ملف PDF) من الأصل في 17 مارس 2020. تم الاطلاع عليه في 19 ديسمبر 2019 .
- ↑ "مشروع النقل بالسكك الحديدية في هونولولو، هاواي - آخر مستجدات الإنشاء" . مجلة سيجمنتس . المجلد 59. المعهد الأمريكي للجسور القطاعية. خريف 2014. مؤرشف من الأصل في 1 أغسطس 2020. تم الاطلاع عليه في 19 ديسمبر 2019 .
- ↑ دايسوغ، ريك (18 أبريل 2014). "ساحة صب الخرسانة الجديدة لنظام السكك الحديدية" . مؤرشف من الأصل في 19 ديسمبر 2019. تم الاطلاع عليه في 19 ديسمبر 2019 .
- تحديث مشروع النقل بالسكك الحديدية في هونولولو ( ملف PDF) (تقرير). غرفة تجارة هونولولو. 25 يونيو 2014. مؤرشف (ملف PDF) من النسخة الأصلية في 19 ديسمبر 2019. تم الاطلاع عليه في 19 ديسمبر 2019 .
- ↑ "نظام النقل بالسكك الحديدية في هونولولو" . شركة سومرست للهندسة. مؤرشف من الأصل في 19 ديسمبر 2019. تم الاطلاع عليه في 19 ديسمبر 2019 .
- ↑ فيديو بتقنية التصوير الزمني – عمل فني متوازن ذو ناتئ فوق دمج H1/H2 على يوتيوب
- ↑ "انتهاء أعمال النفق المتوازن لمشروع السكك الحديدية فوق الطريق السريع H-1 في بيرل سيتي" . KHON2 . 17 سبتمبر 2016. مؤرشف من الأصل في 19 ديسمبر 2019. تم الاطلاع عليه في 19 ديسمبر 2019 .
- أعلنت شركة AECOM اليوم فوزها بعقد قيمته 38.8 مليون دولار أمريكي لتصميم جزء المطار من مشروع خط سكة حديد هونولولو في هاواي (بيان صحفي). شركة AECOM للتكنولوجيا. 27 يناير 2012. مؤرشف من الأصل في 20 ديسمبر 2019. تم الاطلاع عليه في 20 ديسمبر 2019 .
- ↑ توبياس، لوري (31 أغسطس 2016). "مشروع HART في هاواي، الذي تبلغ تكلفته 8 مليارات دولار، يسير بخطى ثابتة" . دليل معدات البناء . مؤرشف من الأصل في 19 ديسمبر 2019. تم الاطلاع عليه في 19 ديسمبر 2019 .
- ↑ لينكولن، ميليكا (19 يوليو/تموز 2016). "عرض ناجح لمشروع خط سكة حديد المطار - شارع ميدل بقيمة إجمالية 875 مليون دولار" . هاواي نيوز ناو . مؤرشف من الأصل في 20 ديسمبر/كانون الأول 2019. تم الاطلاع عليه في 20 ديسمبر/كانون الأول 2019 .
- ↑ بارسونز، جيم (13 سبتمبر 2017). "زيادة التمويل تدعم مشروع سكة حديد هونولولو المتعثر" . مجلة أخبار الهندسة - السجل . مؤرشف من الأصل في 19 ديسمبر 2019. تم الاطلاع عليه في 19 ديسمبر 2019 .
- ↑ كونسيلو، كريستين (17 نوفمبر 2008)، "تغييرات مسار السكك الحديدية تثير كلمات قاسية" ، هونولولو ستار-بوليتين ، مؤرشف من الأصل في 21 أكتوبر 2012 ، تم استرجاعه في 7 يوليو 2010
- ↑ كوا، كريستال (22 فبراير 2007)، "مسار سكة حديد يمر عبر سولت ليك" ، هونولولو ستار-بوليتين ، مؤرشف من الأصل في 4 مايو 2010 ، تم استرجاعه في 18 يناير 2008
- ↑ أو، لوري (29 يناير 2008)، "الموافقة على مسار سكة حديد جديد" ، هونولولو ستار-بوليتين ، مؤرشف من الأصل في 21 أكتوبر 2012 ، تم استرجاعه في 7 يوليو 2010
- 1 2 هاو، شون (29 يناير 2009)، "المجلس يغير مسار النقل لخدمة المطار" ، هونولولو أدفرتايزر ، مؤرشف من الأصل في 15 ديسمبر 2010 ، تم استرجاعه في 29 يناير 2002
- ↑ "مسار ومحطات مطار هيئة النقل السريع في هونولولو (HART)" . مجموعة فينلي الهندسية. مؤرشف من الأصل في 20 ديسمبر 2019. تم الاطلاع عليه في 20 ديسمبر 2019 .
- ↑ "مشروع النقل بالسكك الحديدية في هونولولو (HART)" . شركة ماكناري بيرجيرون وشركاؤه. مؤرشف من الأصل في 20 ديسمبر 2019. تم الاطلاع عليه في 20 ديسمبر 2019 .
- ↑ "عقد تصميم وبناء مسارات ومحطات المطار" . شركة ترايلور براذرز. مؤرشف من الأصل في 20 ديسمبر 2019. تم الاطلاع عليه في 20 ديسمبر 2019 .
- ↑ «مقاول هيئة النقل السريع في هونولولو يحفر أكبر وأعمق أساسات أعمدة لدعم مشروع سكة حديد هونولولو» (ملف PDF) (بيان صحفي). هيئة النقل السريع في هونولولو. ١٥ يونيو ٢٠٢٠. مؤرشف (ملف PDF) من الأصل في ٩ يناير ٢٠٢١. تم الاطلاع عليه في ٧ يناير ٢٠٢١ .
- ↑ "مشروع مسار ومحطات مطار هارت - هونولولو، هاواي" . شركة آر جيه واتسون. مؤرشف من الأصل بتاريخ 20 ديسمبر 2019. تم الاطلاع عليه بتاريخ 20 ديسمبر 2019 .
- ↑ «مقاول خط سكة حديد هارت يحقق إنجازًا هامًا بإنجاز الجزء الأخير من الخرسانة مسبقة الصب» (ملف PDF) (بيان صحفي). هيئة النقل السريع في هونولولو. ١٠ ديسمبر ٢٠٢٠. مؤرشف (ملف PDF) من الأصل في ١٣ أغسطس ٢٠٢١. تم الاطلاع عليه في ٣٠ ديسمبر ٢٠٢٠ .
- ↑ "بارسونز (PSN) تضمن دورها في مشروع سكة حديد هونولولو بقيمة 1.66 مليار دولار" . MSN. 15 أغسطس 2024. تم الاطلاع عليه بتاريخ 26 أغسطس 2024 .
- ↑ «هيئة النقل السريع في هاواي (HART) تعلن عن منح عقد بقيمة 1.6 مليار دولار لإنشاء الجزء التالي من خط السكة الحديدية» . هاواي نيوز ناو. 15 أغسطس 2024. تم الاطلاع عليه بتاريخ 26 أغسطس 2024 .
- ↑ "وضع حجر الأساس يُمثّل المرحلة التالية من مشروع السكك الحديدية إلى مدينة هونولولو" . سبكتروم لوكال نيوز . ١٣ أغسطس ٢٠٢٥. تم الاطلاع عليه بتاريخ ٣٠ أغسطس ٢٠٢٥ .
- ↑ يوشيوكا، واين (14 مايو 2018). "هيئة النقل السريع في هاواي تبحث عن شركاء من القطاع الخاص لإكمال الجزء الأخير من مشروع خط سكة حديد وسط المدينة بقيمة 1.6 مليار دولار" . إذاعة هاواي العامة . مؤرشف من الأصل في 20 ديسمبر 2019. تم الاطلاع عليه في 20 ديسمبر 2019 .
- ↑ "برنامج تطوير الشراكة بين القطاعين العام والخاص | هيكل البرنامج" . لجنة الشؤون التنفيذية والشؤون القانونية، مدينة ومقاطعة هونولولو. 16 أبريل 2019. مؤرشف من الأصل في 5 أكتوبر 2020. تم الاطلاع عليه في 20 ديسمبر 2019 .
- ↑ «هيئة النقل السريع في هونولولو ومدينة هونولولو تُصدران طلبًا أوليًا لتقديم العروض لمشروع شراكة بين القطاعين العام والخاص» (بيان صحفي). هيئة النقل السريع في هونولولو. مؤرشف من الأصل بتاريخ 22 أكتوبر 2020. تم الاطلاع عليه بتاريخ 30 ديسمبر 2020 .
- ↑ «هيئة النقل السريع في هونولولو والمدينة تتلقيان مقترحات مشروع P-3» (ملف PDF) (بيان صحفي). هيئة النقل السريع في هونولولو. 23 يوليو/تموز 2020. مؤرشف (ملف PDF) من الأصل بتاريخ 19 أكتوبر/تشرين الأول 2020. تم الاطلاع عليه بتاريخ 30 ديسمبر/كانون الأول 2020 .
- 1 2 هونور، مارسيل (15 ديسمبر 2020). "هيئة النقل السريع في هونولولو (HART) والمدينة قللتا من تقدير تكلفة أعمال السكك الحديدية بمقدار 1.3 مليار دولار، وفقًا لأسعار الشراكة بين القطاعين العام والخاص" . صحيفة هونولولو سيفيل بيت . مؤرشف من الأصل في 30 ديسمبر 2020. تم الاطلاع عليه في 30 ديسمبر 2020 .
- ↑ أونوريه، مارسيل (20 نوفمبر 2020). "«كيف نمضي قدماً؟» قادة سكك حديد هونولولو يُلغون مشروع الشراكة بين القطاعين العام والخاص، ويواجهون تكاليف غير معروفة . صحيفة هونولولو سيفيل بيت . مؤرشف من الأصل في 30 ديسمبر 2020. تم الاطلاع عليه في 30 ديسمبر 2020 .
- ↑ «هيئة النقل السريع في هونولولو تصدر طلب معلومات بشأن أعمال استكمال مشروع بناء السكك الحديدية» (ملف PDF) (بيان صحفي). هيئة النقل السريع في هونولولو. ١٤ ديسمبر ٢٠٢٠. مؤرشف (ملف PDF) من الأصل في ١٤ أغسطس ٢٠٢١. تم الاطلاع عليه في ٣٠ ديسمبر ٢٠٢٠ .
- ↑ دايتون، كيفن (26 يونيو 2023). "أنفقت شركة سكك حديد هونولولو 100 مليون دولار لنقل المرافق. ربما كان جزء كبير منها هدراً" . هونولولو سيفيل بيت . مؤرشف من الأصل في 3 مارس 2024. تم الاسترجاع في 15 يونيو 2024 .
- ↑ غوتيريز، بن (13 أكتوبر 2022). "تسارع أعمال التحضير لخط السكة الحديد على طول طريق نيميتز السريع" . هاواي نيوز ناو . مؤرشف من الأصل في 3 مارس 2024. تم الاطلاع عليه في 15 يونيو 2024 .
- ↑ "الأسئلة الشائعة" . هيئة النقل السريع في هونولولو . تم الاطلاع عليه في 2 أكتوبر 2025 .
- ↑ تساي، مايكل (28 نوفمبر 2024). "توسعة سكاي لاين مستمرة بمشروع الحفر النفقي الصغير" . أخبار سبيكتروم المحلية . تم الاطلاع عليه في 2 أكتوبر 2025 .
- ↑ تساي، مايكل (12 أكتوبر 2022). "بدء العمل على مشروع نقل خط السكة الحديد إلى منطقة ماوكا بتكلفة 496 مليون دولار على طول ديلينغهام" . سبيكتروم لوكال نيوز . مؤرشف من الأصل في 2 مارس 2024. تم الاطلاع عليه في 15 يونيو 2024 .
- ↑ دايتون، كيفن (12 أكتوبر 2023). "تغييرات السكك الحديدية المخطط لها في كاكاكو تعني أشجارًا أقل، وحافلات أكثر" . هونولولو سيفيل بيت . مؤرشف من الأصل في 3 مارس 2024. تم الاطلاع عليه في 15 يونيو 2024 .
- ↑ "جدول أعمال اجتماع مجلس إدارة هارت" (ملف PDF) . دروب بوكس . 20 يونيو 2025. تم الاطلاع عليه في 29 أغسطس 2025 .
- ↑ كونسيلو، كريستين (18 أغسطس 2025). "بدء إغلاق مسارات مشروع سكة حديد هونولولو على طريق نيميتز السريع" . أخبار جزيرة KITV . تم الاطلاع عليه في 30 أغسطس 2025 .
- ↑ "تزور المخرجة لوري كاهيكينا الموقع لدعوة الجمهور لتقديم آرائهم حول قسم خاص من مشروع سكة حديد هونولولو" . يوتيوب . ٢٣ يونيو ٢٠٢٥.
- ↑ "Dropbox" (PDF) .
- ↑ "Dropbox" (PDF) .
- ↑ "هيئة النقل السريع في هارت تحقق "إنجازاً ضخماً" بمنحها عقداً لإنشاء مسار توجيهي في مركز المدينة و6 محطات" . 16 أغسطس 2024.
- ↑ خريطة النقل بالسكك الحديدية ، إدارة خدمات النقل بمدينة ومقاطعة هونولولو (الجزء 1: كابولي-إيوا) ، (الجزء 2: وايباهو-أيا) ، (الجزء 3: ستاديوم-كاليهي) ، (الجزء 4: كاليهي-جامعة هاواي-مانوا/وايكيكي) ، تم الاطلاع عليها في 5 يناير 2009
- ↑ "2: البدائل المدروسة" (ملف PDF) . مشروع ممر النقل عالي السعة في هونولولو: بيان الأثر البيئي النهائي/تقييم القسم 4(و) (تقرير). إدارة خدمات النقل، مدينة ومقاطعة هونولولو. يونيو 2010. الصفحات 2-48. مؤرشف من الأصل في 20 ديسمبر 2019. تم الاطلاع عليه في 20 ديسمبر 2019 .
- ↑ كالاني، نانيا (18 نوفمبر 2017). "هيئة السكك الحديدية تسعى للحفاظ على الممر لخيار جامعة هاواي في مانوا" . هونولولو ستار أدفرتايزر . مؤرشف من الأصل في 13 ديسمبر 2017. تم الاطلاع عليه في 12 ديسمبر 2017 .
- ↑ "شوارع متكاملة - وايكيكي" . 6 فبراير 2024.
- ↑ "شارع الجامعة وشارع مكولي - شوارع هونولولو المتكاملة" . مدينة ومقاطعة هونولولو . 26 أغسطس 2025. تم الاطلاع عليه في 2 أكتوبر 2025 .
- ↑ "مرفق صيانة كابولي ومركز النقل" (ملف PDF) . مدينة ومقاطعة هونولولو . مؤرشف (ملف PDF) من الأصل بتاريخ 24 فبراير 2024. تم الاطلاع عليه بتاريخ 15 يونيو 2024 .
- ↑ "قطع أراضي كاوبلي" . مدينة ومقاطعة هونولولو . مؤرشف من الأصل في 11 ديسمبر 2021. تم الاسترجاع في 15 يونيو 2024 .
- ↑ "الأضواء الآن: مسؤولو السكك الحديدية يشاركون آخر المستجدات حول مشروع أفق هونولولو" . 17 يونيو 2025.
- ↑ "عرض المرحلة 3 بتاريخ 29 أبريل 2021" . 6 أبريل 2022.
- ↑ «هيئة النقل السريع في هونولولو تُرسّي عقد بناء محطات السكك الحديدية في غرب أواهو» (ملف PDF) (بيان صحفي). هيئة النقل السريع في هونولولو. 16 يوليو/تموز 2015. مؤرشف (ملف PDF) من الأصل في 1 أغسطس/آب 2020. تم الاطلاع عليه في 20 ديسمبر/كانون الأول 2019 .
- ↑ أونوريه، مارسيل (23 ديسمبر 2015). "شركة NAN تفوز بصفقة إنشاء آخر ثلاث محطات نقل" . صحيفة هونولولو ستار-أدفيرتايزر . مؤرشف من الأصل في 20 ديسمبر 2019. تم الاطلاع عليه في 20 ديسمبر 2019 .
- ↑ "عقد إنشاء مجموعة محطات طريق فارينغتون السريع رقم CT-HRT-1500236" (ملف PDF) . 10 يونيو 2015. مؤرشف (ملف PDF) من الأصل في 17 فبراير 2017. تم الاطلاع عليه في 20 ديسمبر 2019 .
- ↑ ميندوزا، جيم (26 أكتوبر 2017). "قريبًا: أعمال السكك الحديدية تُدشّن المرحلة الخاصة بالمطار" . هاواي نيوز ناو . مؤرشف من الأصل في 20 ديسمبر 2019. تم الاطلاع عليه في 20 ديسمبر 2019 .
- ↑ «هيئة النقل السريع في هاواي (HART) تعلن عن منح عقد بقيمة 1.6 مليار دولار لإنشاء الجزء التالي من خط السكة الحديدية» . هاواي نيوز ناو. 15 أغسطس 2024. تم الاطلاع عليه بتاريخ 26 أغسطس 2024 .
- ↑ "أسماء محطات السكك الحديدية باللغة الهاوايية" . هيئة النقل السريع في هونولولو . مؤرشف من الأصل في 21 سبتمبر 2021. تم الاطلاع عليه في 2 يوليو 2023 .
- ↑ "برنامج تسمية محطات هاواي" (ملف PDF) . هيئة النقل السريع في هونولولو. 22 نوفمبر 2017. مؤرشف (ملف PDF) من الأصل في 1 أغسطس 2020. تم الاطلاع عليه في 19 ديسمبر 2019 .
- ↑ «مجلس إدارة هيئة النقل السريع في هونولولو يوافق بالإجماع على تسمية المحطات التسع الأولى بأسماء هاوايية» (ملف PDF) (بيان صحفي). هيئة النقل السريع في هونولولو. ٢٢ فبراير ٢٠١٨. مؤرشف (ملف PDF) من الأصل في ١ أغسطس ٢٠٢٠. تم الاطلاع عليه في ١٩ ديسمبر ٢٠١٩ .
- ↑ وو، نينا (18 أبريل 2019). "هيئة النقل بالسكك الحديدية في هونولولو تطلب آراءً حول أسماء هاواي لمحطات القطار" . هونولولو ستار-أدفيرتايزر . مؤرشف من الأصل في 30 مايو 2019. تم الاطلاع عليه في 29 مايو 2019 .
- ↑ «أسماء هاواي مُقترحة لمحطات قطارات هيئة النقل السريع في هونولولو» (ملف PDF) (بيان صحفي). هيئة النقل السريع في هونولولو. ١٧ أبريل ٢٠١٩. مؤرشف (ملف PDF) من الأصل في ١٧ مارس ٢٠٢٠. تم الاطلاع عليه في ١٩ ديسمبر ٢٠١٩ .
- ↑ بونيزا، جين (16 يونيو 2023). "المدينة تُرجع أسباب استبعاد دورات المياه العامة المفتوحة من مشروع سكاي لاين إلى اعتبارات السلامة والتخريب" . KHON2 . مؤرشف من الأصل في 11 يوليو 2023. تم الاطلاع عليه في 10 يوليو 2023 .
- ↑ "خريطة المسار" . هيئة النقل السريع في هونولولو . مؤرشفة من الأصل في 27 يونيو 2023. تم الاطلاع عليها في 27 يونيو 2023 .
- ↑ "محطات سكاي لاين" . مدينة ومقاطعة هونولولو . 23 يونيو 2023. مؤرشف من الأصل في 24 يونيو 2023. تم الاطلاع عليه في 27 يونيو 2023 .
- ↑ "خريطة أهوبا" (ملف PDF) . هيئة النقل السريع في هونولولو. 25 مايو 2012. مؤرشفة (ملف PDF) من الأصل في 1 أغسطس 2020. تم الاطلاع عليها في 18 ديسمبر 2019 .
- ↑ إدارة خدمات النقل بمدينة ومقاطعة هونولولو. "أسئلة وأجوبة: نظام النقل بالسكك الحديدية في هونولولو" (ملف PDF) . مؤرشف من النسخة الأصلية (ملف PDF) بتاريخ 17 يناير 2009. تم الاطلاع عليه بتاريخ 5 يناير 2009 .
- ↑ ناكاس (2 يوليو 2023). "توقعات عدد ركاب القطارات والإيرادات غير مؤكدة بعد افتتاح سكاي لاين" . هونولولو ستار-أدفيرتايزر . ص. A10 . تم الاطلاع عليه في 5 يوليو 2023 .
- ↑ «المدينة ستعلن عن موعد الافتتاح الرسمي للمرحلة الأولى من مشروع السكك الحديدية الذي طال انتظاره» . هاواي نيوز ناو . فيسبوك . ١٠ مايو ٢٠٢٣. تم الاطلاع عليه في ١٠ يونيو ٢٠٢٣ .
- ↑ بوسويتز، كاثي (26 أغسطس/آب 2017). "هاواي تسعى جاهدة لمنع مشروع القطار من الخروج عن مساره" . وكالة أسوشيتد برس . مؤرشف من الأصل في 20 ديسمبر/كانون الأول 2019. تم الاطلاع عليه في 20 ديسمبر/كانون الأول 2019 .
- ↑ «المدينة تعلن عن عدد ركاب سكاي لاين الأولي خلال فترة الخدمة المجانية» . مدينة ومقاطعة هونولولو . 5 يوليو 2023. مؤرشف من الأصل في 7 يوليو 2023. تم الاطلاع عليه في 6 يوليو 2023 .
- ↑ ماتوس، شيلبي (5 يوليو 2023). "استقلّ ما يقارب 72,000 راكب قطار سكاي لاين خلال عطلة نهاية الأسبوع الافتتاحية" . أخبار جزيرة KITV . مؤرشف من الأصل في 6 يوليو 2023. تم الاطلاع عليه في 6 يوليو 2023 .
- ↑ "تقرير ركاب النقل العام للربع الرابع من عام 2025" (ملف PDF) . الرابطة الأمريكية للنقل العام . 20 فبراير 2026. تم الاطلاع عليه في 27 فبراير 2026 .
- ↑ "تقرير ركاب النقل العام للربع الأول من عام 2026" (ملف PDF) . الرابطة الأمريكية للنقل العام . 28 مايو 2026. تم الاطلاع عليه في 1 يونيو 2026 .
- ↑ "ملخص ركاب سكاي لاين أكتوبر 2024" (ملف PDF) . إدارة خدمات النقل في هونولولو . 30 نوفمبر 2024. تم الاطلاع عليه في 18 مارس 2025 .
- ↑ "سكاي لاين - عدد الركاب" . إدارة خدمات النقل في هونولولو . تم الاطلاع عليه في 31 أكتوبر 2024 .
- ↑ هاف، داريل (5 يوليو 2025). "مشروع سكة حديد هونولولو يُبسّط المحطات والأساليب لتوفير المال" . هاواي نيوز ناو . تم الاطلاع عليه في 26 سبتمبر 2025 .
- ↑ "عدد ركاب سكاي لاين أكتوبر 2025" (ملف PDF) . إدارة خدمات النقل بمدينة ومقاطعة هونولولو . تم الاطلاع عليه بتاريخ 11 نوفمبر 2025 .
- ↑ إحصائيات عدد ركاب قطار هونولولو سكاي لاين
- ↑ "عمليات سكة حديد سكاي لاين" . مدينة ومقاطعة هونولولو . 19 يونيو 2023. مؤرشف من الأصل في 18 يناير 2024. تم الاطلاع عليه في 25 يونيو 2023 .
- ↑ "الأسعار والتذاكر" . TheBus . تم الاطلاع عليه بتاريخ 25 يونيو 2023 .
- ↑ "ركوب سكاي لاين - الحلقة 2: استخدم بطاقة هولو الخاصة بك" . إدارة خدمات النقل في هونولولو . يوتيوب . 29 يونيو 2023.
- ↑ "الأسعار" . إدارة خدمات النقل بمدينة ومقاطعة هونولولو . 22 سبتمبر 2025. تم الاطلاع عليه في 27 سبتمبر 2025 .
- ↑ "أجرة النقل لذوي الدخل المنخفض" . إدارة الخدمات المجتمعية لمدينة ومقاطعة هونولولو . 31 يوليو 2025. تم الاطلاع عليه في 27 سبتمبر 2025 .
- ↑ "مشروع النقل بالسكك الحديدية في هونولولو: دليل موارد النظام" (ملف PDF) . هيئة النقل السريع في هونولولو. مؤرشف (ملف PDF) من الأصل بتاريخ 2 أغسطس 2020. تم الاطلاع عليه بتاريخ 19 ديسمبر 2019 .
- ↑ "اتفاقية خدمات التصميم والبناء، رقم العقد CT-DTS-1000449" (ملف PDF) . مشروع ممر النقل عالي السعة في هونولولو. 30 يونيو 2011. مؤرشف (ملف PDF) من الأصل في 1 أغسطس 2020. تم الاطلاع عليه في 23 ديسمبر 2019 .
- ↑ تقرير التقدم الشهري لمشروع النقل بالسكك الحديدية في هونولولو (ملف PDF) (تقرير). هيئة النقل السريع في هونولولو. يوليو 2016. مؤرشف (ملف PDF) من الأصل في 1 أغسطس 2020. تم الاطلاع عليه في 23 ديسمبر 2019 .
- ↑ "هانيمان: إذا لم يكن الأمر احتكاكًا بين الفولاذ والفولاذ، فسأفصل التيار الكهربائي" . www.hawaiinewsnow.com . ١٨ أبريل ٢٠٠٨. مؤرشف من الأصل في ٢٩ أبريل ٢٠٢٢. تم الاطلاع عليه في ٢٢ أبريل ٢٠٢٢ .
- 1 2 فانتونو، ويليام سي. (30 يونيو 2023). "افتتاح "سكاي لاين" في هونولولو . (مجلة رايلواي إيدج) . تم الاطلاع عليه بتاريخ 2 يوليو 2023 .
- ↑ "تقرير بيانات سلامة السكك الحديدية" (ملف PDF) . إدارة النقل الفيدرالية . 1 سبتمبر 2021. تم الاطلاع عليه في 17 يوليو 2024 .
- ↑ "الصفحة الرئيسية" . honolulutransit.org . مؤرشف من الأصل في 28 يوليو 2014. تم الاطلاع عليه في 30 سبتمبر 2014 .
- ↑ "صحيفة حقائق مركبة القطار" (ملف PDF) . مؤرشفة (ملف PDF) من الأصل في 31 يوليو 2022.
- ↑ بارك، جين (22 مارس 2011)، "تفضل بالجلوس" ، هونولولو ستار-أدفيرتايزر ، المجلد 130، العدد 50، ص. A1، A6، مؤرشف من الأصل في 8 أغسطس 2014 ، تم استرجاعه في 22 مارس 2011
- ↑ وزارة النقل الأمريكية، إدارة النقل الفيدرالية؛ مدينة ومقاطعة هونولولو، إدارة خدمات النقل (يونيو 2010)، بيان الأثر البيئي النهائي لمشروع ممر النقل عالي السعة في هونولولو/تقييم القسم 4(و) (ملف PDF) ، الصفحات 2-30 ، مؤرشف (ملف PDF) من الأصل في 2 سبتمبر 2017 ، تم استرجاعه في 28 مارس 2011
- 1 2 "اتفاقية خدمات التصميم والبناء والتشغيل والصيانة، رقم العقد CT-DTS-1100194" (ملف PDF) . مشروع ممر النقل عالي السعة في هونولولو. 28 نوفمبر 2011. مؤرشف (ملف PDF) من الأصل في 10 فبراير 2017. تم الاطلاع عليه في 23 ديسمبر 2019 .
- ↑ براون، روبرت (15 أبريل 2011)، "تدقيق الحقائق - كارلايل: خط كوبنهاغن التابع لشركة أنسالدو من بين الأفضل في العالم" ، هونولولو سيفيل بيت ، بير نيوز ذ.م.م، مؤرشف من الأصل في 22 يوليو 2011 ، تم استرجاعه في 16 أبريل 2011
- ↑ «هيتاشي توافق على شراء أنسالدو إس تي إس وأنسالدو بريدا» . جريدة السكك الحديدية . ٢٤ فبراير ٢٠١٥. مؤرشف من الأصل في ١ نوفمبر ٢٠٢٠. تم الاطلاع عليه في ٢٥ فبراير ٢٠١٥ .
- ↑ بارك، جين (12 أبريل 2011)، "متنافسان يحتجان على قرار المدينة بشأن السكك الحديدية" ، هونولولو ستار-أدفيرتايزر ، المجلد 130، العدد 71، مؤرشف من الأصل في 19 سبتمبر 2012 ، تم استرجاعه في 12 أبريل 2011
- ↑ كالاني، نانيا (14 أكتوبر 2011). "شركة بومباردييه، المتنافسة المستبعدة على مشروع سكة حديد هونولولو، تقدم استئنافًا جديدًا" . هونولولو سيفيل بيت . بير نيوز. مؤرشف من الأصل في 7 أغسطس 2013. تم الاطلاع عليه في 13 يوليو 2013 .
- ↑ أبرامسون، مارك (17 أكتوبر 2012). "محكمة الاستئناف في هاواي تؤيد الحكم في دعوى بومباردييه للسكك الحديدية" . أخبار الأعمال في المحيط الهادئ . مجلات الأعمال في المدن الأمريكية. مؤرشف من الأصل في 19 أكتوبر 2012. تم الاطلاع عليه في 13 يوليو 2013 .
- ↑ شركة بومباردييه للنقل (القابضة) الولايات المتحدة الأمريكية ضد مدير إدارة الميزانية والخدمات المالية، مدينة ومقاطعة هونولولو. مؤرشفة في 24 أكتوبر 2012، في Wayback Machine ، 128 Haw. 413 (App.)، 289 P.3d 1049 (Haw. App. 2012)
- 1 2 بارو، كيث (29 مارس 2016). "تسليم أولى عربات مترو هونولولو" . مجلة السكك الحديدية الدولية . مؤرشف من الأصل في 23 ديسمبر 2019. تم الاطلاع عليه في 23 ديسمبر 2019 .
- ↑ أونوريه، مارسيل (24 مارس 2016). "وصول أولى عربات القطار إلى هونولولو لمشروع النقل بالسكك الحديدية" . صحيفة هونولولو ستار-أدفيرتايزر . مؤرشف من الأصل في 23 ديسمبر 2019. تم الاطلاع عليه في 23 ديسمبر 2019 .
- ↑ «هونولولو تُلقي نظرة أولى على عربات قطار نظام النقل الجديد» (بيان صحفي). هيتاشي الولايات المتحدة الأمريكية. 2 مايو 2016. مؤرشف من الأصل في 23 ديسمبر 2019. تم الاطلاع عليه في 23 ديسمبر 2019 .
- ↑ أونوريه، مارسيل (16 ديسمبر 2016). "عيب جديد قد يزيد من تعطل السكك الحديدية" . صحيفة هونولولو ستار-أدفيرتايزر . مؤرشف من الأصل في 8 سبتمبر 2017. تم الاطلاع عليه في 8 سبتمبر 2017 .
- ↑ «من المقرر بدء أعمال إصلاح عيوب إنتاج عربات السكك الحديدية في مارس» . KHON2 . ١٨ فبراير ٢٠١٧. مؤرشف من الأصل في ٨ سبتمبر ٢٠١٧. تم الاطلاع عليه في ٨ سبتمبر ٢٠١٧ .
- ↑ «هونولولو تختبر عربة قطار على السكة لأول مرة» . هونولولو ستار-أدفيرتايزر . 30 مايو 2017. مؤرشف من الأصل في 8 سبتمبر 2017. تم الاطلاع عليه في 8 سبتمبر 2017 .
- ↑ غوتيريز، بن (19 أكتوبر 2017). "في اختبار ناجح، تصل عربات قطار المدينة إلى سرعة 40 ميلاً في الساعة بقوتها الذاتية" . هاواي نيوز ناو . مؤرشف من الأصل في 20 أكتوبر 2017. تم الاسترجاع في 20 أكتوبر 2017 .
- ↑ "StarBulletin.com | أخبار | /2006/02/19/" . archives.starbulletin.com . مؤرشف من الأصل في 4 أكتوبر 2020. تم الاطلاع عليه في 10 سبتمبر 2020 .
- ↑ "حقائق حول وسائل النقل في هونولولو" . ١٢ أكتوبر ٢٠٠٨. مؤرشف من الأصل في ١ سبتمبر ٢٠١٧. تم الاطلاع عليه في ١ سبتمبر ٢٠١٧ .
- ↑ «المجلس يوافق على اقتراح الاقتراع بشأن النقل العام» . صحيفة هونولولو ستار بوليتين . مؤرشف من الأصل بتاريخ 24 سبتمبر 2009. تم الاطلاع عليه بتاريخ 1 سبتمبر 2017 .
- ↑ "خط سكة حديد هونولولو: البيان النهائي الكامل للأثر البيئي" . 16 يونيو 2010. مؤرشف من الأصل في 1 سبتمبر 2017. تم الاطلاع عليه في 1 سبتمبر 2017 .
- ↑ هيئة النقل السريع في هونولولو، "إحصائيات النظام" ، honolulutransit.org ، مؤرشفة من الأصل في 29 يوليو 2014 ، تم استرجاعها في 22 يوليو 2014
- 1 2 كوريوا، جاريد (18 أغسطس 2016). "استقالة الرئيس التنفيذي لشركة HART، غرابوسكاس، وتولي فورمبي المنصب مؤقتًا" . KHON2 . هونولولو . تم الاطلاع عليه في 11 يناير 2019 .
- ↑ تيم ساكاهارا، " صب الخرسانة في مشروع سكة حديد هونولولو " مؤرشف في 27 سبتمبر 2020، في Wayback Machine ، هاواي نيوز ناو ، 16 مايو 2012، تم استرجاعه في 29 أكتوبر 2014.
- 1 2 "خطة تعافي هيئة النقل السريع في هونولولو" (ملف PDF) . هيئة النقل السريع في هونولولو. 28 أبريل 2017. صفحة 19. مؤرشف (ملف PDF) من النسخة الأصلية في 31 أغسطس 2017. تم الاطلاع عليه في 31 أغسطس 2017 .
- ↑ «هيئة النقل السريع في هارت تلغي عروضها لأول 9 محطات قطار» . KITV . 10 سبتمبر 2014. مؤرشف من الأصل في 29 نوفمبر 2014. تم الاطلاع عليه في 27 نوفمبر 2014 .
- ↑ "مراجعة سنوية لعام 2015: مشروع النقل بالسكك الحديدية في هونولولو" . مجلة باسيفيك بيزنس ريفيو . 15 ديسمبر 2015. مؤرشف من الأصل في 5 سبتمبر 2017. تم الاطلاع عليه في 5 سبتمبر 2017 .
- ↑ "تقديرات تكلفة مشروع سكة حديد هونولولو ترتفع إلى 6.9 مليار دولار" . هونولولو سيفيل بيت . 14 مايو 2016. مؤرشف من الأصل في 15 مايو 2016. تم الاطلاع عليه في 16 مايو 2016 .
- ↑ "تدقيق المدينة يصف الشؤون المالية والخطط الخاصة بهيئة النقل السريع في هارت بأنها "قديمة وغير موثوقة"" KHON2 . 15 أبريل 2016. مؤرشف من الأصل في 5 سبتمبر 2017. تم الاطلاع عليه في 4 سبتمبر 2017. "
- ↑ «مراجعة حسابات تنتقد هيئة سكك حديد هونولولو بسبب الإدارة والتكاليف» . صحيفة هونولولو ستار أدفرتايزر . ١٥ أبريل ٢٠١٦. مؤرشف من الأصل في ٥ سبتمبر ٢٠١٧. تم الاطلاع عليه في ٤ سبتمبر ٢٠١٧ .
- ↑ «وكالة فيدرالية: إضافة 5 سنوات ومليار دولار للسكك الحديدية» . صحيفة هونولولو ستار-أدفيرتايزر . 17 مايو 2016. مؤرشف من الأصل في 11 يونيو 2016. تم الاطلاع عليه في 10 ديسمبر 2017 .
- ↑ دايسوغ، ريك؛ كاوانو، لين (18 أغسطس/آب 2016). "الرئيس التنفيذي المنتهية ولايته لشركة السكك الحديدية أثار استياءً واسعًا، وعانى من تجاوزات في التكاليف" . هاواي نيوز ناو . هونولولو . مؤرشف من الأصل في 12 يناير/كانون الثاني 2018. تم الاطلاع عليه في 11 يناير/كانون الثاني 2019 .
- شيموجاوا ، دوان ( 28 ديسمبر/كانون الأول 2016). "دان غرابوسكاس، الرئيس التنفيذي السابق لشركة هارت، يؤسس شركته الاستشارية الخاصة" . باسيفيك بيزنس نيوز . هونولولو . مؤرشف من الأصل في 22 سبتمبر/أيلول 2020. تم الاطلاع عليه في 11 يناير/كانون الثاني 2019 .
- ↑ أونوريه، مارسيل (31 يوليو 2017). "مجلس إدارة هارت يختار مديرًا تنفيذيًا جديدًا" . صحيفة ستار-أدفيرتايزر . هونولولو . مؤرشف من الأصل في 31 يوليو 2017. تم الاطلاع عليه في 11 يناير 2019 .
- ↑ بينيباكر، ميندي (9 يناير 2020). "يقول أندرو روبنز، رئيس هيئة النقل السريع في هونولولو (HART)، إن قطار هونولولو سيكون جاهزًا للتشغيل بحلول 20 أكتوبر" . صحيفة هونولولو ستار-أدفيرتايزر . مؤرشف من الأصل في 5 أكتوبر 2020. تم الاطلاع عليه في 11 سبتمبر 2020 .
- ↑ «افتتاحية: كوفيد-19 يُسبب المزيد من التأخيرات والمشاكل المالية لسكك حديد هونولولو» . صحيفة هونولولو ستار-أدفيرتايزر . 16 مايو 2020. مؤرشف من الأصل في 4 أكتوبر 2020. تم الاطلاع عليه في 20 سبتمبر 2020 .
- ↑ دايتون، كيفن (26 يونيو 2020). "تأجيل موعد افتتاح خط السكة الحديدية الذي يبلغ طوله 20 ميلاً، والمقرر في عام 2025، إلى عام 2026" . صحيفة هونولولو ستار-أدفيرتايزر . مؤرشف من الأصل في 17 سبتمبر 2020. تم الاطلاع عليه في 10 سبتمبر 2020 .
- ↑ «مقترحات الشراكة بين القطاعين العام والخاص لخط السكة الحديد تصل أخيرًا، لكن التكاليف لا تزال سرية» . هونولولو سيفيل بيت . 25 يوليو 2020. مؤرشف من الأصل في 16 سبتمبر 2020. تم الاطلاع عليه في 10 سبتمبر 2020 .
- ↑ «مقدم عرض مشروع خط سكة حديد هونولولو بنظام الشراكة بين القطاعين العام والخاص يطالب بأكثر من ملياري دولار للمرحلة النهائية» . هونولولو سيفيل بيت . ١٨ سبتمبر ٢٠٢٠. مؤرشف من الأصل في ٢٨ سبتمبر ٢٠٢٠. تم الاطلاع عليه في ٢٠ سبتمبر ٢٠٢٠ .
- ↑ «ارتفعت تكلفة بناء وتمويل مشروع السكك الحديدية إلى 10 مليارات دولار، والفجوة الآن 1.2 مليار دولار مع انخفاض الضرائب» . KHON2 . 16 أكتوبر 2020. مؤرشف من الأصل في 25 أكتوبر 2020. تم الاطلاع عليه في 3 نوفمبر 2020 .
- ↑ بانغ، غوردون واي كيه (18 نوفمبر 2020). "العمدة كيرك كالدويل: تكلفة السكك الحديدية الآن 11 مليار دولار، ولن تكتمل حتى عام 2033" . هونولولو ستار-أدفيرتايزر . مؤرشف من الأصل في 27 نوفمبر 2020. تم الاسترجاع في 28 نوفمبر 2020 .
- ↑ "كيف وصل مشروع السكك الحديدية إلى 12.45 مليار دولار بعد 11 عامًا من التأخير" . مجلة هاواي للأعمال . 9 نوفمبر 2021. تم الاطلاع عليه بتاريخ 28 أبريل 2023 .
- ↑ رودريغيز، ماكس (31 مارس 2022). "مشروع سكة حديد هونولولو يحصل على موعد وصول تقديري" . KHON2 . مؤرشف من الأصل في 21 أبريل 2022. تم الاسترجاع في 20 أبريل 2022 .
- ↑ «يقول الرئيس التنفيذي لهيئة النقل السريع في هاواي (HART) إن صيف 2022 هو أقرب موعد يمكن أن تبدأ فيه السكك الحديدية عملياتها الجزئية» . إذاعة هاواي العامة . 10 ديسمبر 2021. تم الاطلاع عليه بتاريخ 28 أبريل 2023 .
- ↑ أوفي، إليزابيث (13 أبريل 2022). "إصلاحات خط السكة الحديدية من كابولي إلى ملعب ألوها" . KHON2 . مؤرشف من الأصل في 21 أبريل 2022. تم الاطلاع عليه في 20 أبريل 2022 .
- ↑ سولينا، سامي (9 يونيو 2022). "يقول الرئيس التنفيذي لهيئة النقل السريع في هونولولو (HART) إن الناس قد يتمكنون من ركوب قطار هونولولو بحلول نهاية عام 2022" . هاواي نيوز ناو . تم الاطلاع عليه في 28 أبريل 2023 .
- ↑ «بدأت خدمة النقل السريع في هاواي (HART) التشغيل التجريبي على خط سكة حديد هونولولو» . هيئة النقل الجماعي . هونولولو، هاواي. 31 أغسطس 2022. تم الاطلاع عليه بتاريخ 23 سبتمبر 2022 .
- ↑ "«لنستعد للانطلاق»: مسؤولو المدينة يستعدون لإطلاق قطار هونولولو في 30 يونيو . إذاعة هاواي العامة . 10 مايو 2023. تم الاطلاع عليه بتاريخ 14 مايو 2023 .
- ↑ وانيك-ليبمان، ميشا (22 مايو 2023). "سيتم افتتاح خط سكة حديد هونولولو في 30 يونيو: ستربط المحطات التسع الأولى شرق كابولي بملعب ألوها مع خطين للتوسعة مُخطط لهما في عامي 2025 و2031" . مجلة النقل الجماعي . تم الاطلاع عليه في 22 مايو 2023 .
{{cite news}}: CS1 maint: deprecated archiveal service ( link ) - ↑ كبير، شانيلا (16 يونيو 2023). "نظام السكك الحديدية القادم في أواهو يُطلق عليه رسميًا اسم "سكاي لاين"" . KITV . تم الاطلاع عليه في 17 يونيو 2023 .
- ↑ باور، إيان (16 يونيو 2023). "مسؤولو المدينة يمنحون نظام السكك الحديدية في هونولولو اسمًا رسميًا" . هونولولو ستار-أدفيرتايزر . تم الاطلاع عليه في 17 يونيو 2023 .
- ↑ إدارة خدمات النقل في هونولولو (1 مايو 2024). كيف أثرت قبيلة مانو أو كو على أفق المدينة . تم الاطلاع عليه في 15 يونيو 2024 – عبر يوتيوب.
- ↑ تشيونغ، كانديس (1 يوليو 2023). "«حان الوقت»: افتتاح نظام السكك الحديدية الذي طال انتظاره في هونولولو . خدمة أخبار المحاكم . تم الاطلاع عليه بتاريخ 26 ديسمبر 2025 .
- ↑ @hnl.transit ؛ (11 أغسطس 2025). "أقامت هيئة النقل بالسكك الحديدية في هونولولو (HART) صباح اليوم حفل مباركة ووضع حجر الأساس في الموقع المستقبلي لمحطة كاآكوكوكوي (المركز المدني) في كاكاكو، إيذانًا ببدء أعمال الإنشاء في الجزء الثالث من مشروع سكاي لاين!" . تم الاطلاع عليه بتاريخ 18 أغسطس 2025 - عبر إنستغرام .
روابط خارجية
- أفق المدينة (هونولولو)
- المواصلات في هونولولو
- 2023 منشأة في هاواي
- تم افتتاح خطوط السكك الحديدية في عام 2023
- تزويد السكك الحديدية بالكهرباء بجهد 750 فولت تيار مستمر
- النقل السريع في هاواي
- خطوط السكك الحديدية ذات المقياس القياسي في الولايات المتحدة
- البنية التحتية للسكك الحديدية قيد الإنشاء
- نظام النقل الآلي الموجه
