الشبكة الوطنية (بريطانيا العظمى)

خريطة الشبكة الوطنية

الشبكة الوطنية هي شبكة نقل الطاقة الكهربائية عالية الجهد التي تدعم سوق الكهرباء في المملكة المتحدة ، وتربط محطات الطاقة والمحطات الفرعية الرئيسية ، وتضمن إمكانية استخدام الكهرباء المولدة في أي مكان على الشبكة لتلبية الطلب في أماكن أخرى. تخدم الشبكة غالبية بريطانيا العظمى وبعض الجزر المحيطة بها. وهي لا تغطي أيرلندا الشمالية ، التي تعد جزءًا من سوق الكهرباء الأيرلندية الموحدة .

الشبكة الوطنية عبارة عن شبكة متزامنة واسعة النطاق تعمل بتردد اسمي 50 هرتز. تتكون معظم الأجزاء المادية عالية الجهد من الشبكة من خطوط 400 كيلو فولت بالإضافة إلى بعض خطوط 275 كيلو فولت التي تشكل مجتمعة شبكة عملاقة . لديها العديد من الموصلات تحت الماء : موصل تيار متردد إلى جزيرة مان ، وموصلات تيار مستمر إلى أيرلندا الشمالية، وجزر شيتلاند ، وجمهورية أيرلندا، وفرنسا، وبلجيكا، وهولندا، والنرويج، والدنمارك.

منذ خصخصة مجلس توليد الكهرباء المركزي في عام 1990، أصبحت الشبكة الوطنية في إنجلترا وويلز مملوكة لشركة National Grid plc . وفي اسكتلندا، تمتلك شركة ScottishPower Transmission الشبكة في الجنوب، وشركة SSE في الشمال. أما البنية الأساسية التي تربط مزارع الرياح البحرية بالشبكة، فهي مملوكة لأصحاب خطوط النقل البحرية .

منذ أكتوبر 2024، أصبح مشغل نظام النقل لشبكة بريطانيا العظمى بأكملها هو مشغل نظام الطاقة الوطني المملوك للحكومة (NESO) .

تاريخ

أبراج الكهرباء في منطقة ضواحي بودسي ، غرب يوركشاير

في نهاية القرن التاسع عشر، وضع نيكولا تيسلا مبادئ توزيع الطاقة الكهربائية عالية الجهد ثلاثية الطور أثناء عمله في شركة وستنجهاوس في الولايات المتحدة. [1] [2] كان أول استخدام لهذا النظام في المملكة المتحدة من قبل تشارلز ميرز ، من شراكة ميرز وماكليلان الاستشارية، في محطة نبتون بانك للطاقة بالقرب من نيوكاسل أبون تاين . افتُتح هذا في عام 1901، [3] وبحلول عام 1912 تطور إلى أكبر نظام طاقة متكامل في أوروبا. [4] ومع ذلك، استمرت بقية البلاد في استخدام خليط من شبكات الإمداد الصغيرة.

في عام 1925، طلبت الحكومة البريطانية من اللورد وير ، وهو صناعي من جلاسكو ، حل مشكلة صناعة إمدادات الكهرباء غير الفعالة والمجزأة في بريطانيا. استشار وير ميرز، وكانت النتيجة قانون (إمداد) الكهرباء لعام 1926 ، الذي أوصى بإنشاء نظام إمداد " شبكة وطنية ". [5] أنشأ قانون عام 1926 مجلس الكهرباء المركزي ، الذي أنشأ أول شبكة تيار متردد متزامنة على مستوى البلاد في المملكة المتحدة، تعمل بجهد 132 كيلو فولت، 50 هرتز. [6]

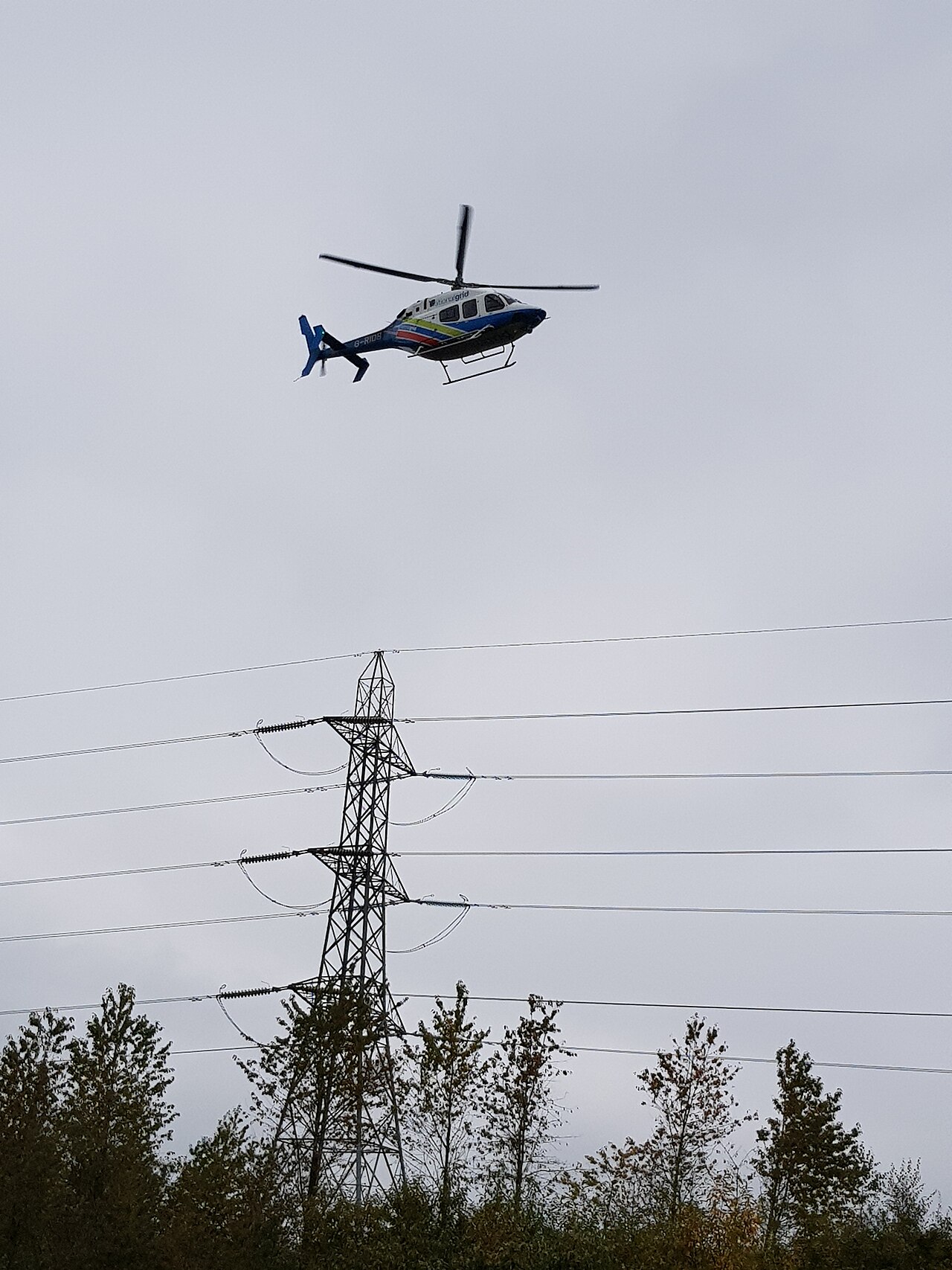

مروحية تابعة للشبكة الوطنية للكهرباء تتفقد الكابلات العلوية في مانشستر الكبرى

تم إنشاء الشبكة باستخدام 6400 كيلومتر (4000 ميل) من الكابلات - معظمها علوية - تربط بين أكثر 122 محطة طاقة كفاءة. تم تشييد أول "برج شبكة" بالقرب من إدنبرة في 14 يوليو 1928، [7] واكتمل العمل في سبتمبر 1933، قبل الموعد المحدد وفي حدود الميزانية. [8] [9] بدأت العمل في عام 1933 كسلسلة من الشبكات الإقليمية مع وصلات مساعدة للاستخدام في حالات الطوارئ. بعد التوازي غير المصرح به ولكن الناجح قصير المدى لجميع الشبكات الإقليمية من قبل المهندسين الليليين في 29 أكتوبر 1937، [10] بحلول عام 1938 كانت الشبكة تعمل كنظام وطني. كان النمو في عدد مستخدمي الكهرباء بحلول ذلك الوقت هو الأسرع في العالم، حيث ارتفع من ثلاثة أرباع المليون في عام 1920 إلى تسعة ملايين في عام 1938. [9] أثبتت الشبكة جدارتها خلال الحرب الخاطفة ، عندما قدمت جنوب ويلز الطاقة لاستبدال الناتج المفقود من محطات الطاقة باترسي وفولهام . [9] تم تأميم الشبكة بموجب قانون الكهرباء لعام 1947 ، والذي أنشأ أيضًا هيئة الكهرباء البريطانية . في عام 1949، قررت هيئة الكهرباء البريطانية ترقية الشبكة بإضافة وصلات 275 كيلو فولت.

عند إنشائه في عام 1950، تم تصميم نظام نقل 275 كيلو فولت ليكون جزءًا من نظام إمداد وطني مع إجمالي طلب متوقع يبلغ 30000 ميجاوات بحلول عام 1970. وقد تم تجاوز الطلب المتوقع بالفعل بحلول عام 1960. دفع هذا النمو السريع مجلس توليد الكهرباء المركزي (الذي تم إنشاؤه في عام 1958) إلى إجراء دراسة في عام 1960 لاحتياجات النقل المستقبلية. [11]

وقد أخذت الدراسة في الاعتبار، إلى جانب الطلب المتزايد، تأثير التطورات السريعة في تصميم المولدات على نظام النقل مما أدى إلى إنشاء محطات طاقة متوقعة بسعة مركبة تتراوح بين 2000 و3000 ميجاوات. وكان من المقرر أن يتم إنشاء هذه المحطات الجديدة في الغالب حيث يمكن الاستفادة من فائض الوقود الرخيص منخفض الجودة والإمدادات الكافية من مياه التبريد، لكن هذه المواقع لم تتطابق مع مراكز التحميل. وتعد آلات ويست بيرتون التي تبلغ قدرتها 4 × 500 ميجاوات، في حقل الفحم نوتنغهامشاير بالقرب من نهر ترينت ، مثالاً على ذلك. وقد أدت هذه التطورات إلى تحويل التركيز على نظام النقل من الربط إلى نقل الطاقة بالجملة من مناطق التوليد إلى مراكز التحميل، مثل النقل المتوقع في عام 1970 لنحو 6000 ميجاوات من ميدلاندز إلى المقاطعات الرئيسية . [11]

تم فحص استمرار تعزيز وتمديد أنظمة 275 كيلو فولت كحل محتمل. ومع ذلك، بالإضافة إلى المشكلة الفنية المتمثلة في مستويات الأعطال العالية، كان من الضروري وجود خطوط أخرى كثيرة للحصول على التحويلات المقدرة عند 275 كيلو فولت. ونظرًا لأن هذا لم يكن متوافقًا مع سياسة مجلس توليد الكهرباء المركزي للحفاظ على وسائل الراحة، فقد تم البحث عن حل أفضل. تم النظر في مخططات 400 كيلو فولت و 500 كيلو فولت: كلاهما أعطى هامشًا كافيًا للتوسع في المستقبل. تم اتخاذ القرار لصالح نظام 400 كيلو فولت لسببين رئيسيين. أولاً، يمكن ترقية غالبية خطوط 275 كيلو فولت إلى 400 كيلو فولت، وثانيًا، كان من المتصور أن التشغيل عند 400 كيلو فولت يمكن أن يبدأ في عام 1965 مقارنة بعام 1968 لمخطط 500 كيلو فولت. [11] بدأت أعمال التصميم ومن أجل تلبية البرنامج لعام 1965 كان من الضروري أن يتم تنفيذ الهندسة التعاقدية للمشاريع الأولى بالتزامن مع التصميم. كان أحد هذه المشاريع هو محطة ويست بيرتون الفرعية الداخلية 400 كيلو فولت، والتي تم تشغيل القسم الأول منها في يونيو 1965. ومنذ عام 1965، تمت ترقية الشبكة جزئيًا إلى 400 كيلو فولت، بدءًا بخط بطول 150 ميلاً (240 كم) من سوندون إلى ويست بيرتون ، لتصبح الشبكة الفائقة .

في إصدار عام 2010 من القانون الذي يحكم الشبكة الوطنية، قانون الشبكة ، [12] تم تعريف الشبكة الفائقة على أنها تلك الأجزاء من نظام نقل الكهرباء البريطاني المتصلة بجهد يتجاوز 200 كيلو فولت.

تم بناء وصلة التيار المستمر عالي الجهد الغربية تحت الماء بقدرة 2.2 جيجاوات من اسكتلندا إلى شمال ويلز في الفترة من 2013 إلى 2018. [13] كان هذا أول وصلة رئيسية للشبكة ذات التيار غير المتناوب داخل بريطانيا العظمى، على الرغم من أن الموصلات للشبكات الأجنبية تستخدم بالفعل التيار المستمر عالي الجهد .

في عام 2021، تم بناء تصميم جديد غير شبكي لبرج كهرباء، وهو برج T، بالقرب من إيست هانتسبيل ، سومرست، من أجل اتصال هينكلي بوينت سي الجديد بطول 35 ميلاً إلى أفونماوث . [14]

في عام 2023، بدأت شبكة الكهرباء الوطنية في إزالة المعدات من شركة NARI Technology الصينية بسبب مخاوف تتعلق بالأمن القومي. [15]

في عام 2024، أنشأت وزارة أمن الطاقة وNet Zero شركة NESO المملوكة للقطاع العام للحصول على ترخيص مشغل نظام الكهرباء من شركة National Grid plc . [16] [17]

خصائص الشبكة

إنتاج الكهرباء في المملكة المتحدة حسب المصدر 1985-2020 [18] [19] [20] [21] [22]
الكهرباء الموردة (صافي) 1920–2014 [23]
الصور الخارجية
أيقونة الصورةحالة الشبكة الحالية والخرائط
أيقونة الصورةحالة الشبكة الحالية، الرسوم البيانية

تغطي الشبكة المتزامنة المتجاورة إنجلترا (بما في ذلك جزيرة وايتواسكتلندا (بما في ذلك بعض الجزر الاسكتلندية مثل أوركني ، وسكاي [24] والجزر الغربية التي لديها اتصال محدود [25]وويلز ، وجزيرة مان .

حجم الشبكة

الأرقام التالية مأخوذة من بيان السنوات السبع لعام 2005. [26]

  • الحد الأقصى للطلب (2005/6): 63  جيجاوات (تقريبًا) (81.39% من القدرة)
  • الحد الأدنى للطلب (مايو 2020): 15.3 جيجاوات [27]
  • يبلغ معدل استهلاك الطاقة الكهربائية السنوية في المملكة المتحدة حوالي 360 تيراواط/ساعة (1.3 إكساجول)
  • القدرة (2005/6): 79.9 جيجاوات (أو 80 جيجاوات وفقًا لبيان السنوات السبع لعام 2008) [28]
  • عدد محطات الطاقة الكبيرة المرتبطة بها: 181
  • طول شبكة 400 كيلو فولت: 11500 كم (دائرة)
  • طول شبكة 275 كيلو فولت: 9800 كم (دائرة)
  • طول الشبكة 132 كيلو فولت (أو أقل)؛ 5250 كم (دائرة)

يتم توفير إجمالي القدرة التوليدية بالتساوي تقريبًا من خلال محطات الطاقة المتجددة والغازية والنووية والفحم . تبلغ الطاقة السنوية المنقولة في شبكة المملكة المتحدة حوالي 300-360 تيراوات في الساعة (1.1-1.3 إكساجول)، مع عامل حمل متوسط ​​يبلغ 72٪ (أي 3.6 × 10 11 / (8760 × 57 × 10 6 ). [ بحاجة لتحديث ]

إزالة الكربون

الشبكة الوطنية لديها هدف طموح لتصبح محايدة أو سلبية للكربون بحلول عام 2033، [29] قبل وقت طويل من الهدف الوطني للمملكة المتحدة لتحقيق ذلك بحلول عام 2050. كما تهدف إلى امتلاك القدرة على أن تكون "خالية من الكربون" بحلول عام 2025، مما يعني أنه إذا كان موردو الطاقة قادرين على إنتاج طاقة خضراء كافية، يمكن للشبكة نظريًا أن تعمل بدون أي انبعاثات غازات دفيئة على الإطلاق (أي لن تكون هناك حاجة لالتقاط الكربون أو تعويضه كما هو الحال مع "صافي الصفر"). [30] في عام 2020، جاء حوالي 40٪ من طاقة الشبكة من حرق الغاز الطبيعي، ولم يكن من المتوقع أن يتوفر ما يقرب من الطاقة الخضراء الكافية لتشغيل الشبكة على صفر كربون في عام 2025، ربما باستثناء الأيام الأكثر عاصفة. اعتبر محللون مثل Hartree Solutions في عام 2020 أن الوصول إلى "صافي الصفر" بحلول عام 2050 سيكون تحديًا، وأكثر من ذلك أن الوصول إلى "صافي الصفر" بحلول عام 2033 سيكون تحديًا. [31] [32]

ومع ذلك، كان هناك تقدم مستدام نحو الحياد الكربوني ، حيث انخفضت كثافة الكربون بنسبة 53٪ في السنوات الخمس حتى عام 2020. تم الانتهاء من التخلص التدريجي من الفحم : في عام 2020، جاء 1.6٪ فقط من كهرباء المملكة المتحدة من الفحم، مقارنة بحوالي 25٪ في عام 2015. وشهد عام 2020 أيضًا مرور أكثر من شهرين على المملكة المتحدة دون الحاجة إلى حرق أي فحم لتوليد الكهرباء، وهي أطول فترة منذ الثورة الصناعية . [33] [34] [35] في 30 سبتمبر 2024، عند إغلاق آخر محطة طاقة تعمل بالفحم، أصبحت كهرباء المملكة المتحدة خالية تمامًا من الفحم. [36]

خسائر

الأرقام مأخوذة مرة أخرى من بيان السنوات السبع لعام 2005.

  • تسخين جول في الكابلات: 857.8 ميجاوات
  • الخسائر الثابتة: 266 ميجاوات (تتكون من خسائر الهالة والحديد ؛ ويمكن أن تكون أعلى بمقدار 100 ميجاوات في الطقس السيئ)
  • خسائر التدفئة لمحولات المحطة الفرعية: 142.4 ميجاوات
  • خسائر التدفئة لمحول المولد: 157.3 ميجاوات
  • إجمالي الخسائر: 1,423.5 ميجاوات (2.29% من ذروة الطلب)

على الرغم من أن الخسائر الإجمالية في الشبكة الوطنية منخفضة، إلا أن هناك خسائر كبيرة أخرى في توزيع الكهرباء إلى المستهلك، مما يتسبب في خسارة إجمالية في التوزيع تبلغ حوالي 7.7٪. [ بحاجة لمصدر ] تختلف الخسائر بشكل كبير بالنسبة للعملاء المتصلين بجهد مختلف؛ المتصلين بجهد عالٍ تكون الخسائر الإجمالية حوالي 2.6٪، وعند الجهد المتوسط ​​6.4٪ وعند الجهد المنخفض 12.2٪. [37]

يتم قياس الطاقة المولدة التي تدخل الشبكة عند جانب الجهد العالي لمحول المولد. [38] [39] وبالتالي فإن أي خسائر في الطاقة في محول المولد يتم احتسابها لشركة التوليد، وليس لنظام الشبكة. لا تساهم خسارة الطاقة في محول المولد في خسائر الشبكة.

تدفق الطاقة

في عامي 2009 و2010، كان متوسط ​​تدفق الطاقة حوالي 11 جيجاوات من شمال المملكة المتحدة، وخاصة من اسكتلندا وشمال إنجلترا، إلى جنوب المملكة المتحدة عبر الشبكة. وكان من المتوقع أن ينمو هذا التدفق إلى حوالي 12 جيجاوات بحلول عام 2014. [40] أضاف إكمال وصلة التيار المستمر عالي الجهد الغربي في عام 2018 سعة لتدفق 2.2 جيجاوات بين غرب اسكتلندا وشمال ويلز. [41]

وبسبب فقدان الطاقة المرتبط بهذا التدفق من الشمال إلى الجنوب، فإن فعالية وكفاءة قدرة التوليد الجديدة تتأثر بشكل كبير بموقعها. على سبيل المثال، تتمتع قدرة التوليد الجديدة على الساحل الجنوبي بفعالية أكبر بنحو 12% بسبب انخفاض خسائر الطاقة في نظام النقل مقارنة بقدرة التوليد الجديدة في شمال إنجلترا، وفعالية أكبر بنحو 20% مقارنة بشمال اسكتلندا. [42]

موصلات متبادلة

  الروابط الموجودة
  تحت الإنشاء
  مقترح

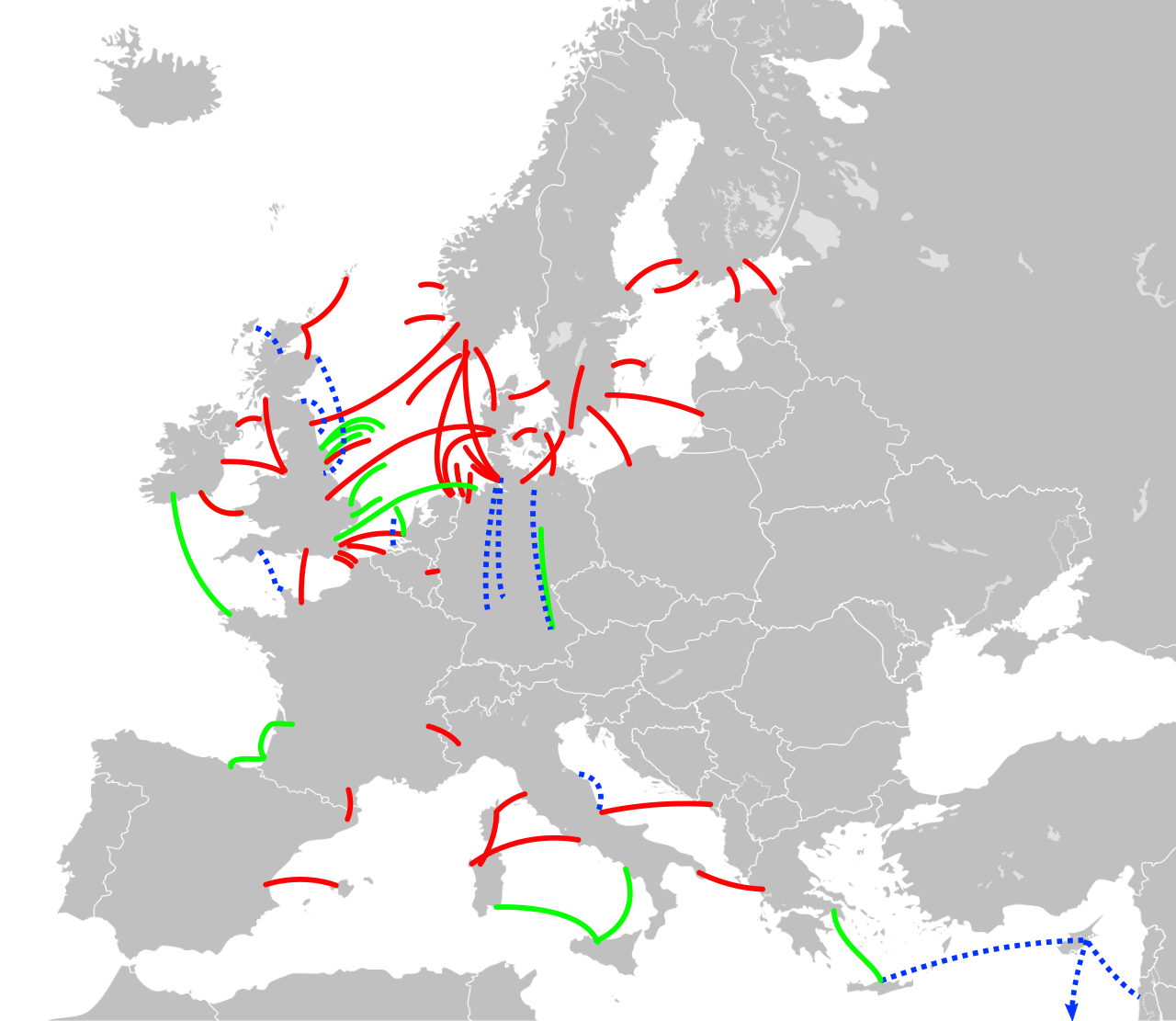

تنقل بعض خطوط التيار المستمر عالي الجهد هذه الطاقة من مصادر متجددة مثل الطاقة الكهرومائية وطاقة الرياح. لمعرفة الأسماء، راجع أيضًا الإصدار الموضح. [ بحاجة لتحديث ]

يوجد كابل تيار متردد بقوة 40 ميجاوات إلى جزيرة مان، وكابل توصيل من جزيرة مان إلى إنجلترا وكابل تيار مستمر عالي الجهد بقوة 600 ميجاوات بطول 260 كيلومترًا إلى جزر شيتلاند . [43]

ترتبط شبكة الكهرباء في المملكة المتحدة بشبكات الكهرباء الأوروبية المجاورة عن طريق كابلات الطاقة البحرية .

في عام 2014، بلغ مستوى الربط الكهربائي في المملكة المتحدة (قدرة النقل خارج الجزيرة نسبة إلى القدرة الإنتاجية) 6%. [44]

اعتبارًا من عام 2024 ، تجاوزت السعة الإجمالية لهذه الموصلات 9 جيجاوات. [ بحاجة لمصدر ] وهي تشمل كابلات التيار المستمر إلى شمال فرنسا (2 جيجاوات HVDC Cross-Channel ، و1 جيجاوات HVDC IFA-2 ، و1 جيجاوات ElecLink عبر نفق القناة [45] )؛ بلجيكا (1 جيجاوات HVDC Nemo Link )؛ هولندا (1 جيجاوات HVDC BritNed )؛ النرويج (1.4 جيجاوات HDVC North Sea Link )؛ أيرلندا الشمالية (500 ميجاوات HVDC Moyle Interconnector )؛ جمهورية أيرلندا (500 ميجاوات HVDC East–West Interconnector )، والدنمارك (1.4 جيجاوات Viking Link ).

ومن المقرر إنشاء خط آخر بقدرة 500 ميجاوات مع جمهورية أيرلندا ( Greenlink ) بحلول عام 2024. [46] وتشمل المخططات المحتملة الأخرى روابط مع ألمانيا ( NeuConnect ، 1.4 جيجاوات)؛ وأيسلندا ( Icelink ، حوالي 1 جيجاوات) [47] والمغرب (3.6 جيجاوات من توليد الطاقة الشمسية المدعومة بالبطارية). [48]

تخزين الشبكة

تتمتع شبكة المملكة المتحدة بالقدرة على الوصول إلى أنظمة تخزين كبيرة الحجم، ولا سيما محطة دينورويج للطاقة التي يمكنها توفير 1.7 جيجاوات لمدة 5-6 ساعات، ومحطة كروشان وفستينيوج الأصغر حجمًا .

توجد أيضًا بعض بطاريات الشبكة . اعتبارًا من مايو 2021، كان هناك 1.3 جيجاوات من تخزين البطاريات تعمل في المملكة المتحدة، مع وجود 16 جيجاوات من المشاريع في خط الأنابيب يمكن نشرها على مدى السنوات القليلة المقبلة. [49] تم الإبلاغ عن أن محطة توليد الطاقة التي تمولها الصين بقدرة 100 ميجاوات في مينيتي ، ويلتشير هي الأكبر في أوروبا عند افتتاحها في يوليو 2021؛ [50] عند اكتمال امتداد 50 ميجاوات، ستكون سعة تخزين الموقع 266 ميجاوات في الساعة. [51]

خدمات الاحتياطي والاستجابة للتردد

تتحمل شركة الشبكة الوطنية مسؤولية التعاقد على توفير الطاقة على المدى القصير لتغطية أخطاء التنبؤ بالطلب والأعطال المفاجئة في محطات الطاقة. ويغطي هذا بضع ساعات من التشغيل مما يتيح الوقت لإبرام عقود السوق لتغطية التوازن على المدى الأطول.

يتم الحفاظ على تردد الشبكة عادةً في حدود 49.8 و50.2 هرتز. [52] تعمل احتياطيات استجابة التردد على إبقاء تردد  التيار المتردد للنظام في حدود ±1% من 50 هرتز ، باستثناء الظروف الاستثنائية. تُستخدم هذه الاحتياطيات على أساس كل ثانية إما لخفض الطلب أو لتوفير توليد إضافي. [53] في حالة الطوارئ حيث يكون التناقض بين العرض والطلب كبيرًا جدًا وينخفض ​​التردد كثيرًا (بين 48.8 هرتز إلى 47.8 هرتز)، فإن عمليات القطع التلقائية لفصل الطلب على التردد المنخفض (LFDD) تعمل تدريجيًا على تشغيل وإزالة ما يصل إلى 60% من حمولة العميل من الشبكة الفائقة لتجنب انقطاع التيار الكهربائي عن الشبكة بأكملها. [52]

الخدمات الاحتياطية عبارة عن مجموعة من الخدمات تعمل كل منها ضمن أوقات استجابة مختلفة: [53]

  • الاحتياطي السريع: التسليم السريع (خلال دقيقتين) في حالة زيادة الإنتاج أو انخفاض الطلب، والمستدام لمدة لا تقل عن 15 دقيقة.
  • البدء السريع: وحدات توليد تبدأ من حالة السكون وتوفر الطاقة خلال خمس دقائق تلقائيًا، أو خلال سبع دقائق من التعليمات اليدوية، مع الحفاظ على التوليد لمدة لا تقل عن أربع ساعات.
  • إدارة الطلب: خفض الطلب بما لا يقل عن 25 ميجاوات من كبار مستخدمي الطاقة، لمدة ساعة على الأقل.
  • احتياطي التشغيل قصير المدى (STOR): توليد ما لا يقل عن 3 ميجاوات من موقع واحد أو مجموعة مواقع، في غضون أربع ساعات من التعليمات والحفاظ عليها لمدة ساعتين على الأقل.
  • BM Start-Up: وحدات توليد الطاقة الرئيسية السائدة التي يتم الحفاظ عليها إما في حالة جاهزية الطاقة أو حالة الاستعداد الساخن .

يتم تحديد حجم هذه الاحتياطيات وفقًا لثلاثة عوامل: [54]

  • أكبر حدث فشل يمكن تصديقه في جيل واحد، والذي يتمثل حاليًا إما في محطة الطاقة النووية Sizewell B (1260 ميجاوات) أو كابل واحد من موصل HVDC Cross-Channel (1000 ميجاوات)
  • التوافر العام المتوقع لجميع محطات توليد الطاقة
  • أخطاء التنبؤ بالطلب المتوقع

التحكم في الشبكة

يتم التحكم في الأجزاء الإنجليزية والويلزية من الشبكة الوطنية من مركز التحكم في الشبكة الوطنية الذي يقع في St Catherine's Lodge، Sindlesham ، Wokingham في Berkshire. [55] [56] [57] [58] يوصف أحيانًا بأنه موقع "سري". [59] اعتبارًا من عام 2015، يتعرض النظام لهجوم إلكتروني مستمر . [60]

على الرغم من أن شبكة النقل في اسكتلندا مملوكة لشركات منفصلة - SP Transmission plc (جزء من ScottishPower ) في الجنوب، و Scottish Hydro Electric Transmission plc (جزء من Scottish and Southern Electricity Networks ) في الشمال [61] - إلا أن السيطرة الكاملة تقع على عاتق مشغل نظام كهرباء الشبكة الوطنية. [62]

تكاليف النقل

خط كهرباء 400 كيلو فولت في شيشاير

يتم تعويض تكاليف تشغيل نظام الشبكة الوطنية من قبل مشغل نظام شبكة الكهرباء الوطنية (NGESO) من خلال فرض رسوم استخدام شبكة النقل للنظام (TNUoS) على مستخدمي النظام. [63] يتم تقسيم التكاليف بين المولدات ومستخدمي الكهرباء. [64]

يتم تحديد التعريفات سنويًا من قبل NGESO، ويتم تقسيم البلاد إلى مناطق، ولكل منها تعريفة مختلفة للتوليد والاستهلاك. بشكل عام، تكون التعريفات أعلى بالنسبة للمولدات في الشمال والمستهلكين في الجنوب نظرًا لوجود تدفق للكهرباء من الشمال إلى الجنوب بشكل عام.

الطلب الثلاثي

"الطلب الثلاثي" هو مقياس للطلب يقدم ثلاثة أرقام بأثر رجعي عن ذروة الطلب بين شهري نوفمبر وفبراير (شاملاً) كل شتاء. ومن أجل تشجيع استخدام الشبكة الوطنية ليكون أقل "ذروة"، يتم استخدام الثلاثي كأساس للرسوم الإضافية التي يدفعها المستخدمون (موردو الكهرباء المرخص لهم) للشبكة الوطنية: يدفع المستخدمون أقل إذا تمكنوا من إدارة استخدامهم بحيث يكون أقل ذروة.

بالنسبة لحساب كل عام، يتم تحليل مقاييس الطلب التاريخية للنظام لتحديد ثلاث فترات نصف ساعة من متوسط ​​الطلب المرتفع؛ وتُعرف الفترات الثلاث باسم الثالوثات. والفترات هي (أ) فترة ذروة الطلب على النظام، و(ب) فترتان أخريان من أعلى مستويات الطلب تفصل بينهما عشرة أيام على الأقل عن ذروة الطلب على النظام وعن بعضهما البعض.

بالنسبة لمحطات الطاقة، فإن الطلب الخاضع للرسوم هو فقط الطلب الصافي للموقع (وفقًا لقاعدة CUSC 14.17.10)، لذلك عندما يكون الموقع مصدرًا صافيًا (أي أن إجمالي التوليد المقاس في هذا الموقع يتجاوز إجمالي الطلب المقاس بشكل منفصل للمحطة)، فإن الطلب المقاس بشكل منفصل للمحطة لن يكون مسؤولاً عن رسوم TNUoS للطلب فيما يتعلق بالطلب على المحطة في الثلاثي.

تواريخ الثالوث في السنوات الأخيرة كانت:

سنة ثلاثية 1 ثلاثية 2 ثلاثية 3
2015/16 [65] الأربعاء 25 نوفمبر 2015، 17:00 – 17:30 الثلاثاء 19 يناير 2016، 17:00–17:30 الاثنين 15 فبراير 2016، 18:00–18:30
2016/17 [66] الاثنين 5 ديسمبر 2016، 17:00 – 17:30 الخميس 5 يناير 2017، 17:00 – 17:30 الاثنين 23 يناير 2017، 17:00 – 17:30
2017/18 [67] الاثنين 11 ديسمبر 2017، 17:30 – 18:00 الاثنين 26 فبراير 2018، 18:30–19:00 الاثنين 5 فبراير 2018، 18:00–18:30
2018/19
2019/20
2020/21 [68] الاثنين 7 ديسمبر 2020، 17:00 - 17:30 الخميس 7 يناير 2021، 17:30 - 18:00 الأربعاء 10 فبراير 2021، 18:00 - 18:30

وهذا هو المصدر الرئيسي للدخل الذي تستخدمه شبكة الكهرباء الوطنية لتغطية تكاليف نقل الجهد العالي لمسافات طويلة (يتم فرض رسوم توزيع الجهد المنخفض بشكل منفصل). كما تفرض الشبكة رسومًا سنوية لتغطية تكلفة المولدات وشبكات التوزيع والمستخدمين الصناعيين الكبار المتصلين.

تشجع رسوم الثلاثية المستخدمين على خفض الأحمال في فترات الذروة؛ ويتم تحقيق ذلك غالبًا باستخدام مولدات الديزل. وتستخدم الشبكة الوطنية أيضًا مثل هذه المولدات بشكل روتيني. [69]

تقدير التكاليف لكل كيلو وات ساعة من النقل

إذا تم تقسيم إجمالي إيصالات TNUoS أو Triad (على سبيل المثال 15000 جنيه إسترليني / ميجاوات · سنة × 50000 ميجاوات = 750 مليون جنيه إسترليني / سنة) على العدد الإجمالي للوحدات التي تم تسليمها بواسطة نظام توليد الطاقة في المملكة المتحدة في عام واحد (العدد الإجمالي للوحدات المباعة - على سبيل المثال 360 تيراواط ساعة (1.3 إكساجول). [64] )، فيمكن إجراء تقدير تقريبي لتكاليف النقل، ويحصل المرء على رقم حوالي 0.2 بنس / كيلووات ساعة. تعطي تقديرات أخرى أيضًا رقم 0.2 بنس / كيلووات ساعة. [64]

ومع ذلك، يلاحظ برنارد كوغ: "وفقًا للحسابات السنوية لعام 2007/2008 لنقل الطاقة من شركة NGC في المملكة المتحدة، فقد نقلت شركة NGC 350 تيراواط/ساعة مقابل دخل قدره 2012 مليون جنيه إسترليني في عام 2007، أي أن شركة NGC تتلقى 0.66 بنسًا لكل كيلوواط/ساعة. ومع التضخم لمدة عامين حتى عام 2008/2009، لنقل 0.71 بنسًا لكل كيلوواط/ساعة"، [70] ولكن هذا يشمل أيضًا رسوم توصيل المولدات.

رسوم التوليد

من أجل السماح للمولدات بتزويد نظام النقل بالكهرباء، يجب أن تحصل على ترخيص (من قبل BEIS) وتدخل في اتفاقية اتصال مع NGET والتي تمنح أيضًا سعة دخول النقل (TEC). تساهم المولدات في تكاليف تشغيل النظام من خلال الدفع مقابل TEC، وفقًا لتعريفات TNUoS للتوليد التي حددتها NGET. يتم فرض هذه الرسوم على أساس الحد الأقصى للسعة. بعبارة أخرى، فإن المولد الذي لديه 100 ميجاوات من TEC والذي يولد فقط بمعدل أقصى يبلغ 75 ميجاوات خلال العام سيظل يُفرض عليه رسوم 100 ميجاوات كاملة من TEC. [ بحاجة لمصدر ]

في بعض الحالات، توجد تعريفات سلبية لـ TNUoS. يتم دفع مبلغ لهذه المولدات بناءً على ذروة صافي إمدادها على مدار ثلاث جولات تجريبية على مدار العام. يمثل هذا الانخفاض في التكاليف الناجم عن وجود مولد بالقرب من مركز الطلب في البلاد. [ بحاجة لمصدر ]

تستخدم الشبكة الوطنية سوق خدمات الشبكة . بدأ "الاحتواء الديناميكي" في أكتوبر 2020، بسعر مبدئي 17 جنيهًا إسترلينيًا لكل ميجاوات في الساعة، وبدأ التنظيم الديناميكي (DR) في أبريل 2022. [71]

رسوم الطلب

ينقسم مستهلكو الكهرباء إلى فئتين: المستهلكون الذين يستهلكون الكهرباء كل نصف ساعة والمستهلكون الذين لا يستهلكون الكهرباء كل نصف ساعة. ويلتزم المستهلكون الذين يكون الطلب عليهم في أوقات الذروة مرتفعاً بما يكفي بامتلاك عداد استهلاك كل نصف ساعة، والذي يقوم في الواقع بقراءة العداد كل 30 دقيقة. وبالتالي فإن الأسعار التي تفرض بها الرسوم على موردي الكهرباء لهؤلاء المستهلكين تختلف 17520 مرة في السنة (غير الكبيسة).

تعتمد رسوم TNUoS لعميل HH الذي يستخدم عدادًا على الطلب خلال ثلاث فترات نصف ساعة من أعظم الطلب بين شهري نوفمبر وفبراير، والمعروفة باسم Triad. ونظرًا لطبيعة الطلب على الكهرباء في المملكة المتحدة، فإن فترات Triad الثلاث تقع دائمًا في وقت مبكر من المساء، ويجب أن تفصل بينها عشرة أيام عمل واضحة على الأقل. رسوم TNUoS لعميل HH هي ببساطة متوسط ​​الطلب خلال فترات Triad مضروبًا في التعرفة الخاصة بمنطقته. لذلك، (اعتبارًا من عام 2007 ) سيدفع العميل في لندن بمتوسط ​​طلب 1 ميجاوات خلال فترات Triad الثلاث 19430 جنيهًا إسترلينيًا في رسوم TNUoS.

تعتبر رسوم TNUoS المفروضة على عملاء NHH الذين يستخدمون العدادات أبسط كثيرًا. يتم فرض رسوم على المورد مقابل مجموع استهلاكه الإجمالي بين الساعة 16:00 و19:00 كل يوم على مدار العام، مضروبًا في التعرفة ذات الصلة.

مدفوعات القيود

المدفوعات المقيدة هي مدفوعات تُدفع للمولدات التي يزيد حجمها عن حجم معين، حيث تعطيها الشبكة الوطنية تعليمات الإرسال بأنها غير قادرة على أخذ الكهرباء التي توفرها المولدات عادةً. وقد يكون هذا بسبب نقص سعة النقل، أو نقص الطلب، أو زيادة غير متوقعة في التوليد. والمدفوعات المقيدة هي تعويض عن انخفاض التوليد. [72]

الحوادث الكبرى

انقطاع التيار الكهربائي بسبب أعطال في الشبكة الوطنية، أو نقص التوليد لتزويدها بالطاقة الكافية، أمر نادر جدًا. يتم نشر الأداء العام للنظام على موقع الشبكة الوطنية على الويب ويتضمن رقمًا بسيطًا رفيع المستوى لتوافر نظام النقل . بالنسبة لعام 2021-2022، كانت هذه النسبة 99.999612٪. [73]

في الفترة 2020-2021، تسببت المشكلات التي تؤثر على شبكات توزيع الجهد المنخفض - والتي لا تتحمل الشبكة الوطنية مسؤوليتها - في انقطاع التيار الكهربائي المنزلي غير المخطط له لمدة 60 دقيقة تقريبًا في المتوسط ​​سنويًا. [74]

منذ عام 1990، كان هناك عدد قليل من انقطاعات التيار الكهربائي البارزة التي كانت مرتبطة بالشبكة الوطنية:

أغسطس 2003

في وقت مبكر من مساء يوم 28 أغسطس 2003، أثر انقطاع التيار الكهربائي على 476000 عميل في منطقة جنوب لندن، فضلاً عن مترو لندن وبعض خدمات السكك الحديدية، لمدة 40 دقيقة تقريبًا. وقد أدى ذلك إلى فقدان 724 ميجاوات من الحمل.

لقد تم ترك تسرب الزيت دون علاج، باستثناء عمليات التعبئة، لعدة أشهر، في انتظار إصلاح مناسب. وقد تسبب هذا في إطلاق إنذار تم تفسيره بشكل خاطئ من قبل غرفة التحكم في الشبكة الوطنية. أثناء تبديل المعدات المعيبة المفترضة، تسبب مرحل حماية بحجم غير صحيح تم تركيبه قبل عدة سنوات في تعطل قاطع الدائرة، مما أدى إلى انقطاع الإمداد عن محطتين فرعيتين رئيسيتين في جنوب لندن.

سبتمبر 2003

بعد أسبوع من انقطاع التيار الكهربائي في لندن، في الخامس من سبتمبر 2003، وقع حادث في محطة فرعية في هامز هول، مما أثر على إمداد 201000 عميل في شرق برمنغهام. ومن بين العملاء المتأثرين شركة Network Rail، ومطار برمنغهام الدولي، ومركز المعارض الوطني، بإجمالي 301 ميجاوات من الحمولة المفقودة.

وعُزي ذلك إلى خطأ ارتكبته شركة الشبكة الوطنية عند تشغيل أنظمة الحماية بعد ترقية المكونات في المحطة الفرعية في أغسطس/آب من ذلك العام. [75]

مايو 2008

في السابع والعشرين من مايو 2008، ابتداءً من الساعة 11:34، انفصلت محطتان من أكبر محطات الطاقة في بريطانيا، لونجانيت في فايف وسيزويل بي في سوفولك، عن الشبكة ("انقطعتا") في غضون دقائق من بعضهما البعض. بلغ إجمالي الخسارة الإجمالية لتوليد الطاقة الناجمة عن هذه الانقطاعات 1714 ميجاوات على الأقل - وهو ما يزيد عن الخسارة القصوى البالغة 1260 ميجاوات والتي كانت الشبكة مطالبة بدعمها في ذلك اليوم. [76]

انخفض تردد النظام على الفور إلى 49.2 هرتز، وتسببت الرحلات الإضافية اللاحقة للتوليد بسبب الحماية التلقائية في انخفاض التردد إلى مستوى منخفض بلغ 48.8 هرتز. تسبب هذا في قيام شبكات التوزيع بفصل بعض العملاء تلقائيًا من أجل إيقاف انخفاض التردد، وعلى مدار الساعات القليلة التالية أمرت الشبكة الوطنية شبكات التوزيع بخفض الجهد من أجل تقليل الطلب. فقد ما لا يقل عن 500000 عميل الطاقة. [77] [78] [79] في غضون 40 دقيقة، سُمح لشبكات التوزيع بإعادة توصيل جميع العملاء، على الرغم من استمرار التحكم في الجهد في بعض المناطق حتى الساعة 18:07. [76]

وُصِف الحادث بأنه "مصادفة عملاقة" ولم يُعزَ إلى نقص الاستثمار. [77] ومع ذلك، فقد كشف الحدث عن عدد من القضايا. تسبب سلوك حماية التوليد أثناء التغيرات المفاجئة في التردد في فصل عدد من المولدات عن الشبكة بشكل غير صحيح. كما لم تحقق مخططات فصل الطلب على التردد المنخفض والتحكم في الجهد نفس القدر من خفض الطلب كما كان من المفترض أن تفعل، لكن هذا لم يكن له تأثير كبير على الانقطاع. [76]

أغسطس 2019

وقع الحدث الثالث في 9 أغسطس 2019، عندما وجد حوالي مليون عميل في جميع أنحاء بريطانيا العظمى أنفسهم بدون كهرباء. [80] ضرب البرق خط نقل في الساعة 4:52 مساءً، مما تسبب في فقدان 500 ميغاواط من توليد الطاقة المدمجة (معظمها من الطاقة الشمسية). على الفور تقريبًا، تعطلت محطة ليتل بارفورد للطاقة ومزرعة هورنسي للرياح في غضون ثوانٍ من بعضها البعض، مما أدى إلى إزالة 1.378 جيجاواط من التوليد، وهو ما يزيد عن 1 جيجاواط من الطاقة الاحتياطية (حجم أكبر خسارة متوقعة واحدة) التي كان المشغل يحافظ عليها في ذلك الوقت. [81] انخفض تردد الشبكة إلى 48.8 هرتز قبل أن يؤدي انقطاع التيار الكهربائي التلقائي إلى فصل 5٪ من شبكات التوزيع المحلية (1.1 مليون عميل) لمدة 15 إلى 20 دقيقة؛ أدى هذا الإجراء إلى استقرار 95٪ المتبقية من النظام ومنع انقطاع التيار الكهربائي على نطاق أوسع. [82] [81]

على الرغم من الحفاظ على الطاقة في جميع الأوقات لشبكة السكك الحديدية (ولكن ليس لنظام الإشارات)، إلا أن انخفاض التردد تسبب في تعطل 60 قطارًا من الفئة 700 و 717 من Thameslink . أعاد السائقون تشغيل نصف القطارات، لكن القطارات الأخرى احتاجت إلى فني ليأتي إلى القطار لإعادة تشغيله. [81] أدى هذا إلى تعطيل كبير في السفر لعدة ساعات على خط الساحل الشرقي الرئيسي وخدمات Thameslink. كما تعطلت إمدادات مطار نيوكاسل ، وتم الكشف عن ضعف في ترتيبات الطاقة الاحتياطية في مستشفى إيبسويتش . [81]

انتهى تحقيق أجرته Ofgem في يناير 2020. ووجد أن Little Barford و Hornsea One فشلا في البقاء متصلين بالشبكة بعد ضربة البرق، ووافق مشغلوهما - RWE و Ørsted على التوالي - على دفع 4.5 مليون جنيه إسترليني لكل منهما لصندوق التعويض التابع لـ Ofgem. بالإضافة إلى ذلك، فرضت Ofgem غرامة قدرها 1.5 مليون جنيه إسترليني على مشغل شبكة التوزيع UK Power Networks لبدء إعادة توصيل العملاء قبل السماح لهم بذلك، على الرغم من أن هذا الخرق للإجراءات لم يؤثر على استعادة النظام. [83] [84]

حوادث بسيطة

نوفمبر 2015

في 4 نوفمبر 2015، أصدرت الشبكة الوطنية للكهرباء إشعارًا طارئًا تطلب فيه قطع التيار الكهربائي طوعًا بسبب "أعطال متعددة في المحطات". لم يحدث أي انقطاع للتيار الكهربائي، لكن أسعار الكهرباء بالجملة ارتفعت بشكل كبير، حيث دفعت الشبكة ما يصل إلى 2500 جنيه إسترليني لكل ميغاواط في الساعة. [85]
